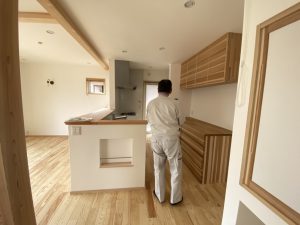

リアルタイム施工レポート

完成!リビングと畳の間に家族が集う家!仙台市・延床面積34.25坪

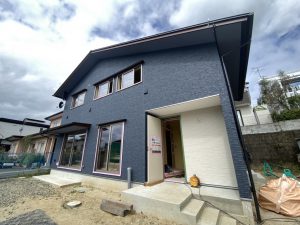

[ 仙台市/ 新築戸建(注文住宅) ]

【2021年11月14日】お引き渡し!

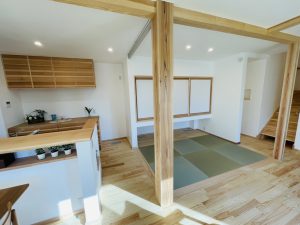

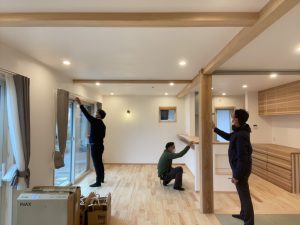

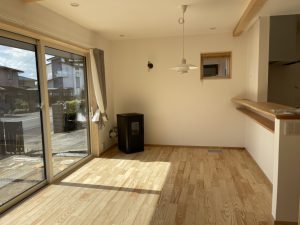

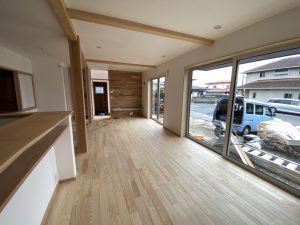

リビングダイニング!

【2021年11月14日】お引き渡し!

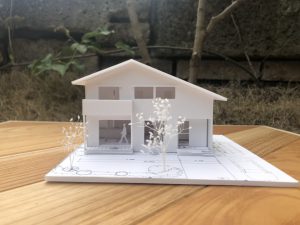

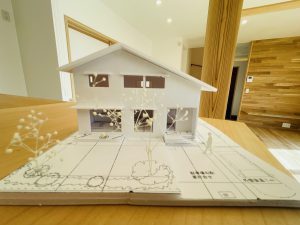

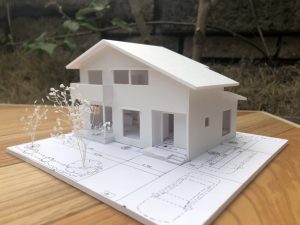

完成模型!

【2021年11月14日】お引き渡し!

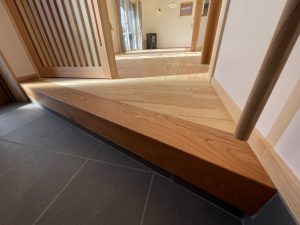

施主支給のケヤキの上框!

【2021年11月14日】お引き渡し!

書斎!

【2021年11月14日】お引き渡し!

子供室!

【2021年11月14日】お引き渡し!

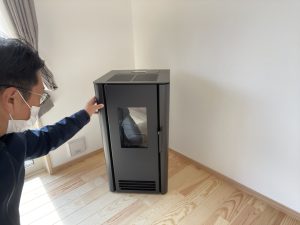

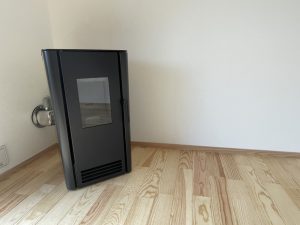

ペレットストーブ!

【2021年11月14日】お引き渡し!

外観!

【2021年11月14日】お引き渡し!

本鍵確認!

【2021年11月14日】お引き渡し!

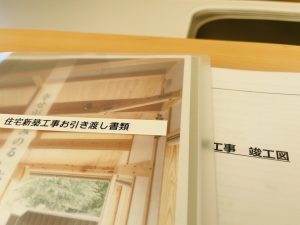

お引き渡し!

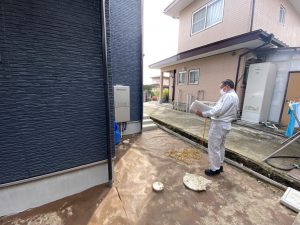

【2021年11月12日】外構工事!

外構工事!

【2021年11月12日】外構工事!

外構工事!

【2021年11月12日】外構工事!

外構工事確認!

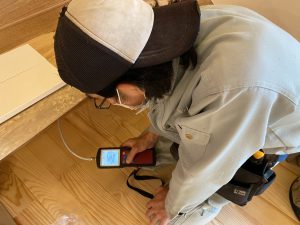

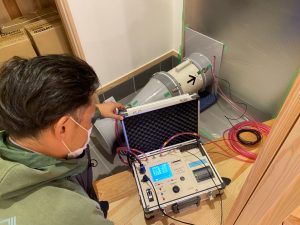

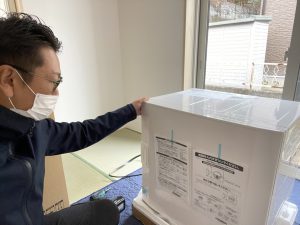

【2021年11月8日】気密測定!

結果はC値0.4㎠/㎡!今回も高気密の施工ができました!

【2021年11月8日】気密測定!

気密測定!

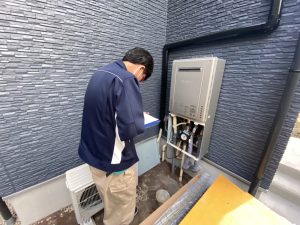

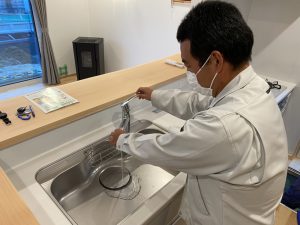

【2021年11月8日】ガス開栓!

燃焼テスト!

【2021年11月8日】ガス開栓!

ガス開栓!

【2021年11月8日】ライフライン検査!

オーバーフロー確認!

【2021年11月8日】ライフライン検査!

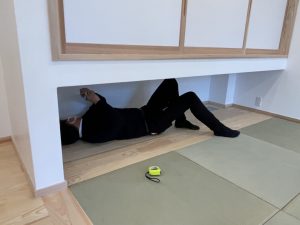

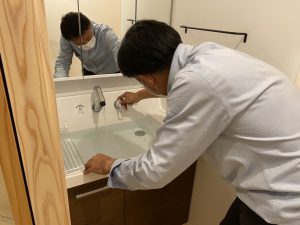

床下に潜って漏水がないか確認!

【2021年11月8日】ライフライン検査!

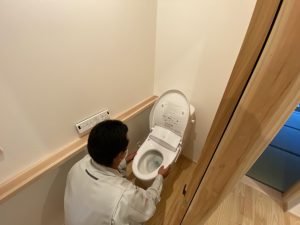

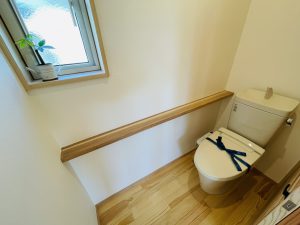

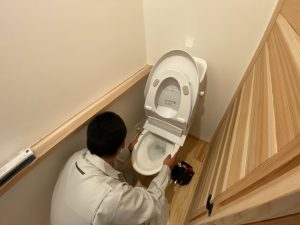

二階トイレ確認!

【2021年11月8日】ライフライン検査!

キッチン水栓確認!

【2021年11月8日】ライフライン検査!

キッチン水栓確認!

【2021年11月8日】ライフライン検査!

一階トイレ確認!

【2021年11月8日】ライフライン検査!

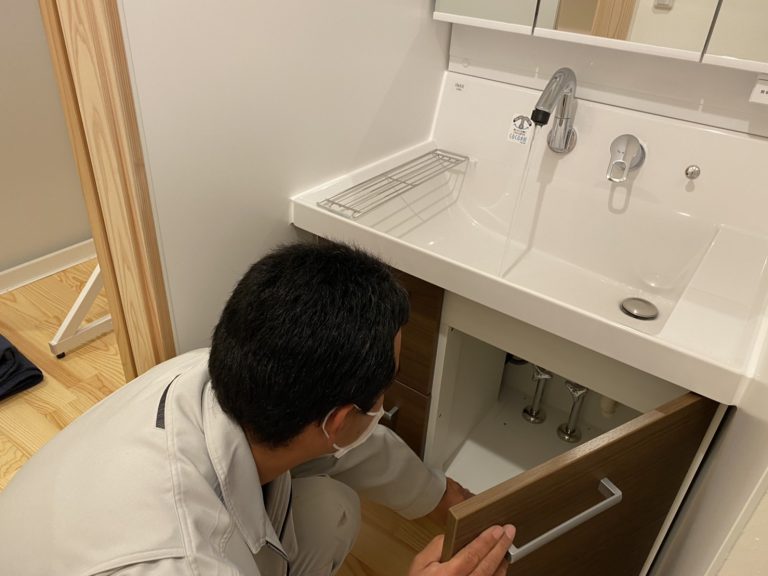

洗面確認!

【2021年11月8日】ライフライン検査!

洗濯水栓確認!

【2021年11月8日】ライフライン検査!

システムバス確認!

【2021年11月8日】ライフライン検査!

テレビの受信レベル確認!

【2021年11月8日】ライフライン検査!

分電盤確認!

【2021年11月8日】ライフライン検査!

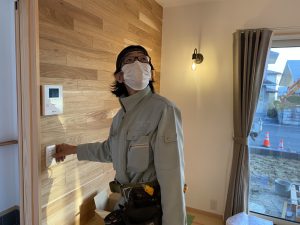

通電確認!

【2021年11月8日】ライフライン検査!

照明スイッチ確認!

【2021年11月8日】ライフライン検査!

通電確認!

【2021年11月8日】外構工事!

外構工事!

【2021年11月8日】外構工事!

外構工事!

【2021年11月8日】外構工事!

外構確認!

【2021年11月5日】外構工事!

外構工事!

【2021年11月5日】外構工事!

外構工事確認!

【2021年11月5日】外構工事!

外構工事!

【2021年11月5日】外構工事!

外構工事!

【2021年11月5日】外構工事!

外構工事が進行中!

【2021年11月1日】完成写真撮影!

外観の撮影!

【2021年11月1日】完成写真撮影!

外観の撮影!

【2021年11月1日】完成写真撮影!

動画も撮影します!

【2021年11月1日】完成写真撮影!

リビングダイニング!

【2021年11月1日】完成写真撮影!

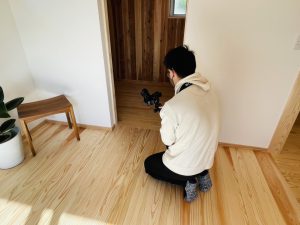

プロのカメラマンによる撮影!

【2021年10月30日】個別案内会!

LDKと畳の間!

【2021年10月30日】個別案内会!

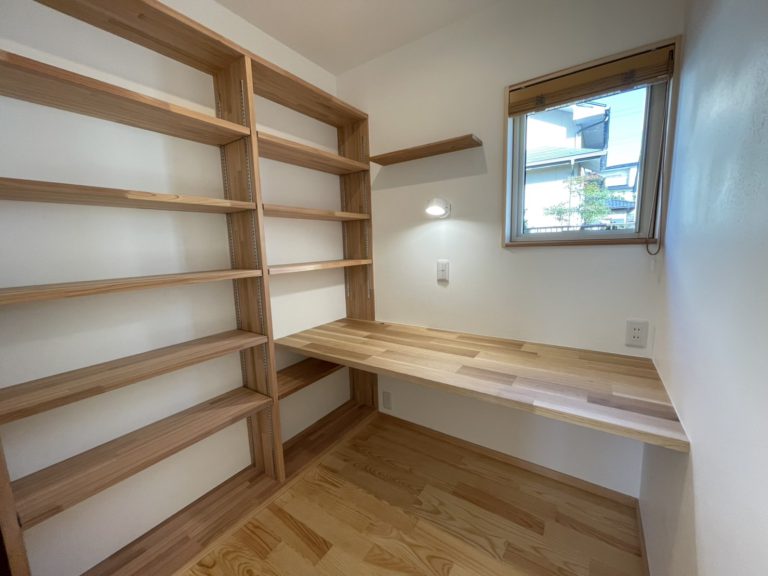

書斎!

【2021年10月30日】個別案内会!

建主様が支給したケヤキ材で

小棚をつくりました!

【2021年10月30日】個別案内会!

寝室!

【2021年10月30日】個別案内会!

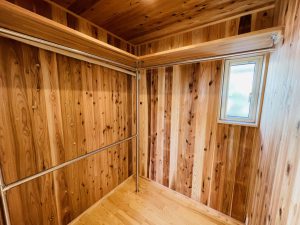

ウォークインクローゼット!

【2021年10月30日】個別案内会!

2階トイレ!

【2021年10月30日】個別案内会!

子供室!

【2021年10月30日】個別案内会!

大黒柱!

【2021年10月30日】個別案内会!

建主様家族が伐採した大黒柱!

【2021年10月30日】個別案内会!

ガス衣類乾燥機!

【2021年10月30日】個別案内会!

洗面と脱衣室は別に!

【2021年10月30日】個別案内会!

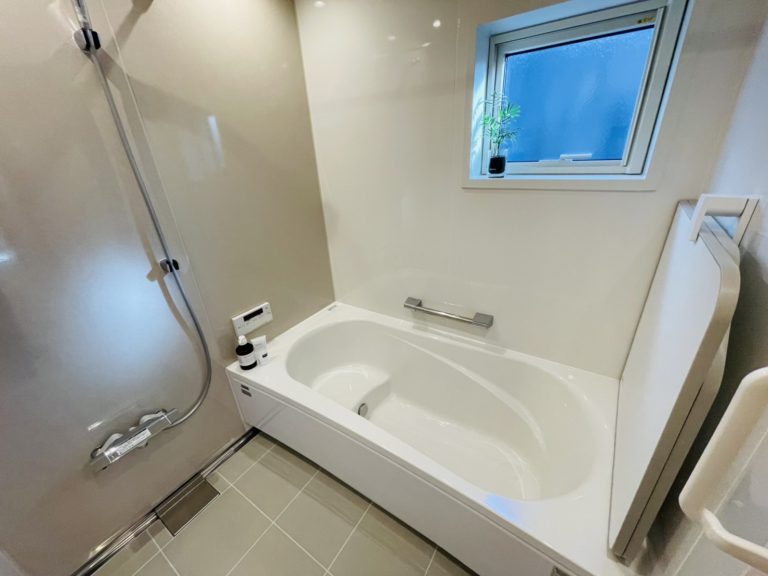

システムバス!

【2021年10月30日】個別案内会!

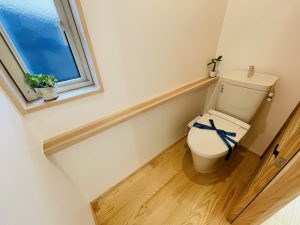

トイレ!

【2021年10月30日】個別案内会!

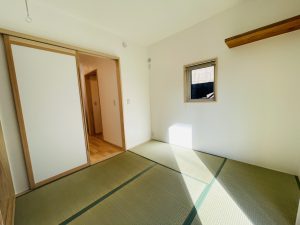

和室!

【2021年10月30日】個別案内会!

ニッチ!

【2021年10月30日】個別案内会!

カツラの1枚板!

【2021年10月30日】個別案内会!

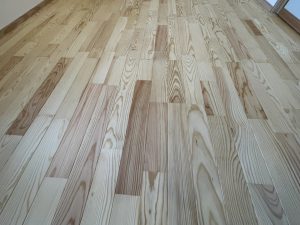

アカマツの床!

【2021年10月30日】個別案内会!

ペレットストーブ!

【2021年10月30日】個別案内会!

畳の間!

【2021年10月30日】個別案内会!

キッチン!

【2021年10月30日】個別案内会!

ダイニング!

【2021年10月30日】個別案内会!

建主様支給のケヤキ、

上框!

【2021年10月30日】個別案内会!

玄関!

【2021年10月30日】個別案内会!

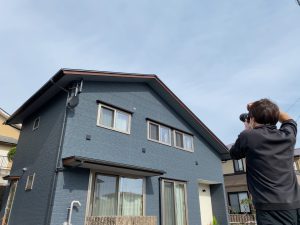

外観!

【2021年10月28日】ペレットストーブ工事!

ペレットストーブ!

【2021年10月28日】ペレットストーブ工事!

ペレットストーブ確認!

【2021年10月28日】ペレットストーブ工事!

ペレットストーブ!

【2021年10月28日】外構工事!

外構工事!

【2021年10月28日】外構工事!

外構工事!

【2021年10月25日】社内完成検査!

書斎!

【2021年10月25日】社内完成検査!

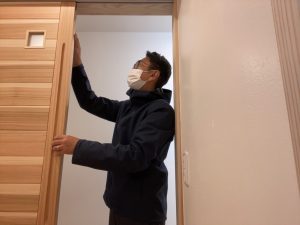

建具確認!

【2021年10月25日】社内完成検査!

ケヤキの小棚!

【2021年10月25日】社内完成検査!

指摘事項!

【2021年10月25日】社内完成検査!

アカマツ床!

【2021年10月25日】社内完成検査!

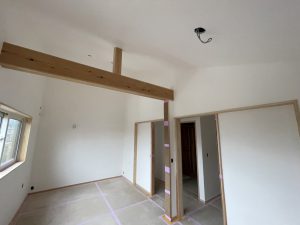

子供室!

【2021年10月25日】社内完成検査!

吊り押入れ下確認!

【2021年10月25日】社内完成検査!

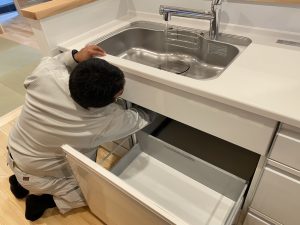

キッチン確認!

【2021年10月25日】社内完成検査!

指摘事項!

【2021年10月25日】社内完成検査!

室内検査中!

【2021年10月25日】社内完成検査!

建具の確認!

【2021年10月25日】社内完成検査!

洗面室の検査!

【2021年10月25日】社内完成検査!

漆喰の確認!

【2021年10月25日】社内完成検査!

キッチン検査中!

【2021年10月25日】社内完成検査!

外観!

【2021年10月25日】社内完成検査!

外部検査!

【2021年10月25日】社内完成検査!

外部の検査中!

【2021年10月25日】完了検査!

無事合格!

【2021年10月25日】完了検査!

図面と現場を照合確認!

【2021年10月25日】完了検査!

外部検査機関による完了検査!

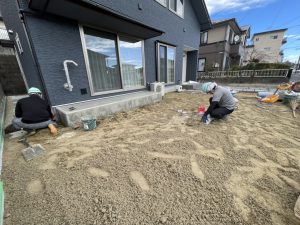

【2021年10月22日】外構工事!

外構工事!

【2021年10月22日】外構工事!

外構工事確認!

【2021年10月22日】ガス衣類乾燥機!

ガス衣類乾燥機取り付け!

【2021年10月22日】ガス衣類乾燥機!

ガス衣類乾燥機!

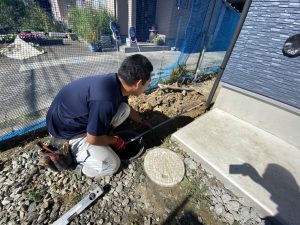

【2021年10月19日】配管工事!

外部雨水排水工事!

【2021年10月19日】外構工事!

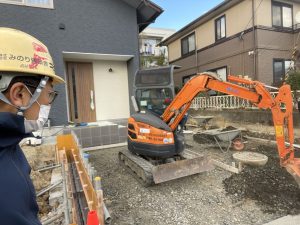

駐車場部分掘削!

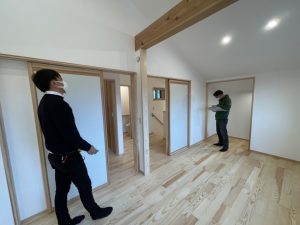

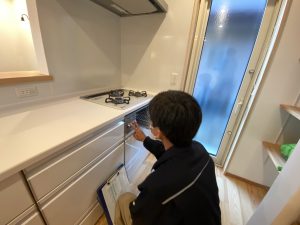

【2021年10月19日】仕上がり確認!

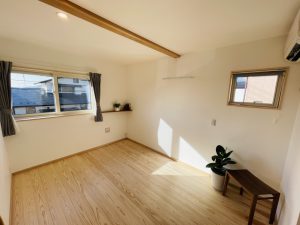

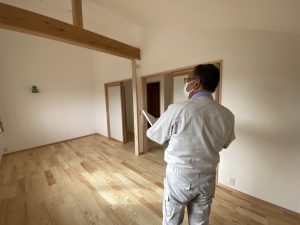

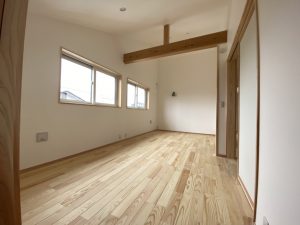

寝室!

【2021年10月19日】仕上がり確認!

子供室!

【2021年10月19日】仕上がり確認!

リビング!

【2021年10月19日】クリーニング!

内部クリーニング中!

【2021年10月15日】配管工事!

外部雨水配管!

【2021年10月15日】造作収納工事!

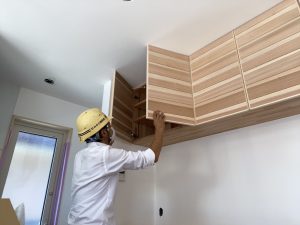

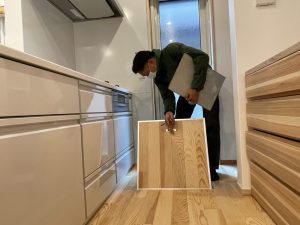

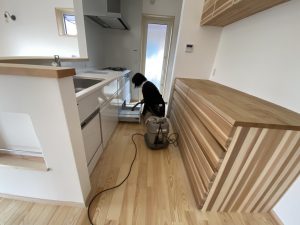

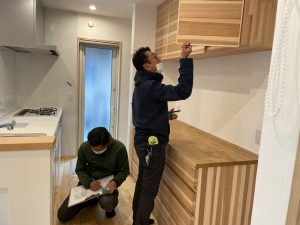

食器棚確認!

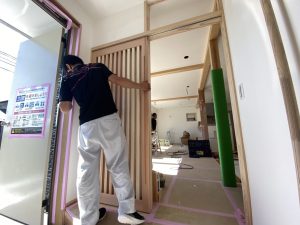

【2021年10月15日】建具工事!

リビング格子引戸吊り込み!

【2021年10月15日】建具工事!電気工事!

建具、照明入りました!

【2021年10月15日】電気工事!

照明スイッチ取付け!

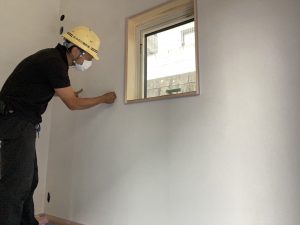

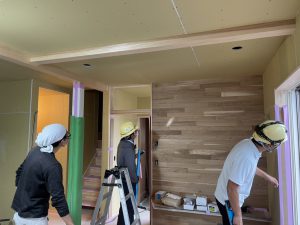

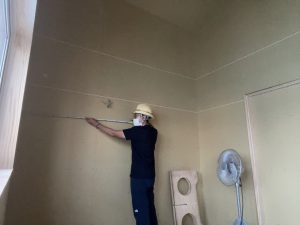

【2021年10月12日】左官工事!

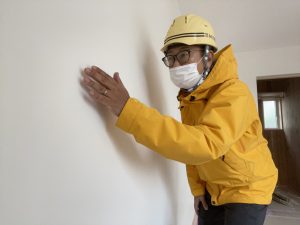

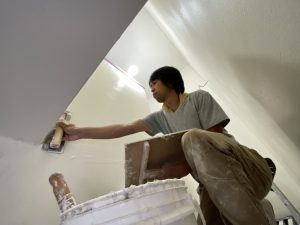

漆喰仕上げ塗り!

【2021年10月12日】左官工事!

漆喰仕上げ塗り確認!

【2021年10月12日】左官工事!

漆喰仕上げ塗り!

【2021年10月12日】造作棚工事!

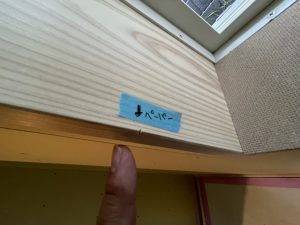

鯉沼棟梁、可動棚レールつけ!

【2021年10月8日】左官工事!

和室下塗り確認!

【2021年10月8日】左官工事!

リビングの下塗り状況!

【2021年10月8日】左官工事!

階段漆喰塗り!

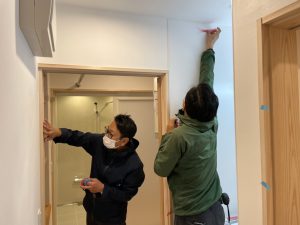

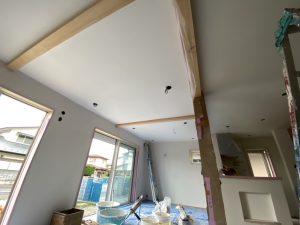

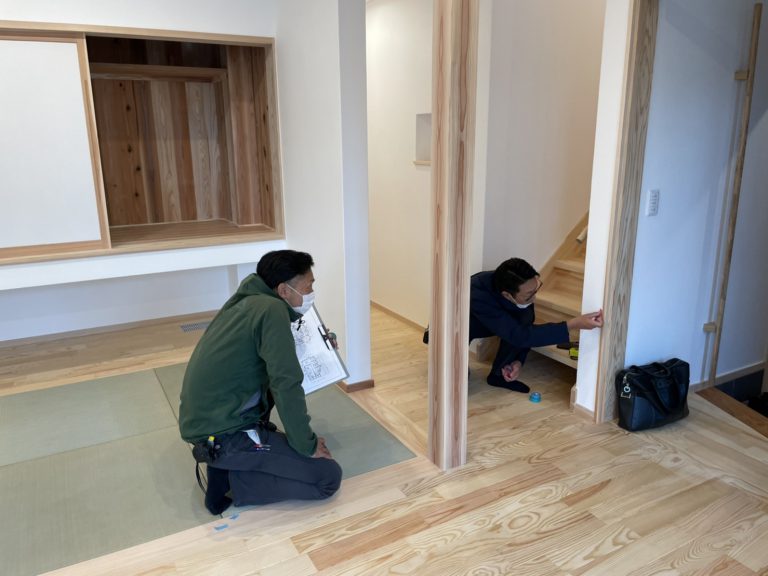

【2021年10月1日】木工事完了検査!

壁の不陸確認!

【2021年10月1日】木工事完了検査!

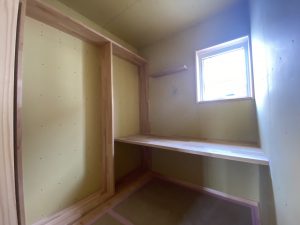

ウォークインクローゼットの枕棚確認!

【2021年10月1日】木工事完了検査!

2階検査中!

【2021年10月1日】木工事完了検査!

ライニング高さ確認!

【2021年10月1日】木工事完了検査!

すぐ手直し!

【2021年10月1日】木工事完了検査!

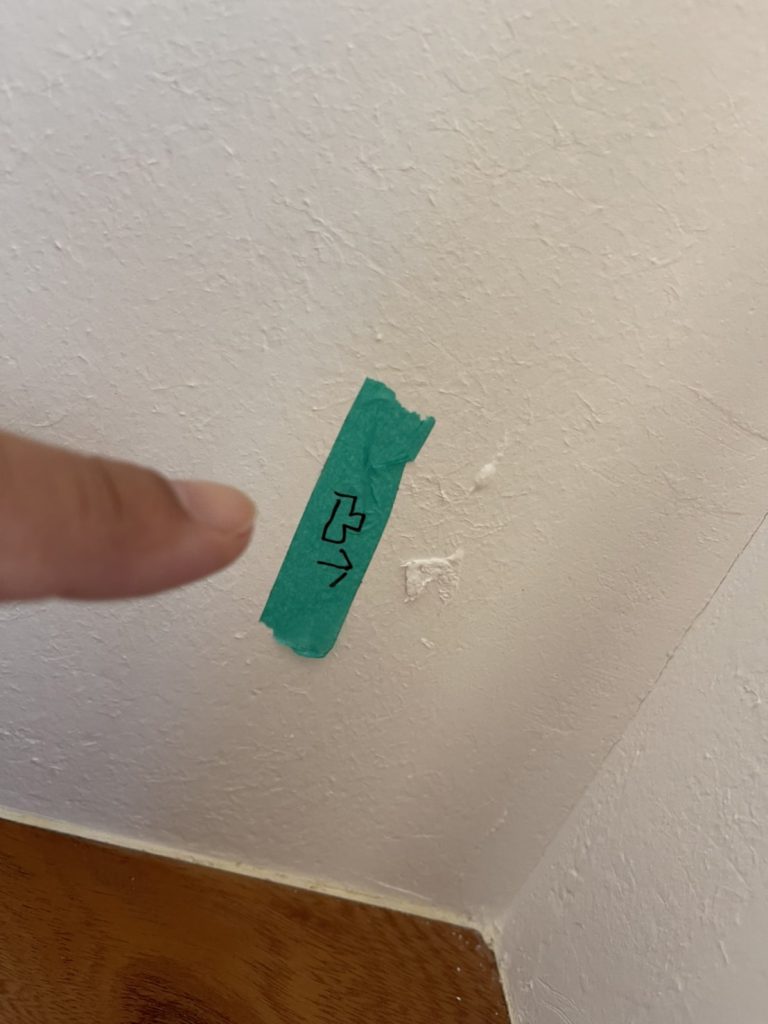

指摘事項!

【2021年10月1日】木工事完了検査!

壁凹凸確認!

【2021年10月1日】木工事完了検査!

木完了検査中!

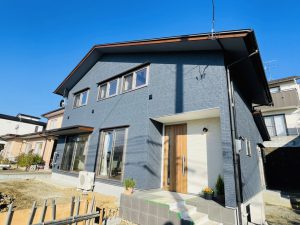

【2021年10月1日】外観!

外観!

【2021年9月28日】外観!

外観!

【2021年9月28日】造作収納家具工事!

支給材のケヤキ板で作った神棚!

【2021年9月28日】造作収納家具工事!

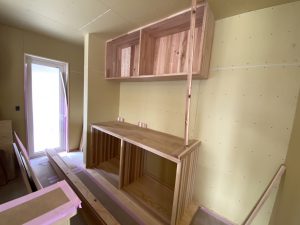

食器棚!

【2021年9月28日】造作収納家具工事!

書斎カウンターと本棚!

【2021年9月28日】造作収納家具工事!

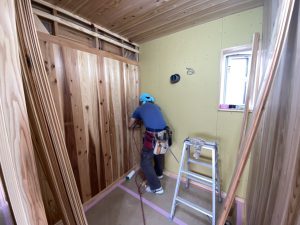

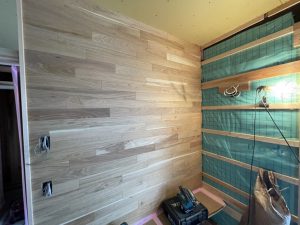

ウォークインクローゼット板張り!

【2021年9月24日】外観!

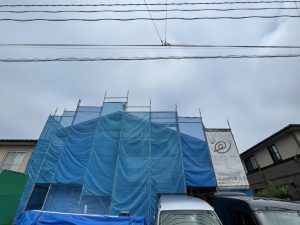

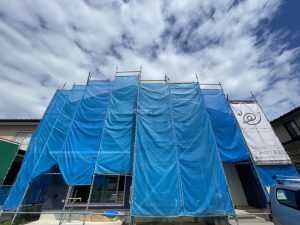

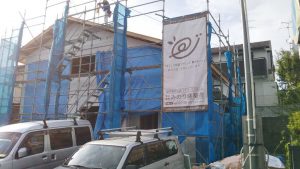

足場のネットが外れました!

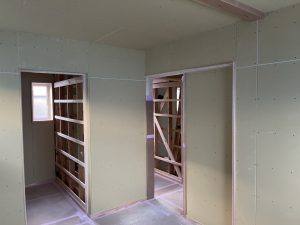

【2021年9月24日】木工事!

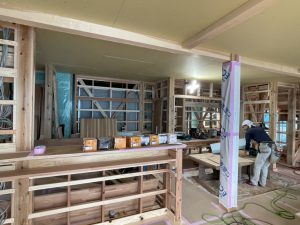

ボード張り状況確認!

【2021年9月24日】木工事!

鯉沼棟梁、書斎の本棚取付け中!

【2021年9月24日】木工事!

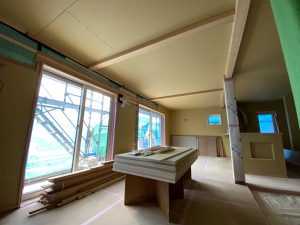

リビングはボード張り完了!

【2021年9月22日】木工事!

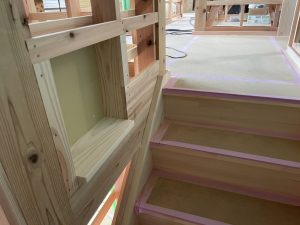

階段まわり!

【2021年9月22日】木工事!

廊下!

【2021年9月22日】木工事!

壁ボード!

【2021年9月22日】木工事!

壁ボード貼り確認!

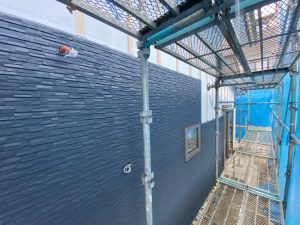

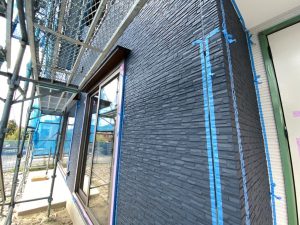

【2021年9月21日】外壁工事!

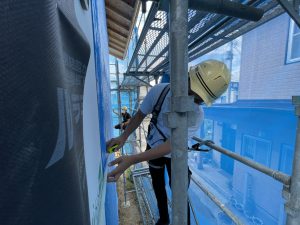

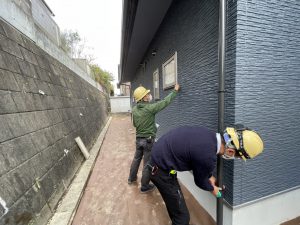

外壁のコーキング、間もなく完了!

【2021年9月21日】木工事!

壁の下地位置確認!

【2021年9月21日】木工事!

子供室はボード張り完了!

【2021年9月21日】木工事!

リビングのボード張り状況!

【2021年9月17日】木工事!

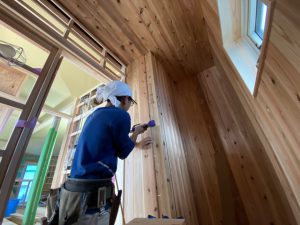

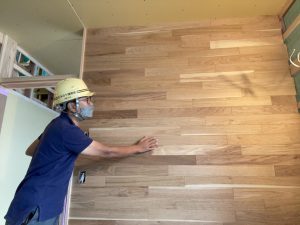

クルミの壁板張り!

【2021年9月17日】木工事!

リビングクルミ
板張り!

【2021年9月17日】木工事!

畳の間飾り棚!

【2021年9月17日】木工事!

2階!

【2021年9月14日】外壁工事!

外壁コーキング前のタッチアップ!

【2021年9月14日】木工事!

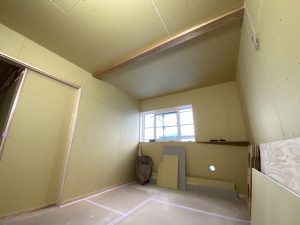

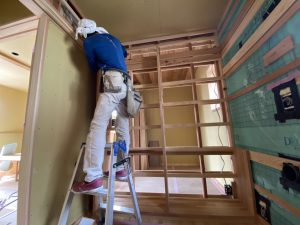

寝室ボード張り状況!

【2021年9月14日】木工事!

支給材のケヤキ板で神棚造作します!

【2021年9月14日】木工事!

鯉沼棟梁、シューズクローク板張り!

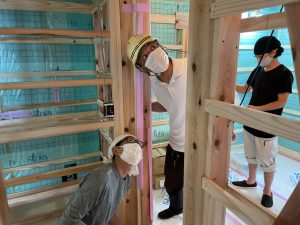

【2021年9月10日】木下地検査!

施主様支給材のケヤキで
玄関にちょっとしたカウンター!

【2021年9月10日】木下地検査!

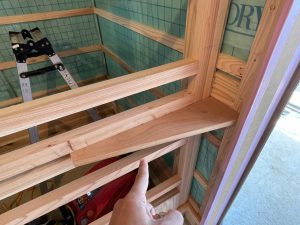

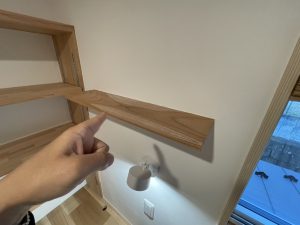

施主様支給材のケヤキで棚!

【2021年9月10日】木下地検査!

エアコン、カーテン下地!

【2021年9月10日】木下地検査!

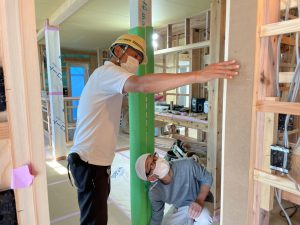

入り口枠幅確認!

【2021年9月10日】木下地検査!

2階検査中!

【2021年9月10日】木下地検査!

壁下地ピッチ確認!

【2021年9月10日】木下地検査!

壁下地凹凸確認!

【2021年9月10日】木下地検査!

鯉沼棟梁!

【2021年9月10日】木下地検査!

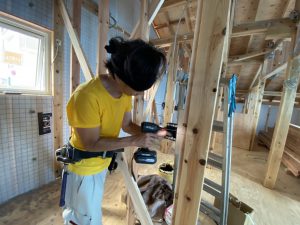

下地胴縁の確認!

【2021年9月10日】木下地検査!

鯉沼棟梁も一緒に確認します!

【2021年9月10日】木下地検査!

レーザーで枠を確認!

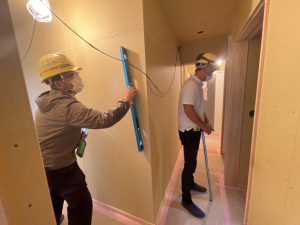

【2021年9月10日】木下地検査!

木下地検査!
レーザーで枠の水平垂直確認!

【2021年9月9日】木工事!

2階の状況!

【2021年9月9日】木工事!

入り口枠確認!

【2021年9月9日】木工事!

階段ニッチ!

【2021年9月9日】木工事!

一階の状況!

【2021年9月9日】外壁工事!

外壁!

【2021年9月9日】外壁工事!

外壁!

【2021年9月9日】外観!

外観!

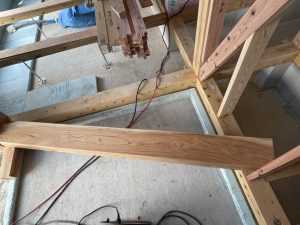

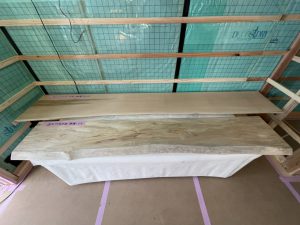

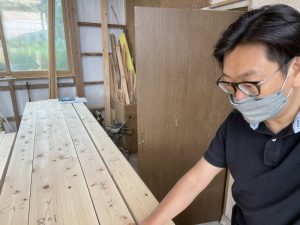

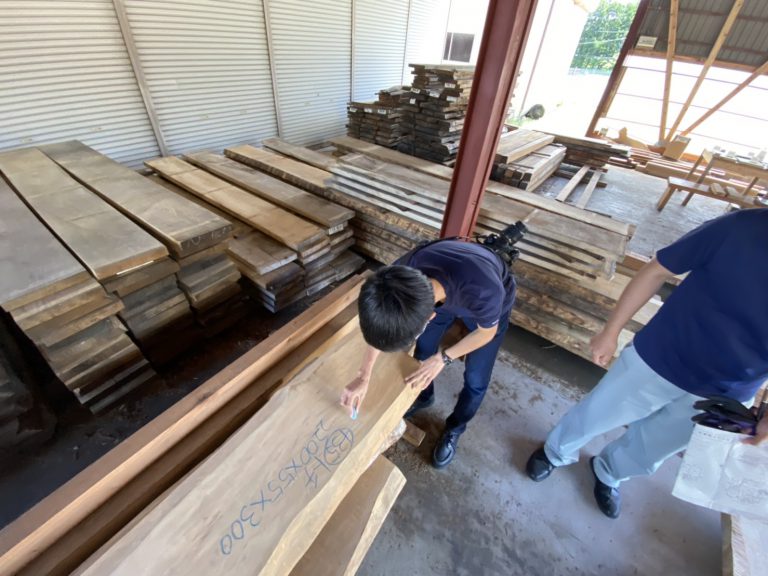

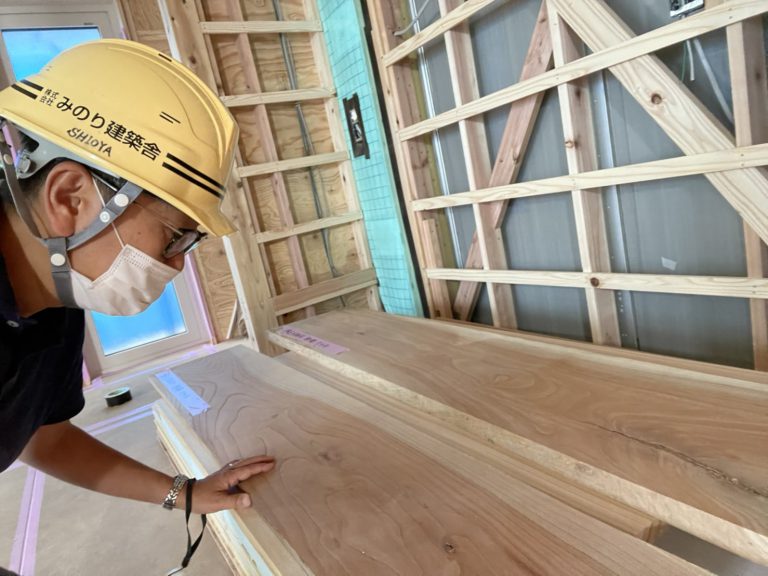

【2021年9月4日】天板!

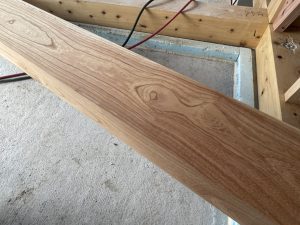

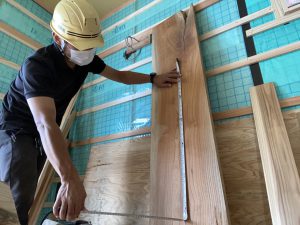

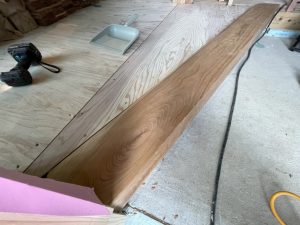

ケヤキの天板!

【2021年9月4日】天板!

施主様支給の天板!ケヤキ

【2021年9月4日】天板!

トチの木!

【2021年9月4日】天板!

カツラ材!

【2021年9月4日】天板!

岩手県に行って建主様が選んだ天板!

【2021年9月4日】天板!

天板確認!

【2021年9月2日】木工事!

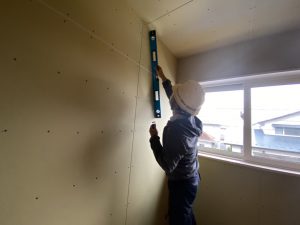

壁下地確認!

【2021年9月2日】木工事!

鯉沼棟梁階段取付け!

【2021年9月2日】外壁工事!

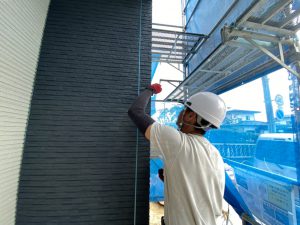

外壁張り状況!

【2021年9月2日】外壁工事!

外壁張りが始まりました!

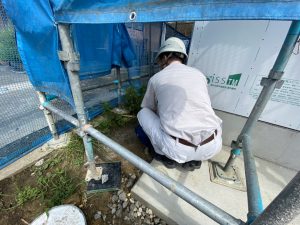

【2021年8月30日】防水検査!

屋根、棟換気確認!

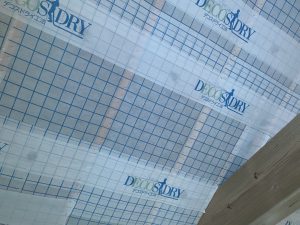

【2021年8月30日】防水検査!

通気胴縁!

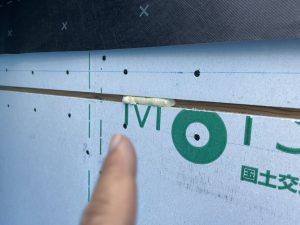

【2021年8月30日】防水検査!

通気胴縁確認!

【2021年8月30日】防水検査!

配線部確認!

【2021年8月30日】防水検査!

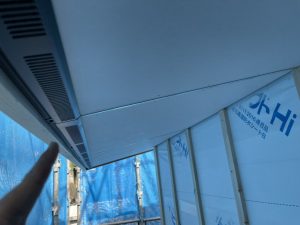

軒天確認!

【2021年8月30日】防水検査!

通気胴縁!

【2021年8月30日】防水検査!

通気胴縁確認!

【2021年8月30日】防水検査!

下屋、先ばりシート確認!

【2021年8月30日】防水検査!

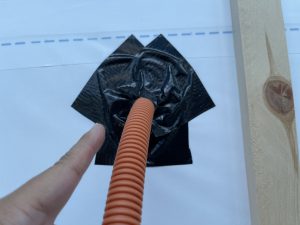

サッシまわり防水確認!

【2021年8月30日】防水検査!

外壁貫通部確認!

【2021年8月30日】防水検査!

通気胴縁確認!

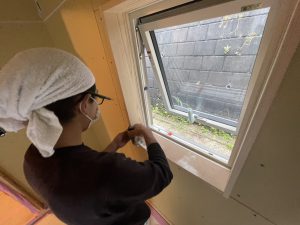

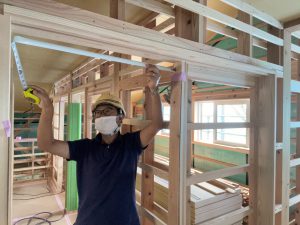

【2021年8月24日】木工事!

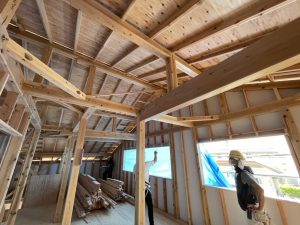

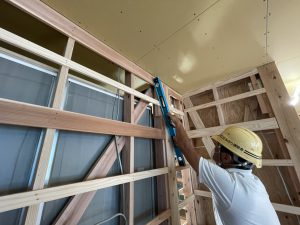

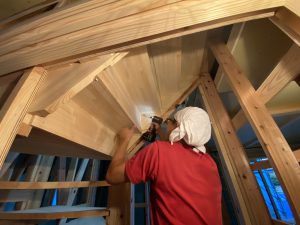

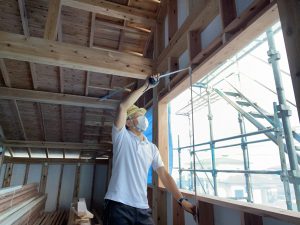

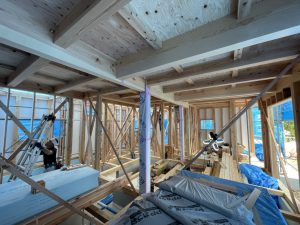

2階勾配天井!

【2021年8月24日】木工事!

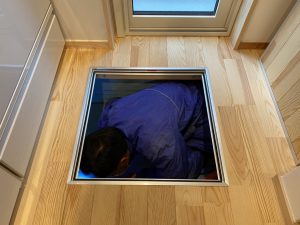

2階天井点検口!

【2021年8月24日】木工事!

一階天井確認!

【2021年8月24日】木工事!

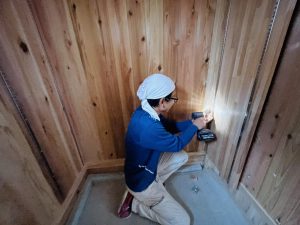

ケヤキの上框!

【2021年8月24日】木工事!

床貼りに伴い、
養生をはがした上框!

建主様支給材のケヤキです!

鯉沼棟梁が仕上げました!

【2021年8月23日】木工事!

寝室のスギの床は養生済み!

【2021年8月23日】木工事!

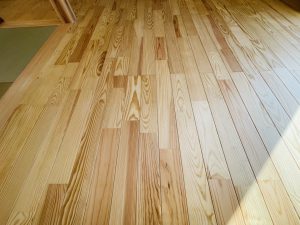

アカマツの床材!

【2021年8月23日】木工事!

鯉沼棟梁、アカマツの床板張り!

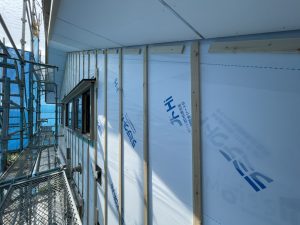

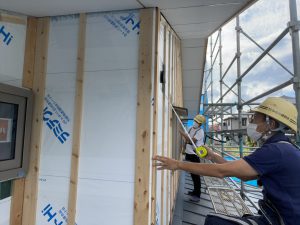

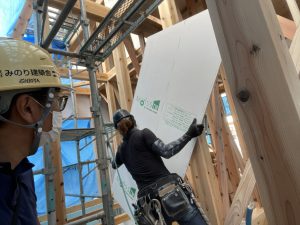

【2021年8月21日】外壁下地工事!

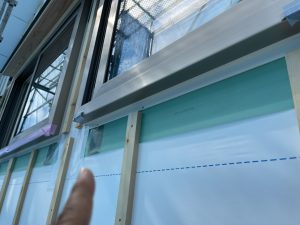

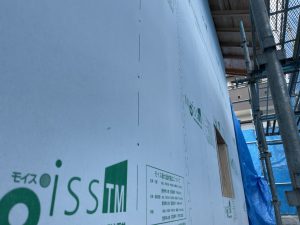

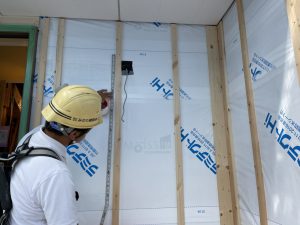

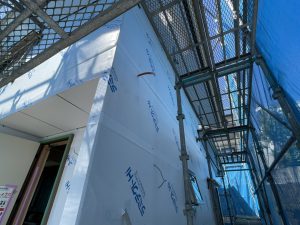

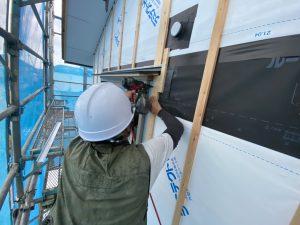

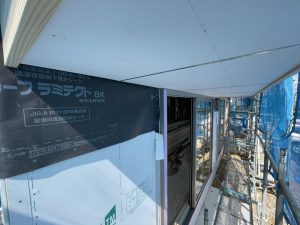

透湿防水シート確認!

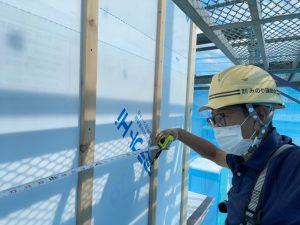

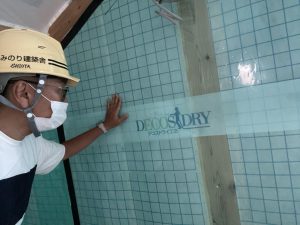

【2021年8月21日】外壁下地工事!

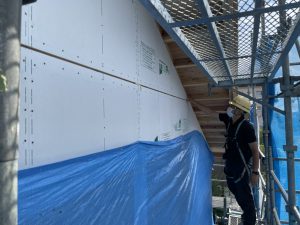

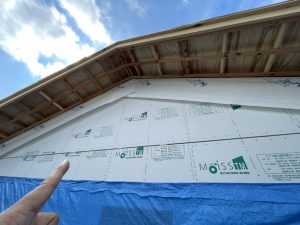

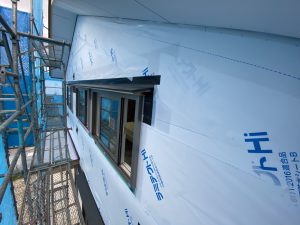

外壁透湿防水シート張り状況!

【2021年8月21日】ユニットバス!

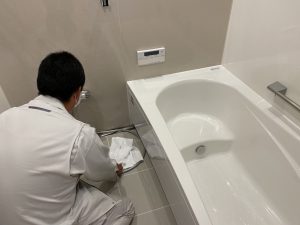

ユニットバス設置!

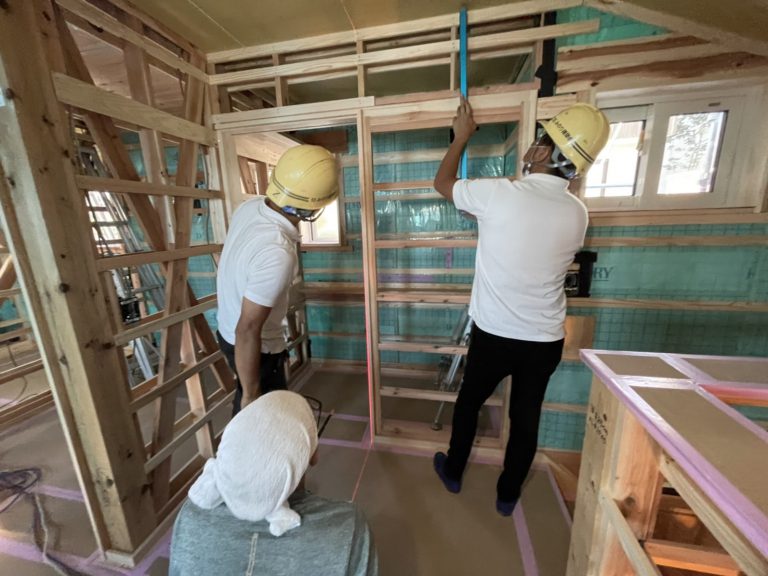

【2021年8月21日】木工事!

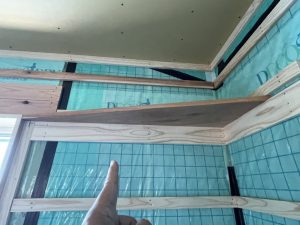

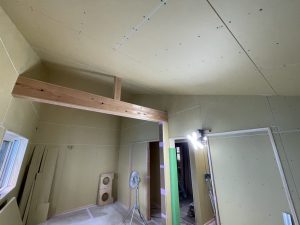

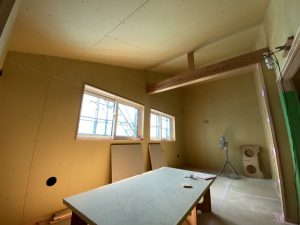

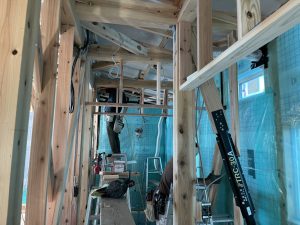

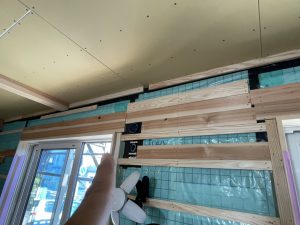

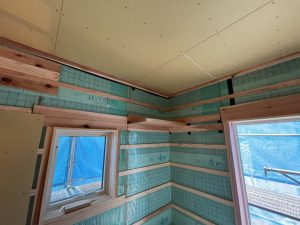

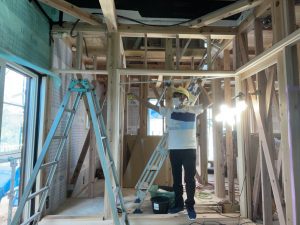

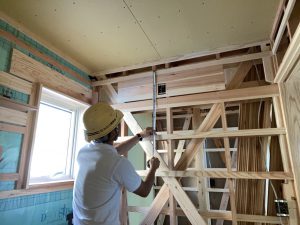

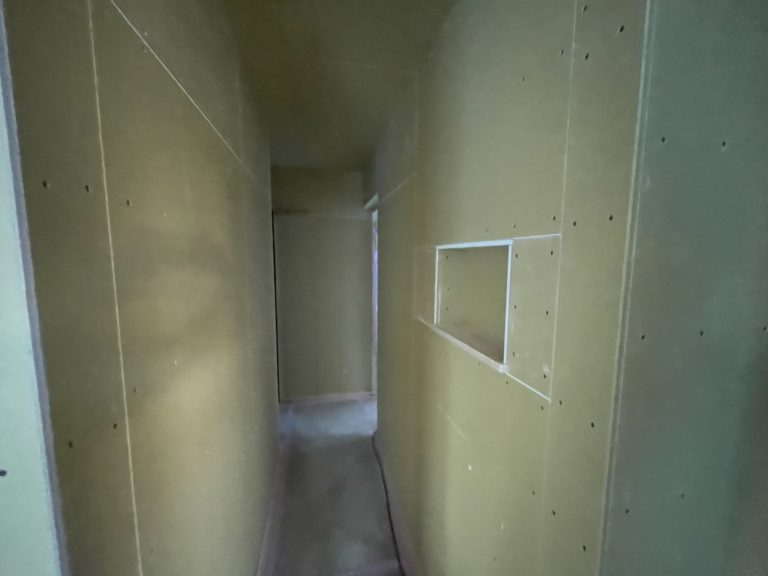

二階天井ボード張り!

【2021年8月19日】外観!

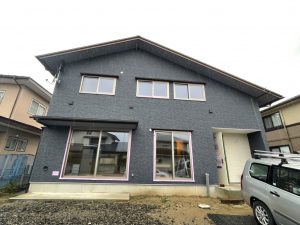

外観!

【2021年8月19日】屋根工事!

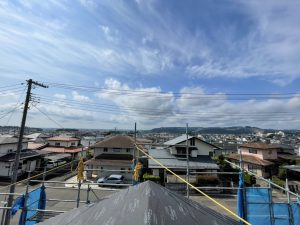

屋根からの眺望!

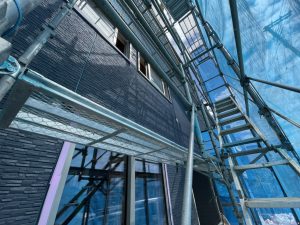

【2021年8月19日】外壁工事!

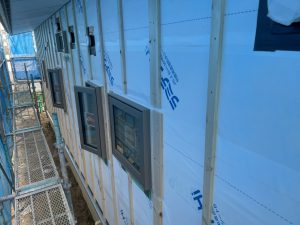

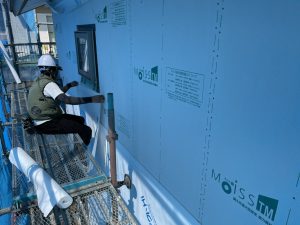

外壁透湿防水シート!

【2021年8月19日】外壁工事!

外壁透湿防水シート貼り!

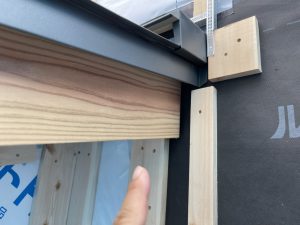

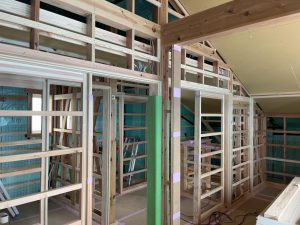

【2021年8月19日】木工事!

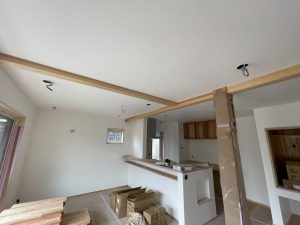

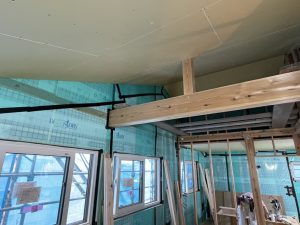

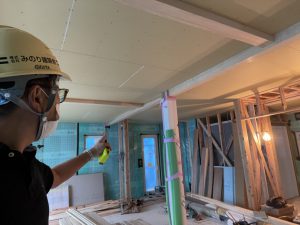

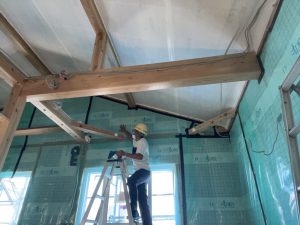

天井下地!

【2021年8月19日】木工事!

天井高さ確認!

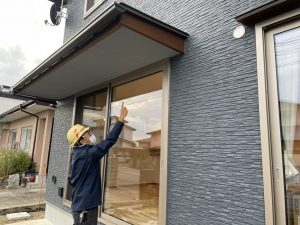

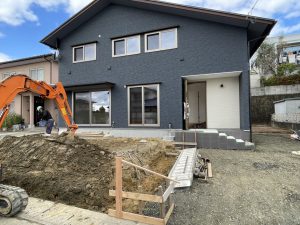

【2021年8月12日】外観!

外観!

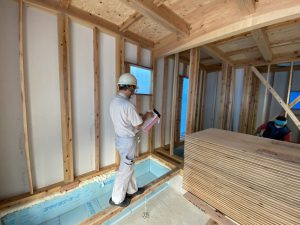

【2021年8月12日】断熱工事!

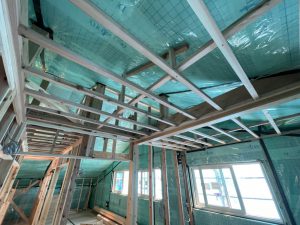

セルロースファイバー!

【2021年8月12日】断熱工事!

天井断熱工事!

【2021年8月10日】外観!

外観!

【2021年8月10日】木工事!

南側庇!

【2021年8月10日】木工事!

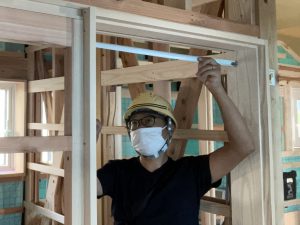

枠確認!

【2021年8月10日】木工事!

一階北側工事中!

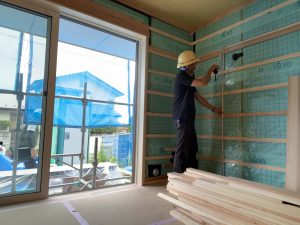

【2021年8月6日】断熱工事!

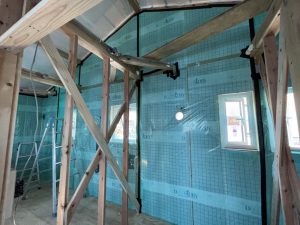

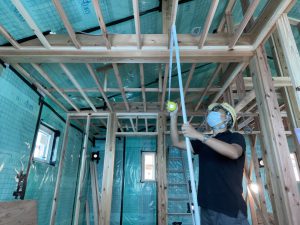

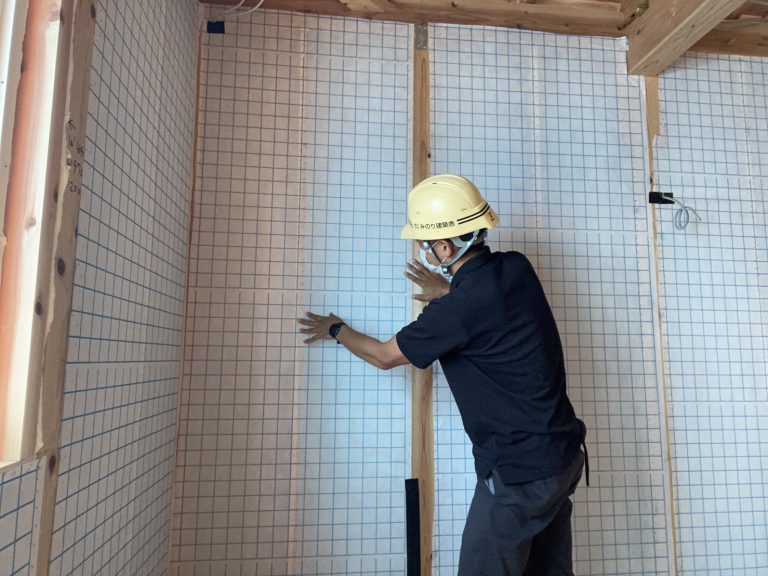

断熱材、
セルロースファイバーと気密シート!

【2021年8月6日】断熱工事!

壁断熱、セルロースファイバー確認!

【2021年8月6日】断熱工事!

壁断熱

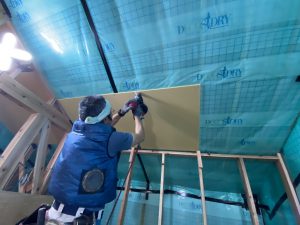

セルロースファイバー確認!

【2021年8月6日】断熱工事!

1階、セルロースファイバー用
不織布貼り!

【2021年8月6日】外観!

外観!

【2021年8月5日】断熱工事!

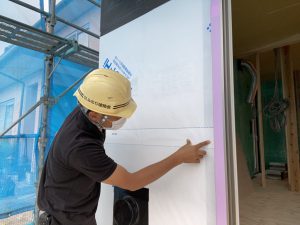

壁断熱、不織布確認!

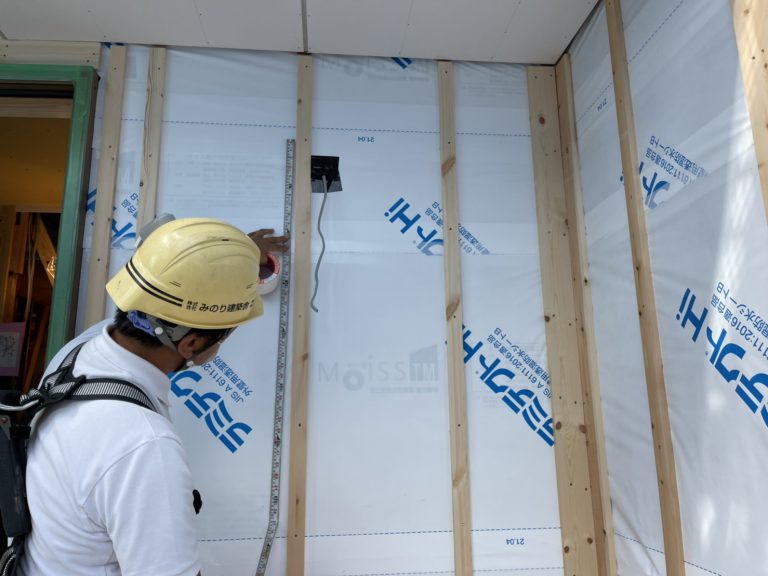

【2021年8月5日】電気工事!

内部電気配線!

【2021年8月5日】木工事!

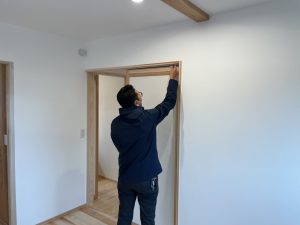

鯉沼棟梁、玄関ドア枠取り付け!

【2021年7月29日】中間検査!

二階も確認!無事合格です!

【2021年7月29日】中間検査!

各部金物取付け状況など確認します!

【2021年7月29日】中間検査!

外部検査機関による中間検査、離れ寸法の確認から!

【2021年7月29日】木工事!

ケヤキ上り框!

【2021年7月29日】木工事!

ケヤキ上り框!

【2021年7月29日】木工事!

施主様支給のケヤキ上り框確認!

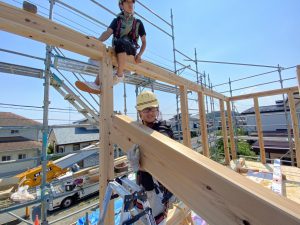

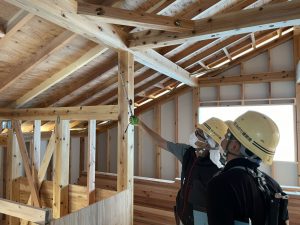

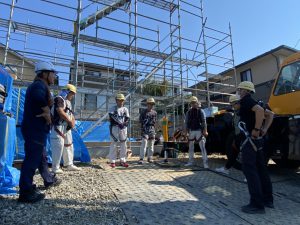

【2021年7月29日】建て方検査!

鯉沼棟梁と天井の納まり打ち合わせ!

【2021年7月29日】建て方検査!

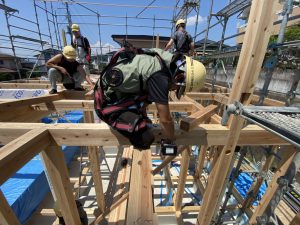

金物確認!

【2021年7月29日】建て方検査!

検査中!

【2021年7月29日】建て方検査!

熱橋処理の確認!

【2021年7月29日】建て方検査!

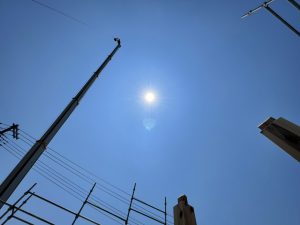

屋根からの眺望!

【2021年7月29日】建て方検査!

2階検査中!

【2021年7月29日】建て方検査!

鯉沼棟梁も一緒に確認!

【2021年7月29日】建て方検査!

筋交確認!

【2021年7月29日】建て方検査!

一階検査中!

【2021年7月29日】建て方検査!

ホールダウン金物!

【2021年7月29日】建て方検査!

制振ダンパー!

【2021年7月29日】建て方検査!

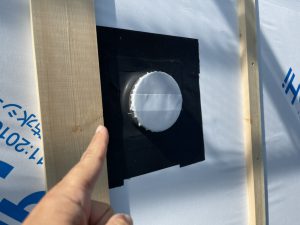

屋根の透湿防水シート確認!

【2021年7月29日】建て方検査!

先貼りシート!

【2021年7月29日】建て方検査!

先貼りシート!

【2021年7月29日】建て方検査!

熱きょう処理!

【2021年7月29日】建て方検査!

耐力面材モイス確認!

【2021年7月29日】建て方検査!

外部検査中!

【2021年7月29日】外観!

外観!

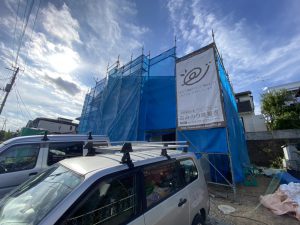

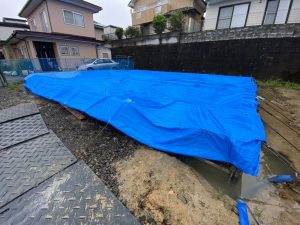

【2021年7月26日】台風準備!

台風対応でネットたたみました!

【2021年7月26日】外観!

外観!

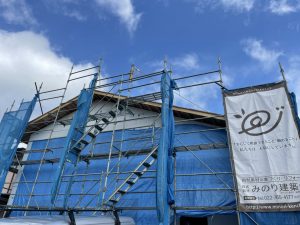

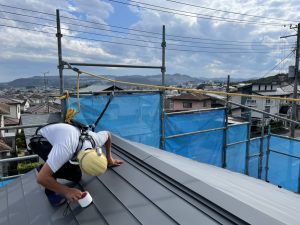

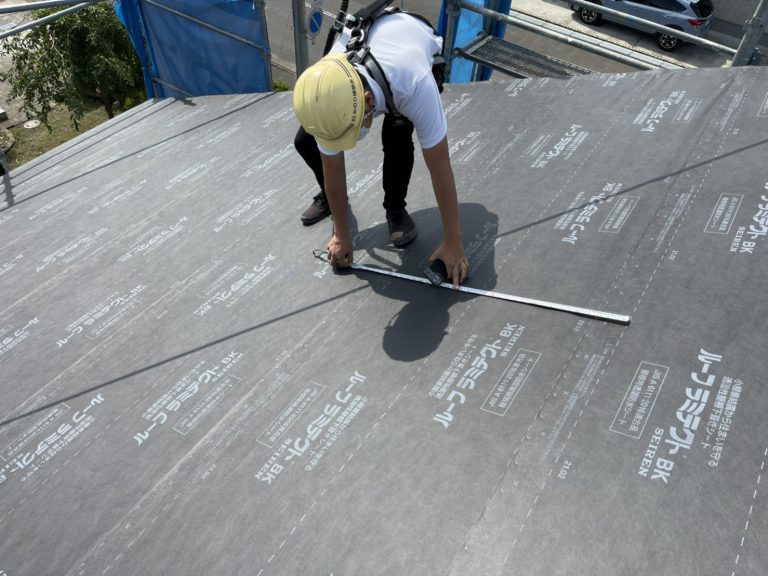

【2021年7月26日】屋根工事!

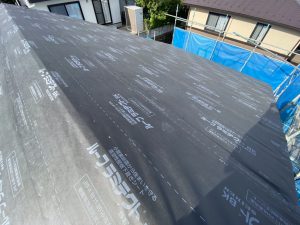

屋根ルーフィング確認!

【2021年7月26日】木工事!

サッシ高さ確認!

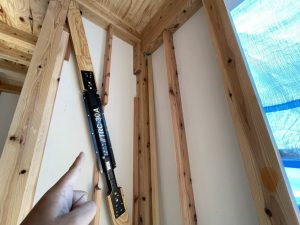

【2021年7月26日】制震ダンパー!

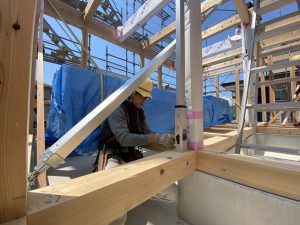

鯉沼棟梁、制振ダンパー取付け中!

【2021年7月23日】木工事!

2階!

【2021年7月23日】木工事!

1階!

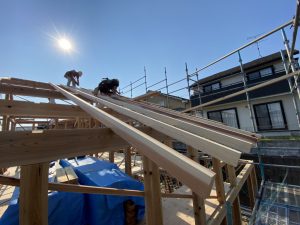

【2021年7月23日】屋根工事!

屋根、透湿防水シート!

【2021年7月23日】外壁工事!

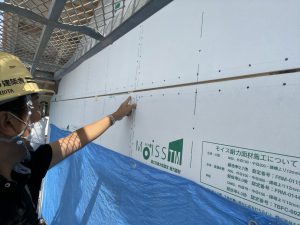

耐力面材モイス工事!

【2021年7月23日】外壁工事!

耐力面材モイス!

【2021年7月23日】外観!

外観!

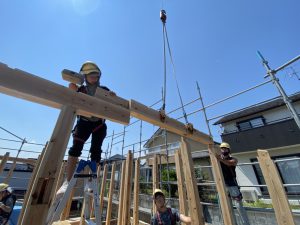

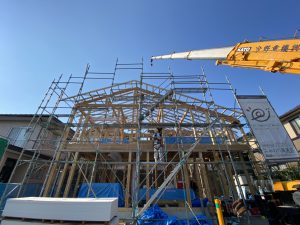

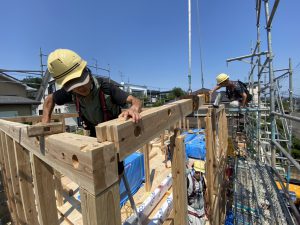

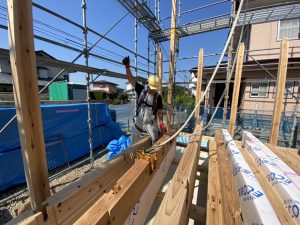

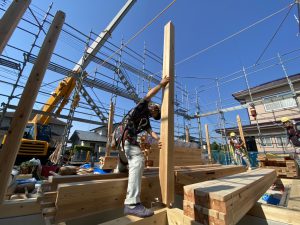

【2021年7月19日】建て方工事!

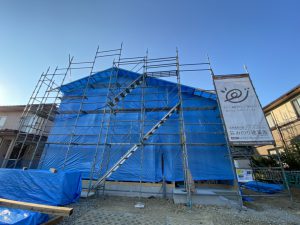

養生完了!

【2021年7月19日】建て方工事!

屋根養生!

【2021年7月19日】建て方工事!

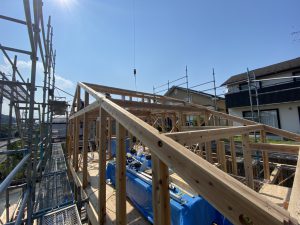

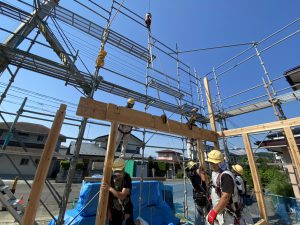

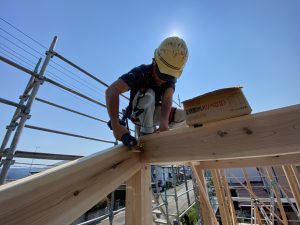

タルキが組み上がりました。本日の作業はここまでです!

【2021年7月19日】建て方工事!

タルキ掛け!

【2021年7月19日】建て方工事!

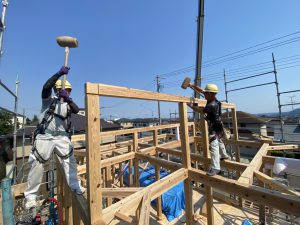

母屋掛け完了!

【2021年7月19日】建て方工事!

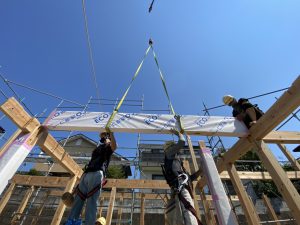

無事に棟が上がりました。おめでとうございます!

【2021年7月19日】建て方工事!

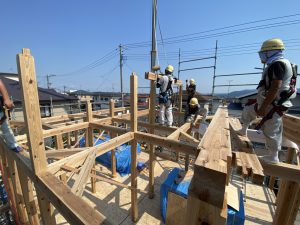

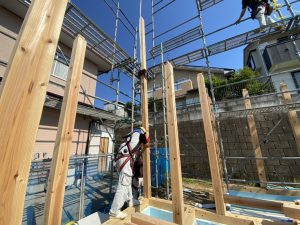

束建て、母屋組み!

【2021年7月19日】建て方工事!

金物取付け!

【2021年7月19日】建て方工事!

仮筋交いで固定!

【2021年7月19日】建て方工事!

2階の柱も垂直確認!

【2021年7月19日】建て方工事!

鯉沼棟梁!

【2021年7月19日】建て方工事!

1本1本慎重に!

【2021年7月19日】建て方工事!

息を合わせて組んでいきます!

【2021年7月19日】建て方工事!

2階の梁組み!

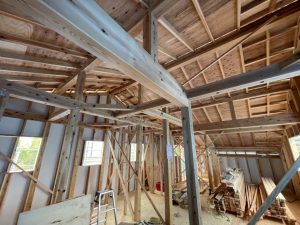

【2021年7月19日】建て方工事!

猛暑!

【2021年7月19日】建て方工事!

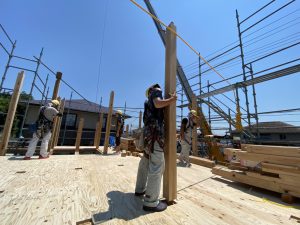

2階柱建て確認!

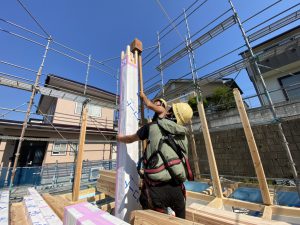

【2021年7月19日】建て方工事!

2階柱建て!

【2021年7月19日】建て方工事!

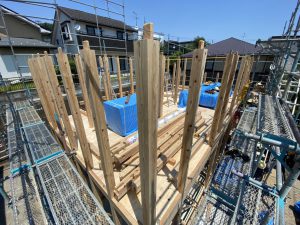

建て方状況!

【2021年7月19日】建て方工事!

建主様ご家族が伐採した大黒柱!

【2021年7月19日】建て方工事!

2階柱建て完了!

【2021年7月19日】建て方工事!

開口部はネットを張って転落防止!

【2021年7月19日】建て方工事!

2階柱建て!

【2021年7月19日】建て方工事!

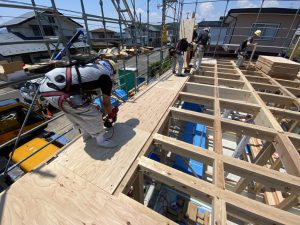

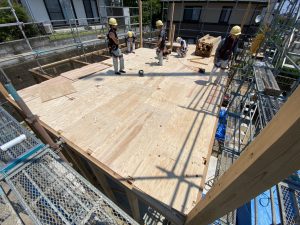

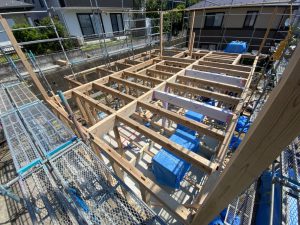

2階床下地張り完了!

【2021年7月19日】建て方工事!

2階床下地張り!

【2021年7月19日】建て方工事!

金物取付け!

【2021年7月19日】建て方工事!

建て入れ調整!

【2021年7月19日】建て方工事!

柱の垂直確認!

【2021年7月19日】建て方工事!

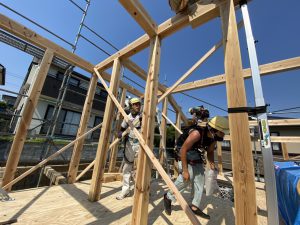

1階の梁掛け完了!

【2021年7月19日】建て方工事!

最高の天気!

【2021年7月19日】建て方工事!

アカマツの化粧梁!

【2021年7月19日】建て方工事!

鯉沼棟梁!

【2021年7月19日】建て方工事!

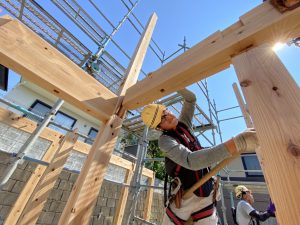

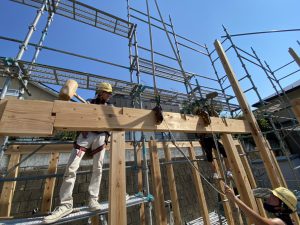

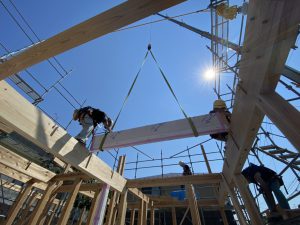

梁掛け!

【2021年7月19日】建て方工事!

梁掛け!

【2021年7月19日】建て方工事!

続いて梁掛け!

【2021年7月19日】建て方工事!

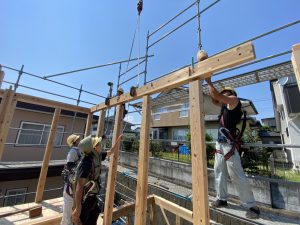

1階柱建て完了!

【2021年7月19日】建て方工事!

通し柱!

【2021年7月19日】建て方工事!

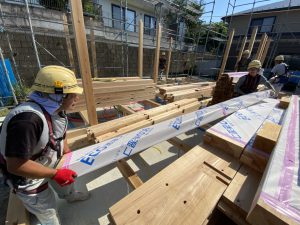

伐採木の大黒柱!

【2021年7月19日】建て方工事!

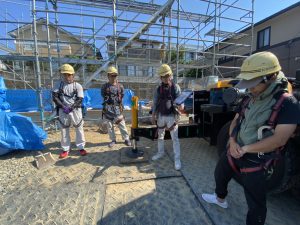

鯉沼棟梁と応援の高橋棟梁、材料配り!

【2021年7月19日】建て方工事!

柱建てから作業開始!

【2021年7月19日】建て方工事!

KY活動!

【2021年7月19日】建て方工事!

建て方前朝礼!

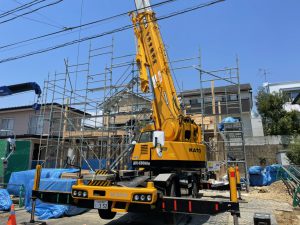

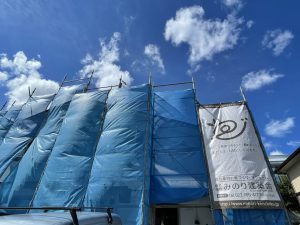

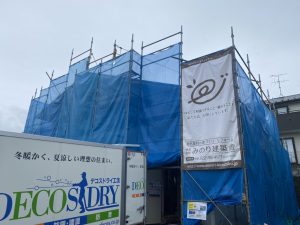

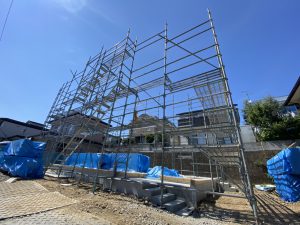

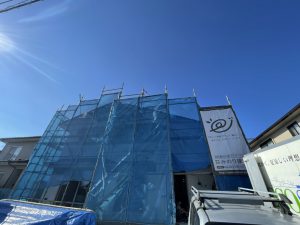

【2021年7月17日】足場設置!

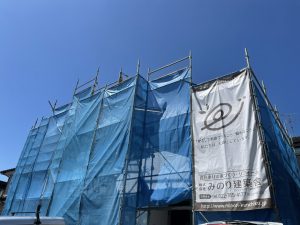

足場設置完了!

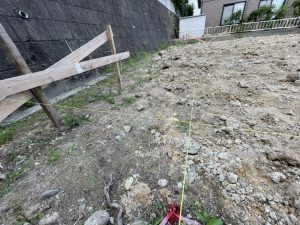

【2021年7月17日】土台敷き!

土台敷き、材料養生完了!

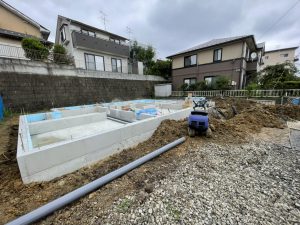

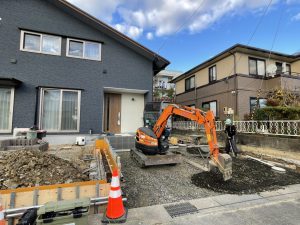

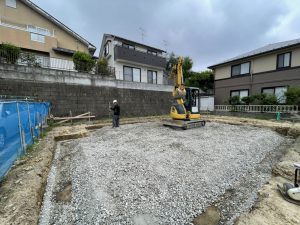

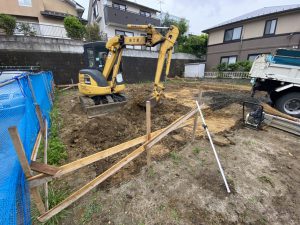

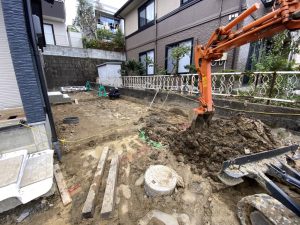

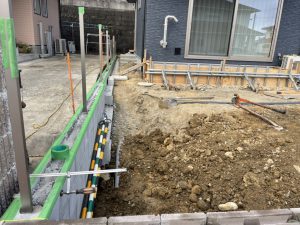

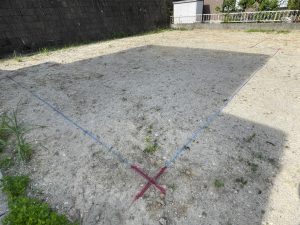

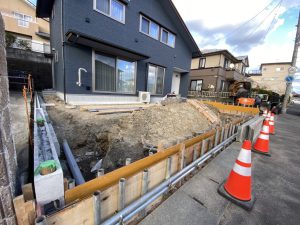

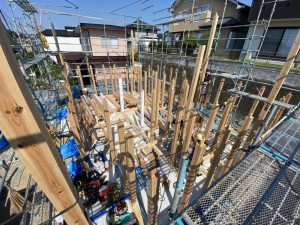

【2021年7月15日】基礎工事!

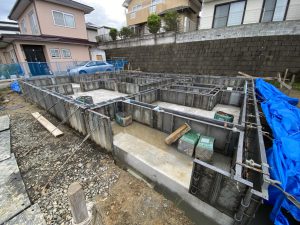

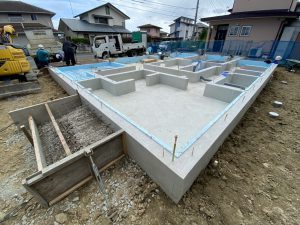

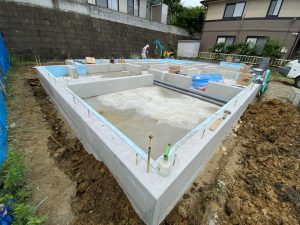

基礎全景!

【2021年7月15日】基礎工事!

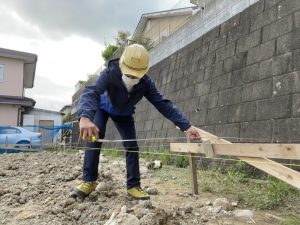

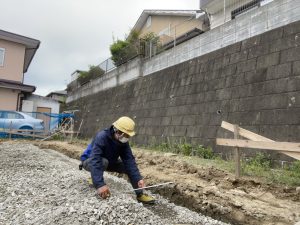

犬走り寸法確認!

【2021年7月15日】基礎工事!

玄関ポーチ下地枠造作!

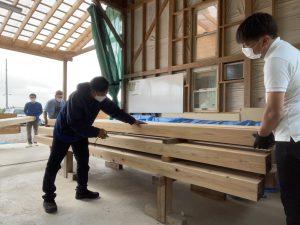

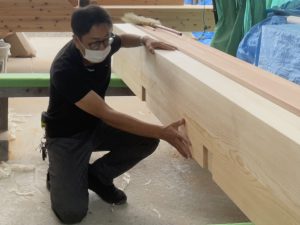

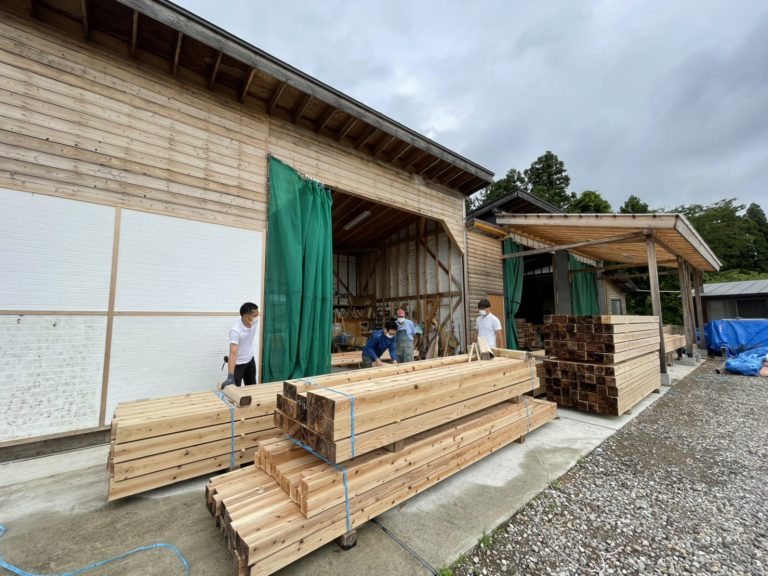

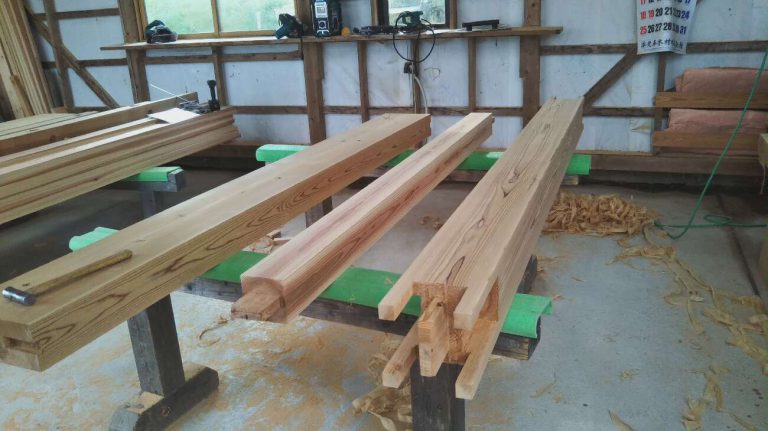

【2021年7月13日】材料刻み!

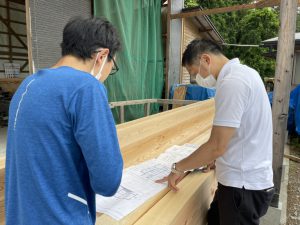

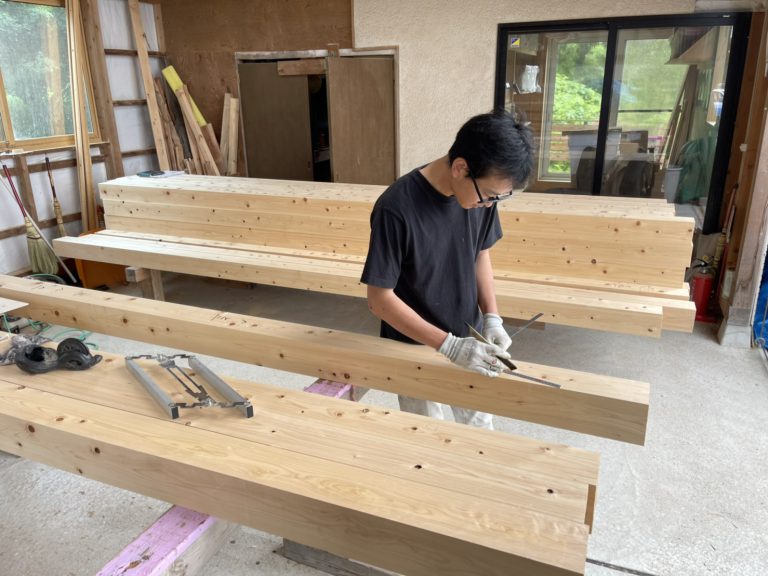

鯉沼棟梁!

【2021年7月13日】材料刻み!

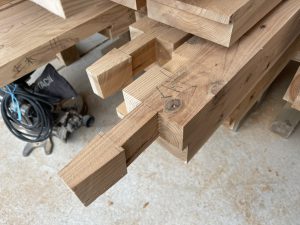

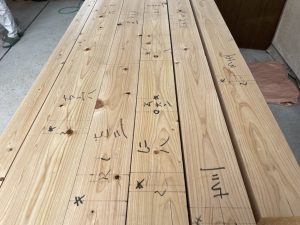

刻まれた仕口!

刻まれた継ぎ手!

【2021年7月13日】材料刻み!

刻み確認!

【2021年7月13日】材料刻み!

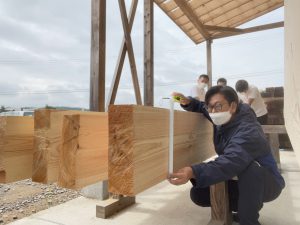

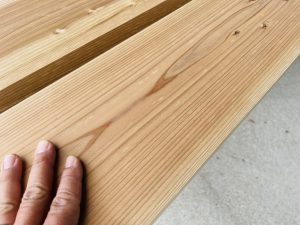

刻みを終えた材!

【2021年7月13日】現場状況!

現場状況!

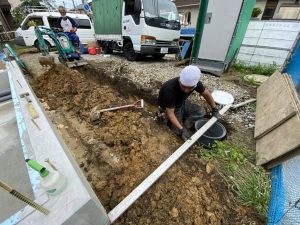

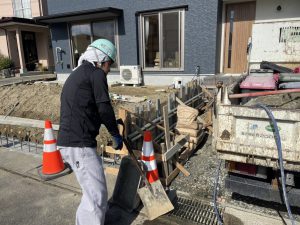

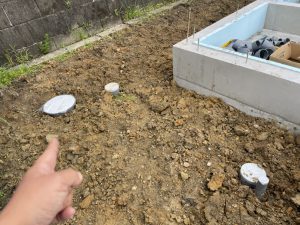

【2021年7月13日】配管工事!

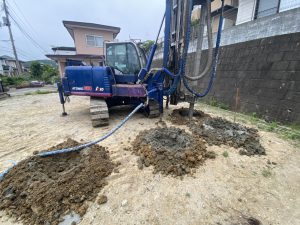

外部マス確認!

【2021年7月13日】配管工事!

外部配管工事!

【2021年7月13日】配管工事!

外部配管確認!

【2021年7月12日】刻み!

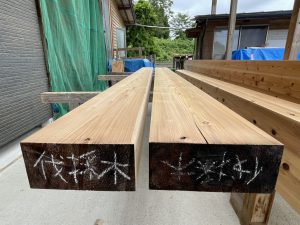

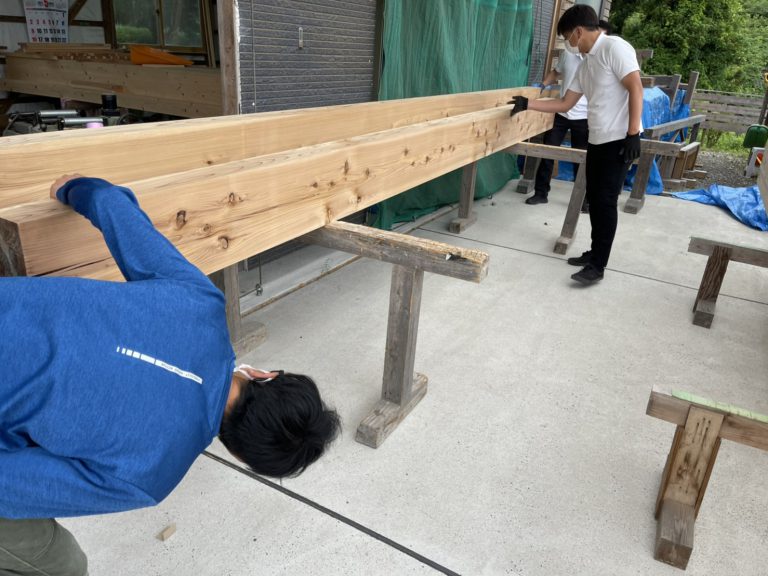

大黒柱の刻み!

【2021年7月12日】配管工事!

設備配管!

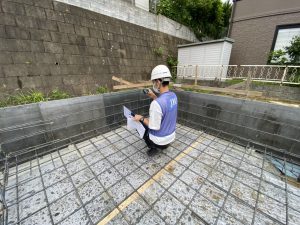

【2021年7月12日】基礎検査!

測定結果を記録!

【2021年7月12日】基礎検査!

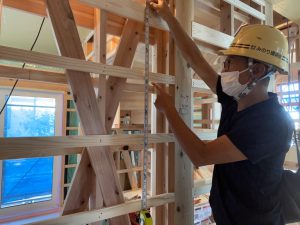

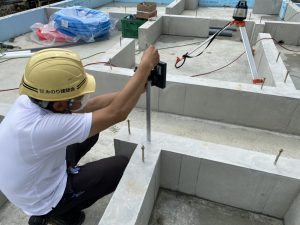

基礎天端レベル測定!

【2021年7月12日】基礎検査!

基礎検査!

【2021年7月8日】基礎工事!

養生の確認!

【2021年7月8日】基礎工事!

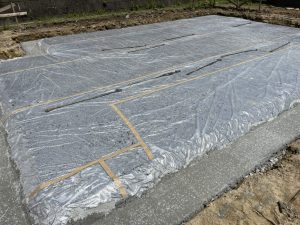

立ち上がり打設後養生状況!

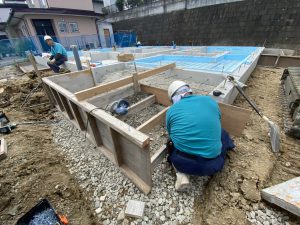

【2021年7月5日】基礎工事!

アンカーボルト確認!

【2021年7月5日】基礎工事!

立ち上がり型枠、アンカーボルト設置完了!

【2021年7月1日】基礎工事!

生コン打設状況!

【2021年7月1日】基礎工事!

生コン打設状況確認!

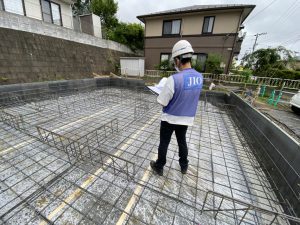

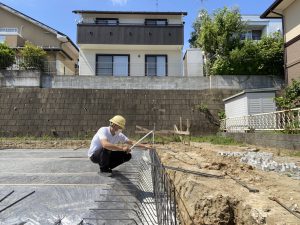

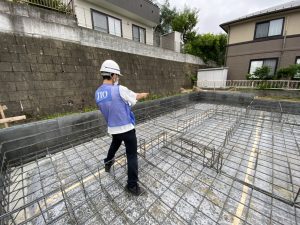

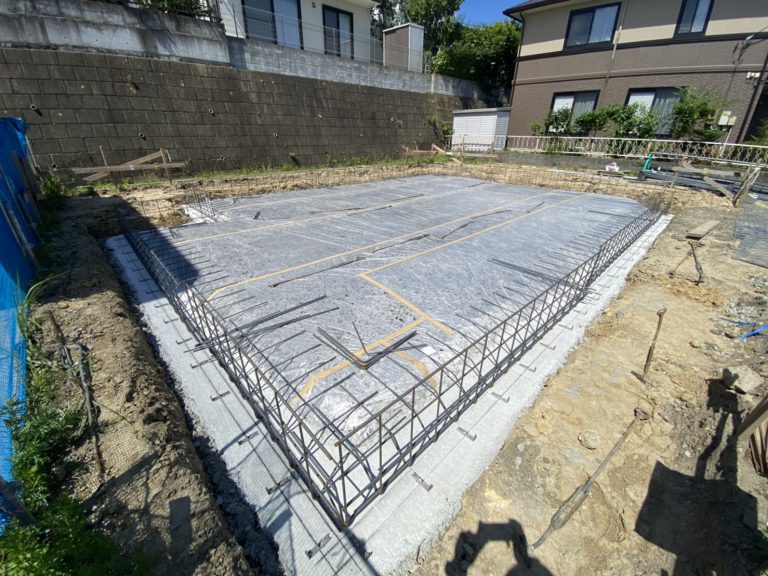

【2021年7月1日】基礎配筋検査!

無事合格です!

【2021年7月1日】基礎配筋検査!

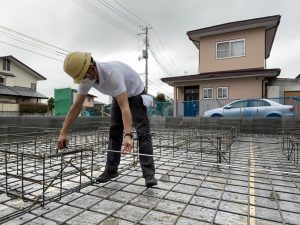

各部配筋確認!

【2021年7月1日】基礎配筋検査!

外部検査機関による配筋検査!

【2021年7月1日】基礎配筋検査!

配筋状況!

【2021年7月1日】基礎配筋検査!

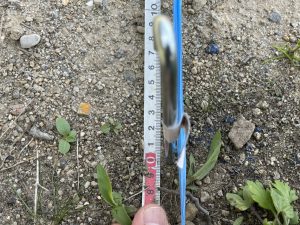

鉄筋寸法の確認!

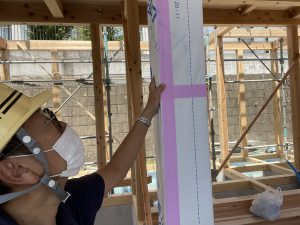

【2021年6月29日】材料墨付け!

鯉沼棟梁、
土台墨付け中!

【2021年6月29日】材料墨付け!

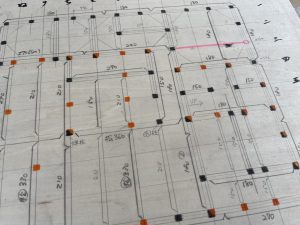

鯉沼棟梁が描いた手板!

【2021年6月29日】材料墨付け!

墨付け確認!

【2021年6月29日】材料墨付け!

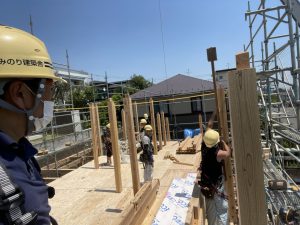

土台墨付け!

【2021年6月28日】基礎工事!

鉄筋寸法確認!

【2021年6月28日】基礎工事!

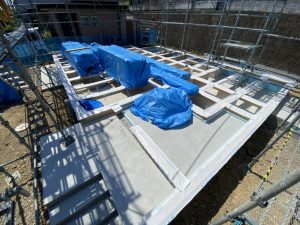

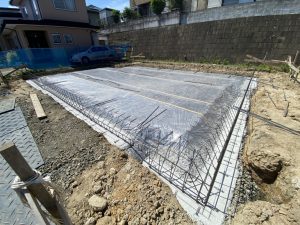

配筋状況!

【2021年6月28日】基礎工事!

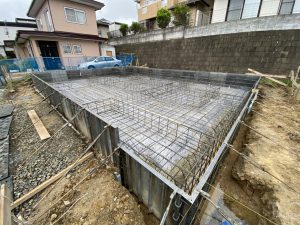

配筋工事!

【2021年6月25日】基礎工事!

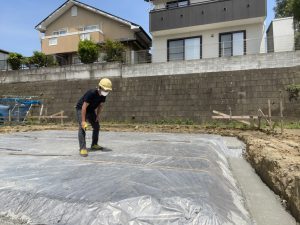

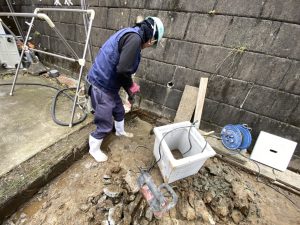

捨てコンクリート、
防湿シート確認!

【2021年6月25日】基礎工事!

防湿シート貼り!

【2021年6月24日】材料検査!

鯉沼棟梁と架構の打ち合わせ!

【2021年6月24日】材料検査!

担当する鯉沼棟梁と一緒に
材料検査!

【2021年6月24日】材料検査!

サイズ確認!

【2021年6月24日】材料検査!

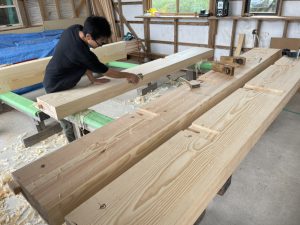

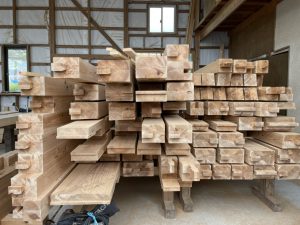

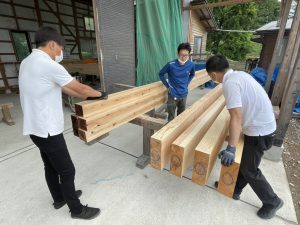

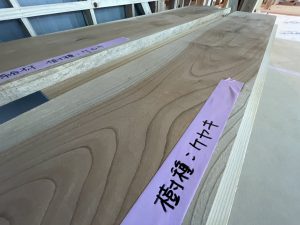

材料検査!

【2021年6月24日】材料検査!

伐採木 大黒柱!

【2021年6月24日】材料検査!

伐採木梁桁!
2階に使います!

【2021年6月24日】材料検査!

建主様ご家族が自ら伐採した
伐採木!

【2021年6月24日】材料検査!

きれいな木肌の南三陸杉!

【2021年6月24日】材料検査!

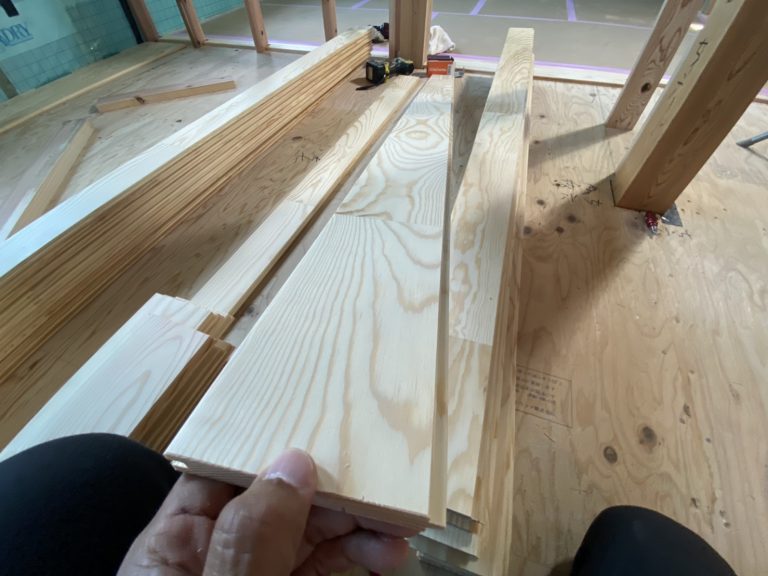

1本ずつ4面確認!

【2021年6月24日】材料検査!

材料検査!

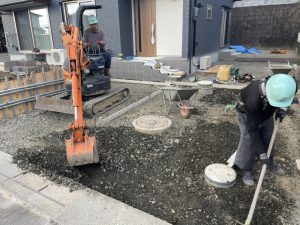

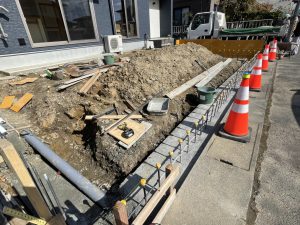

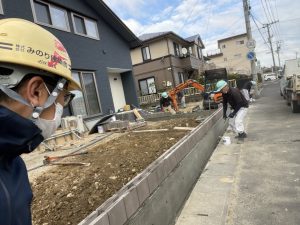

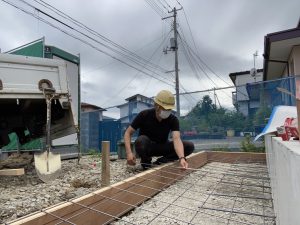

【2021年6月22日】基礎工事!

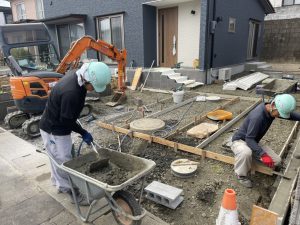

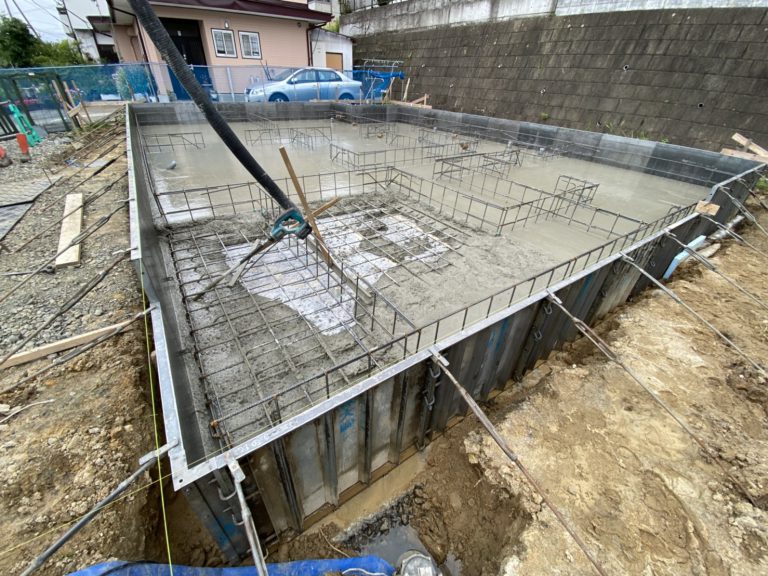

基礎工事!

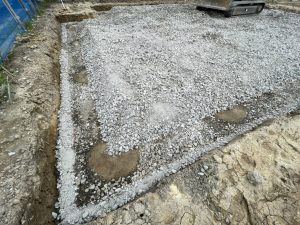

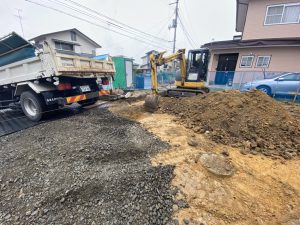

【2021年6月22日】基礎工事!

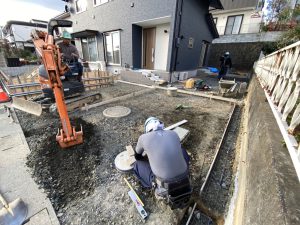

砕石敷き!

【2021年6月22日】基礎工事!

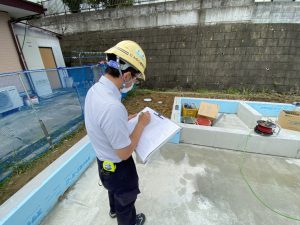

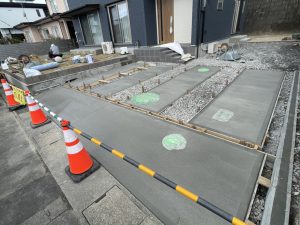

基礎確認!

【2021年6月20日】天板選び!

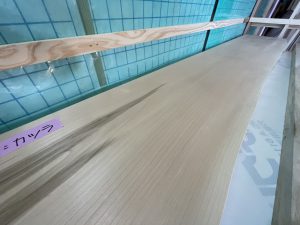

カツラの天板に決定!

【2021年6月20日】天板選び!

キッチンカウンター天板!

【2021年6月20日】天板選び!

最初から気になったトチの天板に決定!

【2021年6月20日】天板選び!

造作テレビ台の天板から!

【2021年6月20日】天板選び!

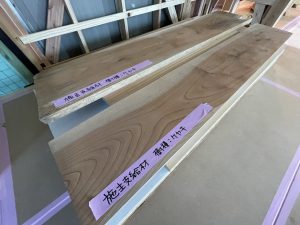

広葉樹天板選び!

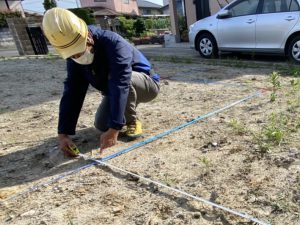

【2021年6月19日】基礎工事!

高さの確認!

【2021年6月19日】基礎工事!

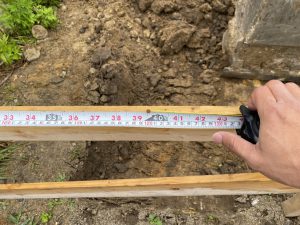

隣地からの離れ寸法確認!

【2021年6月19日】基礎工事!

離れ寸法の確認!

【2021年6月19日】基礎工事!

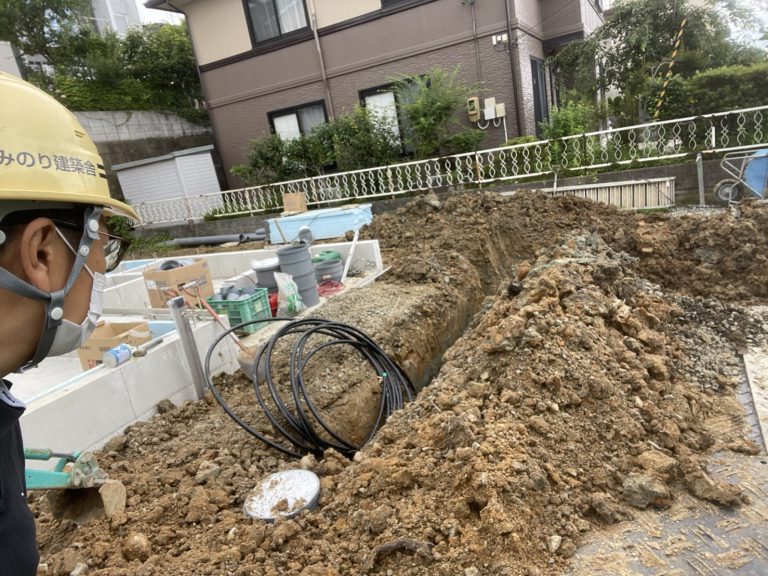

掘削状況!

【2021年6月19日】基礎工事!

基礎の掘削が始まりました!

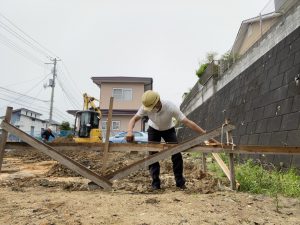

【2021年6月17日】基礎工事!

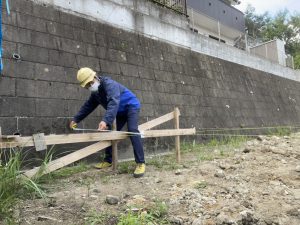

丁張り!

【2021年6月17日】基礎工事!

丁張り確認!

【2021年6月17日】基礎工事!

丁張り確認!

【2021年6月17日】基礎工事!

丁張り!

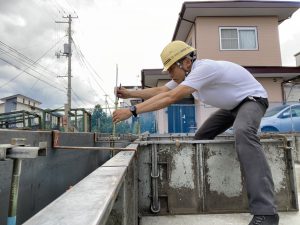

【2021年6月15日】地盤改良工事!

改良部分!

【2021年6月15日】地盤改良工事!

地盤改良工事!

【2021年6月15日】地盤改良工事!

地盤改良工事が始まりました!

【2021年6月13日】地鎮祭!

祝詞奏上!

【2021年6月13日】地鎮祭!

沈め物!

【2021年6月13日】地鎮祭!

地鎮祭!

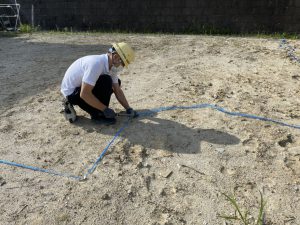

【2021年6月11日】地縄張り!

地縄張り完了!

【2021年6月11日】地縄張り!

地縄張り!

【2021年6月11日】地縄張り!

地縄確認!

【2021年6月11日】地縄張り!

地縄張り!

【2021年6月11日】地縄張り!

地縄張り!

【2021年6月11日】地縄張り!

地縄張り!

【2021年5月15日】1/100模型!

本設計途中の1/100模型。

仙台市内にて

『リビングと畳の間に家族が集う家!』

新築工事が始まります!(^-^)

2階建て・延床面積34.25坪

南に開けた整形平らな敷地。

日当たりバッチリ!

畳3畳が家の真ん中にあります!

リビング、ダイニング、キッチン

それぞれがこの畳3畳とのいい距離感と繋がり。

LDK+畳の間の使い勝手が

オンリーワン・プランです!(^-^)

いろんな使い勝手を想定しています!

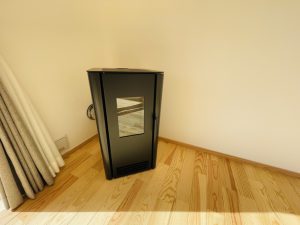

ペレットストーブも設置予定。

住宅地でも、安心して”炎”のある暮らしを楽しめます!

来月6月から、着工予定です!

どうぞ よろしくお願い致します。<(_ _)>(^-^)

【2021年5月15日】1/100模型!

本設計途中の1/100模型!

只今、完成模型を製作中。

【2021年5月15日】省エネ基準適合!

もちろん、省エネ基準適合!

【2021年5月15日】35年・ライフサイクルコスト!

35年・ライフサイクルコスト!

約550万円もお得!

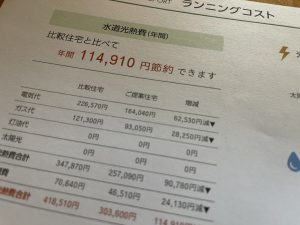

【2021年5月15日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション!

年間約11.5万円もお得!

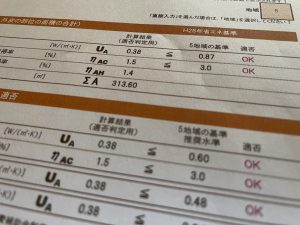

【2021年5月15日】断熱性能UA値!

断熱性能UA値0.38!

北海道基準をクリア。

施工レポートの一覧にもどる
