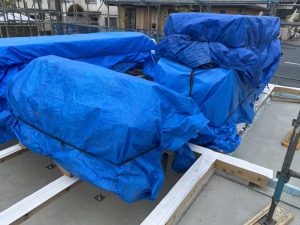

リアルタイム施工レポート

料理と読書を楽しむ家!仙台市・延床面積31.75坪
[ 仙台市/ 新築戸建て ]

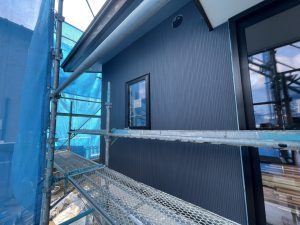

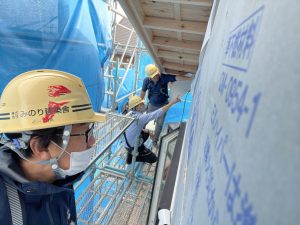

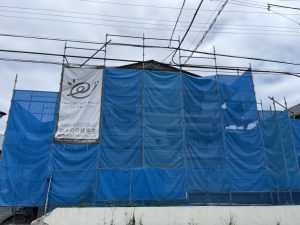

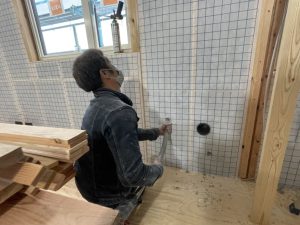

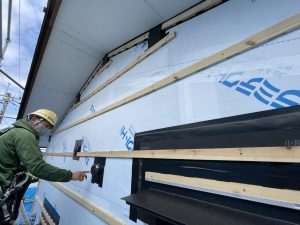

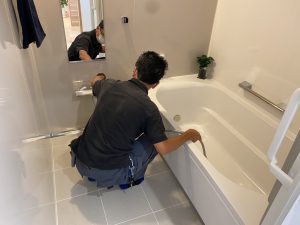

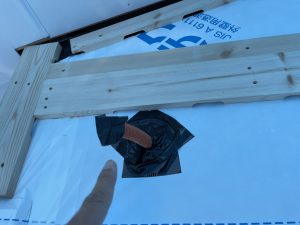

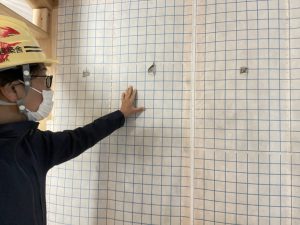

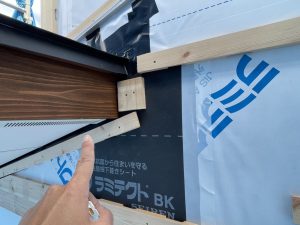

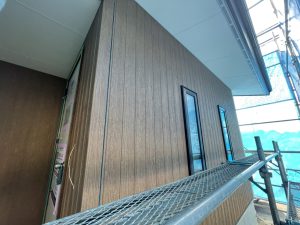

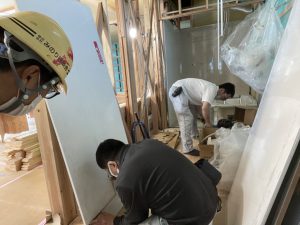

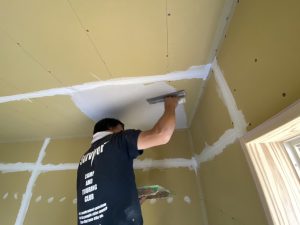

【2022年5月27日】外壁工事!

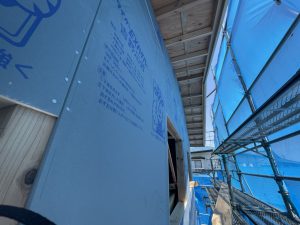

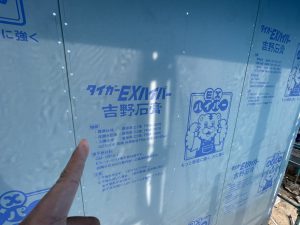

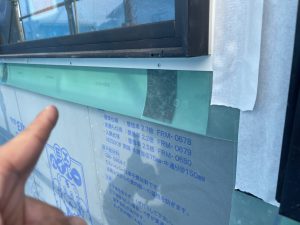

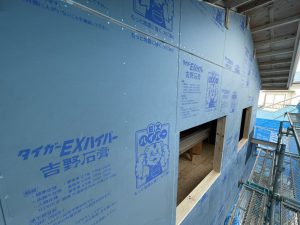

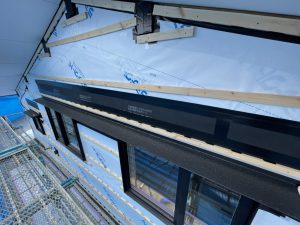

外部防水気密シート張り状況!

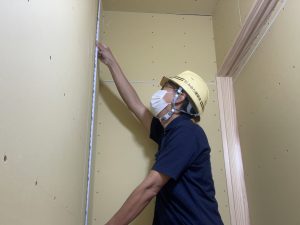

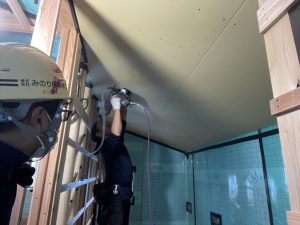

【2022年5月27日】断熱工事!

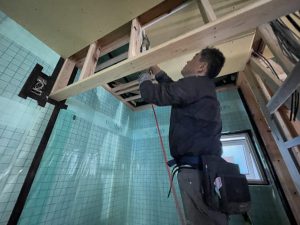

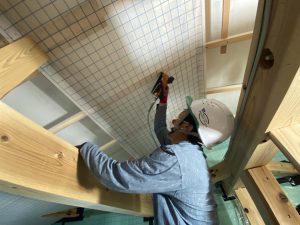

天井断熱吹き込みの為の不織布張り!

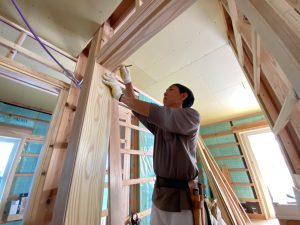

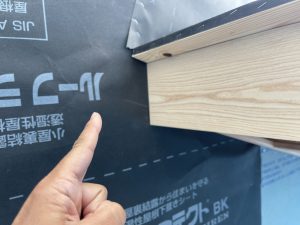

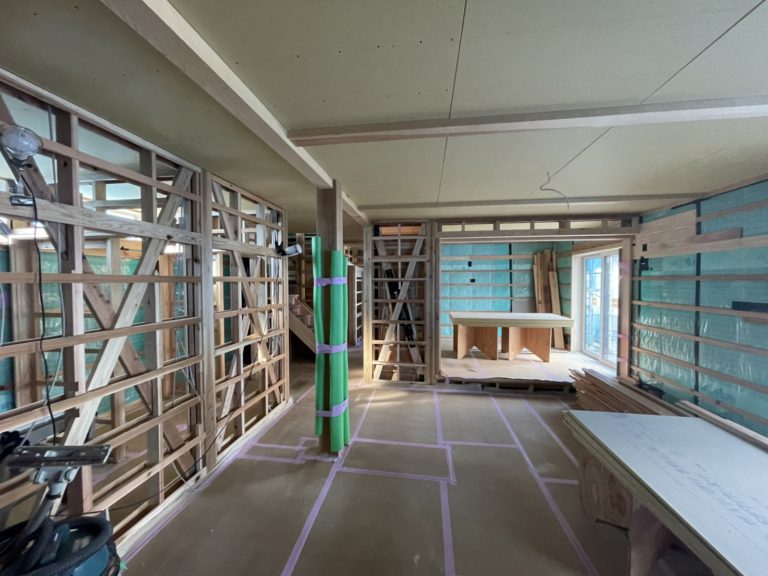

【2022年5月27日】木工事!

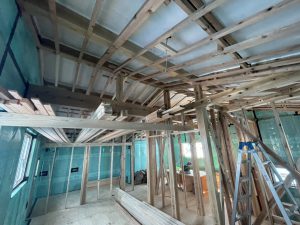

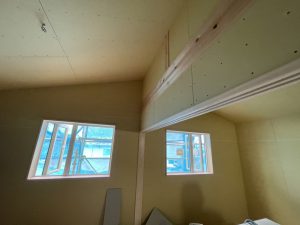

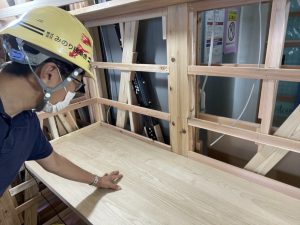

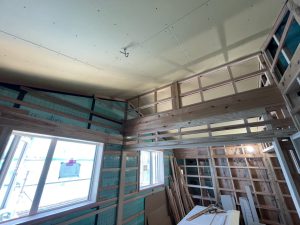

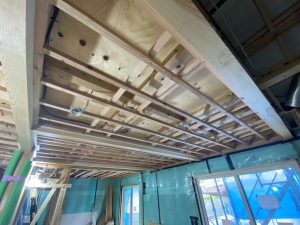

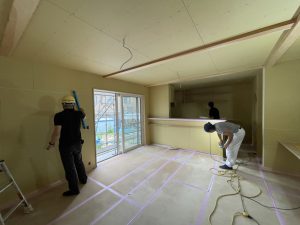

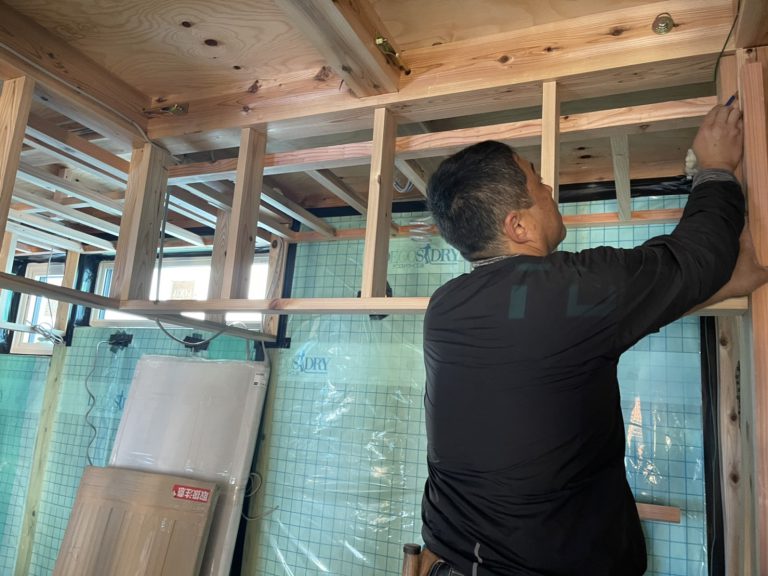

1階天井下地!

【2022年5月27日】木工事!

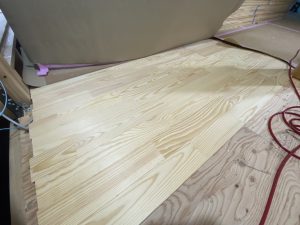

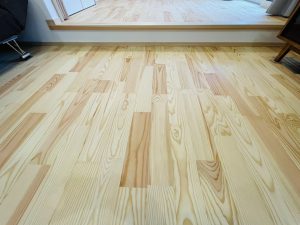

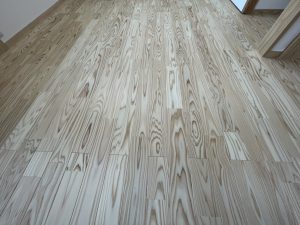

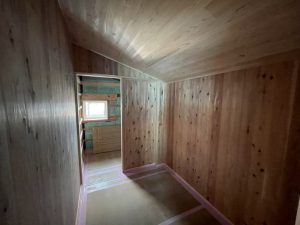

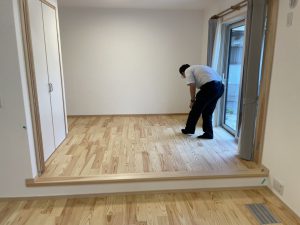

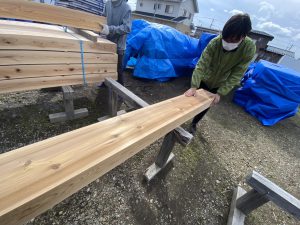

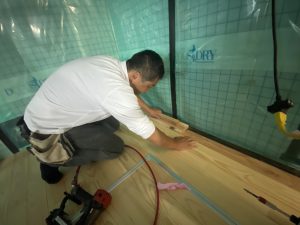

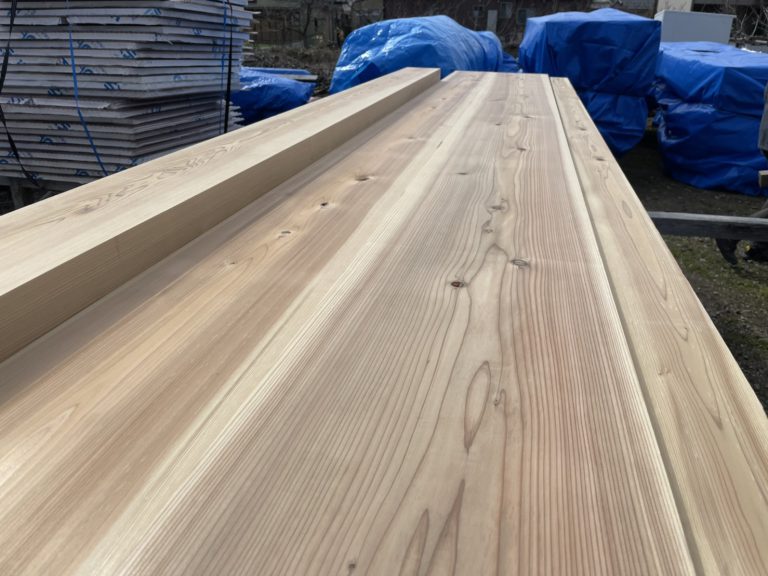

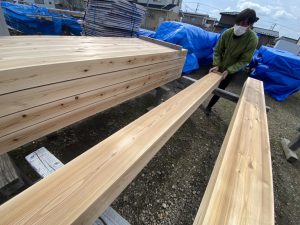

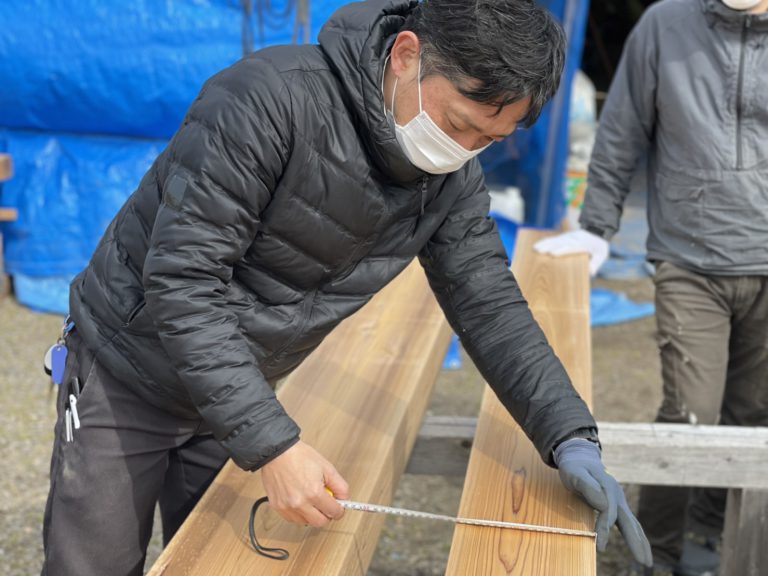

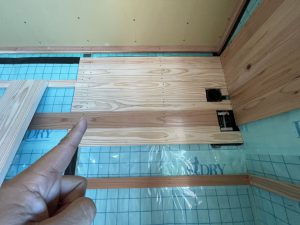

アカマツの床板!

【2022年5月27日】木工事!

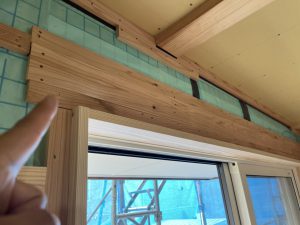

森田棟梁アカマツ床板張り!

【2022年5月23日】木工事!

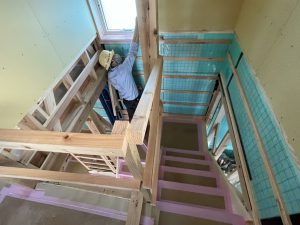

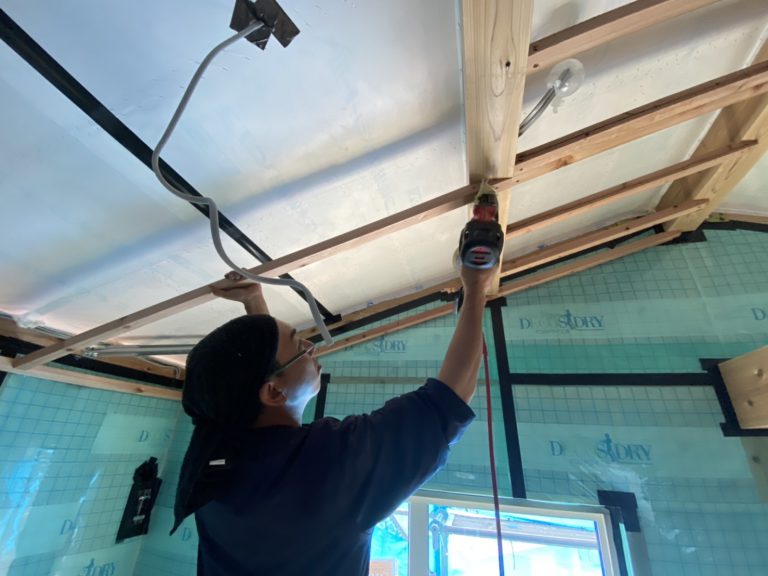

2階天井下地!

【2022年5月23日】木工事!

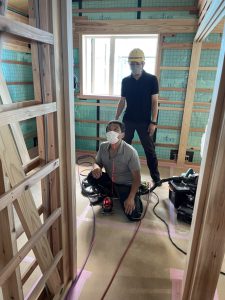

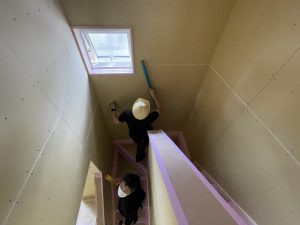

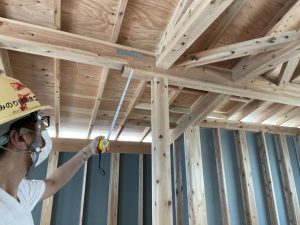

小屋裏天井高さ確認!

【2022年5月23日】木工事!

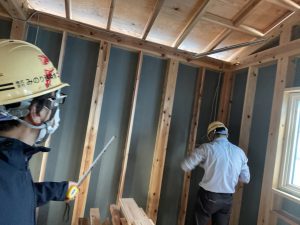

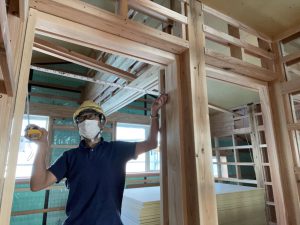

森田棟梁、天井高さ墨出し!

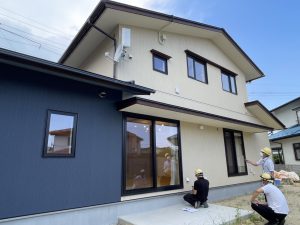

【2022年5月23日】外観!

外観!

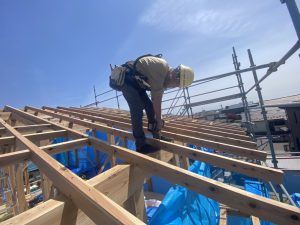

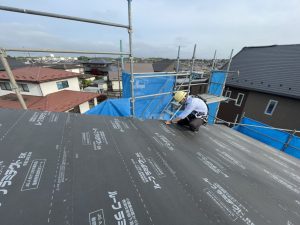

【2022年5月19日】屋根工事!

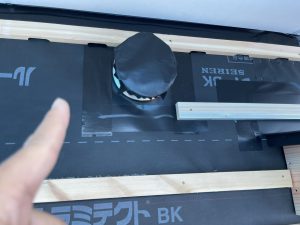

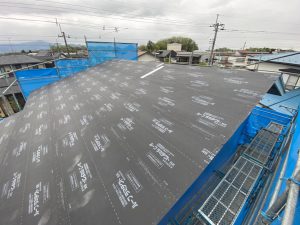

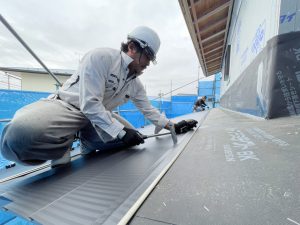

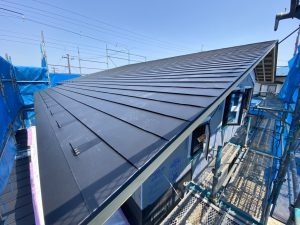

屋根板金!

【2022年5月19日】気密工事!

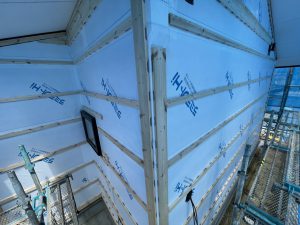

気密シート張り状況確認!

【2022年5月19日】木工事!

天井下地組み!

【2022年5月19日】気密工事!

森田棟梁気密シート張り!

【2022年5月16日】屋根工事!

下屋、ガルバ葺き!

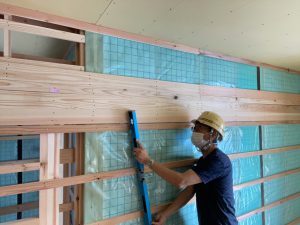

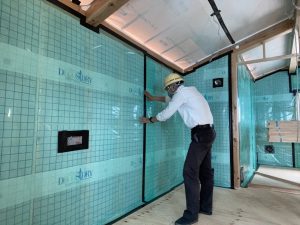

【2022年5月16日】断熱工事!

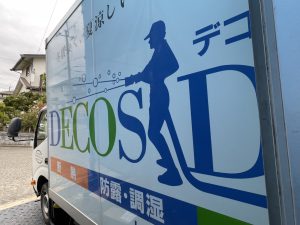

デコスドライ!
セルロースファイバー!

【2022年5月16日】断熱工事!

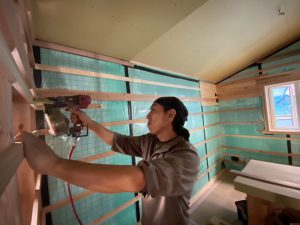

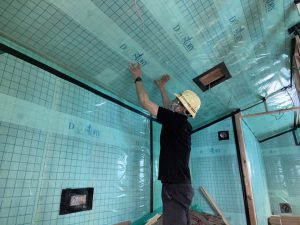

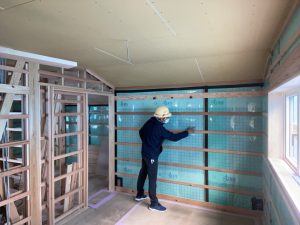

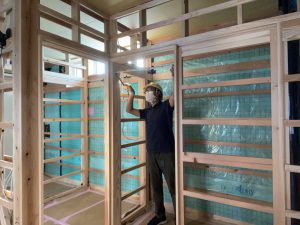

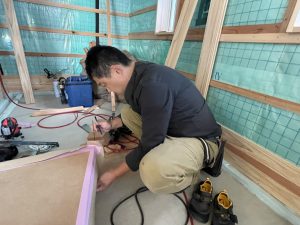

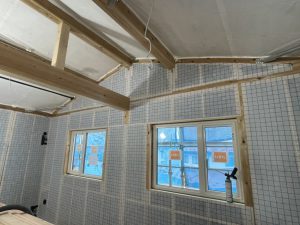

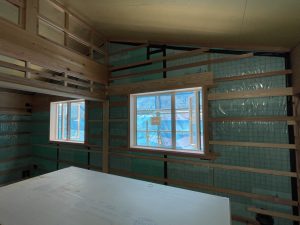

壁断熱確認!

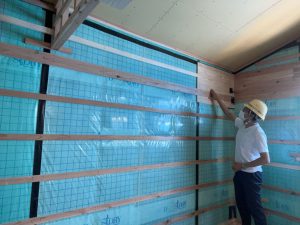

【2022年5月16日】断熱工事!

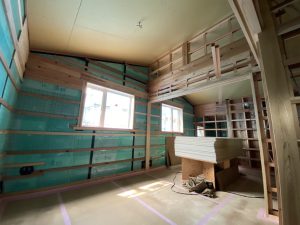

壁断熱!

【2022年5月16日】断熱工事!

壁断熱工事!

【2022年5月12日】建て方検査!

ルーフィング確認!

【2022年5月12日】建て方検査!

屋根からの眺望!

【2022年5月12日】建て方検査!

外部検査中!

【2022年5月12日】建て方検査!

耐力面材!

【2022年5月12日】建て方検査!

サッシまわり防水!

【2022年5月12日】建て方検査!

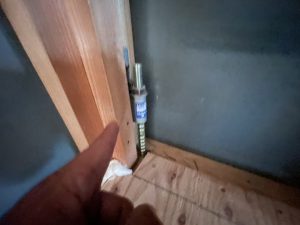

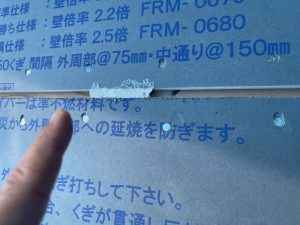

熱きょう処理!

【2022年5月12日】建て方検査!

先貼りシート!

【2022年5月12日】建て方検査!

外観!

【2022年5月12日】建て方検査!

2階!

【2022年5月12日】建て方検査!

建て方検査中!

【2022年5月12日】建て方検査!

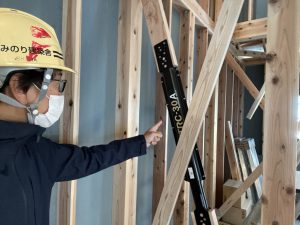

ホールダウン金物!

【2022年5月12日】建て方検査!

制振ダンパー確認!

【2022年5月12日】建て方検査!

建て方検査!

【2022年5月9日】屋根工事!

2階屋根、透湿防水シート貼り!

【2022年5月9日】屋根工事!

下屋、透湿防水シート!

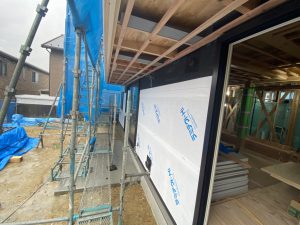

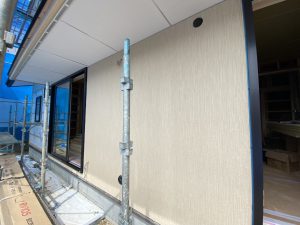

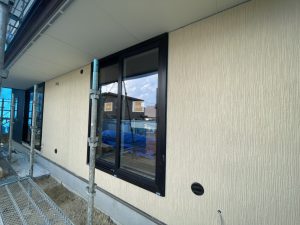

【2022年5月9日】外壁工事!

耐力面材!

【2022年5月9日】制振ダンパー!

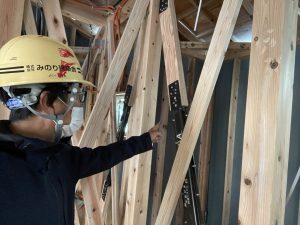

制振ダンパー確認!

【2022年5月9日】制振ダンパー!

制振ダンパー!

【2022年5月9日】太陽光発電工事!

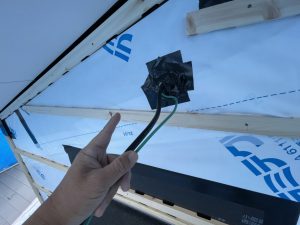

太陽光発電先行配線!

【2022年5月9日】太陽光発電工事!

太陽光発電取付け機械位置出し!

【2022年5月9日】木工事!

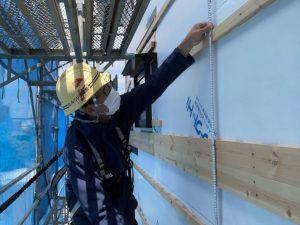

サッシ高さ確認!

【2022年5月9日】木工事!

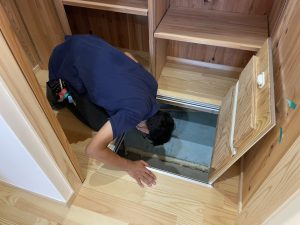

基礎断熱張り準備!

【2022年5月9日】木工事!

下屋の野地板張り!

【2022年5月6日】制震ダンパー!

制振ダンパー部材!

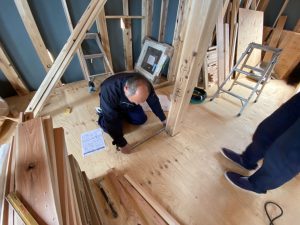

【2022年5月6日】木工事!

金物確認!

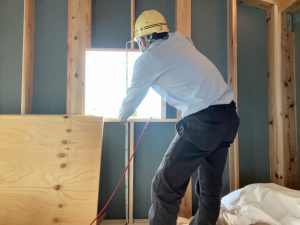

【2022年5月6日】外壁工事!

耐力面材!

【2022年5月6日】外壁工事!

耐力面材工事!

【2022年5月6日】木工事!

筋交工事!

【2022年5月6日】外観!

外観!

【2022年5月6日】外観!

外観!

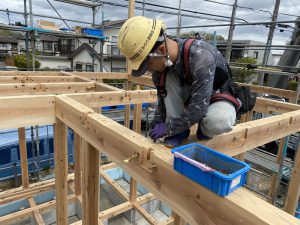

【2022年4月29日】木工事!

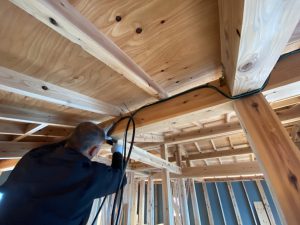

熱橋対策!

【2022年4月29日】木工事!

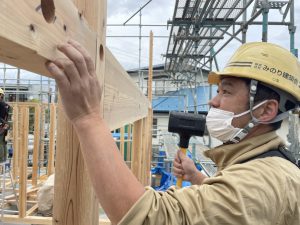

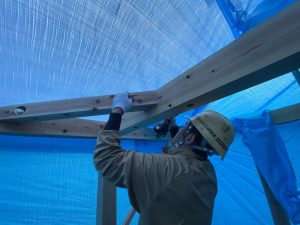

森田棟梁、火打ち梁のボルト締め!

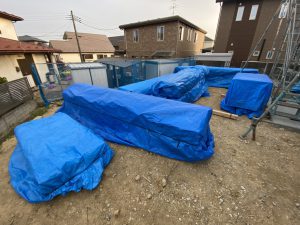

【2022年4月29日】現場養生!

足場のある下屋部分もシートを張って雨対策!

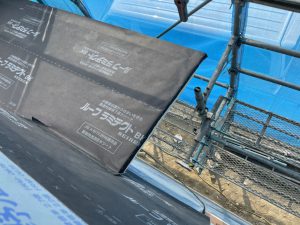

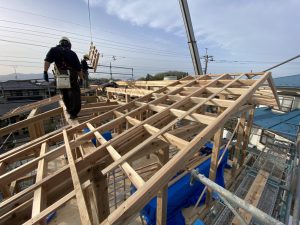

【2022年4月29日】屋根工事!

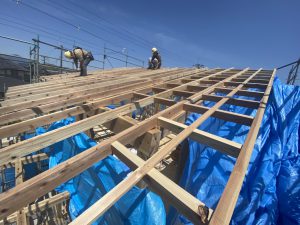

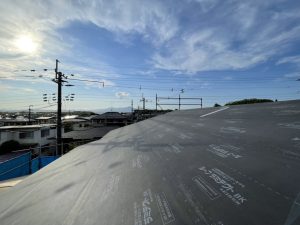

雨が降る前にルーフィング張り完了!

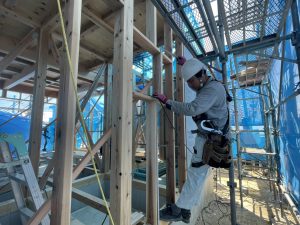

【2022年4月28日】木工事!

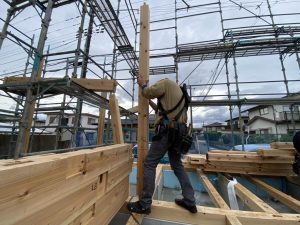

柱の垂直確認!

【2022年4月28日】木工事!

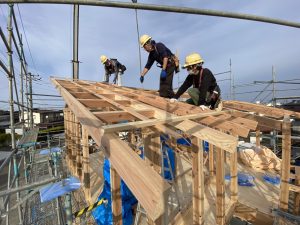

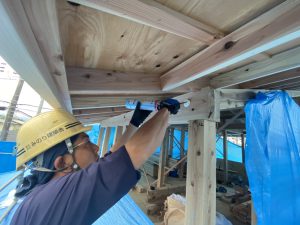

森田棟梁、屋根下地固定!

【2022年4月28日】木工事!

屋根下地工事!

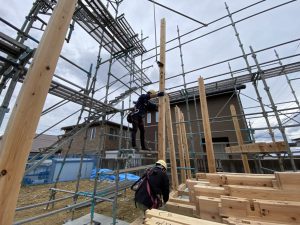

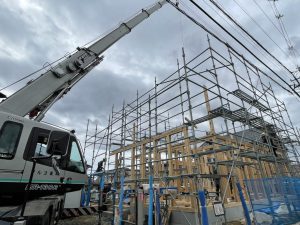

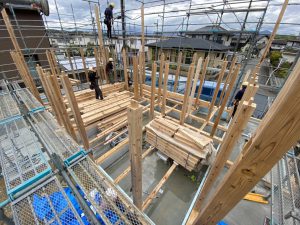

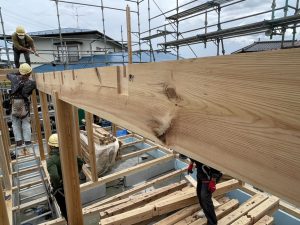

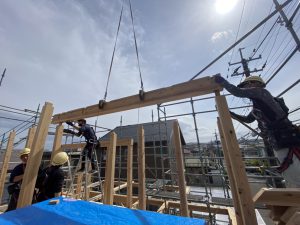

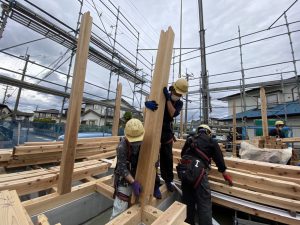

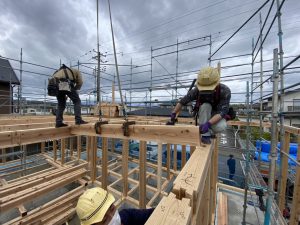

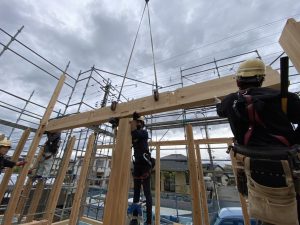

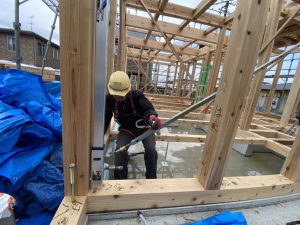

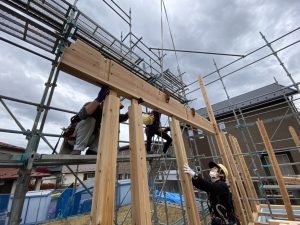

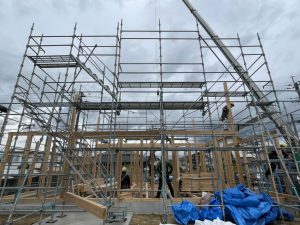

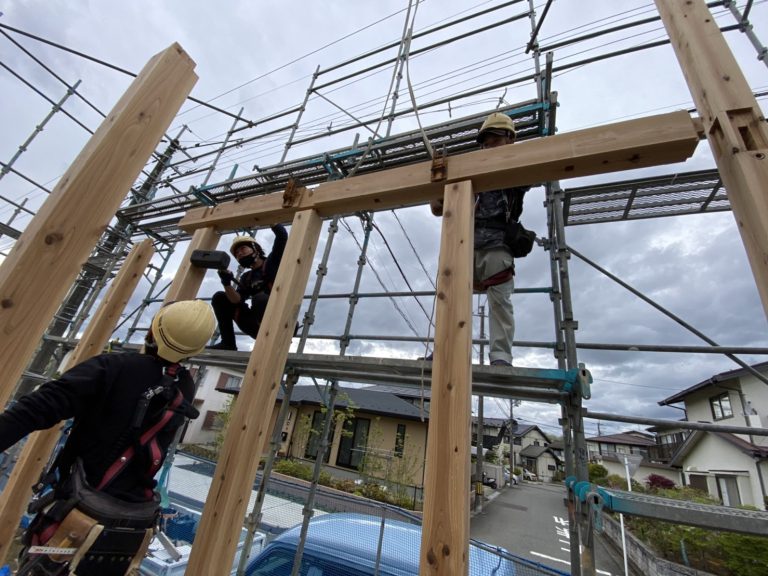

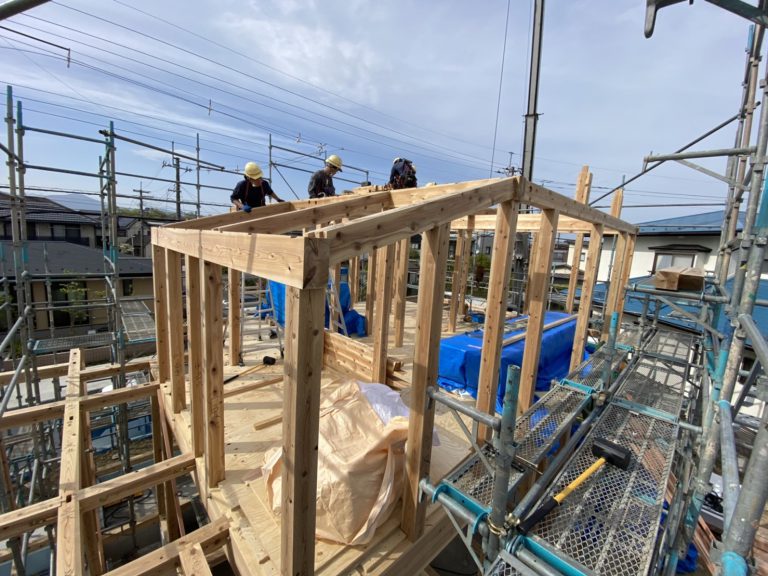

【2022年4月27日】建て方工事!

外部の養生も完了!本日の作業はここまでとなります!

【2022年4月27日】建て方工事!

資材の養生!

【2022年4月27日】建て方工事!

建物の形状が出来上がりました!

【2022年4月27日】建て方工事!

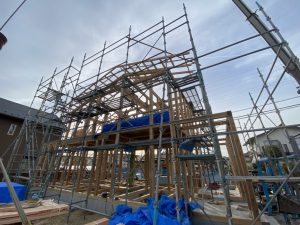

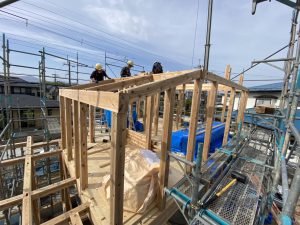

無事に建て方完了致しました!

【2022年4月27日】建て方工事!

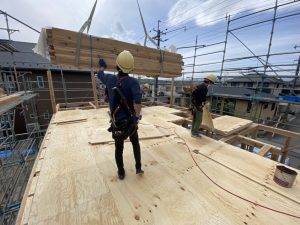

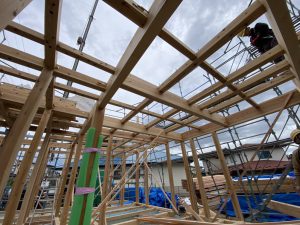

屋根下地!

【2022年4月27日】建て方工事!

事前に組んだ屋根下地の取付け!

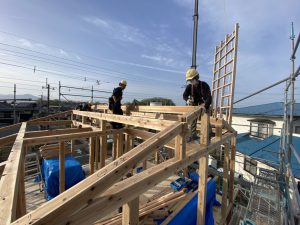

【2022年4月27日】建て方工事!

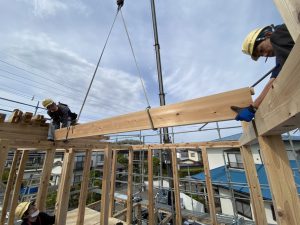

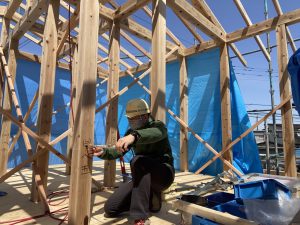

無事、棟木が上がりました!上棟おめでとうございます!

【2022年4月27日】建て方工事!

2階の梁組状況!

【2022年4月27日】建て方工事!

伐採木の化粧梁!

【2022年4月27日】建て方工事!

2階梁組み!

【2022年4月27日】建て方工事!

2階柱立て完了!

【2022年4月27日】建て方工事!

柱立て!

【2022年4月27日】建て方工事!

2階の柱が来ました!

【2022年4月27日】建て方工事!

決まったピッチでクギ打ち!

【2022年4月27日】建て方工事!

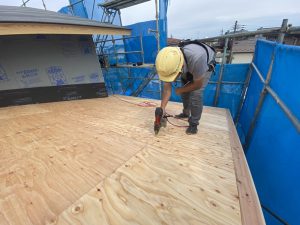

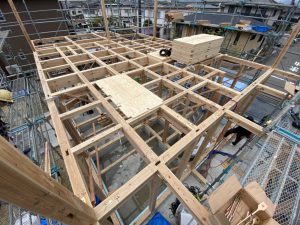

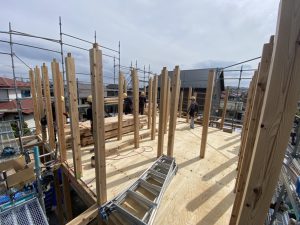

2階床下地合板張り!

【2022年4月27日】建て方工事!

午前中の作業進捗!

【2022年4月27日】建て方工事!

各箇所垂直確認します!

【2022年4月27日】建て方工事!

柱の垂直確認!

【2022年4月27日】建て方工事!

仮筋交い取付け!

【2022年4月27日】建て方工事!

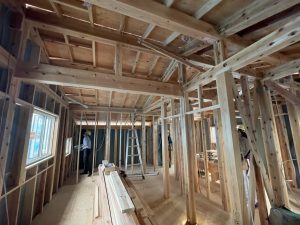

1階の梁組み!

【2022年4月27日】建て方工事!

金物取付け!

【2022年4月27日】建て方工事!

1階の梁組ほぼ完了!

【2022年4月27日】建て方工事!

梁組み!

【2022年4月27日】建て方工事!

建て方!

【2022年4月27日】建て方工事!

森田棟梁!

【2022年4月27日】建て方工事!

建て方確認!

【2022年4月27日】建て方工事!

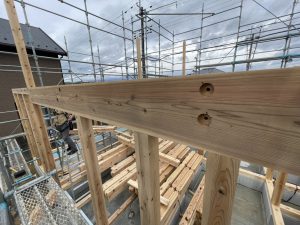

南三陸杉梁桁!

【2022年4月27日】建て方工事!

赤松梁桁!

【2022年4月27日】建て方工事!

森田棟梁!

【2022年4月27日】建て方工事!

建て方!

【2022年4月27日】建て方工事!

建て方!

【2022年4月27日】建て方工事!

アカマツの化粧梁!

【2022年4月27日】建て方工事!

外周の太梁!

【2022年4月27日】建て方工事!

森田棟梁と高橋棟梁!

【2022年4月27日】建て方工事!

梁掛け!

【2022年4月27日】建て方工事!

柱立て完了!

【2022年4月27日】建て方工事!

通し柱!

【2022年4月27日】建て方工事!

伐採木の大黒柱!

【2022年4月27日】建て方工事!

柱立て!

【2022年4月27日】建て方工事!

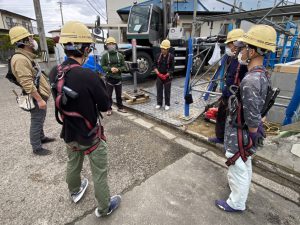

KY活動で事故防止!

【2022年4月27日】建て方工事!

建て方作業前の朝礼!

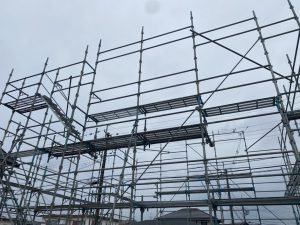

【2022年4月26日】足場工事!

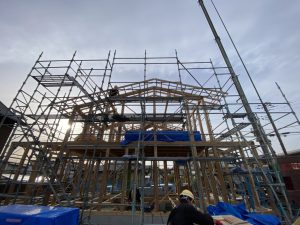

足場設置!

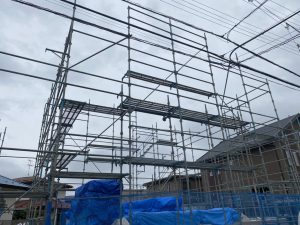

【2022年4月26日】足場工事!

足場設置!

【2022年4月26日】建て方準備!

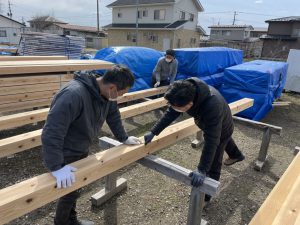

材料搬入完了!

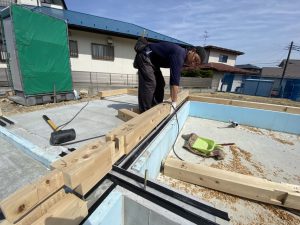

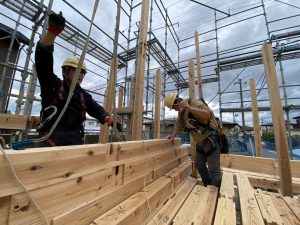

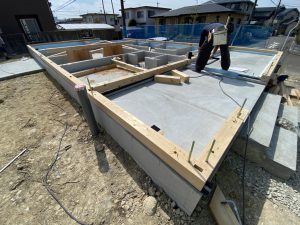

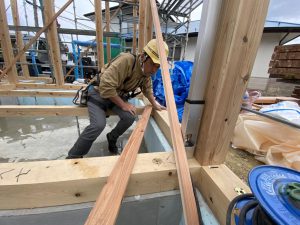

【2022年4月25日】土台敷き!

土台敷き状況!

【2022年4月25日】土台敷き!

土台確認!

【2022年4月25日】土台敷き!

一本一本土台を敷いていきます!

【2022年4月25日】土台敷き!

森田棟梁土台敷き!

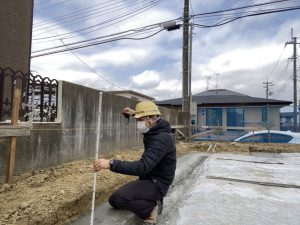

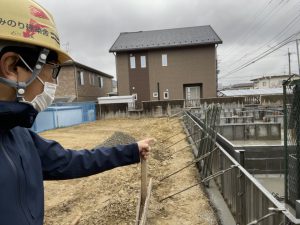

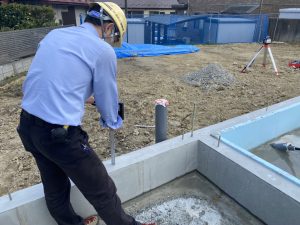

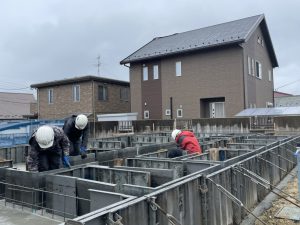

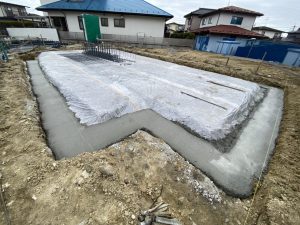

【2022年4月22日】基礎検査!

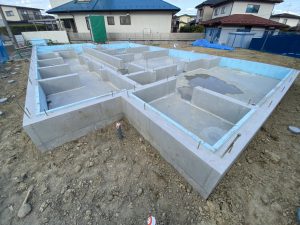

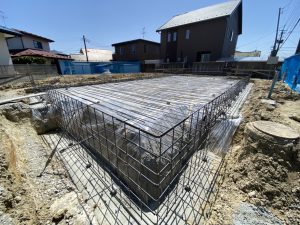

基礎全景!

【2022年4月22日】基礎検査!

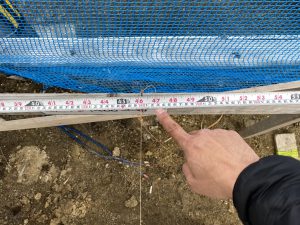

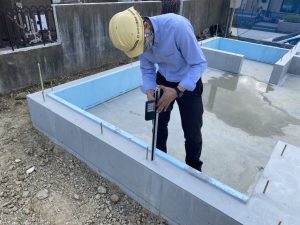

測定結果をマーキング!

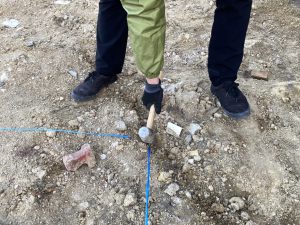

【2022年4月22日】基礎検査!

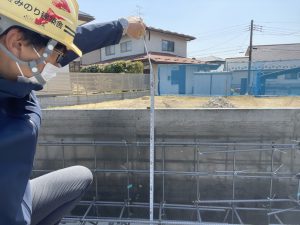

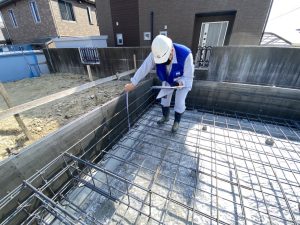

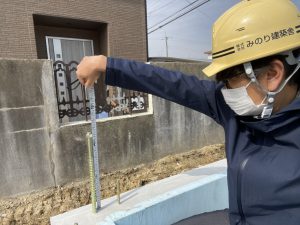

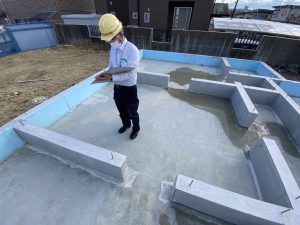

基礎天端レベル測定!

【2022年4月22日】基礎検査!

基礎検査!

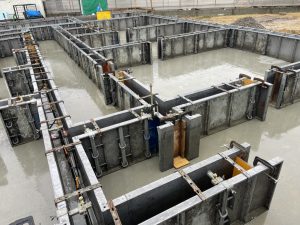

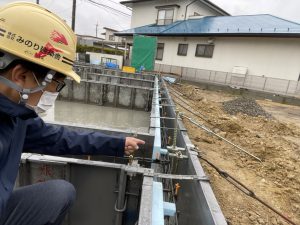

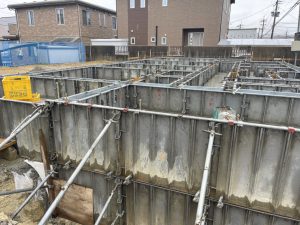

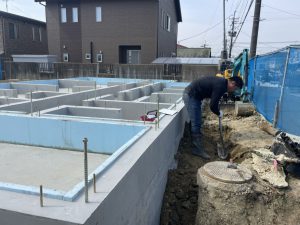

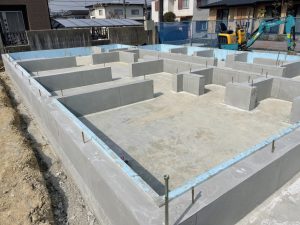

【2022年4月21日】基礎工事!

基礎!

【2022年4月21日】基礎工事!

ホールダウン確認!

【2022年4月21日】基礎工事!

外部配管工事!

【2022年4月15日】基礎工事!

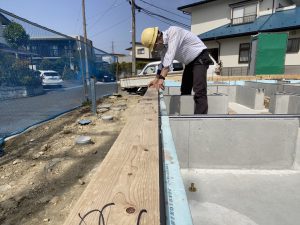

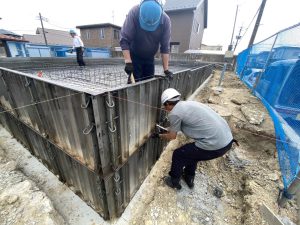

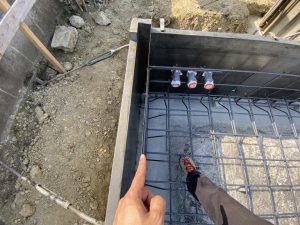

立ち上がり枠!

【2022年4月15日】基礎工事!

アンカーボルト確認!

【2022年4月15日】基礎工事!

立ち上がり枠!

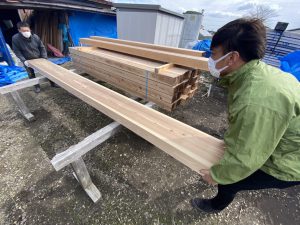

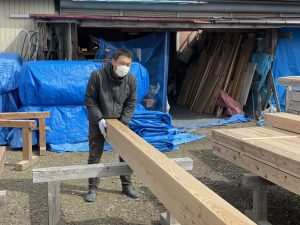

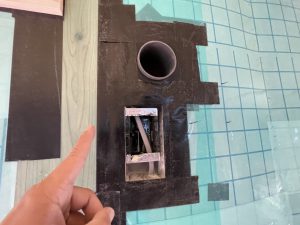

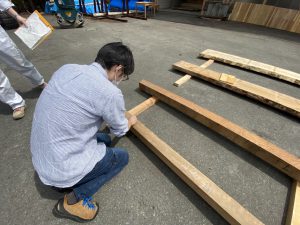

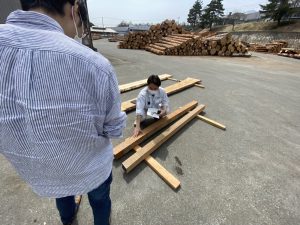

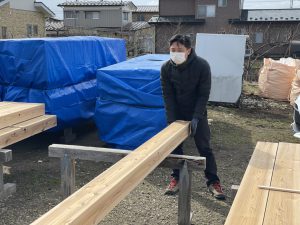

【2022年4月14日】材料刻み!

墨付け刻み!

【2022年4月14日】サッシ打合せ!

納期や納まりについて再確認!

【2022年4月14日】サッシ打合せ!

サッシ屋さん、大工さんとサッシ打合せ!

【2022年4月14日】基礎工事!

立ち上がり枠工事!

【2022年4月14日】基礎工事!

立ち上がり枠工事確認!

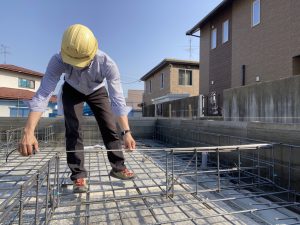

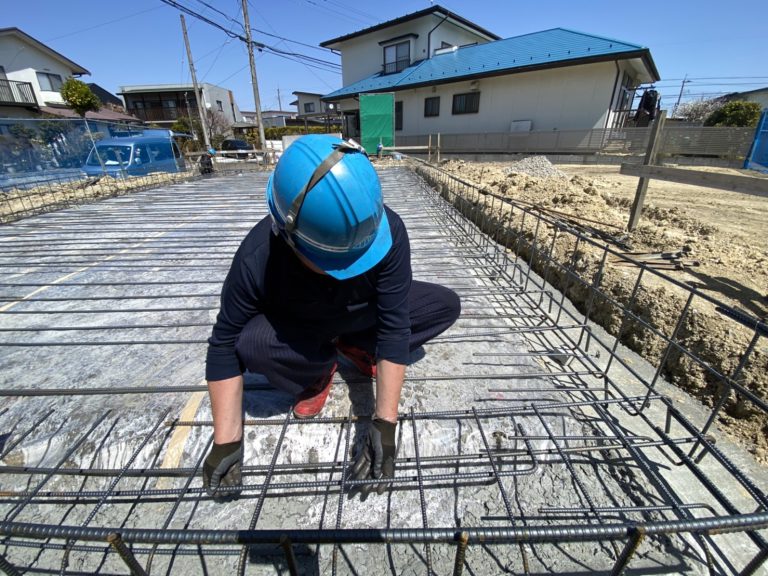

【2022年4月12日】基礎配筋検査!

無事合格です!

【2022年4月12日】基礎配筋検査!

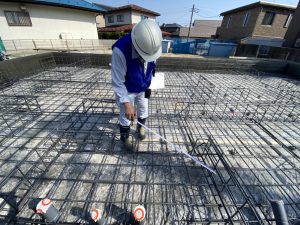

各部鉄筋寸法細かく確認します!

【2022年4月12日】基礎配筋検査!

外部検査機関による配筋検査!

【2022年4月12日】基礎配筋検査!

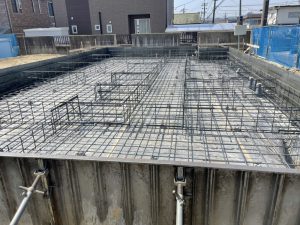

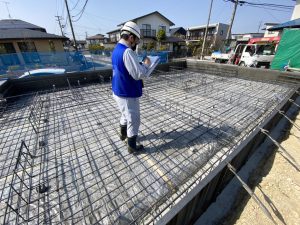

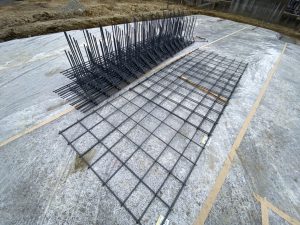

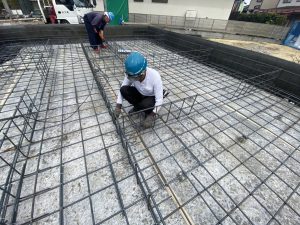

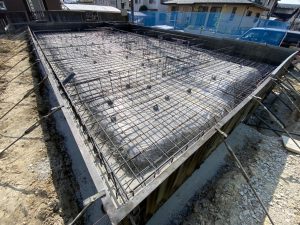

配筋状況!

【2022年4月12日】基礎配筋検査!

水糸で離れ寸法再確認!

【2022年4月12日】基礎配筋検査!

社内配筋検査!

【2022年4月12日】基礎工事!

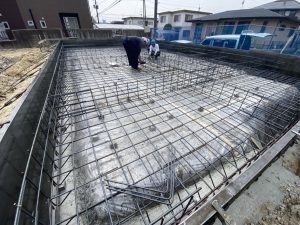

配筋確認!

【2022年4月12日】基礎工事!

配筋工事!

【2022年4月11日】基礎工事!

基礎鉄筋状況!

【2022年4月11日】基礎工事!

外周部型枠設置完了!

【2022年4月11日】基礎工事!

基礎鉄筋組み立て!

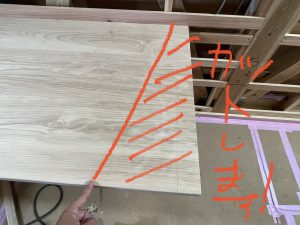

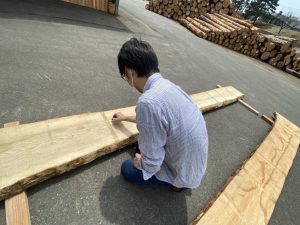

【2022年4月10日】天板選び!

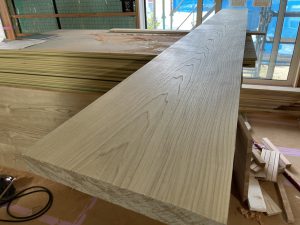

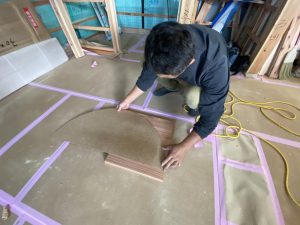

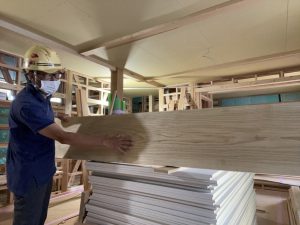

板張りサンプルを確認し、

スタディカウンターはクリ材に決定しました!

【2022年4月10日】天板選び!

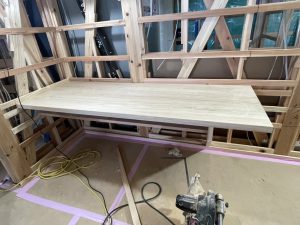

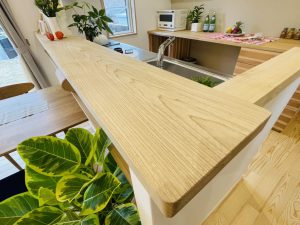

検討の結果ヤマザクラに決定!

【2022年4月10日】天板選び!

次は玄関の上がり框です!

【2022年4月10日】天板選び!

センの天板に決定!

【2022年4月10日】天板選び!

キッチンカウンターから選びます!

【2022年4月10日】天板選び!

天板選びの前に土場で広葉樹丸太の見学!

【2022年4月10日】天板選び!

本日は広葉樹天板選びにご参加頂きました!

【2022年4月9日】基礎工事!

鉄筋組み立て状況!

【2022年4月9日】基礎工事!

一本ずつ鉄筋を並べていきます!

【2022年4月9日】基礎工事!

鉄筋の組み立てが始まりました!

【2022年4月8日】基礎工事!

捨てコンクリート!

【2022年4月8日】基礎工事!

捨てコンクリート深さ確認!

【2022年4月8日】基礎工事!

捨てコンクリート!

【2022年4月7日】基礎工事!

鎮め物!

【2022年4月7日】基礎工事!

間も無く鉄筋組み立て開始!

【2022年4月7日】基礎工事!

捨てコンレベル確認!

【2022年4月7日】基礎工事!

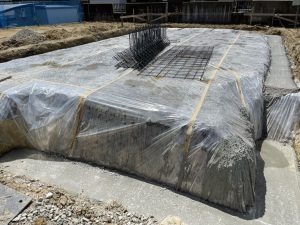

防湿シート張り、捨てコン打設完了!

【2022年4月5日】基礎工事!

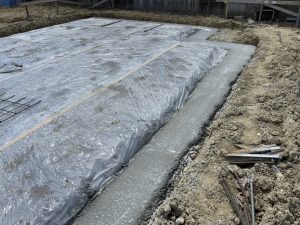

砕石敷き!

【2022年4月4日】基礎工事!

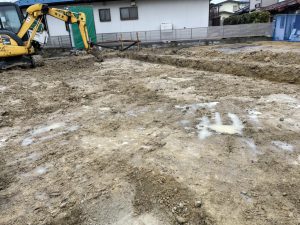

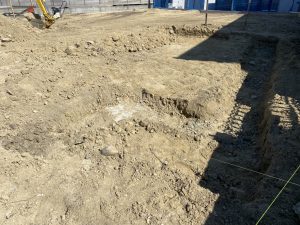

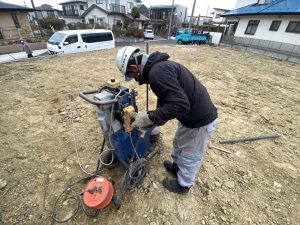

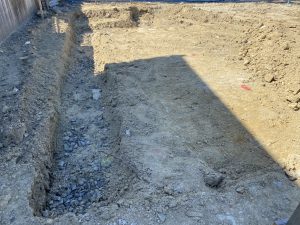

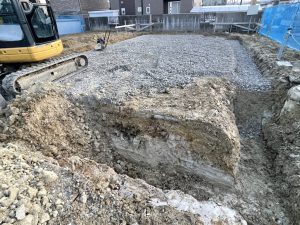

掘削深さ確認!

【2022年4月4日】基礎工事!

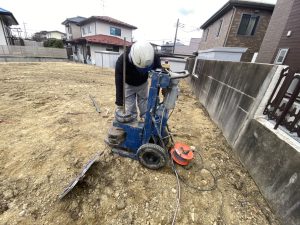

掘削工事!

【2022年4月4日】基礎工事!

掘削確認!

【2022年4月4日】基礎工事!

掘削工事!

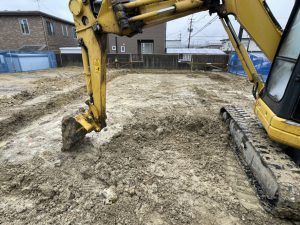

【2022年4月2日】基礎工事!

掘削工事!

【2022年4月2日】基礎工事!

掘削が始まりました!

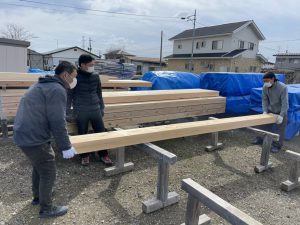

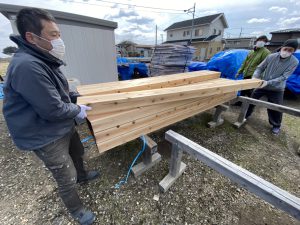

【2022年4月1日】材料検査!

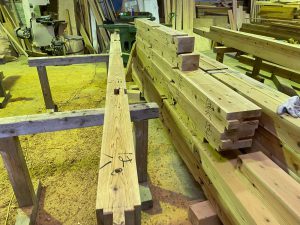

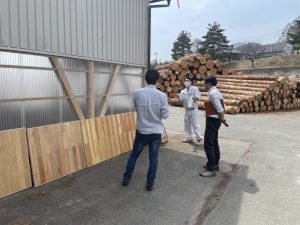

森田棟梁、一本一本確認します!

【2022年4月1日】材料検査!

細かくチェックします!

【2022年4月1日】材料検査!

材料検査中!

【2022年4月1日】材料検査!

一本一本確認します!

【2022年4月1日】材料検査!

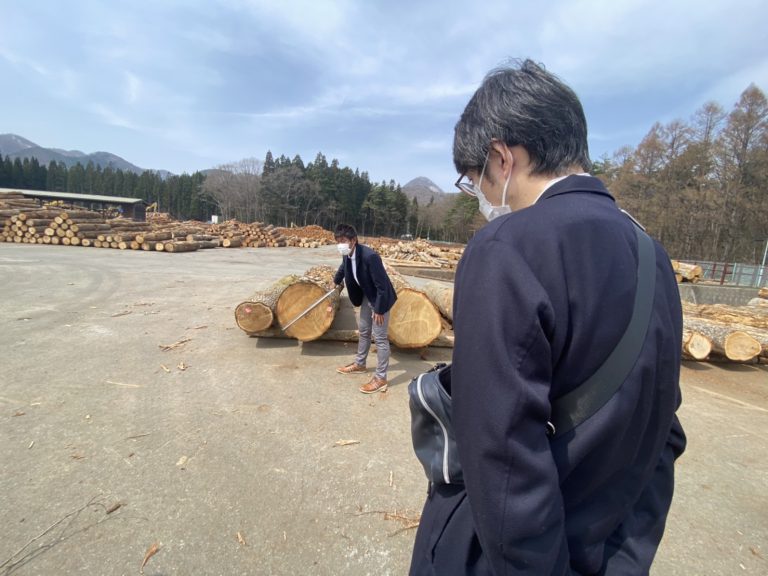

伐採した南三陸杉!

【2022年4月1日】材料検査!

大黒柱の寸法確認!

【2022年4月1日】材料検査!

伐採木の大黒柱!

【2022年4月1日】材料検査!

伐採木の化粧梁!

【2022年4月1日】材料検査!

一本ずつ確認します!

【2022年4月1日】材料検査!

大工さんと一緒に材料検査!

【2022年4月1日】材料検査!

材料検査!

【2022年3月31日】基礎工事!

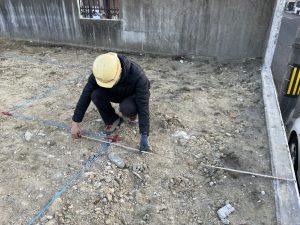

離れ寸法確認!

【2022年3月31日】基礎工事!

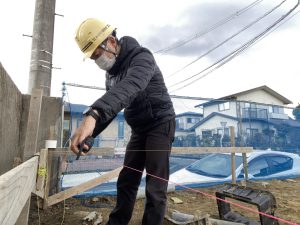

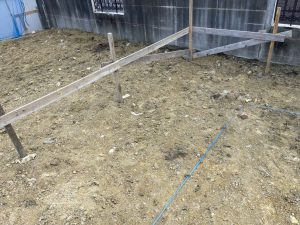

丁張り!

【2022年3月31日】基礎工事!

丁張確認!

【2022年3月31日】基礎工事!

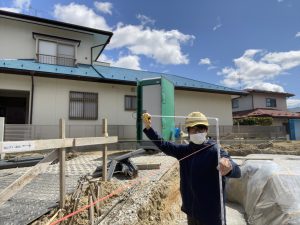

建物配置再確認!

【2022年3月31日】基礎工事!

仮設物設置、丁張り掛け完了!

【2022年3月27日】地鎮祭!

祝詞奏上!

【2022年3月27日】地鎮祭!

地鎮祭!

【2022年3月27日】地鎮祭!

鎮め物!

【2022年3月27日】地鎮祭!

地鎮祭!

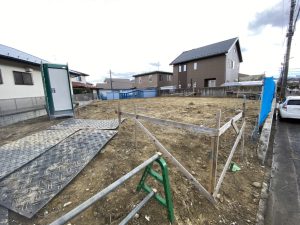

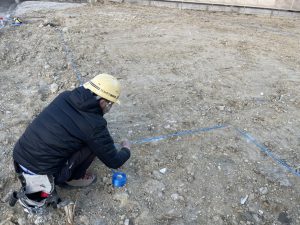

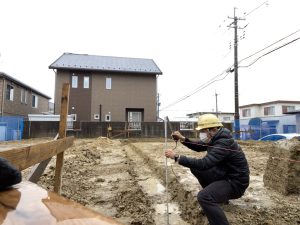

【2022年3月17日】地縄張り!

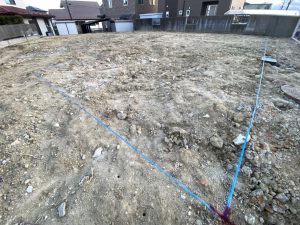

地縄張り完了!

【2022年3月17日】地縄張り!

離れ寸法再度確認!

【2022年3月17日】地縄張り!

コーナーはマーキングします!

【2022年3月17日】地縄張り!

地縄をペグで固定!

【2022年3月17日】地縄張り!

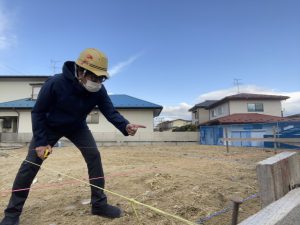

建物の配置、形状に合わせ地縄を張ります!

【2022年3月17日】地縄張り!

地縄張り!

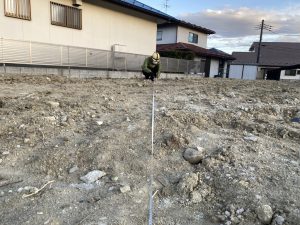

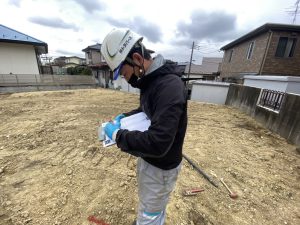

【2022年3月4日】地盤調査!

調査結果を記録!

【2022年3月4日】地盤調査!

地盤調査状況!

【2022年3月4日】地盤調査!

建物解体後の地盤調査!

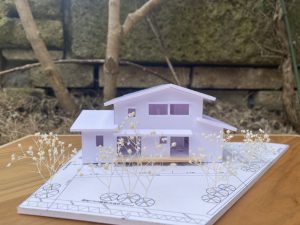

【2022年2月6日】1/100模型!

本設計中の1/100模型!(只今、完成模型を製作中)

土地探し・検討から一緒に始まった家づくり!

縁あって、仙台市内に日当たりOK!広いお庭が確保出来る、

良い土地に出会いました!

ご家族みんなで、大好きな料理と読書を楽しむ家です!(^-^)

庭では植栽や菜園を楽しみ、収穫した野菜で料理。

鳥のさえずりを聴いたり、月を眺めたり、雪だるまをつくったり・・・・

四季折々をおうちで堪能!

住宅性能にもこだわり、オール電化・太陽光発電を載せてZEH仕様です!

来月3月から工事予定です!

どうぞ 宜しくお願い致します。<(_ _)>(^-^)

【2022年2月6日】35年ライフサイクルコスト!

35年ライフサイクルコスト!

基準性能の住宅よりも、35年間で

約1000万円もお得!

【2022年2月6日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション!

太陽光発電4.97KW搭載・ZEH仕様

年間約¥26.4万円もお得!

【2022年2月6日】断熱性能UA値!

断熱性能UA値0.37!

北海道基準をクリア

施工レポートの一覧にもどる
