完成!鳥と一緒に自宅で仕事が出来る家!仙台市・延床面積28.00坪(別途・小屋裏収納3坪) - みのり建築舎|一級建築士とつくる自然素材の注文住宅

Report

リアルタイム施工レポート「ただいま施工中」

完成!鳥と一緒に自宅で仕事が出来る家!仙台市・延床面積28.00坪(別途・小屋裏収納3坪)

[ 仙台市/ 新築戸建て ]

【施工開始日】2023年8月
【施工完了日】2023年12月

【2023年12月28日】お引き渡し!

リビングダイニング!

【2023年12月28日】お引き渡し!

クローゼット!

【2023年12月28日】お引き渡し!

趣味の間!

【2023年12月28日】お引き渡し!

2階ホール!

【2023年12月28日】お引き渡し!

主寝室!

【2023年12月28日】お引き渡し!

こども室!

【2023年12月28日】お引き渡し!

トイレ!

【2023年12月28日】お引き渡し!

タイル!

【2023年12月28日】お引き渡し!

洗面脱衣ランドリー!

【2023年12月28日】お引き渡し!

ワークスペース!

【2023年12月28日】お引き渡し!

玄関引戸!

【2023年12月28日】お引き渡し!

玄関!

【2023年12月28日】お引き渡し!

外観!

【2023年12月28日】お引き渡し!

外観!

【2023年12月28日】お引き渡し!

お引き渡し!

【2023年12月25日】気密測定!

結果はC値0.4㎠/㎡!

今回も高気密の施工ができました!

【2023年12月25日】気密測定!

気密測定!

【2023年12月25日】完了検査!

無事に合格!

【2023年12月25日】完了検査!

各部確認!

【2023年12月25日】完了検査!

確認検査機関による完了検査!

【2023年12月25日】ライフライン検査!

ガスコンロ確認!

【2023年12月25日】ライフライン検査!

食洗機確認!

【2023年12月25日】ライフライン検査!

床下に潜って、漏水がないか確認!

【2023年12月25日】ライフライン検査!

2階トイレ確認!

【2023年12月25日】ライフライン検査!

洗濯排水確認!

【2023年12月25日】ライフライン検査!

洗面確認!

【2023年12月25日】ライフライン検査!

1階トイレ確認!

【2023年12月25日】ライフライン検査!

手洗い確認!

【2023年12月25日】ライフライン検査!

キッチン確認!

【2023年12月25日】ライフライン検査!

照明スイッチ確認!

【2023年12月25日】ライフライン検査!

通電確認!

【2023年12月25日】ライフライン検査!

テレビの受信レベル確認!

【2023年12月22日】完成検査!

2階検査中!

【2023年12月22日】完成検査!

2階検査中!

【2023年12月22日】完成検査!

タイル!

【2023年12月22日】完成検査!

リビングダイニング!

【2023年12月22日】完成検査!

室内完成検査中!

【2023年12月22日】完成検査!

水抜き確認!

【2023年12月22日】完成検査!

外部検査中!

【2023年12月22日】完成検査!

外部完成検査!

【2023年12月16日】設備配管工事!

設備配管仕上げ!

【2023年12月16日】器具付け!

トイレの換気扇取り付け!

【2023年12月16日】建具吊り込み!

建具吊り込み!

【2023年12月15日】タイル工事!

玄関タイル張り!

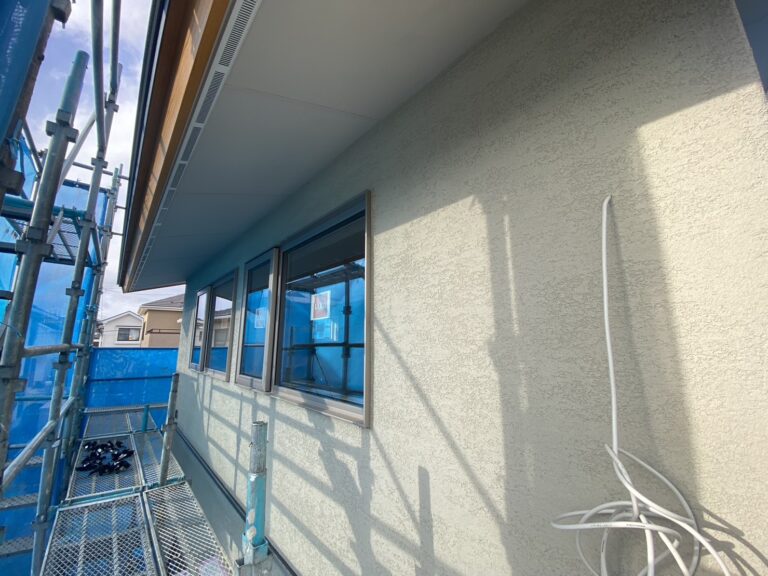

【2023年12月15日】外観!

外観!

【2023年12月15日】外観!

足場がなくなりました!

【2023年12月11日】外観!

足場のネットもなくなりました!

【2023年12月11日】左官工事!

子供室は塗り終わりました!

【2023年12月11日】左官工事!

トイレの壁しっくい塗り!

【2023年12月11日】左官工事!

キッチン壁しっくい塗り!

【2023年12月11日】左官工事!

内部しっくい仕上げ中!

【2023年12月7日】外観!

外観!

【2023年12月7日】木工事完了検査!

2階検査中!

【2023年12月7日】木工事完了検査!

指摘事項をすぐ直します!

【2023年12月7日】木工事完了検査!

壁ボードビスピッチ確認!

【2023年12月7日】木工事完了検査!

壁ボード凹凸確認!

【2023年12月7日】木工事完了検査!

アールの下がり壁!

【2023年12月7日】木工事完了検査!

木工事完了検査!

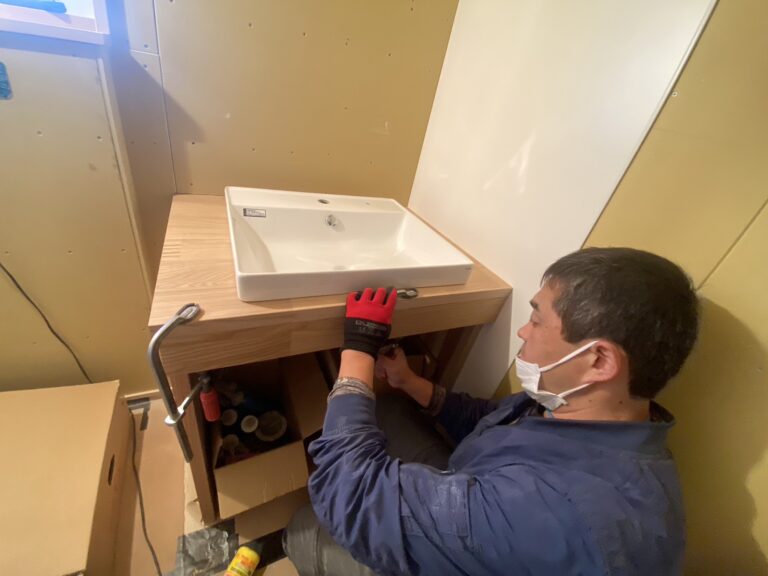

【2023年12月4日】造作工事!

食器棚上部棚確認!

【2023年12月4日】システムキッチン!

キッチン設置完了!

【2023年12月4日】造作工事!

森田棟梁、造作洗面制作!

【2023年11月30日】外壁工事!

外壁の吹付塗装完了!

【2023年11月30日】木工事!

2階はボード張り完了!

【2023年11月30日】木工事!

トイレボード張り!

【2023年11月30日】木工事!

森田棟梁1階ボード張り!

【2023年11月25日】木下地検査!

アール壁の高さ確認!

【2023年11月25日】木下地検査!

下地の不陸確認!

【2023年11月25日】木下地検査!

レーザーで入り口枠の垂直を確認!

【2023年11月25日】木下地検査!

ボード張り前の下地不陸の確認!

【2023年11月25日】木下地検査!

1階の木下地検査!

【2023年11月24日】外壁工事!

外壁確認!

【2023年11月24日】外壁工事!

外壁張り完了し、目地処理始まっています!

【2023年11月24日】木下地検査!

壁下地の不陸確認!

【2023年11月24日】木下地検査!

下地材の割れ、交換します!

【2023年11月24日】木下地検査!

壁下地の確認!

【2023年11月24日】木下地検査!

レーザーを使って垂直確認!

【2023年11月24日】木下地検査!

2階の木下地検査!出入口枠の垂直確認!

【2023年11月16日】

通気胴縁!

【2023年11月16日】

棟換気部分確認!

【2023年11月16日】

サッシまわり確認!

【2023年11月16日】

軒先通気!

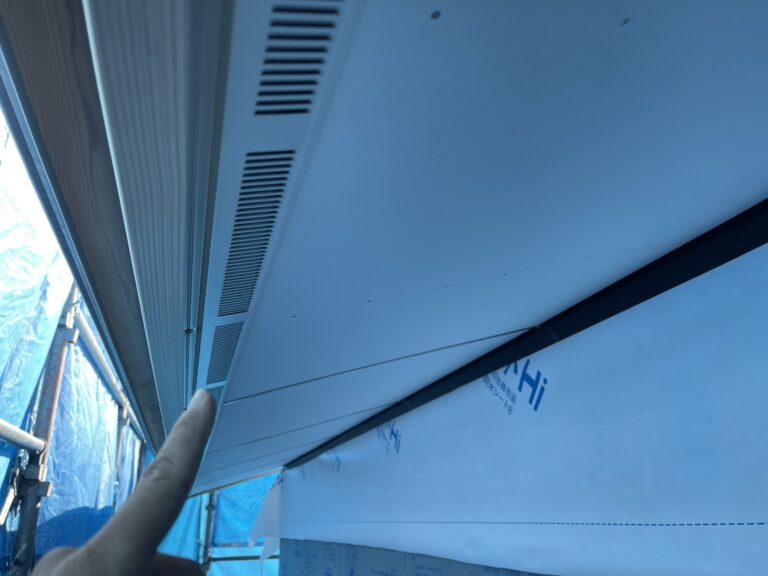

【2023年11月16日】防水検査!

配線まわり確認!

【2023年11月16日】防水検査!

ダクト回り確認!

【2023年11月16日】防水検査!

CD管まわり確認!

【2023年11月16日】防水検査!

外壁下地胴縁ピッチ確認!

【2023年11月16日】防水検査!

防水検査!

【2023年11月16日】外観!

外観!

【2023年11月13日】外壁工事!

外壁下地工事!

【2023年11月13日】断熱工事!

断熱気密シート張り!

【2023年11月13日】木工事!

森田棟梁、壁下地!

【2023年11月13日】木工事!

階段取付け完了!

【2023年11月6日】木工事!

トイレ紙巻下地位置確認!

【2023年11月6日】木工事!

二階も壁下地工事!

【2023年11月6日】木工事!

森田棟梁壁下地取付け!

【2023年11月2日】木工事!

天井下地組み!

【2023年11月2日】木工事!

杉の床材!

【2023年11月2日】木工事!

森田棟梁、床材の養生!

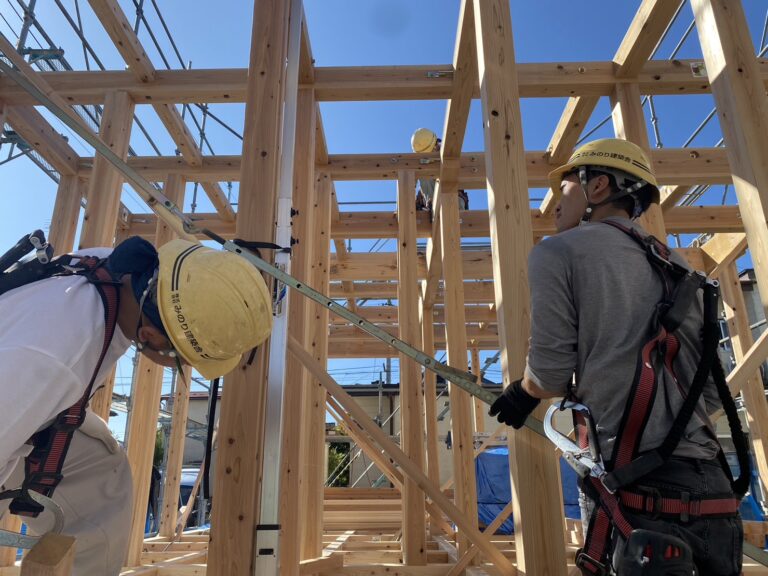

【2023年10月27日】躯体検査!

耐力壁や金物を確認!

【2023年10月27日】躯体検査!

各構造部の確認!

【2023年10月27日】躯体検査!

瑕疵保険機関による躯体検査!

【2023年10月26日】外観!

外観!

【2023年10月26日】建て方検査!

屋根ガルバ葺き確認!

【2023年10月26日】建て方検査!

軒先通気!

【2023年10月26日】建て方検査!

サッシ回り!

【2023年10月26日】建て方検査!

熱きょう処理確認!

【2023年10月26日】建て方検査!

耐力面材!

【2023年10月26日】建て方検査!

外部建て方検査!

【2023年10月26日】建て方検査!

2階検査!

【2023年10月26日】建て方検査!

建て方検査中!

【2023年10月26日】建て方検査!

ホールダウン金物!

【2023年10月26日】建て方検査!

筋交!

【2023年10月26日】建て方検査!

室内。建て方検査!

【2023年10月16日】木工事!

アカマツ化粧梁確認!

【2023年10月16日】木工事!

破風板加工!

【2023年10月16日】木工事!

破風板取付け!

【2023年10月16日】木工事!

破風板取付け!

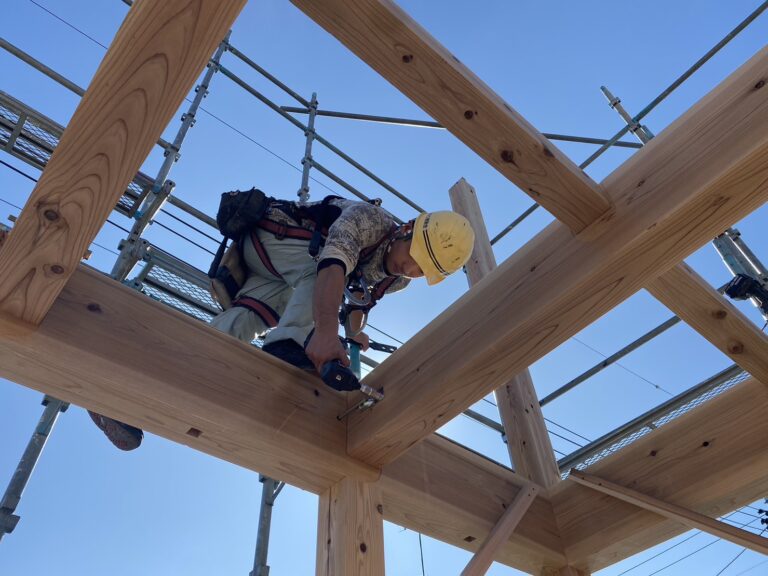

【2023年10月14日】建て方工事!

建て方完了!

【2023年10月14日】建て方工事!

建て方完了確認!

【2023年10月14日】建て方工事!

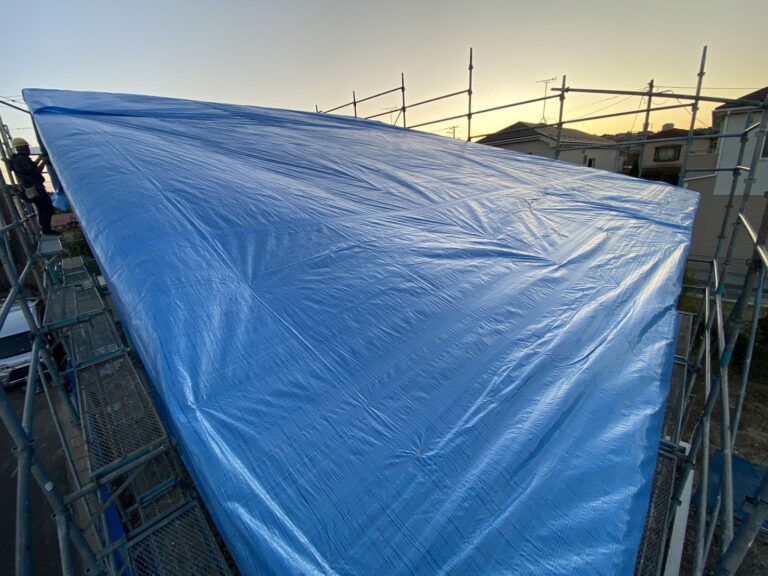

屋根もしっかりと養生します!

【2023年10月14日】建て方工事!

壁のシート養生!

【2023年10月14日】建て方工事!

野地板張り完了!

【2023年10月14日】建て方工事!

野地板張り!

【2023年10月14日】建て方工事!

垂木取り付け完了!

【2023年10月14日】建て方工事!

もう少しで骨組み完成です!

【2023年10月14日】建て方工事!

ケラバの垂木組み!

【2023年10月14日】建て方工事!

垂木取り付け!

【2023年10月14日】建て方工事!

登り梁取り付け!

【2023年10月14日】建て方工事!

無事に棟木が上がりました!

上棟おめでとうございます!

【2023年10月14日】建て方工事!

棟木取り付け!

【2023年10月14日】建て方工事!

2階の梁組みが完了!

【2023年10月14日】建て方工事!

梁組み状況!

【2023年10月14日】建て方工事!

2階の梁組み!

【2023年10月14日】建て方工事!

指示を出す森田棟梁!

【2023年10月14日】建て方工事!

2階の梁組み!

【2023年10月14日】建て方工事!

2階の柱立て!

【2023年10月14日】建て方工事!

金物でしっかり固定!

【2023年10月14日】建て方工事!

間直し!

【2023年10月14日】建て方工事!

柱の垂直を確認!

【2023年10月14日】建て方工事!

1階の梁組みが完了!

【2023年10月14日】建て方工事!

梁組み状況!

【2023年10月14日】建て方工事!

森田棟梁!

【2023年10月14日】建て方工事!

赤松の梁!

【2023年10月14日】建て方工事!

1階の梁組み!

【2023年10月14日】建て方工事!

梁組み開始!

【2023年10月14日】建て方工事!

あっという間に柱立て完了!

【2023年10月14日】建て方工事!

一本一本柱立て!

【2023年10月14日】建て方工事!

1階の柱立てから!

【2023年10月14日】建て方工事!

作業開始です!

【2023年10月14日】建て方工事!

KY活動で事故防止!

【2023年10月14日】建て方工事!

いよいよ建て方工事が始まります!

建て方前の朝礼!

【2023年10月13日】土台敷き!

土台、材料の養生!

【2023年10月13日】土台敷き!

森田棟梁金物準備!

【2023年10月13日】土台敷き!

土台敷き完了状況!

【2023年10月10日】配管工事!

外流し設置!

【2023年10月10日】配管工事!

先行設備配管!

【2023年10月10日】基礎工事!

基礎全景!

【2023年10月10日】基礎検査!

測定結果を記入!

【2023年10月10日】基礎検査!

天端レベル測定!

【2023年10月6日】基礎工事!

基礎養生中!

【2023年10月6日】基礎工事!

基礎確認!

【2023年10月5日】基礎工事!

立ち上がりコンクリート確認!

【2023年10月5日】基礎工事!

立ち上がりコンクリート打設完了!

【2023年10月2日】基礎工事!

型枠墨出し!

【2023年10月2日】基礎工事!

型枠設置の位置確認!

【2023年10月2日】基礎工事!

立ち上がり型枠設置が始まります!

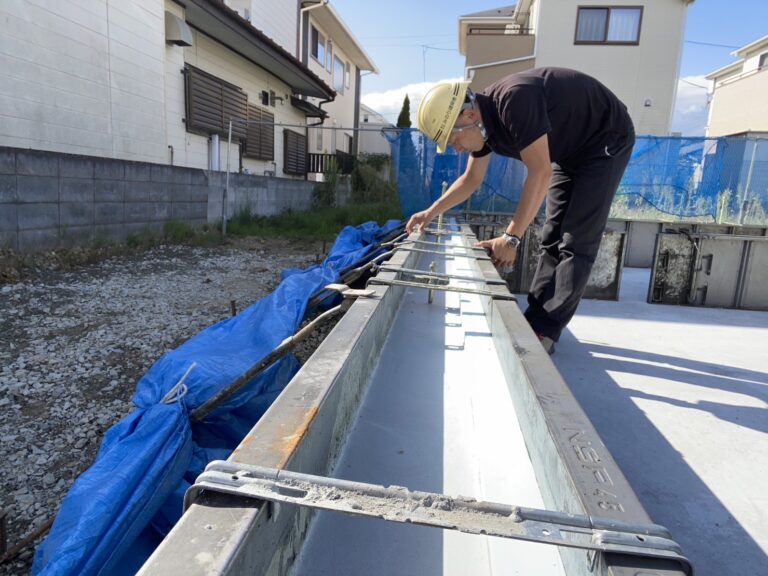

【2023年9月29日】基礎配筋検査!

無事に合格!

【2023年9月29日】基礎配筋検査!

各部鉄筋寸法確認!

【2023年9月29日】基礎配筋検査!

瑕疵担保責任保険機関による配筋検査!

【2023年9月29日】基礎配筋検査!

配筋状況!

【2023年9月29日】基礎配筋検査!

鉄筋ピッチ確認!

【2023年9月29日】基礎配筋検査!

各部配筋寸法確認!

【2023年9月29日】基礎配筋検査!

配筋検査!

【2023年9月28日】基礎工事!

配筋状況!

【2023年9月28日】基礎工事!

鉄筋寸法確認!

【2023年9月28日】基礎工事!

型枠立て!

【2023年9月26日】基礎工事!

基礎状況!

【2023年9月26日】基礎工事!

捨てコンクリート確認!

【2023年9月21日】基礎工事!

捨てコン天端均し!

【2023年9月21日】基礎工事!

捨てコン打設!

【2023年9月21日】基礎工事!

防湿シート確認!

【2023年9月21日】基礎工事!

基礎防湿シート張り完了!

【2023年9月18日】基礎工事!

掘削深さ確認!

【2023年9月18日】基礎工事!

砕石入れ!

【2023年9月18日】基礎工事!

掘削状況!

【2023年9月15日】基礎工事!

丁張り高さ確認!

【2023年9月15日】基礎工事!

離れ寸法の確認!

【2023年9月15日】基礎工事!

丁張り設置完了!

【2023年9月7日】地盤改良工事!

地盤改良工事の事前打合せ!

【2023年9月1日】プレカット打合せ!

プレカット打合せ!

【2023年8月29日】現場状況!

現場状況!

【2023年8月29日】造成工事!

擁壁工事確認!

【2023年8月25日】造成工事!

土留め確認!

【2023年8月25日】造成工事!

型枠撤去完了しました!

【2023年8月25日】造成工事!

先行土留め工事!

【2023年8月21日】造成工事!

先行土留め工事!

【2023年8月21日】造成工事!

先行土留め工事、型枠組み完了!

【2023年8月18日】造成工事!

鉄筋確認!

【2023年8月18日】造成工事!

立ち上がり鉄筋!

【2023年8月18日】造成工事!

先行土留め工事!

【2023年8月10日】造成工事!

鉄筋確認!

【2023年8月10日】造成工事!

基礎工事前の先行土留!

【2023年8月10日】造成工事!

造成工事!

【2023年8月8日】造成工事!

造成工事!

【2023年8月8日】造成工事!

造成工事!

【2023年8月8日】造成工事!

造成工事確認!

【2023年7月23日】地鎮祭!

地鎮祭!

【2023年7月23日】地鎮祭!

御神酒で乾杯!

【2023年7月23日】地鎮祭!

地鎮祭!

【2023年7月23日】地鎮祭!

鎮め物!

【2023年7月23日】地鎮祭!

祝詞奏上!

【2023年7月23日】地鎮祭!

地鎮祭!

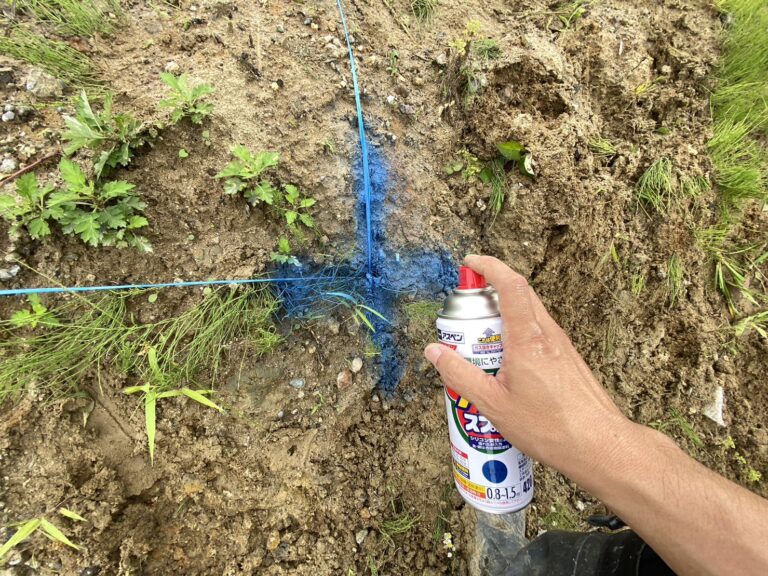

【2023年7月21日】地縄張り!

地縄張り完了!

【2023年7月21日】地縄張り!

マーキング!

【2023年7月21日】地縄張り!

離れ寸法の確認!

【2023年7月21日】地縄張り!

建物形状に地縄を張ります!

【2023年7月21日】地縄張り!

地縄張り!

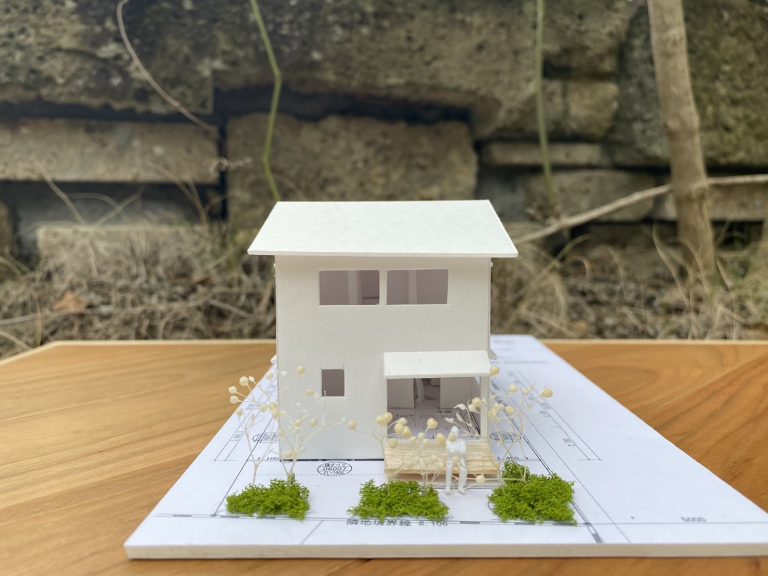

【2023年7月16日】1/100模型!

 仙台市内で『鳥と一緒に自宅で仕事が出来る家!』

2階建て・延床面積28.00坪(別途・小屋裏収納3坪)

 新築工事が始まります!


鳥と一緒に、自宅でたのしくお仕事が出来るおうちです!


従来のスタディーコーナーよりも、

仕事メインのため充実したワークスペースを計画。


回れるキッチン動線はコンパクトな家だからこそ、

使い勝手がめちゃくちゃいい!


東南の朝陽をたくさん取り込むように、

大きな窓を計画しています!


2階は延床面積以外に、3畳×2か所の小屋裏収納を確保!

季節モノの収納やWICにも活用できます!


子育て世代・多様性の働き方のご家族が暮らす、

オンリーワンのおうちです!


よろしくお願い致します!<(_ _)>(^-^)



【2023年7月16日】1/100模型!

本設計途中の1/100模型!

※只今、完成模型を製作中

【2023年7月16日】35年ライフサイクルコスト差!

35年ライフサイクルコスト差は480万円!

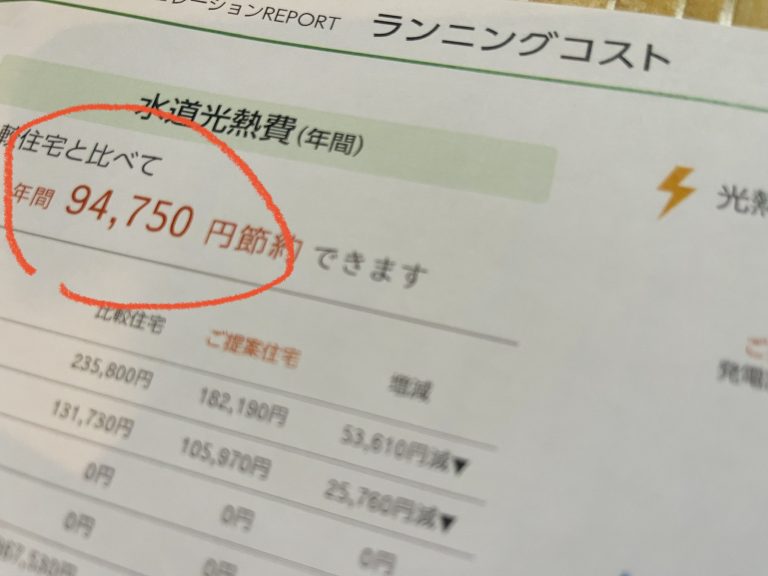

【2023年7月16日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション!

年間約9.5万円お得に!

【2023年7月16日】断熱性能UA値!

断熱性能UA値0.38!

北海道基準をクリア

施工レポートの一覧にもどる

2つの「北根モデルハウス」
遊びに来ませんか?

通常のモデルハウス(事務所兼モデルハウス)のほかに
一級建築士・塩谷邸(自宅兼モデルハウス)も公開しています。
もしかしたら、自宅にお越しいただくのはハードルが高く感じるかもしれません。
でも、そこには「子育て家族の等身大の暮らし」があります。それを見てほしいです。
どうぞ一度、遊びにいらしてください。

資料請求・ご相談

みのり建築舎がより詳しく分かるパンフレット、建主様のインタビューをまとめた実例集「Minori Book」、みのりの暮らし方をまとめた「Minori Style Book」、施工費用の目安やプラン例など各種資料をご用意しています。

資料請求はこちら

お電話・LINE・メールでのお問い合わせ

022-765-4177 9:00〜18:00 (火・水曜定休)
