リアルタイム施工レポート

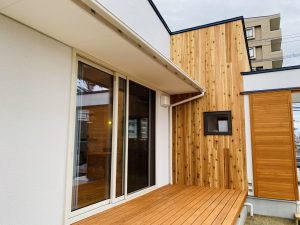

完成!わんぱくキッズが50年先も誇れる家!仙台市・延床面積38.50坪
[ 仙台市/ 新築戸建(注文住宅) ]

【2020年9月29日】お引き渡し!

外観!

【2020年9月29日】お引き渡し!

子供室!

【2020年9月29日】お引き渡し!

吹き抜け!

【2020年9月29日】お引き渡し!

階段吹き抜け!

【2020年9月29日】お引き渡し!

オリジナル・造作洗面台!

【2020年9月29日】お引き渡し!

建主様から支給して頂いた

オリジナル・ステンドグラス!

【2020年9月29日】お引き渡し!

玄関とダイニング!

【2020年9月29日】お引き渡し!

階段下キッズスペース!

【2020年9月29日】お引き渡し!

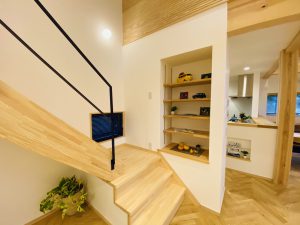

リビング&階段吹き抜け!

【2020年9月29日】お引き渡し!

中庭!

【2020年9月29日】お引き渡し!

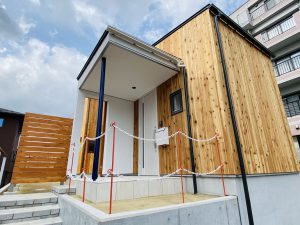

外観!

【2020年9月29日】お引き渡し!

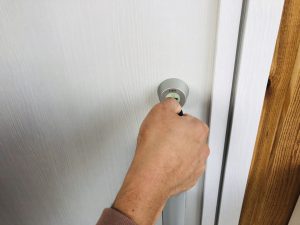

本鍵の確認!

【2020年9月29日】お引き渡し!

本日、無事 完成・お引き渡し!

【2020年9月28日】外構工事!

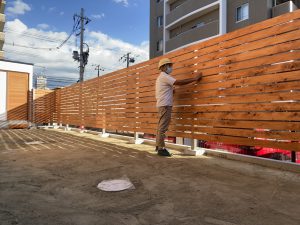

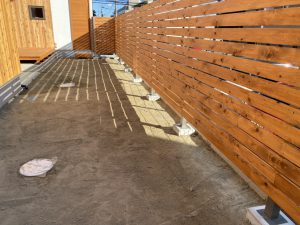

板塀!

【2020年9月28日】外構工事!

板塀確認!

【2020年9月28日】外構工事!

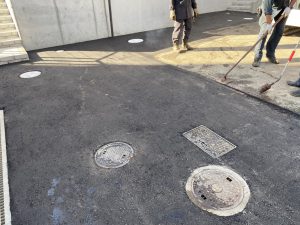

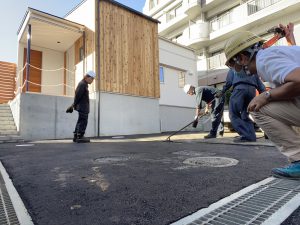

アスファルト舗装!

【2020年9月28日】外構工事!

アスファルト舗装確認!

【2020年9月28日】外構工事!

駐車スペースアスファルト舗装!

【2020年9月26日】ガス開栓!

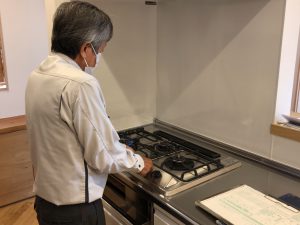

コンロ確認!

【2020年9月26日】ガス開栓!

お湯はり確認!

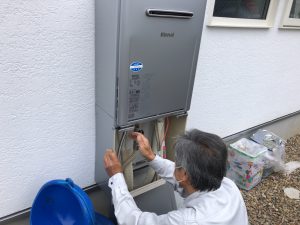

【2020年9月26日】ガス開栓!

ボイラー確認!

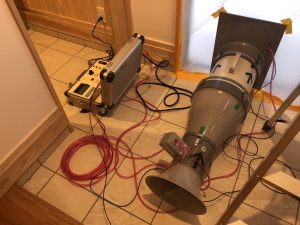

【2020年9月24日】気密測定!

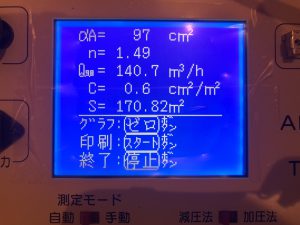

結果はC値0.6㎠/㎡!今回も狙い通りの数値が出ました!

【2020年9月24日】気密測定!

気密測定!

【2020年9月24日】ライフライン検査!

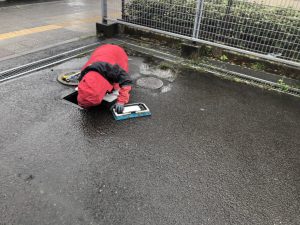

水質検査!

【2020年9月24日】ライフライン検査!

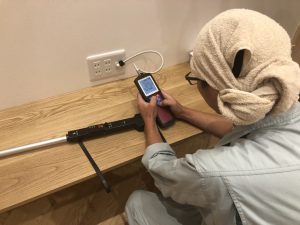

テレビの受信レベル確認!

【2020年9月24日】ライフライン検査!

エアコンコンセント確認!

【2020年9月24日】ライフライン検査!

コンセント通電確認!

【2020年9月24日】ライフライン検査!

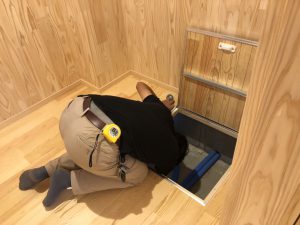

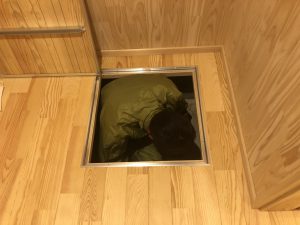

床下に潜って、漏水がないか確認!

【2020年9月24日】ライフライン検査!

洗面水栓オーバーフロー確認!

【2020年9月24日】ライフライン検査!

食洗機動作確認!

【2020年9月24日】ライフライン検査!

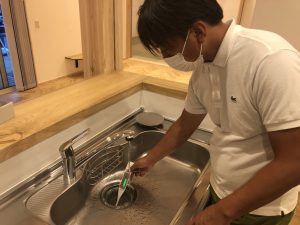

2階トイレ確認!

【2020年9月24日】ライフライン検査!

キッチン水栓確認!

【2020年9月24日】ライフライン検査!

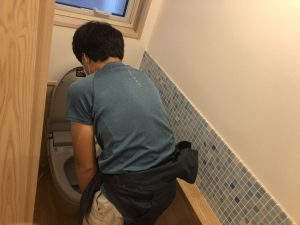

1階トイレ確認!

【2020年9月24日】ライフライン検査!

手洗い水栓確認!

【2020年9月24日】ライフライン検査!

洗濯パン確認!

【2020年9月24日】ライフライン検査!

浴室給排水確認!

【2020年9月19日】完成写真!

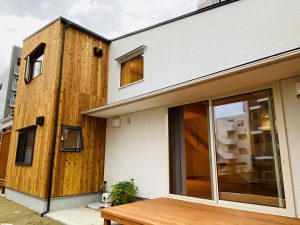

外観!

【2020年9月19日】完成写真!

外観!

【2020年9月19日】完成写真!

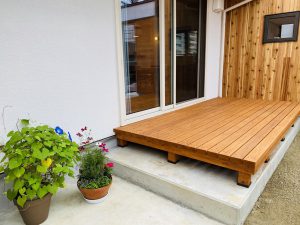

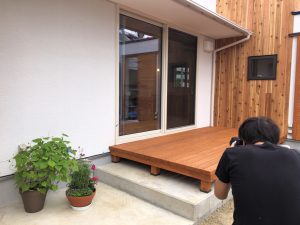

デッキ!

【2020年9月19日】完成写真!

外観!

【2020年9月19日】完成写真!

物干しデッキ目隠し格子!

【2020年9月19日】完成写真!

パントリー!

【2020年9月19日】完成写真!

2階ホールと子供室!

【2020年9月19日】完成写真!

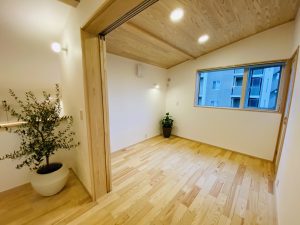

子供室!

【2020年9月19日】完成写真!

岩手県産アカマツ!

【2020年9月19日】完成写真!

子供室!

【2020年9月19日】完成写真!

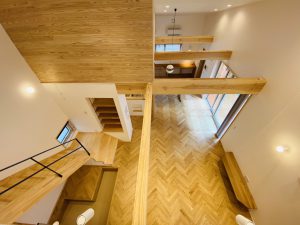

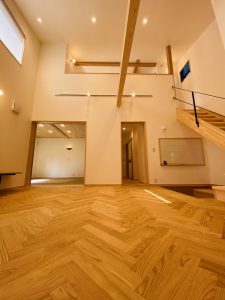

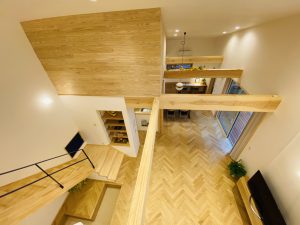

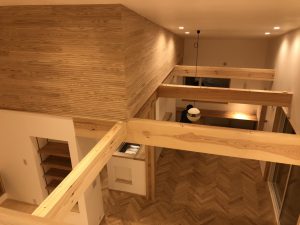

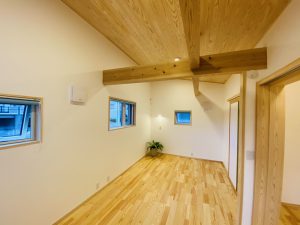

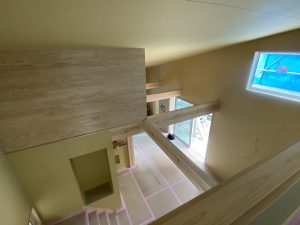

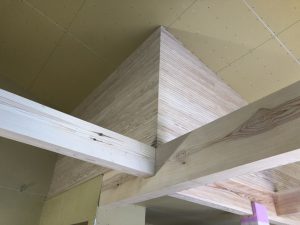

吹き抜け!

【2020年9月19日】完成写真!

アイアン手摺!

【2020年9月19日】完成写真!

階段!

【2020年9月19日】完成写真!

システムバス!

【2020年9月19日】完成写真!

トイレ!

【2020年9月19日】完成写真!

室内物干し場&外干し場!

【2020年9月19日】完成写真!

造作洗面台!

【2020年9月19日】完成写真!

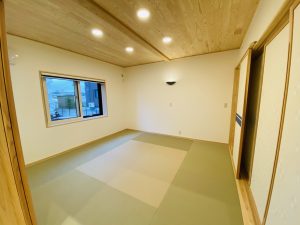

畳の間!

【2020年9月19日】完成写真!

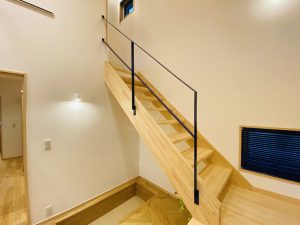

階段吹き抜け!

【2020年9月19日】完成写真!

畳の間!

【2020年9月19日】完成写真!

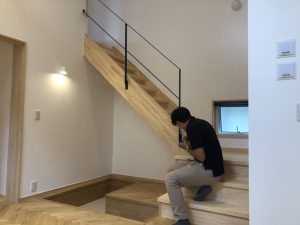

階段!

【2020年9月19日】完成写真!

キッズスペース!

【2020年9月19日】完成写真!

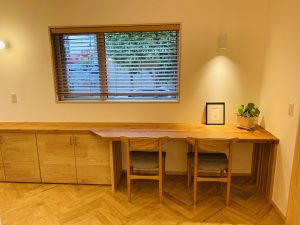

スタディーカウンター!

【2020年9月19日】完成写真!

岩手県産クリのヘリンボーン貼り!

【2020年9月19日】完成写真!

キッチン!

【2020年9月19日】完成写真!

造作食器棚!

【2020年9月19日】完成写真!

スタディーカウンター!

【2020年9月19日】完成写真!

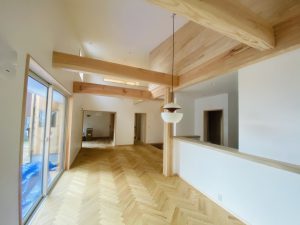

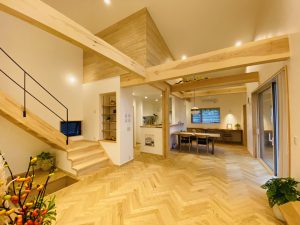

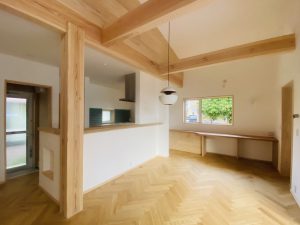

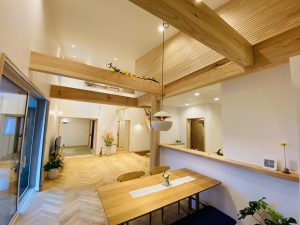

リビング!

【2020年9月19日】完成写真!

ダイニング&リビング!

【2020年9月17日】完成写真・動画撮影!

外観撮影!

【2020年9月17日】完成写真・動画撮影!

吹き抜けの撮影!

【2020年9月17日】完成写真・動画撮影!

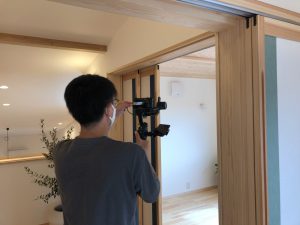

動画も撮影します!

【2020年9月17日】完成写真・動画撮影!

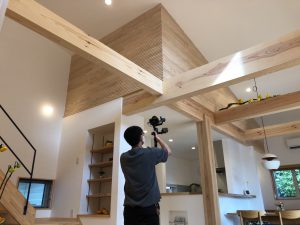

プロのカメラマンによる写真撮影!

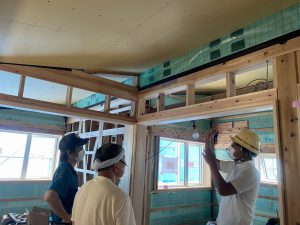

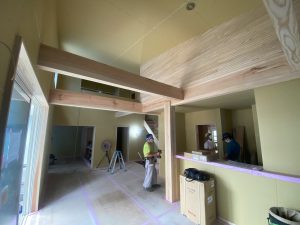

【2020年9月14日】社内完成検査!

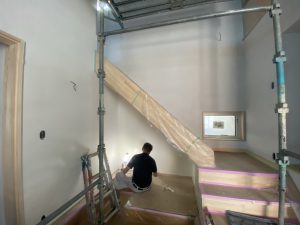

吹き抜け!

【2020年9月14日】社内完成検査!

建具確認!

【2020年9月14日】社内完成検査!

階段吹き抜け!

【2020年9月14日】社内完成検査!

トイレタイル!

【2020年9月14日】社内完成検査!

手すりの確認!

【2020年9月14日】社内完成検査!

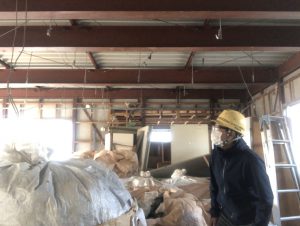

床下も確認!

【2020年9月14日】社内完成検査!

二階の確認!

【2020年9月14日】社内完成検査!

廊下!

【2020年9月14日】社内完成検査!

一階検査中!

【2020年9月14日】社内完成検査!

クリ床確認!

【2020年9月14日】社内完成検査!

ガス管回り確認!

【2020年9月14日】社内完成検査!

外部を検査中!

【2020年9月14日】社内完成検査!

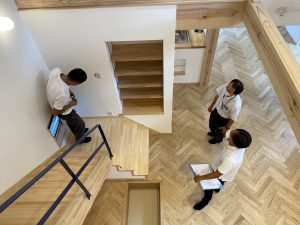

社内完成検査!

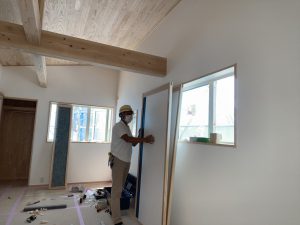

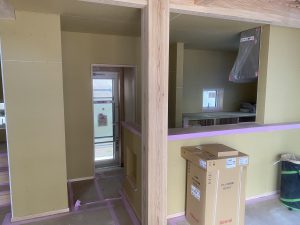

【2020年9月10日】仕上がり確認!

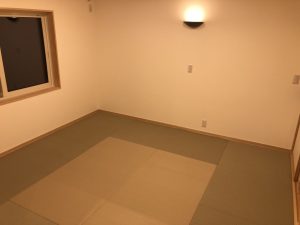

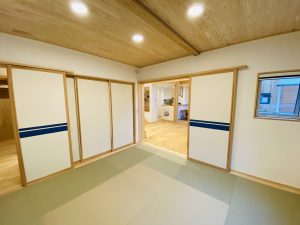

和室!

【2020年9月10日】仕上がり確認!

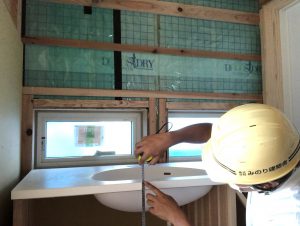

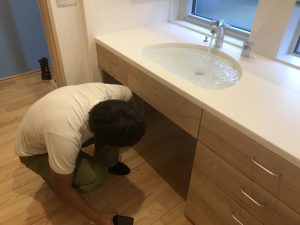

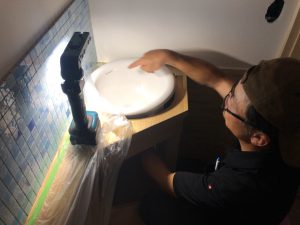

洗面化粧室鏡がつきました!

【2020年9月10日】仕上がり確認!

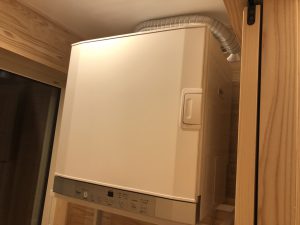

ガス乾燥機!

【2020年9月10日】仕上がり確認!

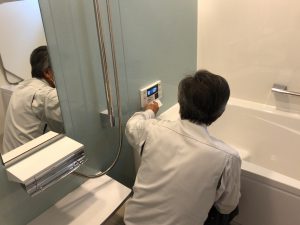

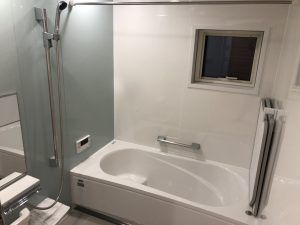

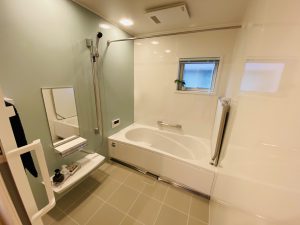

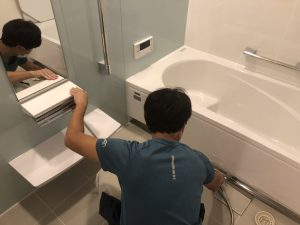

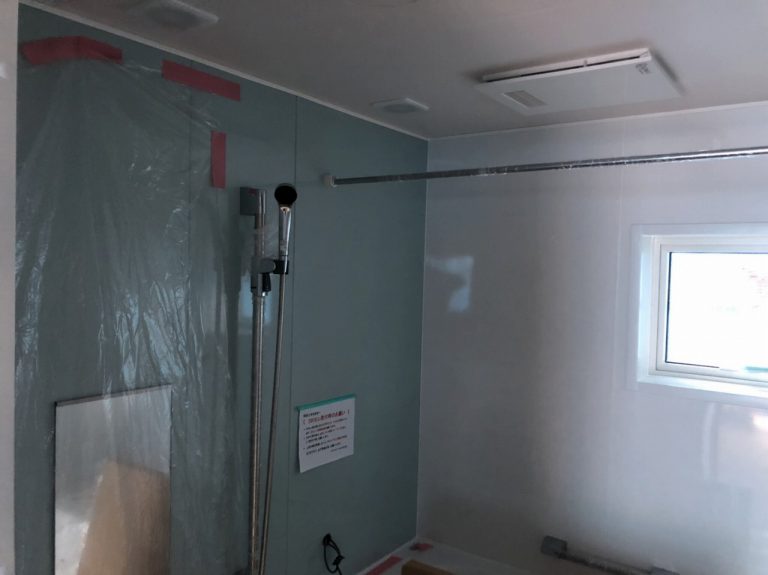

お風呂!

【2020年9月10日】仕上がり確認!

玄関ドアの調整!

【2020年9月10日】仕上がり確認!

キッズスペース畳!

【2020年9月10日】仕上がり確認!

吹き抜け!

【2020年9月10日】仕上がり確認!

ダクトレス一種換気の可動確認!

【2020年9月10日】仕上がり確認!

サッシの調整!

【2020年9月10日】外構工事!

外構工事確認!

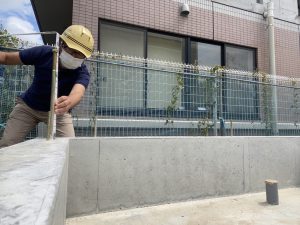

【2020年9月10日】外構工事!

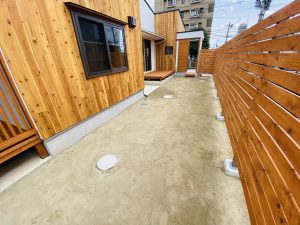

外構工事!

【2020年9月6日】外観!

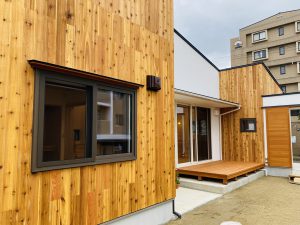

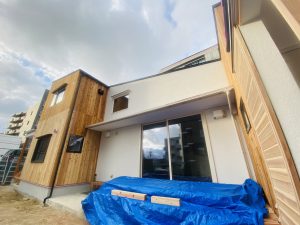

外観!

【2020年9月6日】仕上がり確認!

階段&吹き抜け!

【2020年9月6日】仕上がり確認!

ダイニング&リビング!

【2020年9月6日】仕上がり確認!

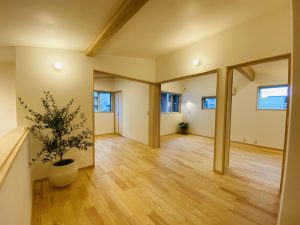

二階ホール!

【2020年9月6日】仕上がり確認!

吹き抜けから!

【2020年9月6日】仕上がり確認!

ダイニング!

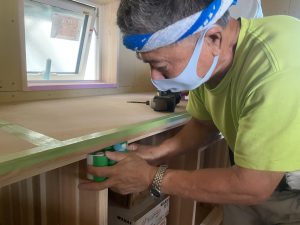

【2020年9月4日】造作収納工事!

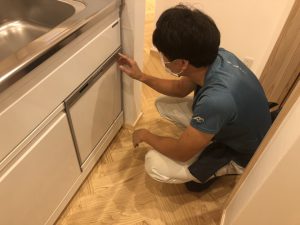

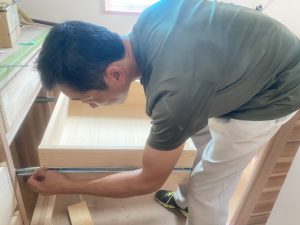

食器棚引き出し前板確認!

【2020年9月4日】造作収納工事!

食器棚引き出し工事!

【2020年9月4日】建具工事!

襖戸確認!

【2020年9月4日】建具工事!

木製建具!

【2020年9月4日】外観!

外観!

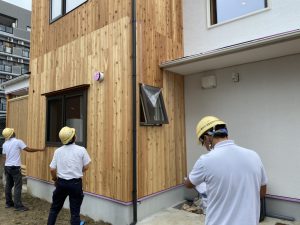

【2020年9月4日】外壁工事!

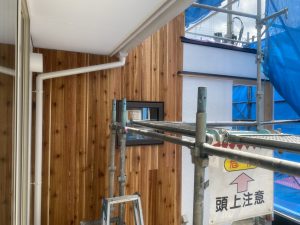

外壁一部板張り!

【2020年9月3日】住宅設備工事!

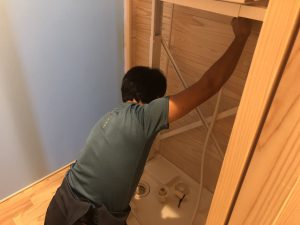

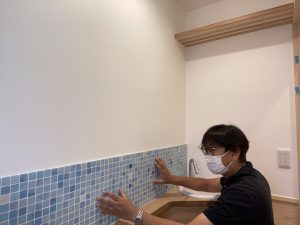

トイレ手洗い器取り付け!

【2020年9月3日】タイル工事!

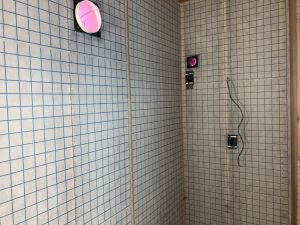

室内のタイル貼り!

【2020年9月3日】電気工事!

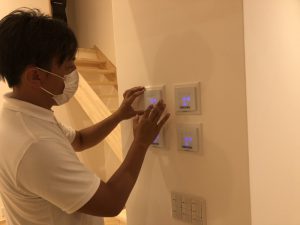

コンセント取り付け!

【2020年9月3日】左官工事!

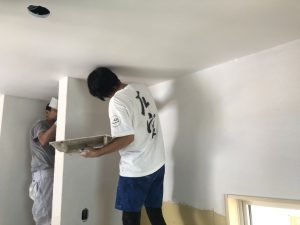

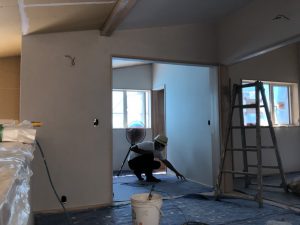

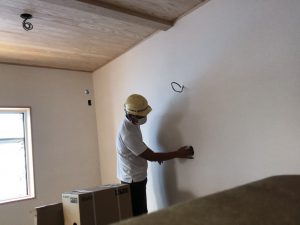

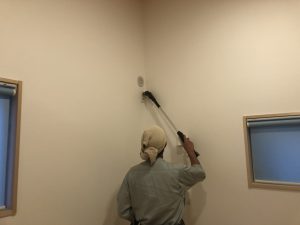

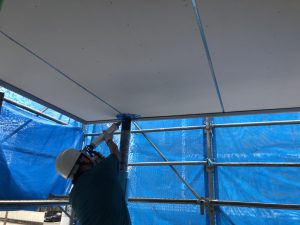

内部漆喰の仕上がり確認!

【2020年9月3日】外壁工事!

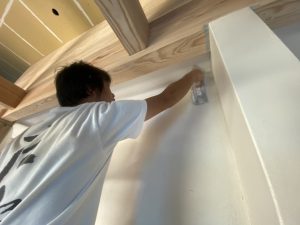

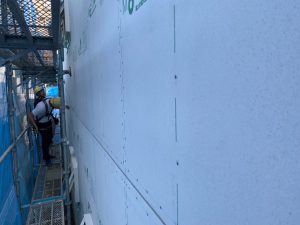

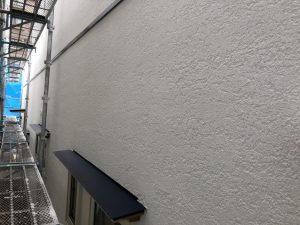

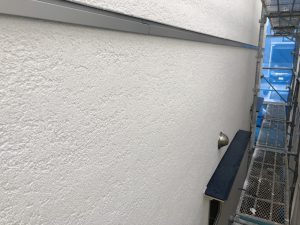

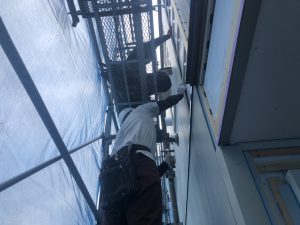

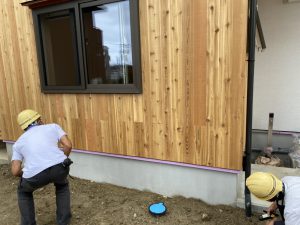

外壁の塗装が完了!

【2020年8月29日】外壁工事!

外壁塗装確認!

【2020年8月29日】外壁工事!

外壁吹き付け塗装!

【2020年8月28日】左官工事!

左官!

【2020年8月28日】左官工事!

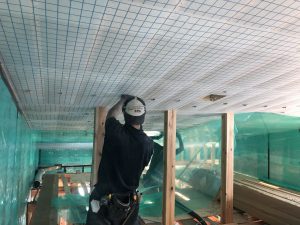

漆喰上塗り!

【2020年8月28日】左官工事!

漆喰塗り!

【2020年8月28日】左官工事!

漆喰、上塗り確認!

【2020年8月28日】左官工事!

漆喰塗り!

【2020年8月28日】外壁工事!

外壁塗装!

【2020年8月28日】左官工事!

漆喰の仕上げ塗り進行中!

【2020年8月28日】左官工事!

漆喰の仕上げ確認!

【2020年8月28日】左官工事!

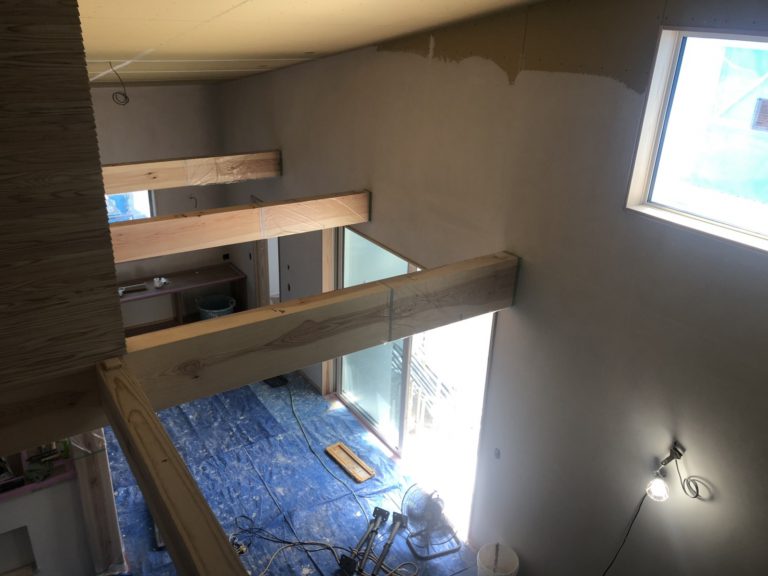

吹き抜け!

【2020年8月28日】左官工事!

漆喰塗り工事が進行中!

【2020年8月25日】木工事完了検査!

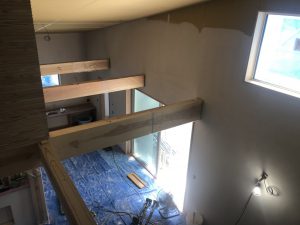

リビング&階段!

【2020年8月25日】木工事完了検査!

建主様ご家族が伐採した

南三陸スギの大黒柱!

【2020年8月25日】木工事完了検査!

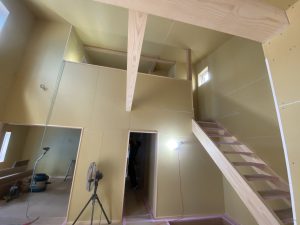

2階ホールから!

【2020年8月25日】木工事完了検査!

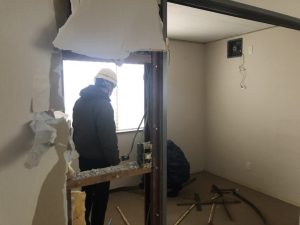

入口枠確認!

【2020年8月25日】木工事完了検査!

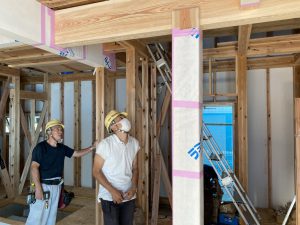

針生さんと小野寺棟梁、納まり確認!

【2020年8月25日】木工事完了検査!

小野寺棟梁が、すぐ直してくれます!

【2020年8月25日】木工事完了検査!

指摘事項!

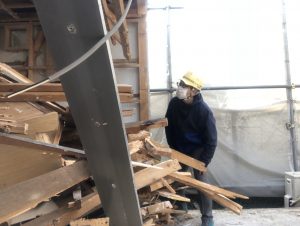

【2020年8月25日】木工事完了検査!

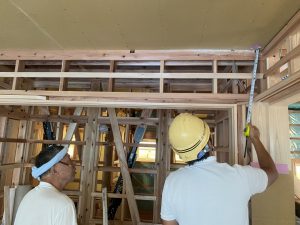

壁ボード確認!

【2020年8月25日】木工事完了検査!

壁ボード確認!

【2020年8月25日】木工事完了検査!

造作洗面台!

【2020年8月25日】木工事完了検査!

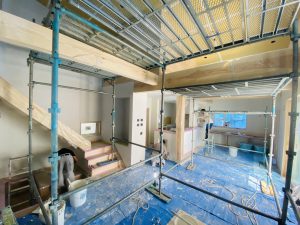

木工事完了検査!

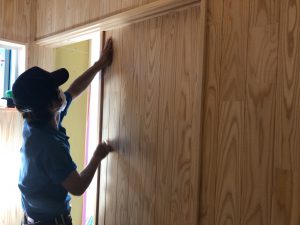

【2020年8月24日】木工事!

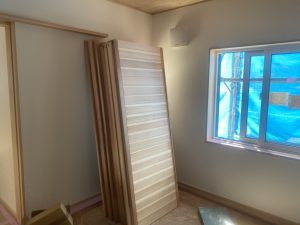

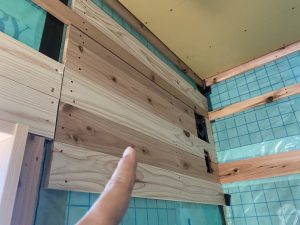

鎧張り!

【2020年8月24日】木工事!

キッズスペース!

【2020年8月24日】木工事!

シューズクローク板張り!

【2020年8月24日】木工事!

階段下ボード張り!

【2020年8月24日】木工事!

ボード張りが進んでいます!

【2020年8月20日】木工事!

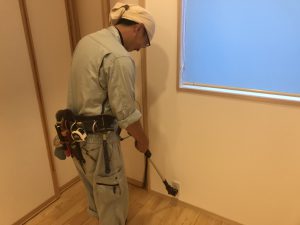

洗面化粧台の高さ確認!

【2020年8月20日】木工事!

杉板張り!

【2020年8月20日】木工事!

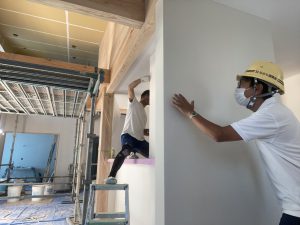

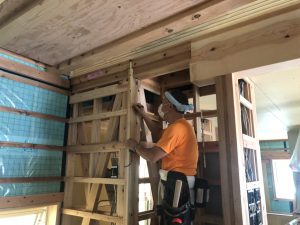

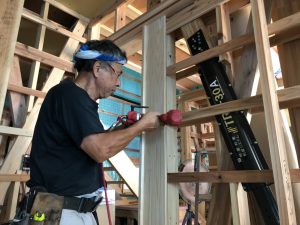

小野寺棟梁、壁下地の工事!

【2020年8月18日】外観!

外観!

【2020年8月18日】木下地検査!

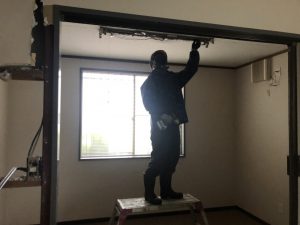

納まりの打ち合わせ!

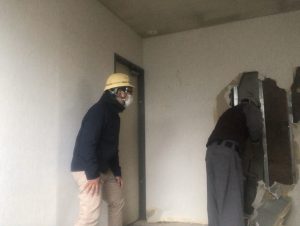

【2020年8月18日】木下地検査!

小野寺棟梁と納まりの打ち合わせ!

【2020年8月18日】木下地検査!

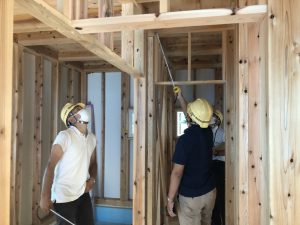

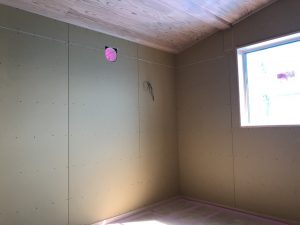

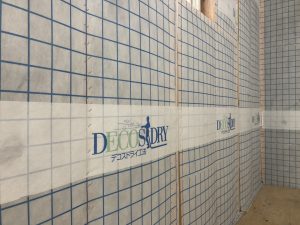

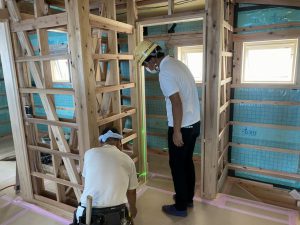

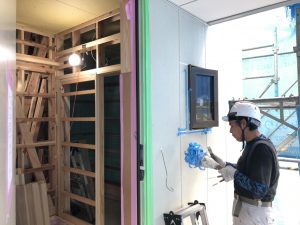

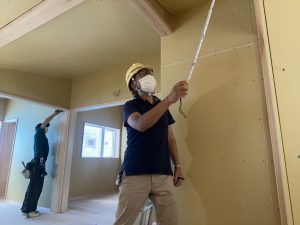

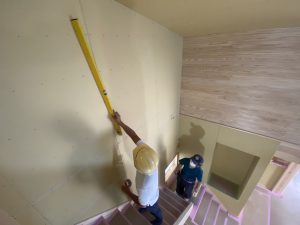

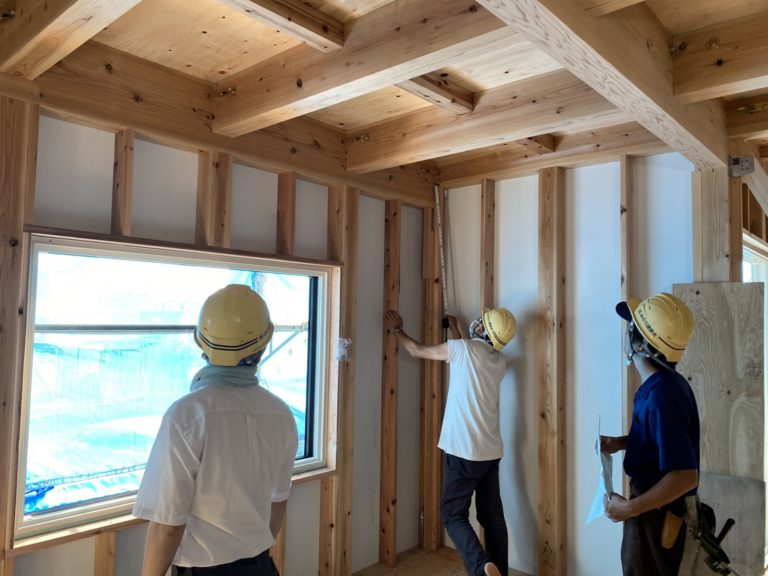

壁下地確認!

【2020年8月18日】木下地検査!

壁下地 釘抜けの指摘!

【2020年8月18日】木下地検査!

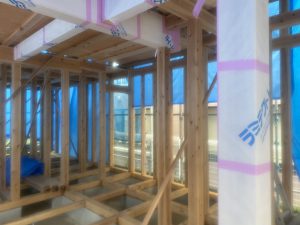

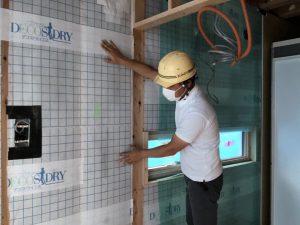

ダクトレス第1種換気!

【2020年8月18日】木下地検査!

カーテン下地!

【2020年8月18日】木下地検査!

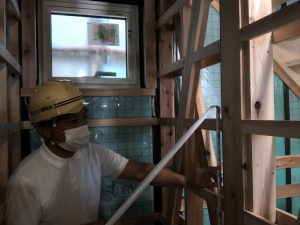

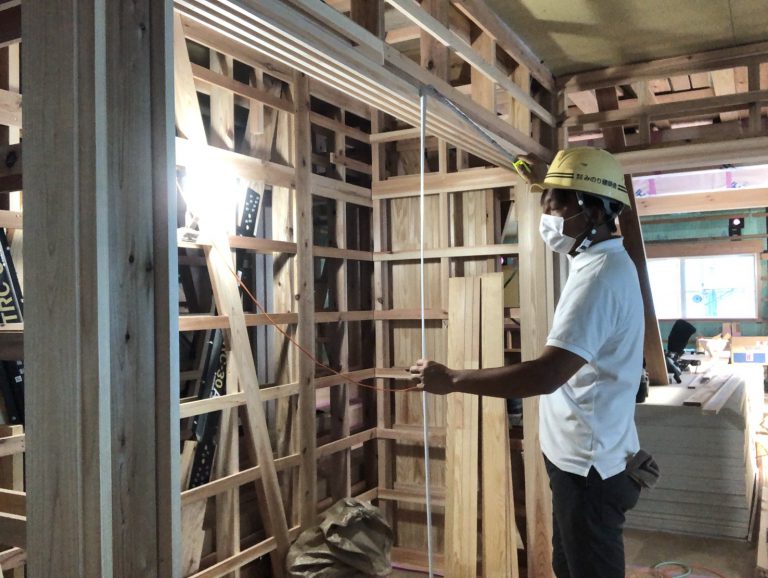

入り口枠の水平垂直を

レーザーで確認!

【2020年8月18日】木下地検査!

エアコン下地確認!

【2020年8月18日】木下地検査!

壁下地確認1

【2020年8月18日】ガス工事!

ガス引き込み工事!

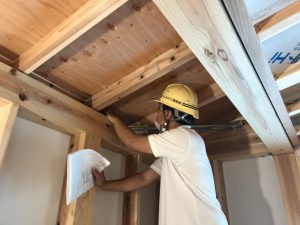

【2020年8月17日】木工事!

壁の下地確認!

【2020年8月17日】木工事!

押入れ高さの確認!

【2020年8月17日】木工事!

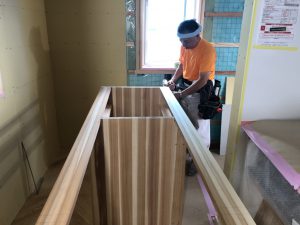

小野寺棟梁、食器棚の造作中!

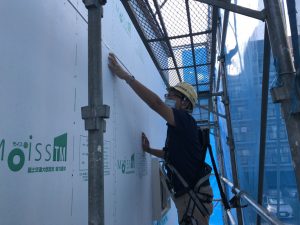

【2020年8月17日】外壁工事!

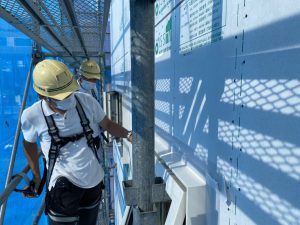

外壁コーキング施工が進行中!

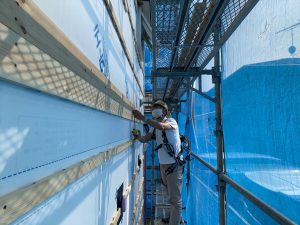

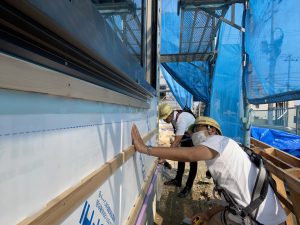

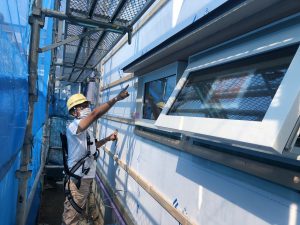

【2020年8月17日】外壁工事!

外壁コーキング施工が進行中!

【2020年8月10日】外壁工事!

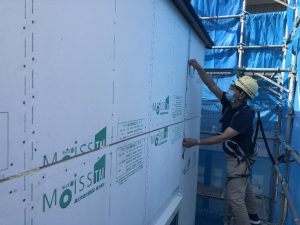

外壁張り状況!

【2020年8月10日】外壁工事!

外壁張りは間も無く完了!

【2020年8月10日】木工事!

壁下地取付け!

【2020年8月10日】木工事!

小野寺棟梁、戸袋内部の板張り!

【2020年8月7日】外壁工事!

外壁工事が進行中!

【2020年8月7日】木工事!

壁下地を確認!

【2020年8月7日】住宅設備工事!

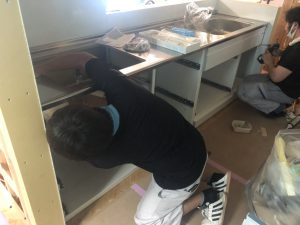

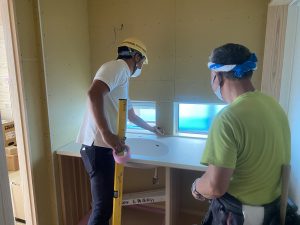

キッチン取り付け!

【2020年8月7日】木工事!

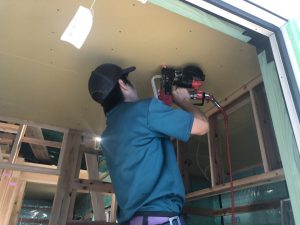

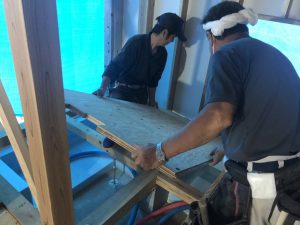

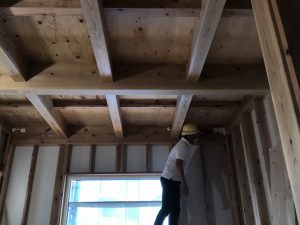

天井のボード張り!

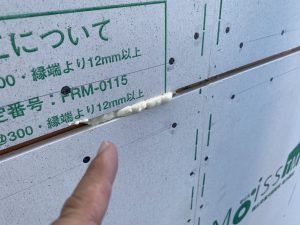

【2020年8月4日】防水検査!

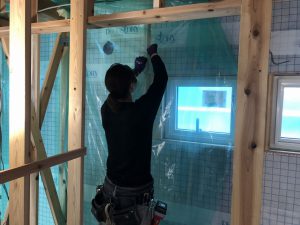

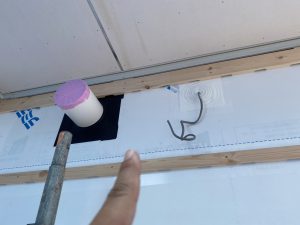

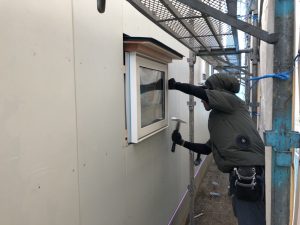

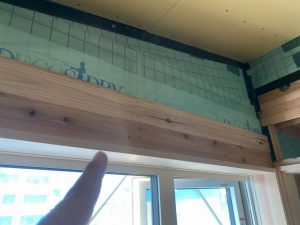

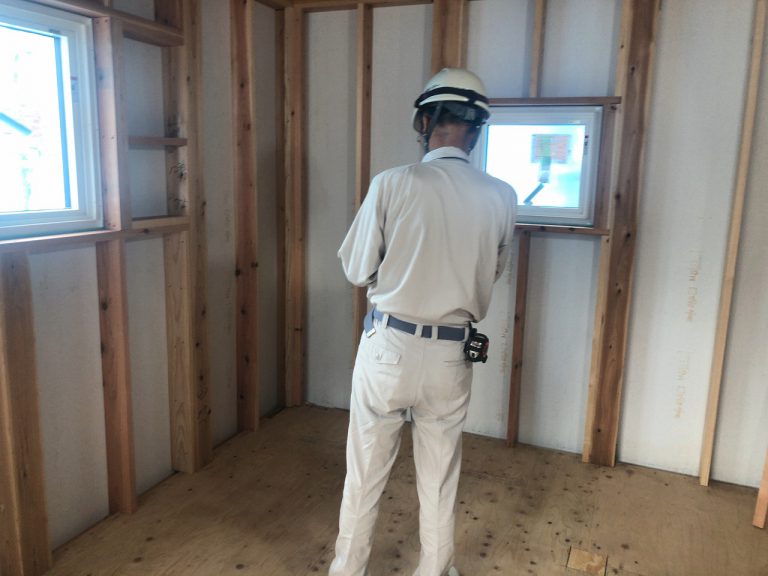

サッシ廻りの防水確認!

【2020年8月4日】防水検査!

ダクトの固定を確認!

【2020年8月4日】防水検査!

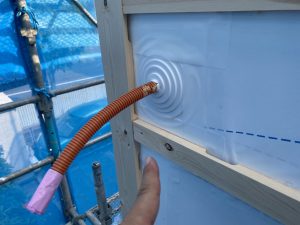

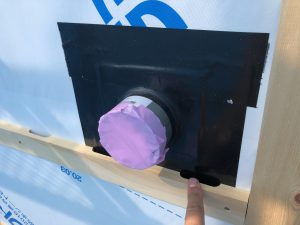

配管廻りの防水をチェック!

【2020年8月4日】防水検査!

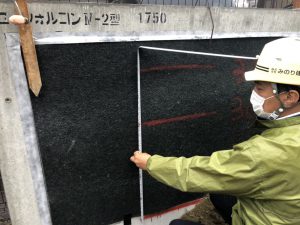

胴縁のピッチを確認!

【2020年8月4日】防水検査!

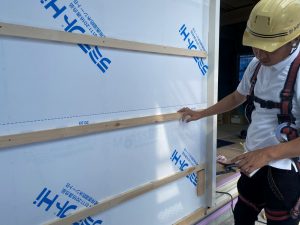

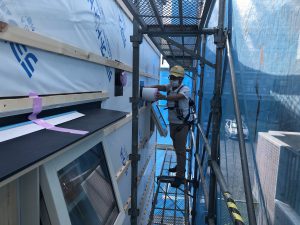

通気胴縁!

【2020年8月4日】防水検査!

外壁の胴縁の固定を確認!

【2020年8月4日】防水検査!

ダクト貫通部も確認!

【2020年8月4日】防水検査!

配線貫通部の防水チェック!

【2020年8月4日】防水検査!

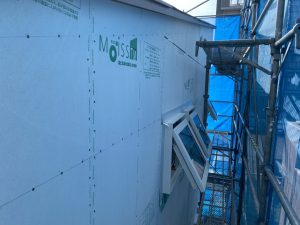

外壁の下地工事が完了!

防水検査!

【2020年8月4日】赤松の床!

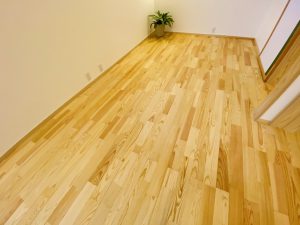

赤松の床板!

【2020年8月4日】床張り工事!

2階の床張り工事確認!

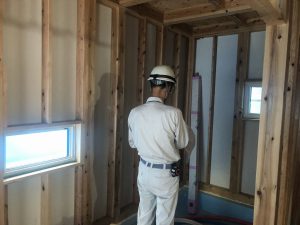

【2020年8月4日】断熱工事!

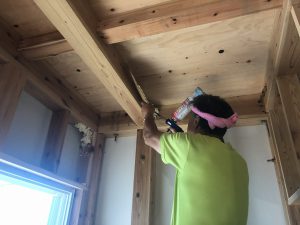

天井断熱の吹込み工事!

【2020年7月28日】断熱気密工事!

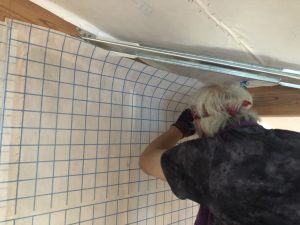

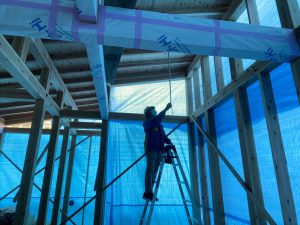

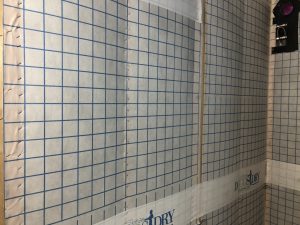

気密シート張りが進行中!

【2020年7月28日】断熱工事!

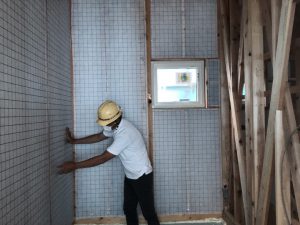

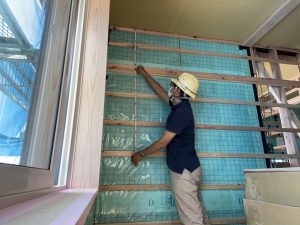

セルローズ断熱材の充填を確認!

【2020年7月28日】床張り!

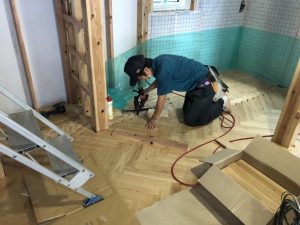

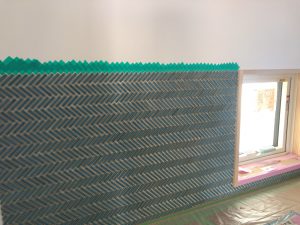

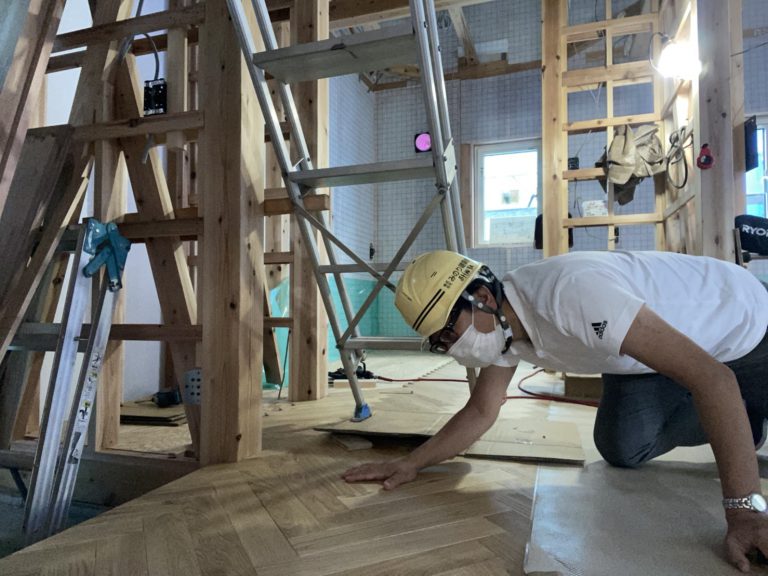

ヘリンボーンの床張りが進行中!

【2020年7月28日】ユニットバス!

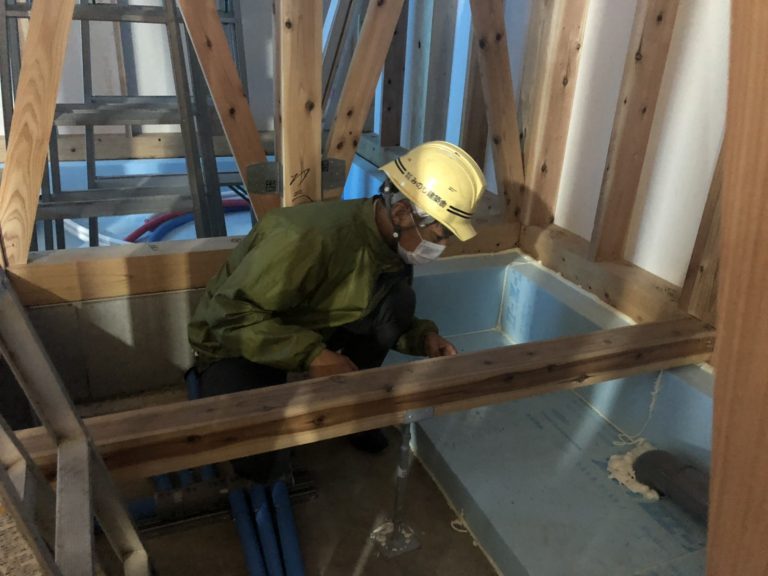

ユニットバスの設置が完了!

【2020年7月28日】木工事!

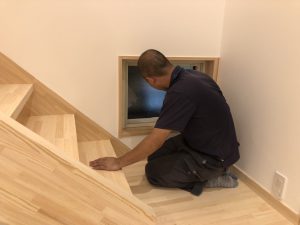

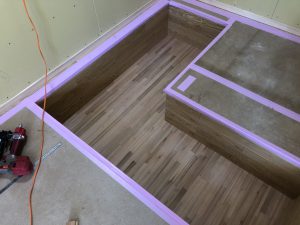

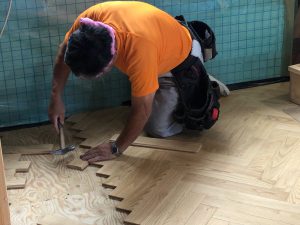

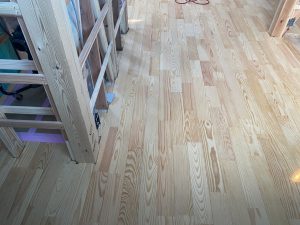

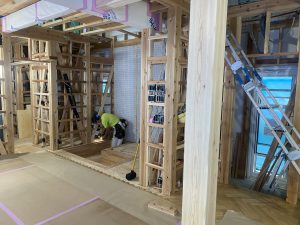

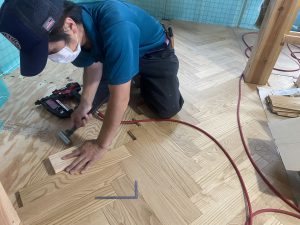

1階床、ヘリンボーン貼り!

【2020年7月28日】木工事!

1階床、ヘリンボーン貼り確認!

【2020年7月28日】木工事!

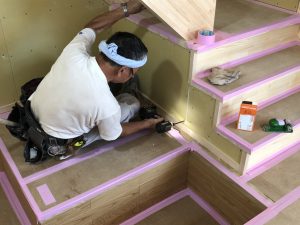

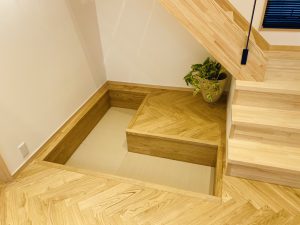

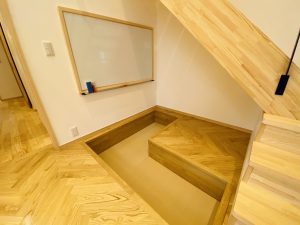

階段下キッズスペース!

【2020年7月28日】断熱工事!

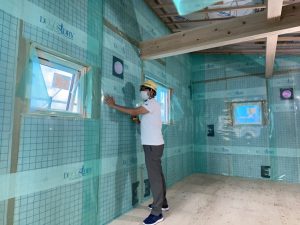

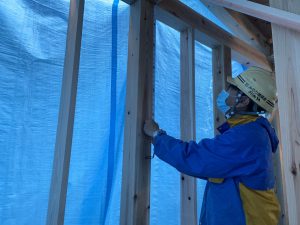

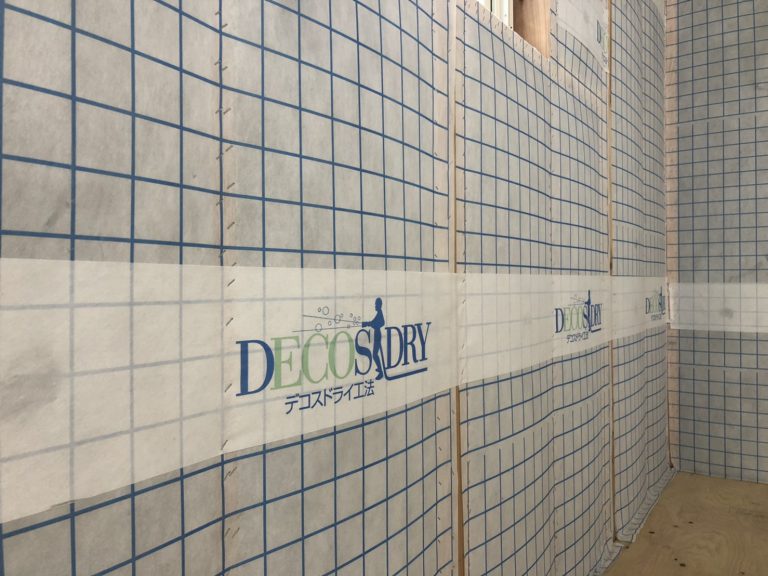

セルロースファイバー断熱材シート確認!

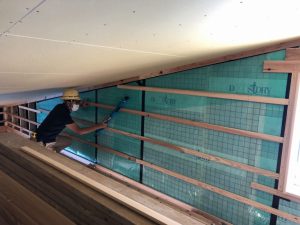

【2020年7月25日】断熱工事!

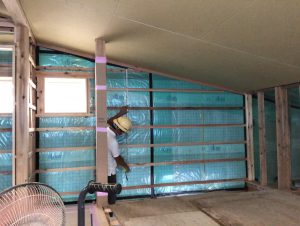

断熱工事確認!

【2020年7月25日】断熱工事!

セルロースファイバー断熱吹き込み!

【2020年7月25日】板金工事!

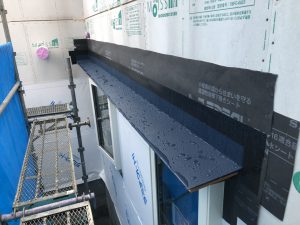

庇取り付け!

【2020年7月25日】木工事!

床ヘリンボーン張りが進んでいます!

【2020年7月24日】木工事!

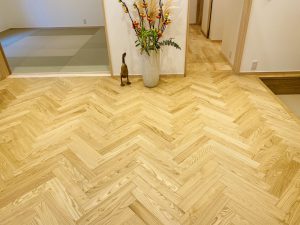

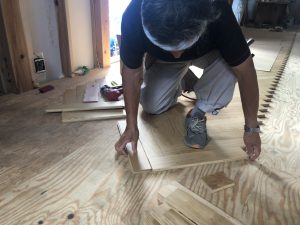

クリの床ヘリンボーン張り!

【2020年7月24日】板金工事!

庇板金加工中!

【2020年7月24日】断熱工事!

断熱シート張り状況!

【2020年7月24日】断熱工事!

断熱シート張り中!

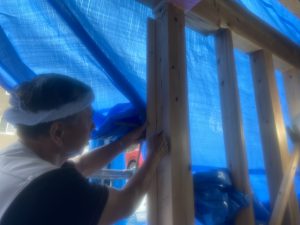

【2020年7月23日】断熱工事!

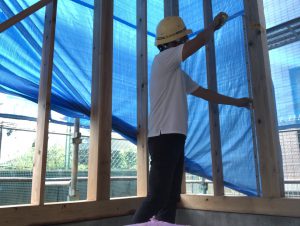

断熱のシート張りが進行中!

【2020年7月23日】木工事!

小野寺棟梁、床張り工事中!

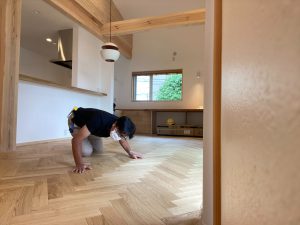

クリのヘリンボーン張り!

【2020年7月23日】断熱工事!

断熱シート張りの確認!

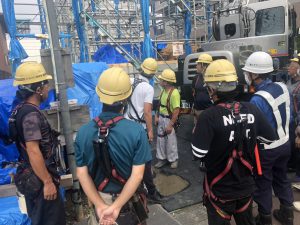

【2020年7月21日】中間検査!

中間検査!

無事合格です!

【2020年7月21日】中間検査!

中間検査で金物や筋交いなどを確認!

【2020年7月21日】断熱!

小野寺棟梁、熱橋となる部分の断熱工事!

【2020年7月21日】断熱!

熱橋部分の断熱確認!

【2020年7月20日】屋根工事!

青空!

【2020年7月20日】屋根工事!

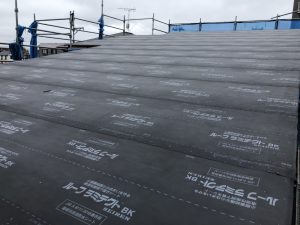

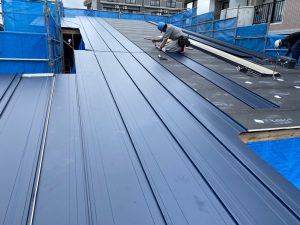

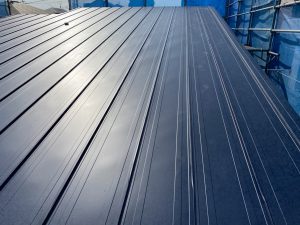

屋根ガルバ葺き!

【2020年7月20日】建て方検査!

通気確認!

【2020年7月20日】建て方検査!

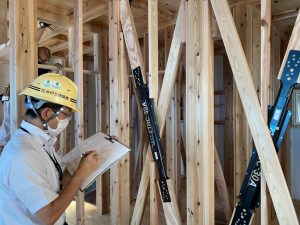

金物確認!

【2020年7月20日】建て方検査!

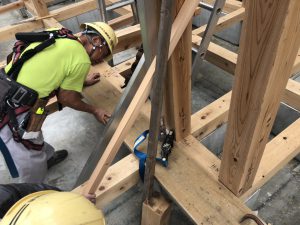

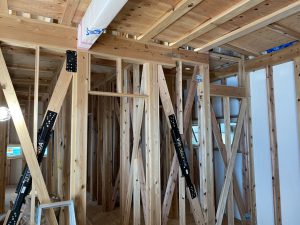

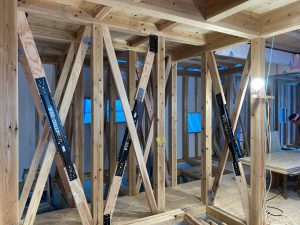

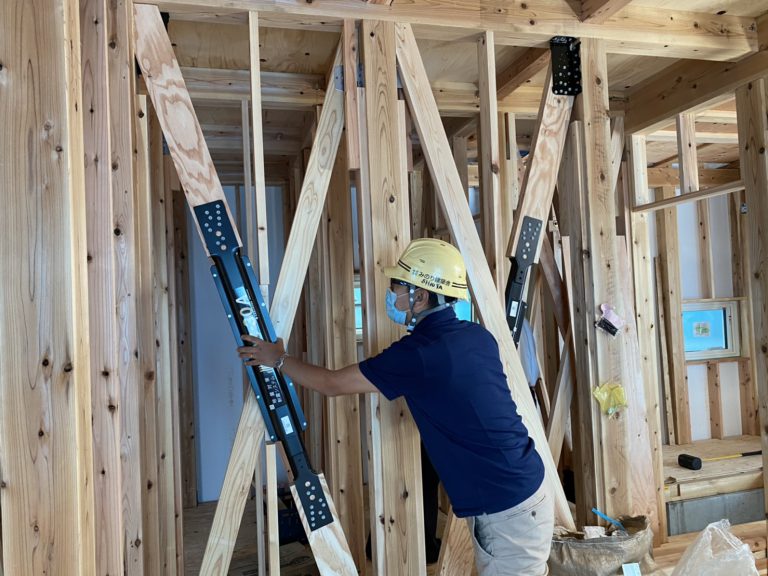

制震ダンパー!

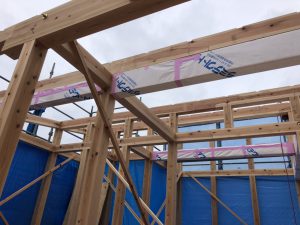

【2020年7月20日】建て方検査!

梁組み確認!

【2020年7月20日】建て方検査!

筋交確認!

【2020年7月20日】建て方検査!

制震ダンパー!

【2020年7月20日】建て方検査!

図面で金物、筋交確認!

【2020年7月20日】建て方検査!

耐力面材確認!

【2020年7月20日】建て方検査!

耐力面材確認!

【2020年7月20日】建て方検査!

金物断熱処理!

【2020年7月20日】建て方検査!

耐力面材確認!

【2020年7月20日】建て方検査!

耐力面材確認!

【2020年7月20日】建て方検査!

耐力壁の釘ピッチを確認!

【2020年7月20日】建て方検査!

熱橋処理確認!

【2020年7月20日】建て方検査!

構造金物を一ケ所づつ確認!

【2020年7月17日】屋根工事!

屋根ガルバ葺き!

【2020年7月17日】屋根工事!

屋根ガルバ葺き確認!

【2020年7月17日】制震ダンパー工事!

制震ダンパー!

【2020年7月17日】制震ダンパー工事!

制震ダンパー確認!

【2020年7月16日】屋根工事!

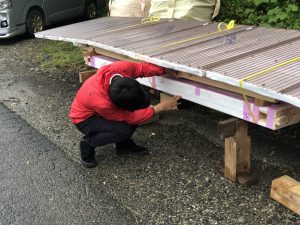

屋根材が納入されました!

【2020年7月16日】木工事!

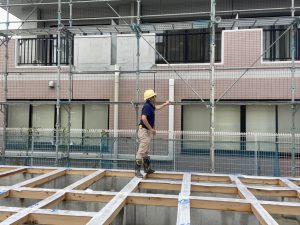

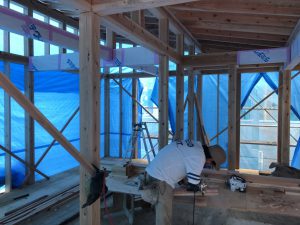

床下地合板の施工中!

【2020年7月16日】木工事!

基礎の断熱確認!

【2020年7月13日】木工事!

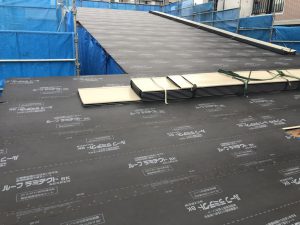

屋根ルーフィング張り完了!

【2020年7月13日】木工事!

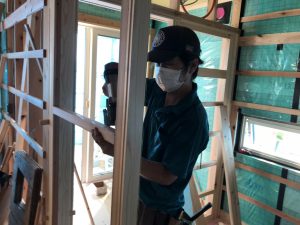

二階も窓下地工事が進行中!

【2020年7月13日】木工事!

窓台高さの確認!

【2020年7月13日】木工事!

サッシ下地が進行中です!

【2020年7月13日】木工事!

小野寺棟梁、窓台取り付け!

【2020年7月13日】木工事!

外観!

【2020年7月13日】木工事!

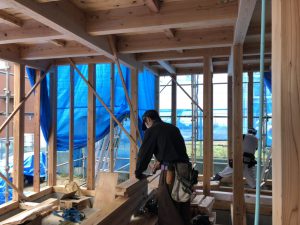

一階!

【2020年7月13日】木工事!

二階梁高さ確認!

【2020年7月13日】木工事!

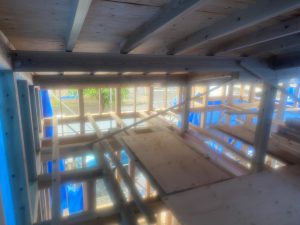

二階!

【2020年7月13日】木工事!

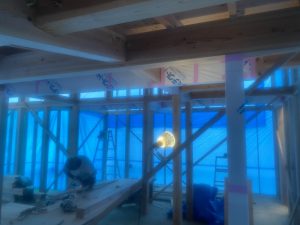

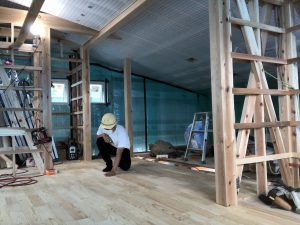

吹き抜け空間!

【2020年7月13日】木工事!

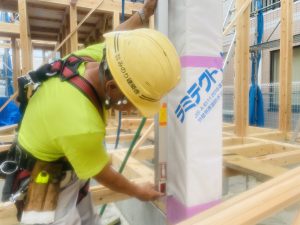

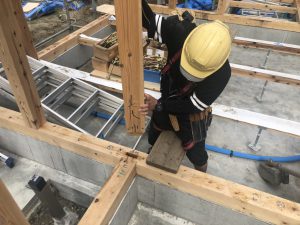

柱確認!

【2020年7月13日】木工事!

小野寺棟梁!

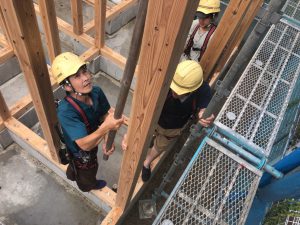

【2020年7月11日】木工事!

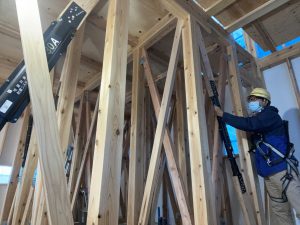

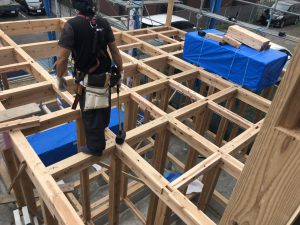

小屋組み!

【2020年7月11日】木工事!

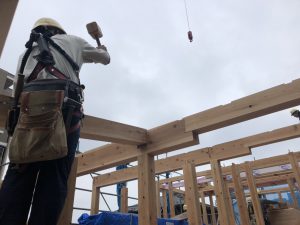

金物締め!

【2020年7月11日】木工事!

金物締め!

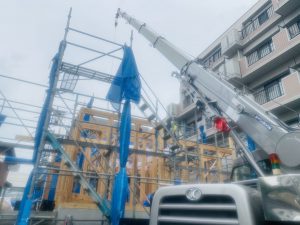

【2020年7月10日】建て方工事!

屋根も養生!

【2020年7月10日】建て方工事!

早めに養生し、本日の作業完了です!

【2020年7月10日】建て方工事!

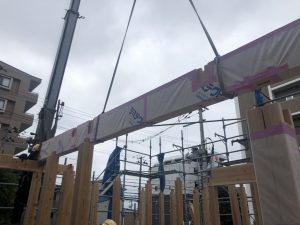

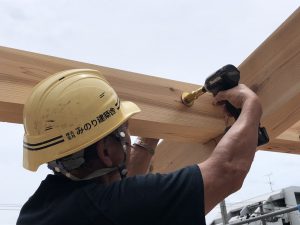

棟木が上がりました!

【2020年7月10日】建て方工事!

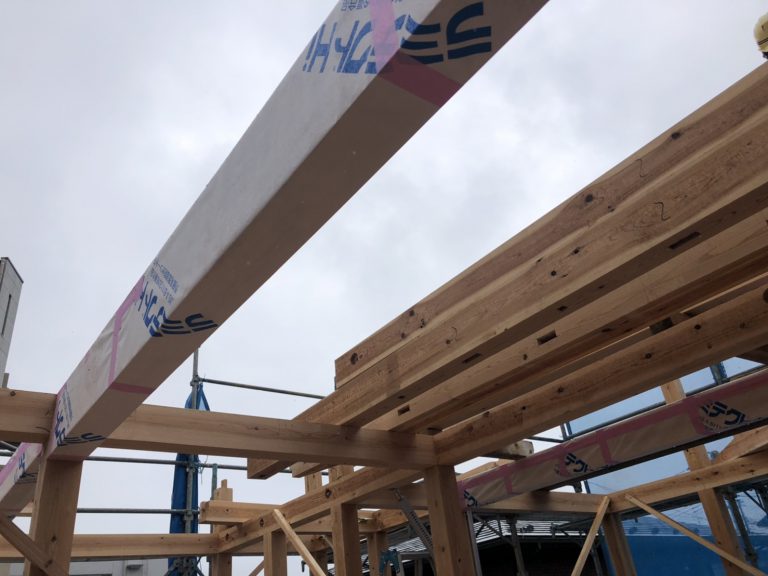

登り梁!

【2020年7月10日】建て方工事!

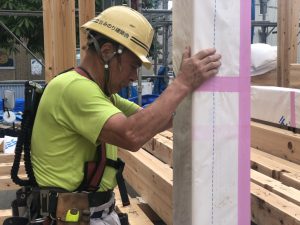

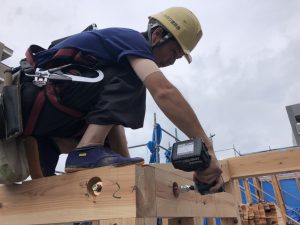

柱の垂直を確認!

【2020年7月10日】建て方工事!

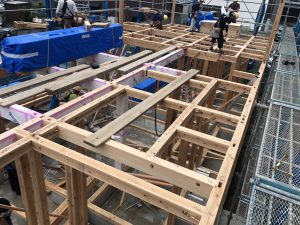

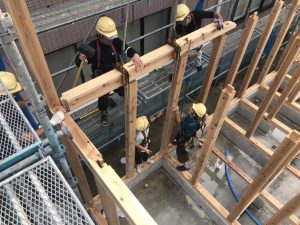

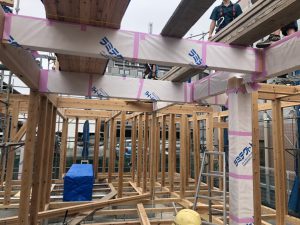

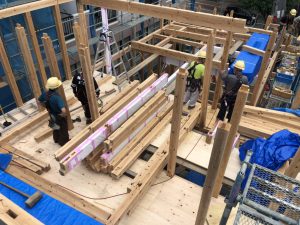

二階の梁組み!

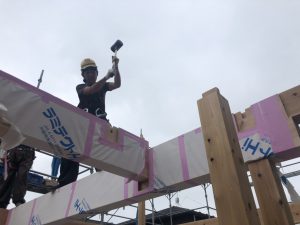

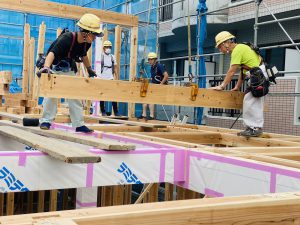

【2020年7月10日】建て方工事!

二階の梁掛け!

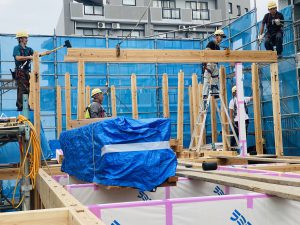

【2020年7月10日】建て方工事!

二階の梁掛け!

【2020年7月10日】建て方工事!

息を合わせて間直しをしていきます!

【2020年7月10日】建て方工事!

柱の垂直を確認!

【2020年7月10日】建て方工事!

小野寺棟梁、間直し!

【2020年7月10日】建て方工事!

続いて、床合板を敷いていきます!

【2020年7月10日】建て方工事!

一階の梁掛け!

【2020年7月10日】建て方工事!

一階の梁かけが完了!

【2020年7月10日】建て方工事!

小野寺棟梁!
建主様ご家族が伐採した、
大黒柱確認!

【2020年7月10日】建て方工事!

一階梁桁確認!

【2020年7月10日】建て方工事!

二階梁桁!

【2020年7月10日】建て方工事!

柱確認!

【2020年7月10日】建て方工事!

二階梁桁!

【2020年7月10日】建て方工事!

二階梁組!

【2020年7月10日】建て方工事!

二階梁組!

【2020年7月10日】建て方工事!

息を合わせて掛けていきます!

【2020年7月10日】建て方工事!

息を合わせて掛けていきます!

【2020年7月10日】建て方工事!

6メートルの大梁!

【2020年7月10日】建て方工事!

大黒柱!

【2020年7月10日】建て方工事!

小野寺棟梁と森田建築さんは材料を配ります!

【2020年7月10日】建て方工事!

梁を掛けていきます!

【2020年7月10日】建て方工事!

柱建てが完了!

【2020年7月10日】建て方工事!

一本ずつ建てていきます!

【2020年7月10日】建て方工事!

一本づつ建てていきます!

【2020年7月10日】建て方工事!

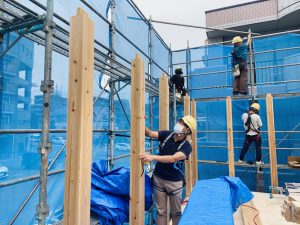

柱建てからスタート!

【2020年7月10日】建て方工事!

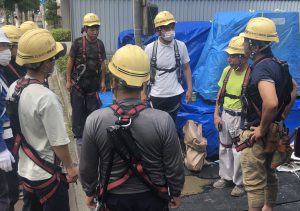

KY活動で、安全対策を共有します!

【2020年7月10日】建て方工事!

注意点をみんなで確認します!

【2020年7月10日】建て方工事!

建て方朝礼!

【2020年7月7日】木工事!

構造材養生確認!

(マスクは熱中症対策のためなし)

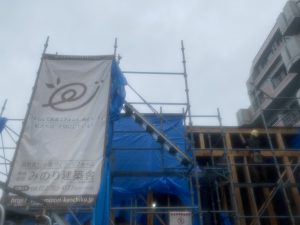

本日の予定の建て方工事を、天気を考慮して明日に延期。

【2020年7月7日】木工事!

外部足場!

(マスクは熱中症対策のため着用なし)

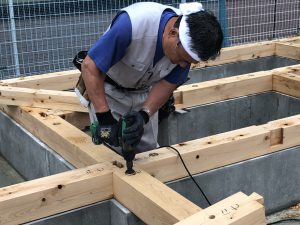

【2020年7月4日】土台敷き!

小野寺棟梁!

【2020年7月4日】土台敷き!

土台加工!

【2020年7月4日】土台敷き!

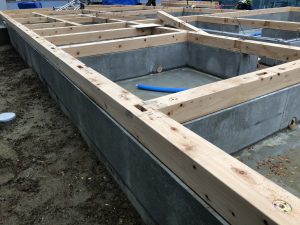

土台敷き!

【2020年7月4日】建て方準備!

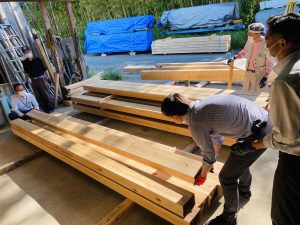

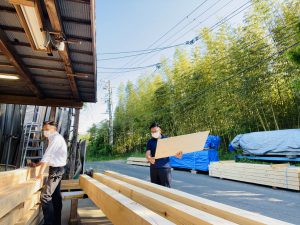

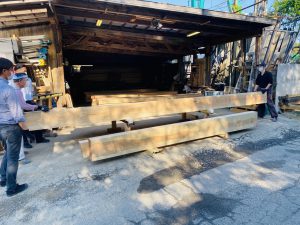

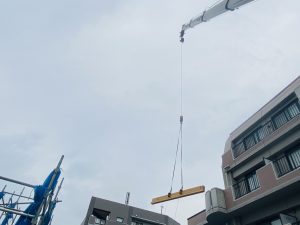

材料搬入!

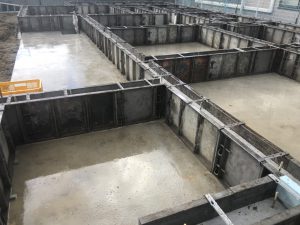

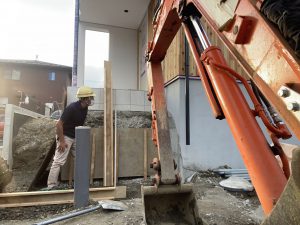

【2020年7月3日】基礎検査!

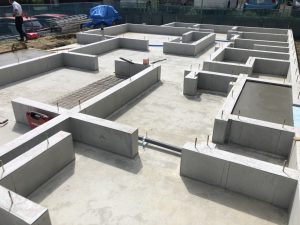

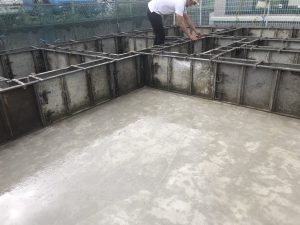

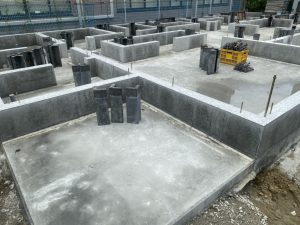

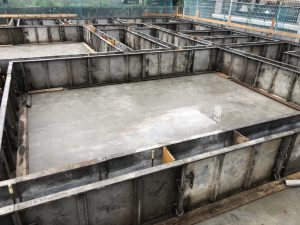

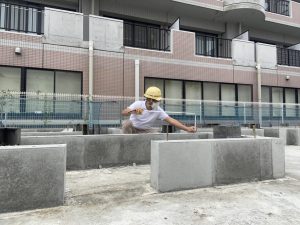

基礎工事が完了!

【2020年7月3日】基礎検査!

記録をとります!

【2020年7月3日】基礎検査!

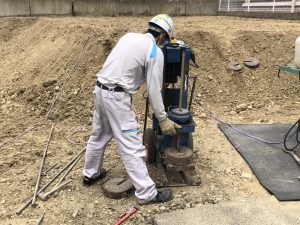

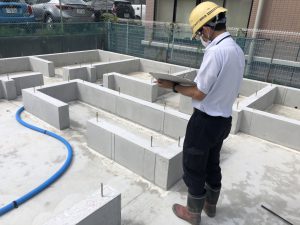

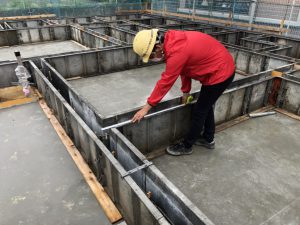

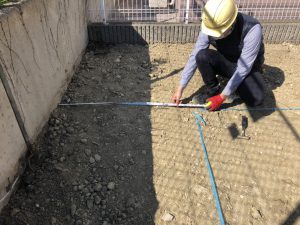

一ケ所一ケ所高さを確認!

【2020年7月3日】基礎検査!

天端のレベルを確認!

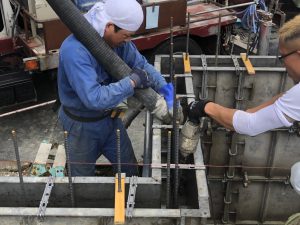

【2020年7月3日】基礎工事!

ホールダウン金物確認!

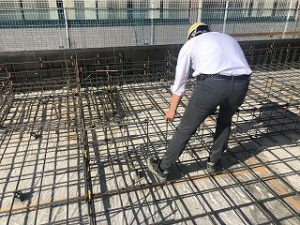

【2020年7月3日】基礎工事!

基礎!

【2020年7月3日】基礎工事!

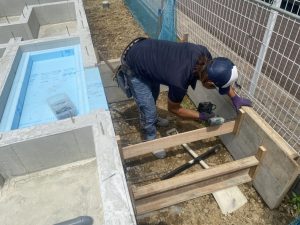

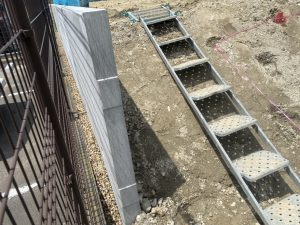

勝手口階段枠組み!

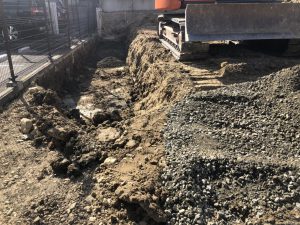

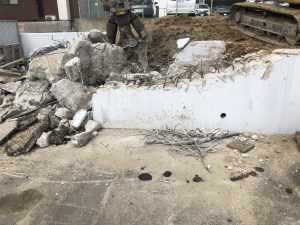

【2020年6月30日】基礎工事!

立上り枠解体!

【2020年6月30日】基礎工事!

立上り枠解体後、確認!

【2020年6月30日】基礎工事!

立上り枠の解体!

【2020年6月29日】基礎工事!

養生の確認!

【2020年6月29日】基礎工事!

基礎養生中!

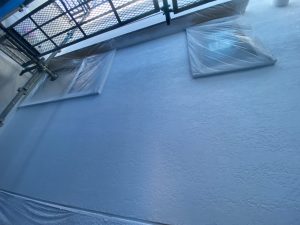

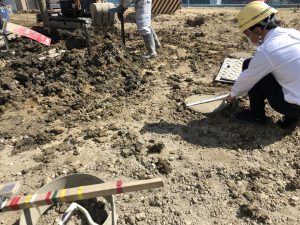

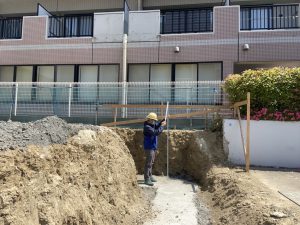

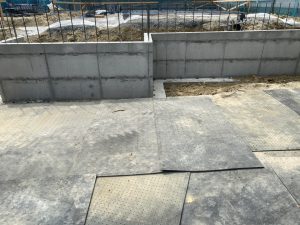

【2020年6月25日】基礎工事!

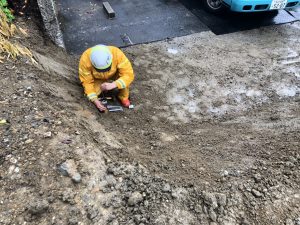

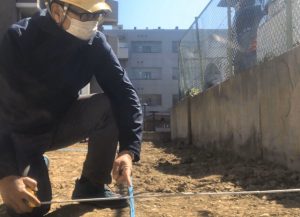

アンカー位置の確認!

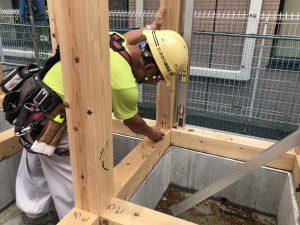

【2020年6月25日】基礎工事!

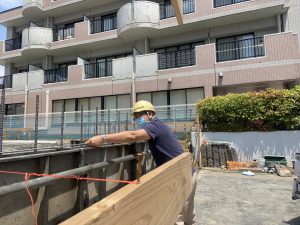

基礎立ち上がり枠組み!

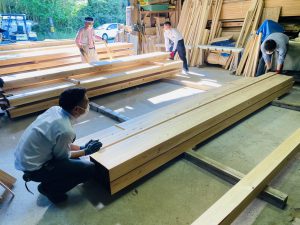

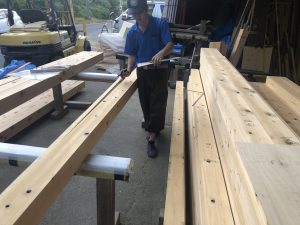

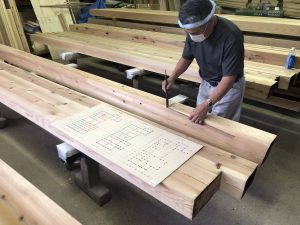

【2020年6月25日】材料刻み!

梁の養生確認!

【2020年6月25日】材料刻み!

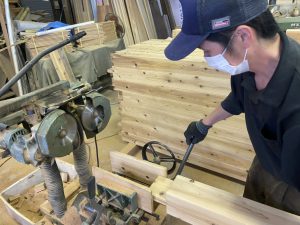

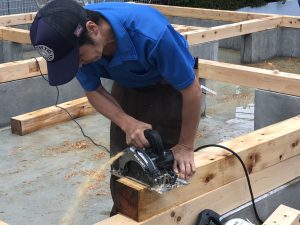

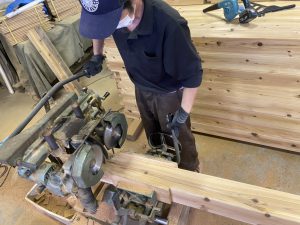

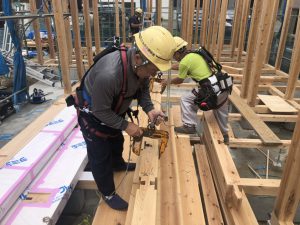

柱の刻み作業!

【2020年6月25日】材料刻み!

柱ほぞ確認!

【2020年6月25日】材料刻み!

柱刻み確認!

【2020年6月25日】材料刻み!

柱の刻み中!

【2020年6月25日】材料刻み!

柱の刻み中!

【2020年6月23日】基礎工事!

第三者機関による検査も無事合格!

【2020年6月23日】基礎工事!

基礎配筋工事が完了!

社内検査も無事合格!

【2020年6月23日】基礎工事!

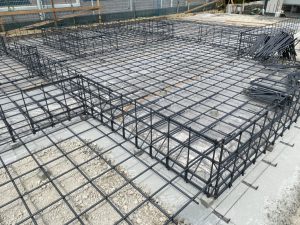

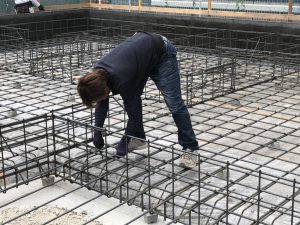

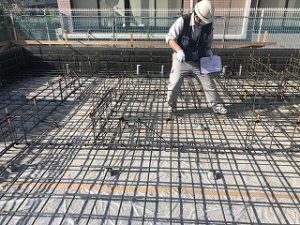

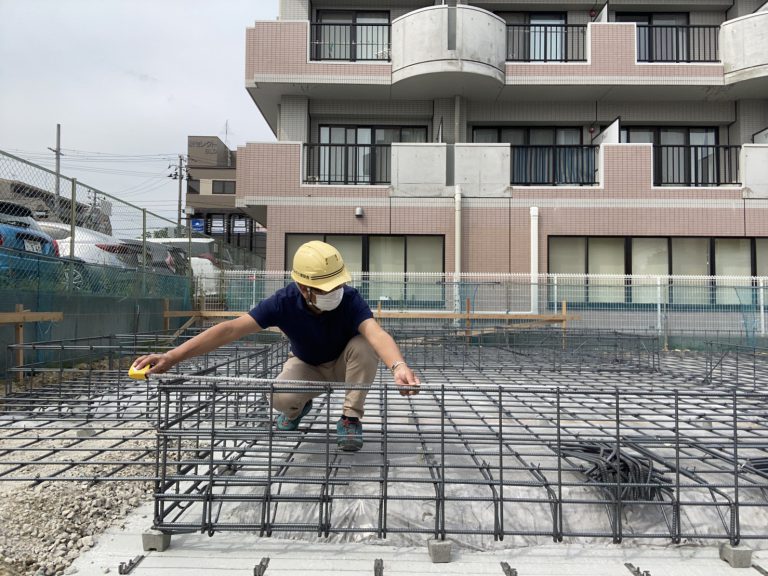

基礎の配筋工事!

【2020年6月22日】基礎工事!

基礎全景!

【2020年6月22日】基礎工事!

打設に向けて枠の調整中!

【2020年6月22日】基礎工事!

鉄筋結束!

【2020年6月18日】基礎工事!

配筋工事!

【2020年6月18日】基礎工事!

配筋確認!

【2020年6月18日】基礎工事!

深基礎!

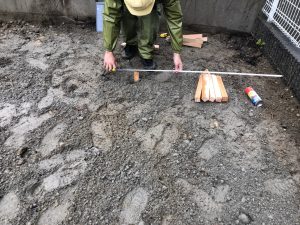

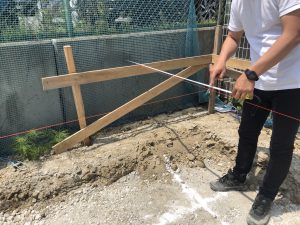

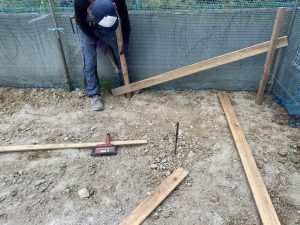

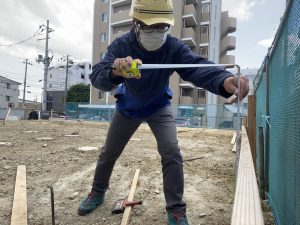

【2020年6月16日】墨付け!

墨付け前に寸法の確認!

【2020年6月16日】墨付け!

小野寺棟梁、墨付け中!

【2020年6月16日】墨付け!

土台の墨付け!

【2020年6月16日】サッシの打ち合わせ!

小野寺棟梁とサッシ屋さんとサッシの打ち合わせ!

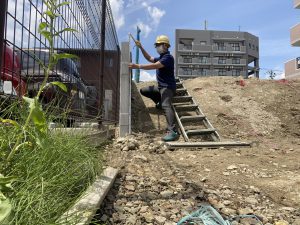

【2020年6月15日】基礎工事!

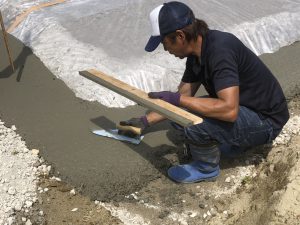

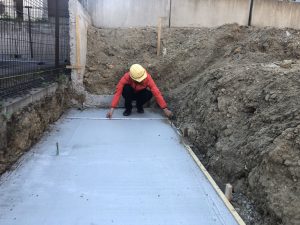

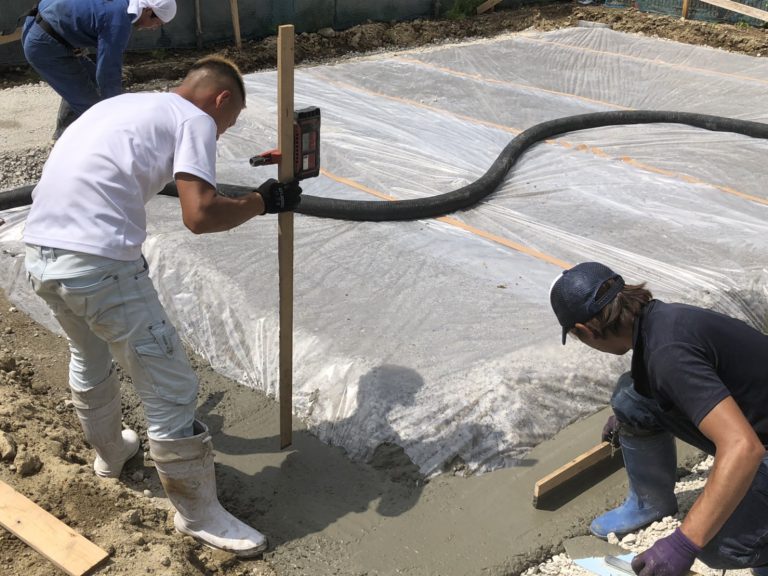

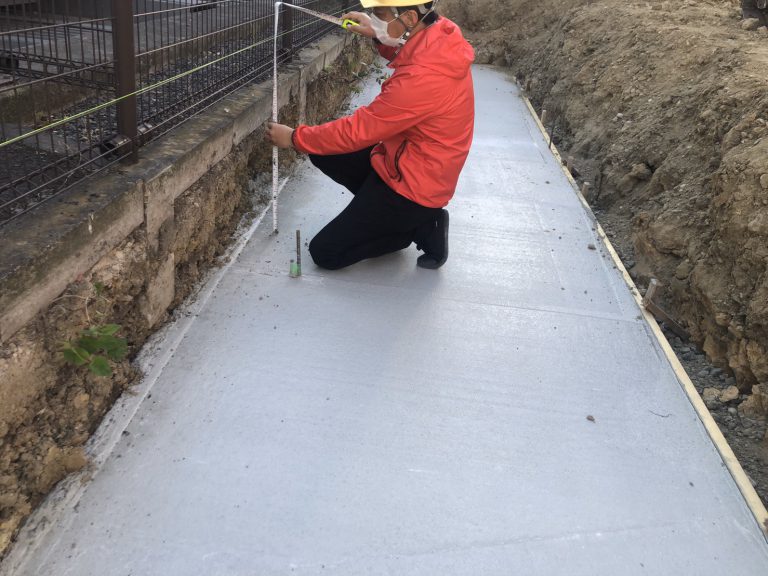

捨てコンクリート打設完了!

【2020年6月15日】基礎工事!

コテで平らに均していきます!

【2020年6月15日】基礎工事!

レベルを測りながら打設します!

【2020年6月15日】基礎工事!

捨てコンクリート打設!

【2020年6月15日】基礎工事!

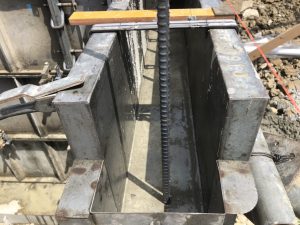

深基礎立ち上がり打設!

【2020年6月15日】基礎工事!

深基礎立ち上がり打設!

【2020年6月15日】基礎工事!

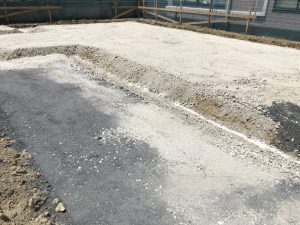

砕石工事!

【2020年6月15日】基礎工事!

深基礎配筋確認!

【2020年6月15日】基礎工事!

深基礎!

【2020年6月15日】基礎工事!

深基礎!

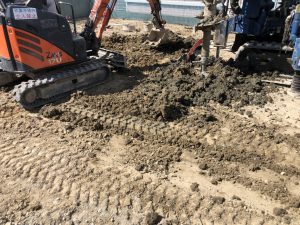

【2020年6月12日】基礎工事!

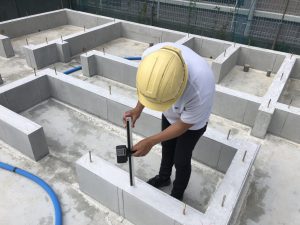

基礎鉄筋確認!

【2020年6月12日】基礎工事!

基礎鉄筋確認!

【2020年6月9日】基礎工事!

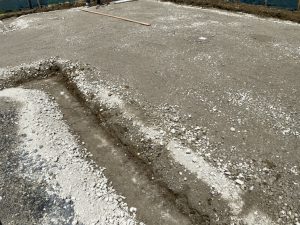

深基礎高さ確認!

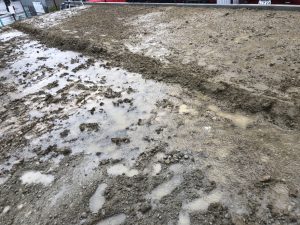

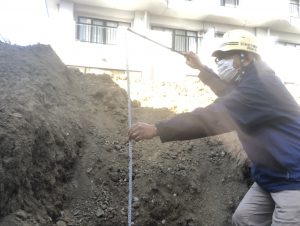

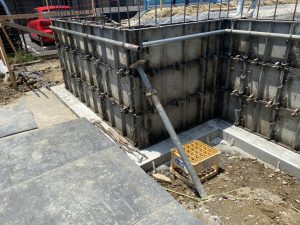

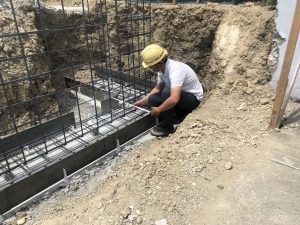

【2020年6月5日】基礎工事!

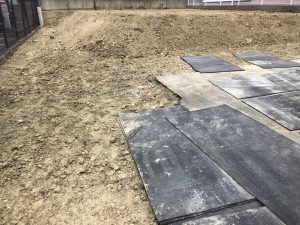

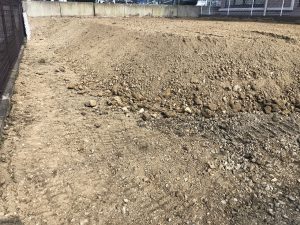

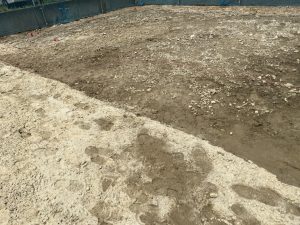

砕石敷き工事が進行中!

【2020年6月5日】基礎工事!

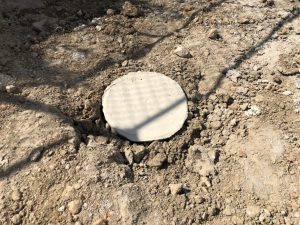

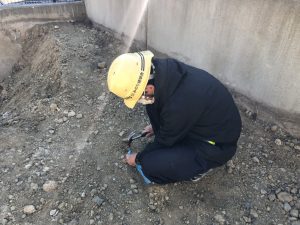

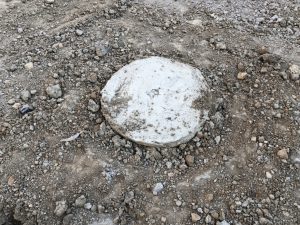

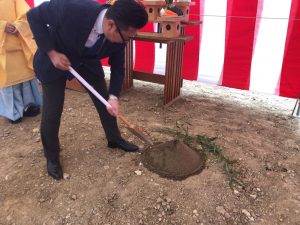

鎮め物を奉納!

【2020年6月5日】基礎工事!

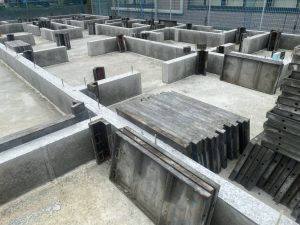

砕石高さの確認!

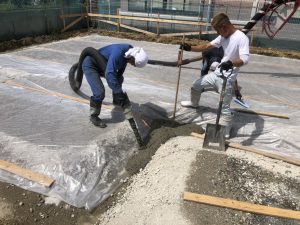

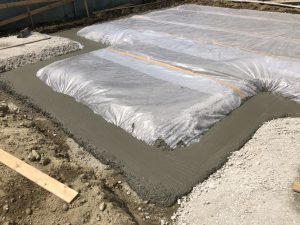

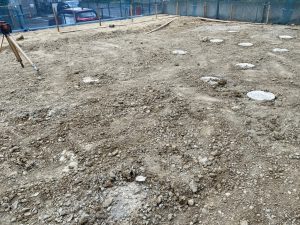

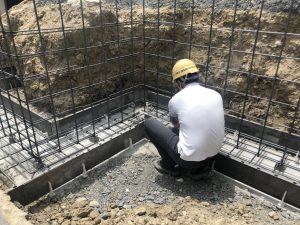

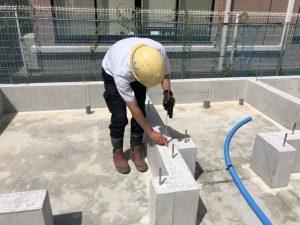

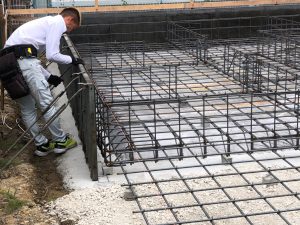

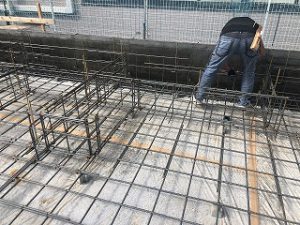

【2020年6月5日】基礎工事!

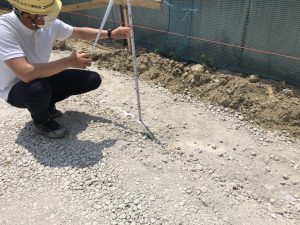

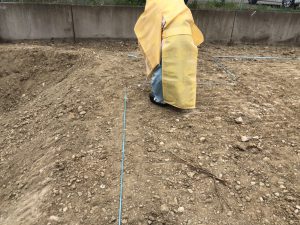

配置の確認!

【2020年6月2日】基礎工事!

基礎の基準となる丁張工事!

【2020年6月2日】基礎工事!

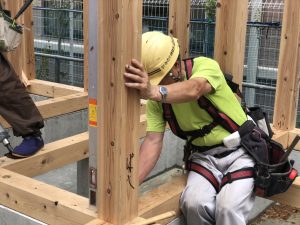

基礎が開始!

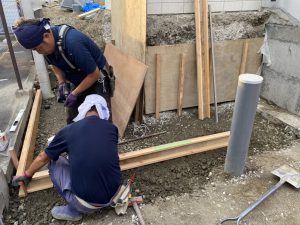

丁張工事!

【2020年6月2日】基礎工事!

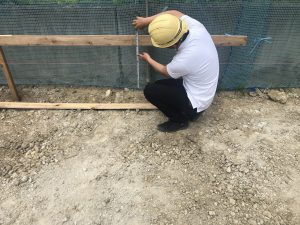

基準となる丁張の確認!

【2020年6月2日】基礎工事!

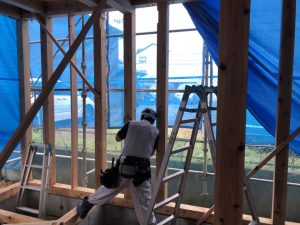

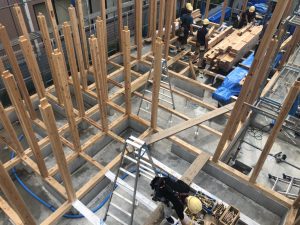

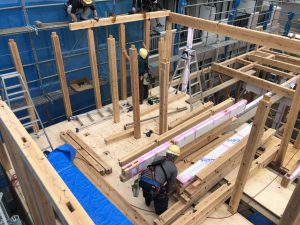

基礎工事が開始!

丁張工事!

【2020年6月2日】基礎工事!

基礎工事!

丁張確認!

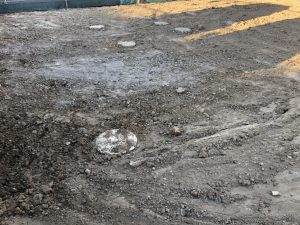

【2020年5月29日】地盤改良工事!

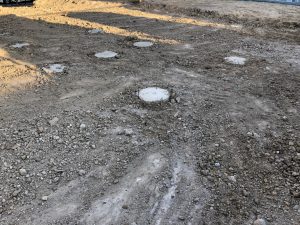

改良天端確認!

【2020年5月29日】地盤改良工事!

地盤改良工事完了!

【2020年5月29日】地盤改良工事!

地盤改良工事!

【2020年5月29日】材料検査!

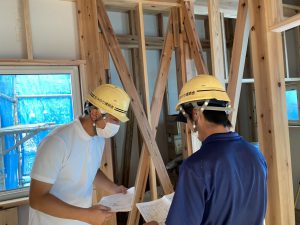

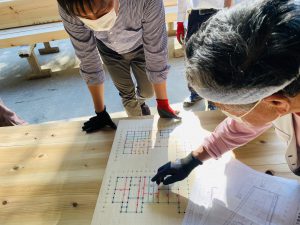

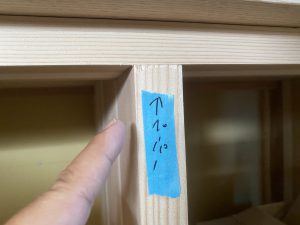

小野寺棟梁と梁組みの打ち合わせ!

【2020年5月29日】材料検査!

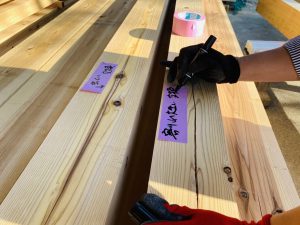

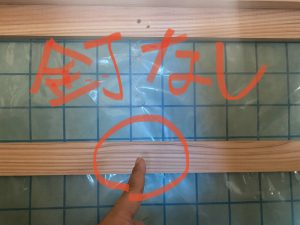

手板!

【2020年5月29日】材料検査!

指摘交換!

【2020年5月29日】材料検査!

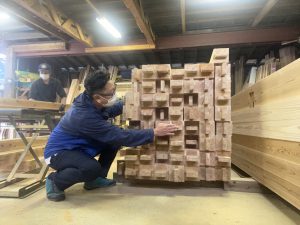

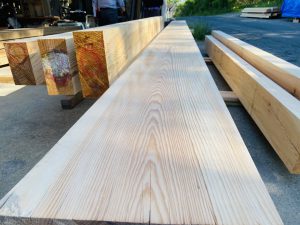

ものすごく綺麗な木肌のアカマツ!

【2020年5月29日】材料検査!

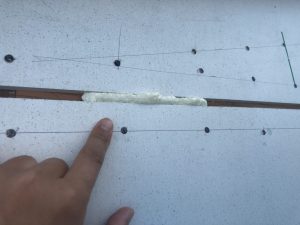

長さ6m 高さ33センチ!
芯持ち 岩手県産アカマツ!

【2020年5月29日】材料検査!

アカマツ確認!

【2020年5月29日】材料検査!

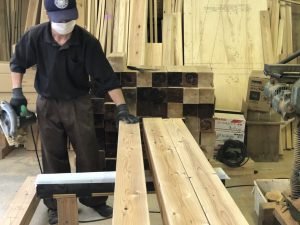

材料検査中!

【2020年5月29日】材料検査!

材料検査中!

【2020年5月29日】材料検査!

1本ずつ4面確認!

【2020年5月29日】材料検査!

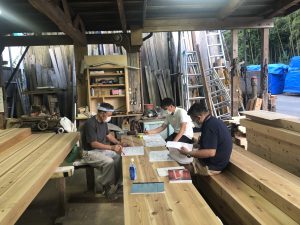

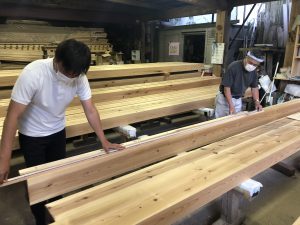

小野寺棟梁の加工場にて
材料検査!

【2020年5月28日】地盤改良工事!

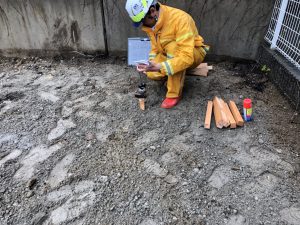

打ち込まれた杭!

【2020年5月28日】地盤改良工事!

打ち込まれた杭を確認!

【2020年5月28日】地盤改良工事!

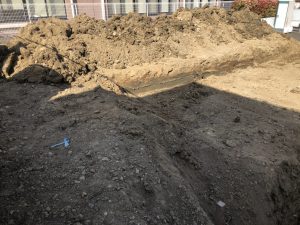

地盤改良工事!

【2020年5月25日】造成工事!

擁壁工事後の敷地!

【2020年5月25日】造成工事!

新設擁壁!

【2020年5月25日】造成工事!

新設擁壁確認!

【2020年5月23日】地盤改良工事!

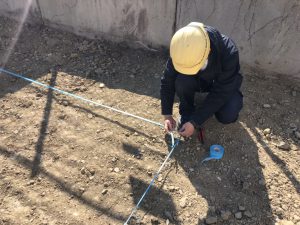

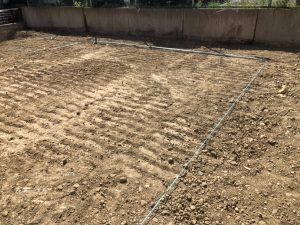

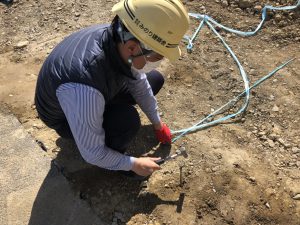

建物の配置を現場に落としていきます!

【2020年5月23日】地盤改良工事!

配置の確認!

【2020年5月23日】地盤改良工事!

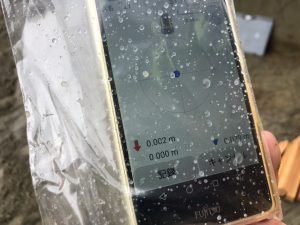

座標による確認!

【2020年5月23日】地盤改良工事!

地盤改良工事の準備!
座標で配置を出していきます!

【2020年5月23日】造成工事!

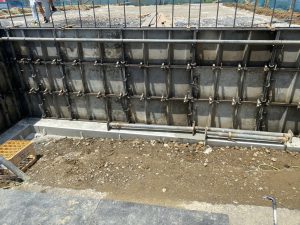

擁壁工事が完了!

【2020年5月18日】造成工事!

埋め戻し工事が進行中!

【2020年5月18日】造成工事!

擁壁工事、埋め戻し転圧深さ確認!

【2020年5月14日】造成工事!

ベース幅の確認!

【2020年5月14日】造成工事!

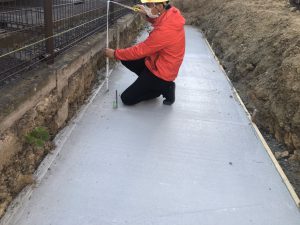

擁壁ベース高さ確認!

【2020年5月12日】造成工事!

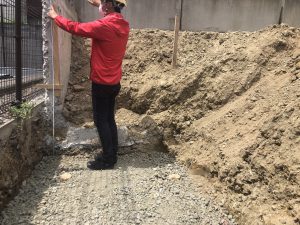

掘削深さ確認!

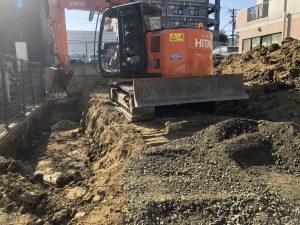

【2020年5月11日】造成工事!

土留め根切り工事!

【2020年5月11日】造成工事!

土留め、根切り深さ確認!

【2020年5月11日】造成工事!

造成工事中!

【2020年5月11日】造成工事!

造成工事始まりました!

【2020年5月9日】地鎮祭!

地鎮祭!

【2020年5月9日】地鎮祭!

四方清め払い!

【2020年5月9日】地鎮祭!

祝詞奏上!

【2020年5月9日】地鎮祭!

鋤入れ!

【2020年5月9日】地鎮祭!

鎮め物!

【2020年5月9日】地鎮祭!

地鎮祭!

【2020年5月9日】地鎮祭!

地鎮祭!

【2020年5月8日】地縄張り!

地縄張り!

【2020年5月8日】地縄張り!

地縄張り確認!

【2020年5月7日】地縄張り!

地縄張りが完了!

【2020年5月7日】地縄張り!

建物の形状に縄を張ります!

【2020年5月7日】地縄張り!

地縄張り!

【2020年5月7日】地縄張り!

地縄張り!

【2020年5月7日】地縄張り!

境界からの離れを確認!

【2020年5月1日】現場確認!

連休前の現場確認!問題ありません!

【2020年5月1日】地盤調査!

地盤調査!

【2020年4月28日】解体工事!

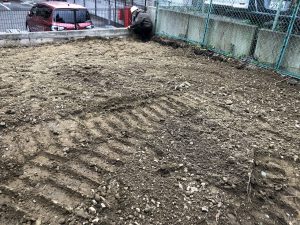

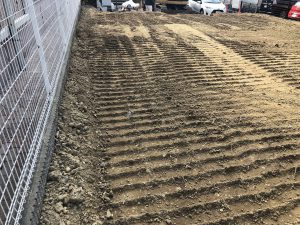

重機で整地していきます!

【2020年4月28日】解体工事!

解体工事がほぼ完了!

整地!

【2020年4月23日】解体工事!

既存擁壁!

【2020年4月23日】解体工事!

解体工事確認!

【2020年4月23日】解体工事!

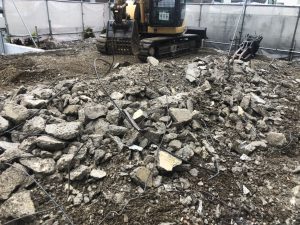

解体工事!

【2020年4月21日】解体工事!

外構の解体工事前に確認!

【2020年4月21日】解体工事!

建物の解体工事がほぼ完了!

整地をしていきます!

【2020年4月20日】解体工事!

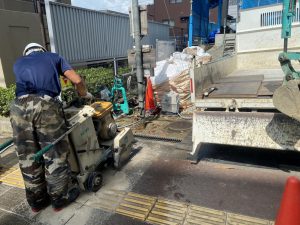

コンクリートの搬出中です!

【2020年4月20日】解体工事!

基礎コンクリートの解体!

【2020年4月17日】解体工事!

こんな重機で、解体してますよ!

【2020年4月17日】解体工事!

既存建物が、一部を除き解体されました!

引き続き、残りも解体進めていきます。

【2020年4月17日】解体工事!

解体工事確認!

【2020年4月17日】解体工事!

解体工事中!

【2020年4月15日】解体工事!

既存建物、解体中!

室内間仕切り壁など

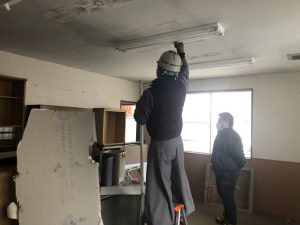

ほぼ解体完了。

【2020年4月15日】解体工事!

既存建物解体、確認!

【2020年4月13日】解体工事!

既存建物、室内解体中!

【2020年4月13日】解体工事!

解体確認!

【2020年4月13日】解体工事!

照明撤去!

【2020年4月13日】解体工事!

照明撤去!

【2020年4月13日】解体工事!

キッチンをはずします!

【2020年4月13日】解体工事!

内装の解体から始めていきます!

【2020年4月13日】解体工事!

解体工事確認!

【2020年4月13日】仮設工事!

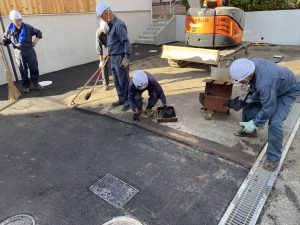

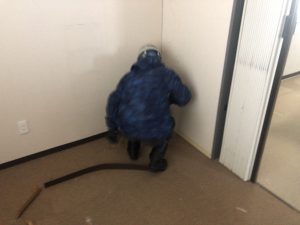

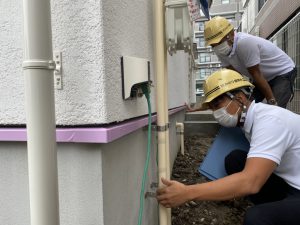

仮設水道設置!

【2020年4月11日】天板選び!

選んだ天板にサイン!

【2020年4月11日】天板選び!

建主様自ら、天板選び!

【2020年3月16日】完成模型!

プラン途中の模型!

(只今、完成模型を製作中)

 仙台市内にて『わんぱくキッズが暮らす家!』

新築工事が始まります!(^-^)

延べ床面積38.5坪・2階建て

片流れ屋根のシンプルデザインな外観です。

わんぱくな子供達が

のびのび暮らせるようにと、

階段下にキッズスペースがあったり

約4.5mのスタディーカウンター、

2階は子供室と大きなホール。

片流れ屋根を生かして

リビング・ダイニングは大きな屋根なりの吹き抜け空間!

そして、より住宅性能にもこだわりました!(大事ですね!(^-^))

付加断熱を一部することで

断熱性能UA値は、G2基準もクリアしています。

(みのり建築舎の標準性能、北海道基準をクリアする暖かさ以上!)

Q値でいうと、1.2です!

 プラン中から、これらの性能をその都度計算して

どの程度の住宅性能を目指すか?も

建主様と一緒に検討してきました!(^-^)

これからの住宅は、プランやデザインをよくすることは当然ですが

住宅の 『性能設計!』 というキーワードも

設計の大事なポイントになってきますよ!

4月、解体から工事がスタートします!

どうぞ よろしくお願い致します。<(_ _)>(^-^)

【2020年3月16日】完成模型!

プラン途中の1/100模型!

(※只今完成模型を製作中)

【2020年3月16日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション!

年間約14万円もお得。

月々約1.1万円もお得です!

【2020年3月16日】断熱性能UA値!

断熱性能UA値0.34!

(Q値なら、1.2!)

住宅性能にも、こだわりました!

一部、付加断熱も行い

G2レベルもクリアしています。

みのり建築舎の標準仕様、北海道基準をクリアする暖かさ以上です!

施工レポートの一覧にもどる
