リアルタイム施工レポート

完成!薪ストーブのある土間リビングの家!仙台市・延床面積28.50坪
[ 仙台市/ 新築戸建(注文住宅) ]

【2021年8月7日】お引き渡し!

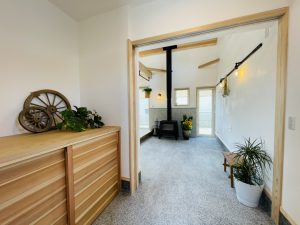

リビング土間&薪ストーブ!

【2021年8月7日】お引き渡し!

薪ストーブ!

【2021年8月7日】お引き渡し!

ファミリークローゼット!

【2021年8月7日】お引き渡し!

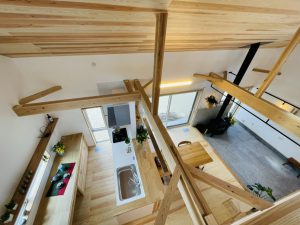

吹き抜け!

【2021年8月7日】お引き渡し!

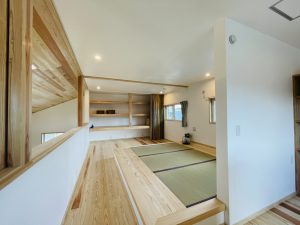

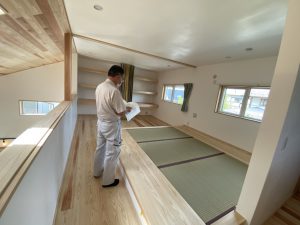

2階!

【2021年8月7日】お引き渡し!

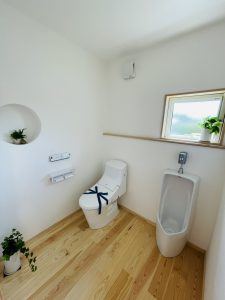

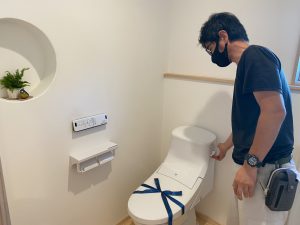

トイレ!

【2021年8月7日】お引き渡し!

廊下!

【2021年8月7日】お引き渡し!

ダイニング吹き抜け!

【2021年8月7日】お引き渡し!

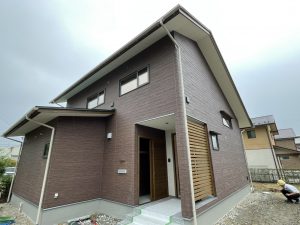

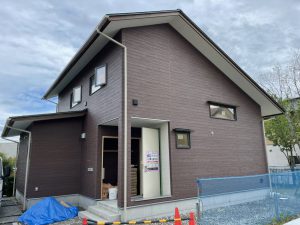

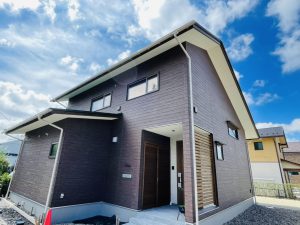

外観!

【2021年8月7日】お引き渡し!

外観!

【2021年8月7日】お引き渡し!

お引き渡し!

【2021年8月2日】完成写真撮影!

外観の写真撮影!

【2021年8月2日】完成写真撮影!

外観の動画撮影!

【2021年8月2日】完成写真撮影!

二階の撮影!

【2021年8月2日】完成写真撮影!

動画も撮影します!

【2021年8月2日】完成写真撮影!

プロのカメラマンによる写真撮影!

【2021年7月31日】個別案内会!

吹き抜け!

【2021年7月31日】個別案内会!

トップライト!

【2021年7月31日】個別案内会!

2階!

【2021年7月31日】個別案内会!

2階!

【2021年7月31日】個別案内会!

吹き抜け!

【2021年7月31日】個別案内会!

キッチン!

【2021年7月31日】個別案内会!

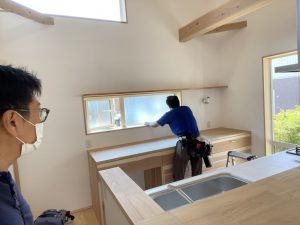

造作洗面!

【2021年7月31日】個別案内会!

トイレ!

【2021年7月31日】個別案内会!

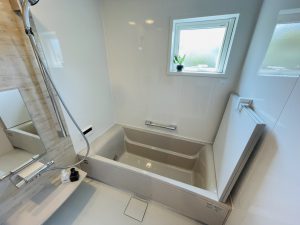

システムバス!

【2021年7月31日】個別案内会!

ファミリークローゼット!

【2021年7月31日】個別案内会!

1階はアカマツの床!

【2021年7月31日】個別案内会!

薪ストーブ!

【2021年7月31日】個別案内会!

ひまわり!

【2021年7月31日】個別案内会!

土間洗い出し!

【2021年7月31日】個別案内会!

土間リビングと吹き抜け!

【2021年7月31日】個別案内会!

土間リビング&ダイニング!

【2021年7月31日】個別案内会!

玄関土間!

【2021年7月31日】個別案内会!

玄関脇外収納!

【2021年7月31日】個別案内会!

外観!

【2021年7月31日】個別案内会!

外観!

【2021年7月30日】ライフライン検査!

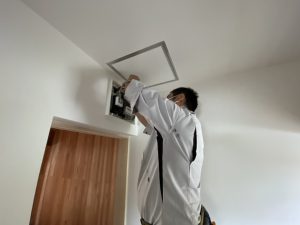

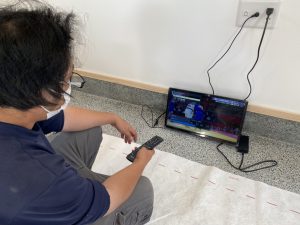

テレビの受信レベル確認!

【2021年7月30日】ライフライン検査!

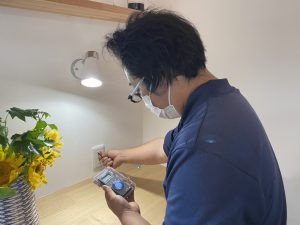

通電確認!

【2021年7月30日】ライフライン検査!

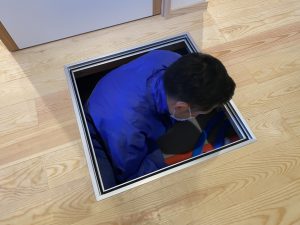

床下に潜って漏水がないか確認!

【2021年7月30日】ライフライン検査!

キッチン水栓確認!

【2021年7月30日】ライフライン検査!

洗面確認!

【2021年7月30日】ライフライン検査!

トイレ確認!

【2021年7月30日】ライフライン検査!

トイレ確認!

【2021年7月30日】ライフライン検査!

システムバス確認!

【2021年7月30日】ライフライン検査!

洗濯排水確認!

【2021年7月30日】ライフライン検査!

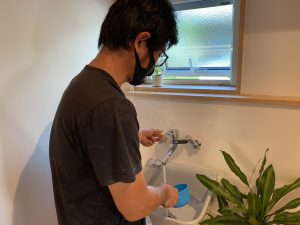

手洗い水栓確認!

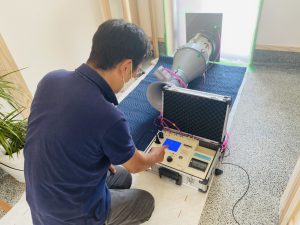

【2021年7月30日】気密測定!

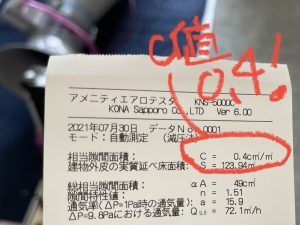

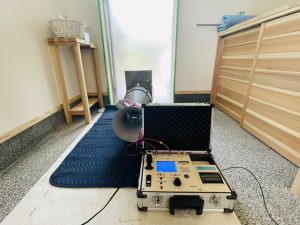

気密性能C値=0.4㎠/㎡!
(隙間相当面積)

【2021年7月30日】気密測定!

気密測定!

【2021年7月30日】気密測定!

気密測定!

【2021年7月27日】外構工事!

外観工事!

【2021年7月27日】外構工事!

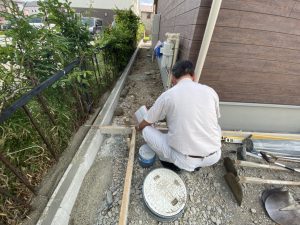

外構工事確認!

【2021年7月26日】完了検査!

無事に合格です!

【2021年7月26日】完了検査!

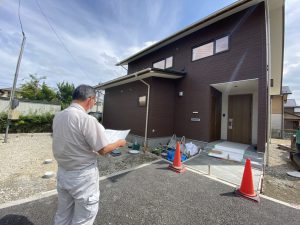

図面と照合しながら確認!

【2021年7月26日】完了検査!

離れ寸法の再確認!

【2021年7月26日】完了検査!

外部検査機関による完了検査!

【2021年7月23日】完成検査!

LDK!

【2021年7月23日】完成検査!

2階検査中!

【2021年7月23日】完成検査!

スギの床!

【2021年7月23日】完成検査!

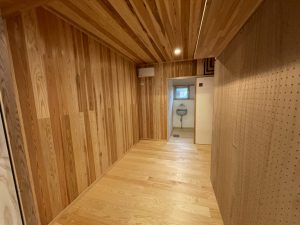

ファミリークローゼット!

【2021年7月23日】完成検査!

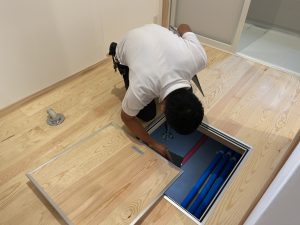

床下確認!

【2021年7月23日】完成検査!

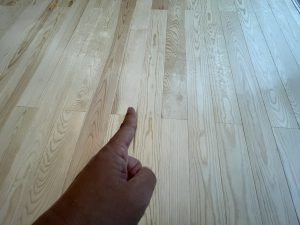

アカマツ床!

【2021年7月23日】完成検査!

指摘事項!

【2021年7月23日】完成検査!

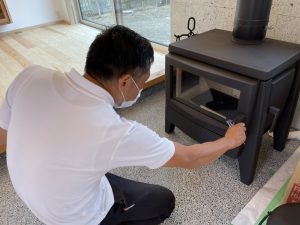

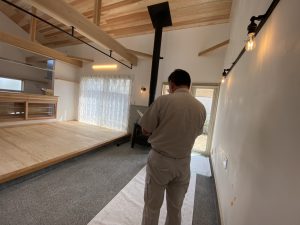

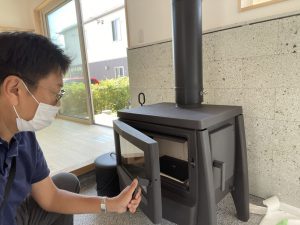

薪ストーブ!

【2021年7月23日】完成検査!

1階検査中!

【2021年7月23日】完成検査!

外観!

【2021年7月23日】完成検査!

外部検査中!

【2021年7月23日】完成検査!

外部検査中!

【2021年7月19日】現場確認!

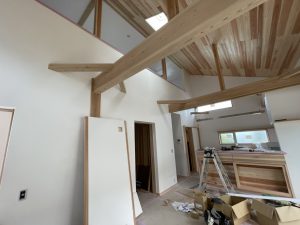

1階クリーニング中!

【2021年7月19日】現場確認!

2階!

【2021年7月19日】現場確認!

クリーニング確認!

【2021年7月19日】現場確認!

薪ストーブ確認!

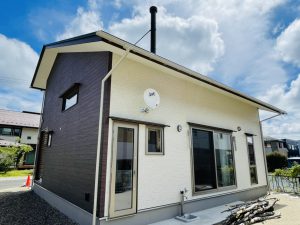

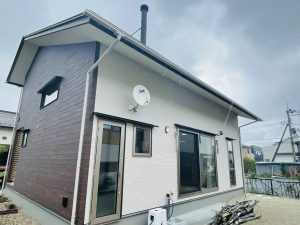

【2021年7月15日】外観!

外観!

【2021年7月15日】設備工事!

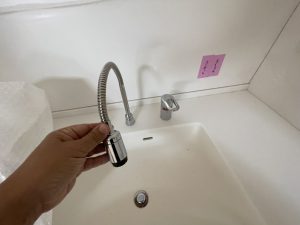

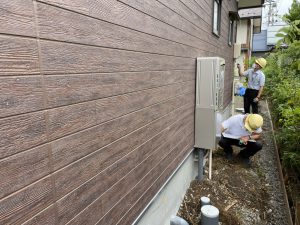

水栓器具!

【2021年7月15日】電気工事!

照明器具!

【2021年7月15日】電気工事!

照明器具!

【2021年7月15日】建具工事!

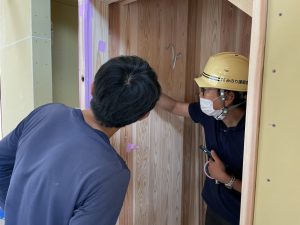

建具入れ!

【2021年7月15日】造作収納工事!

建具入れ確認!

【2021年7月15日】電気工事!

分電盤取付け!

【2021年7月15日】建具工事!

建具吊り込み!

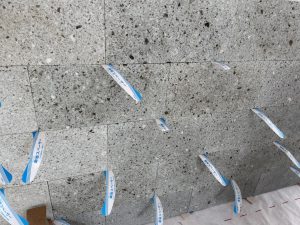

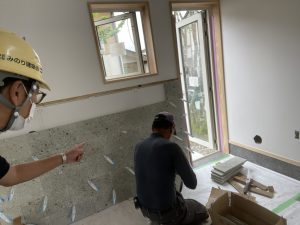

【2021年7月13日】薪ストーブ石貼り!

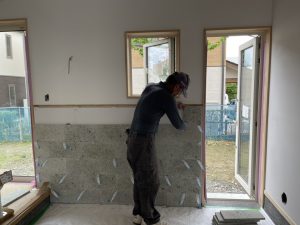

薪ストーブ石貼り!

【2021年7月13日】薪ストーブ石貼り!

薪ストーブ石貼り!

【2021年7月13日】薪ストーブ石貼り!

薪ストーブ石貼り!

【2021年7月13日】内部確認!

2階!

【2021年7月13日】内部確認!

リビングダイニング!

【2021年7月13日】外観!

外観!

【2021年7月8日】配管工事!

雨水配管!

【2021年7月8日】吹抜け!

開放的な吹抜け!

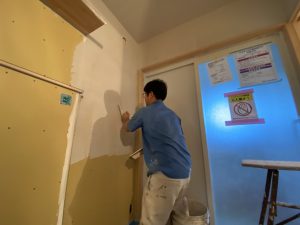

【2021年7月8日】左官工事!

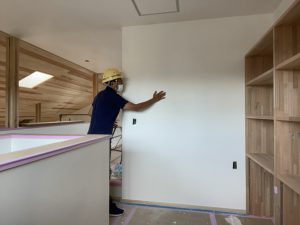

漆喰仕上げ確認!

【2021年7月8日】左官工事!

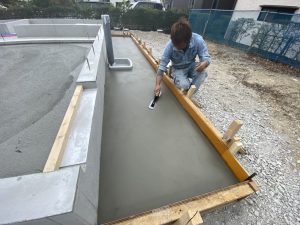

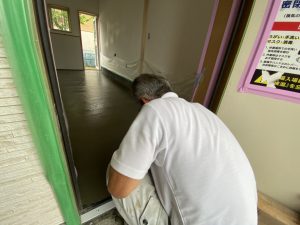

土間の洗い出し施工中!

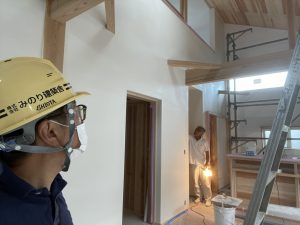

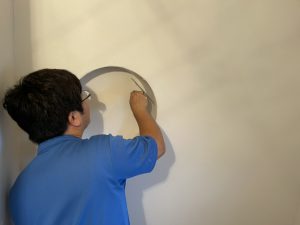

【2021年7月5日】左官工事!

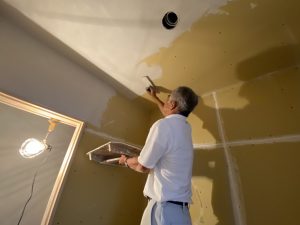

漆喰塗り!

【2021年7月5日】左官工事!

漆喰塗り確認!

【2021年7月5日】左官工事!

漆喰仕上げ塗り!

【2021年7月5日】左官工事!

漆喰仕上げ塗り!

【2021年7月5日】左官工事!

漆喰仕上げ確認!

【2021年7月5日】外観!

外観!

【2021年7月5日】外観!

外観!

【2021年7月1日】外観!

外観!

【2021年7月1日】左官工事!

2階下地塗り状況!

【2021年7月1日】左官工事!

1階下地塗り状況!

【2021年7月1日】左官工事!

漆喰下地塗り!

【2021年7月1日】左官工事!

漆喰下地塗り!

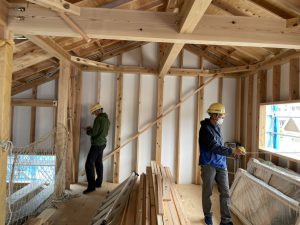

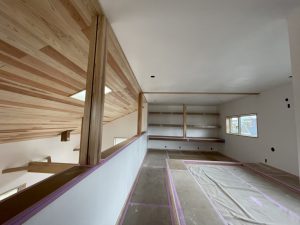

【2021年6月28日】木工事完了検査!

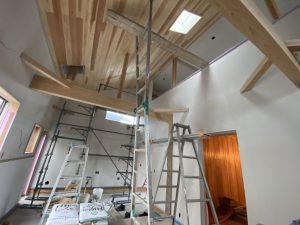

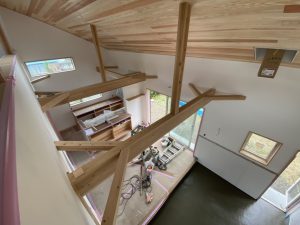

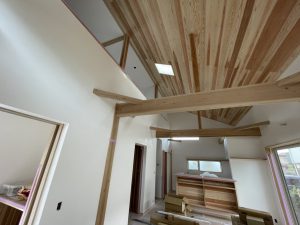

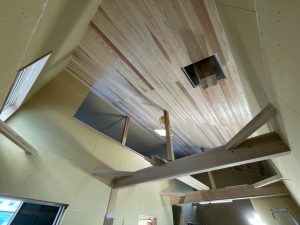

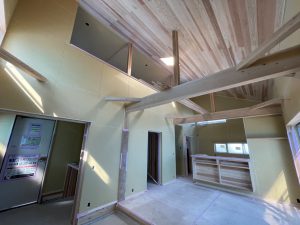

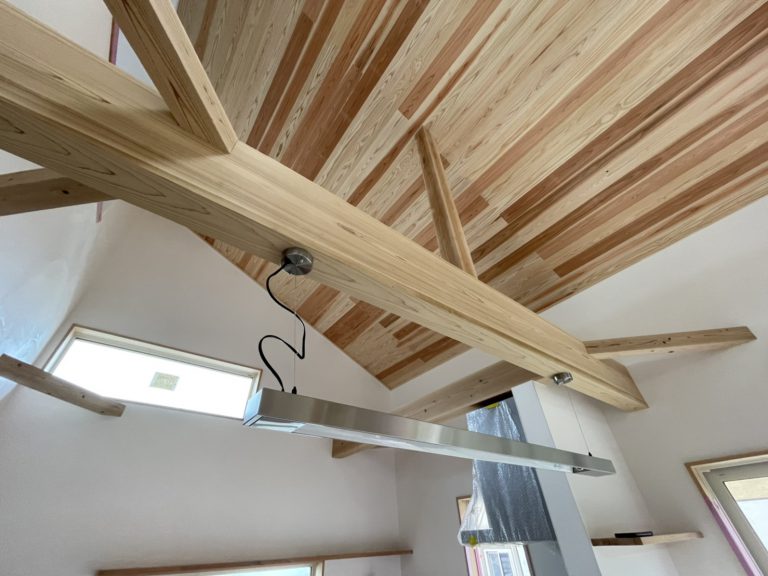

吹き抜け!

【2021年6月28日】木工事完了検査!

食器棚下も確認!

【2021年6月28日】木工事完了検査!

パントリーの確認!

【2021年6月28日】木工事完了検査!

吹き抜けの確認!

【2021年6月28日】木工事完了検査!

2階の天井高さ確認!

【2021年6月28日】木工事完了検査!

階段まわり確認!

【2021年6月28日】木工事完了検査!

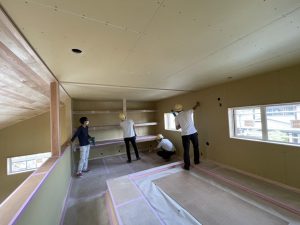

壁ボードビスピッチ確認!

【2021年6月28日】木工事完了検査!

2階!

【2021年6月28日】木工事完了検査!

すぐ手直し!

【2021年6月28日】木工事完了検査!

指摘事項!

【2021年6月28日】木工事完了検査!

壁ボード凹凸確認!

【2021年6月28日】木工事完了検査!

食器棚カウンター確認!

【2021年6月28日】木工事完了検査!

木完了検査!

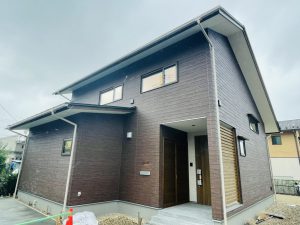

【2021年6月28日】外観!

外観!

【2021年6月21日】仕上前確認!

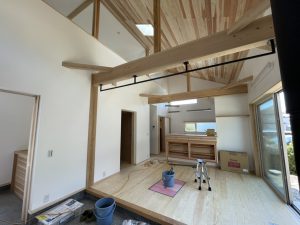

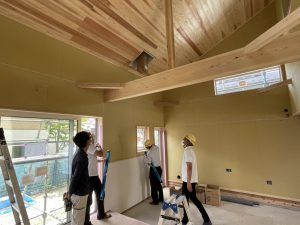

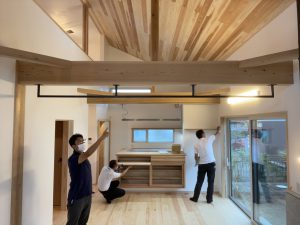

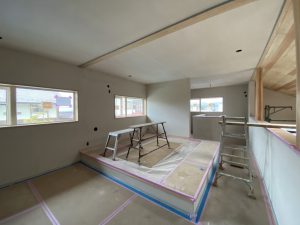

リビングダイニング!

【2021年6月21日】仕上前確認!

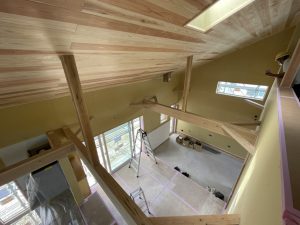

吹き抜け!

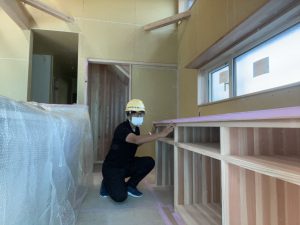

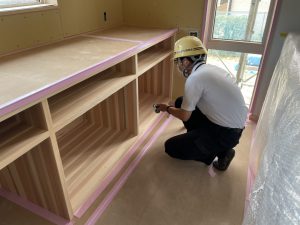

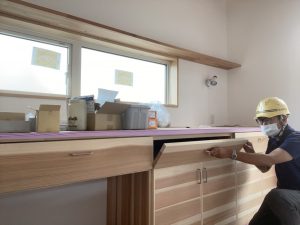

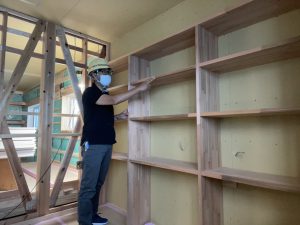

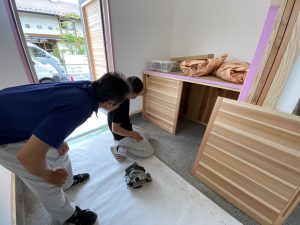

【2021年6月21日】造作収納家具!

食器棚確認!

【2021年6月17日】仕上前確認!

吹き抜け!

【2021年6月17日】仕上前確認!

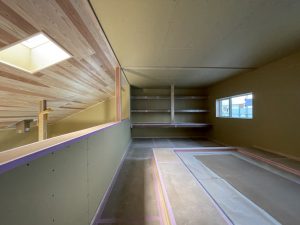

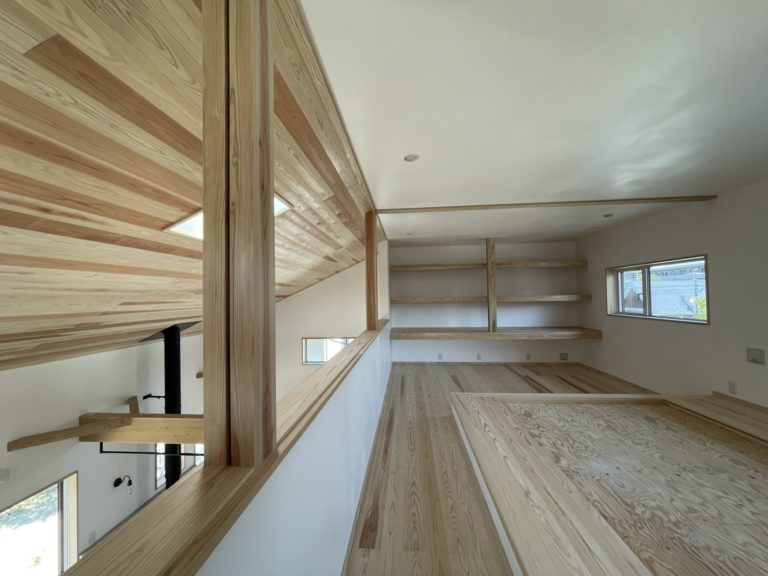

2階!

【2021年6月17日】仕上前確認!

2階!

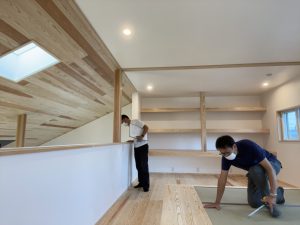

【2021年6月17日】仕上前確認!

2階!

【2021年6月17日】外観!

外観!

【2021年6月10日】木下地検査!

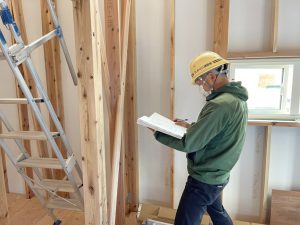

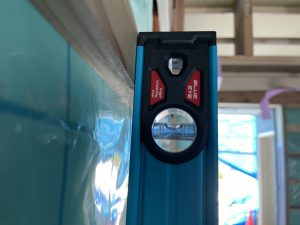

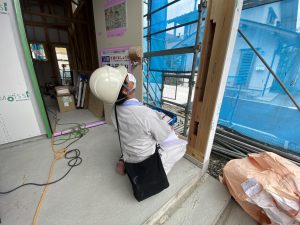

レーザーで枠の水平垂直確認!

【2021年6月10日】木下地検査!

レーザーで枠の水平垂直確認!

【2021年6月10日】木下地検査!

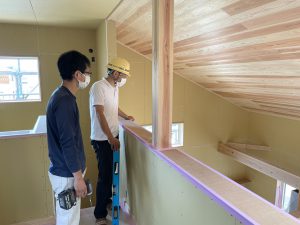

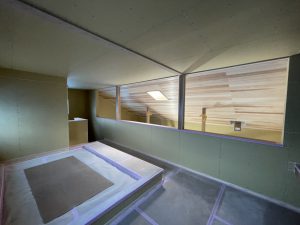

2階!

【2021年6月10日】木下地検査!

壁下地胴縁ピッチ確認!

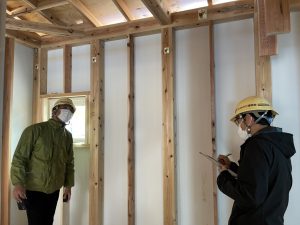

【2021年6月10日】木下地検査!

カーテン下地!

【2021年6月10日】木下地検査!

エアコン下地!

【2021年6月10日】木下地検査!

ブラケット照明下地!

【2021年6月10日】木下地検査!

壁掛けTV下地!

【2021年6月10日】木下地検査!

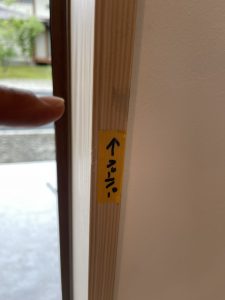

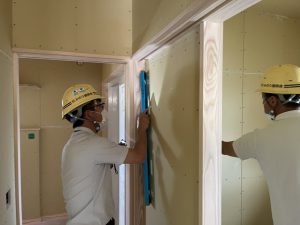

入り口枠確認!

【2021年6月10日】木下地検査!

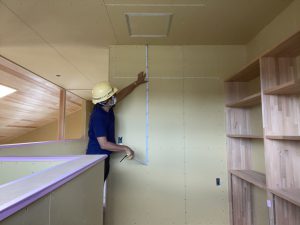

壁下地凹凸確認!

【2021年6月10日】木下地検査!

木下地検査!

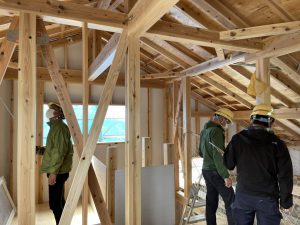

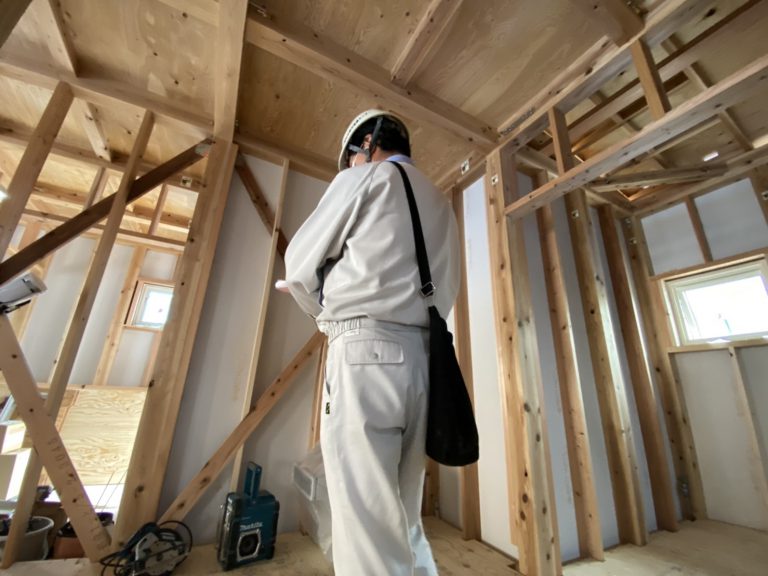

【2021年6月8日】木工事!

鯉沼棟梁!

【2021年6月8日】木工事!

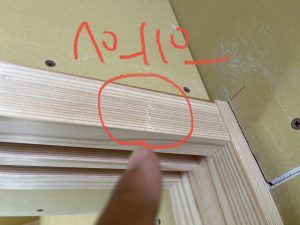

まる、丸、○!

【2021年6月8日】木工事!

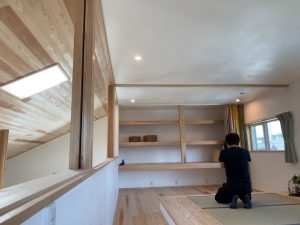

棚確認!

【2021年6月7日】木工事!

ライニング高さの確認!

【2021年6月7日】木工事!

巾木取付け!

【2021年6月7日】木工事!

鯉沼棟梁、建具枠の養生!

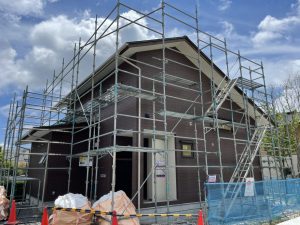

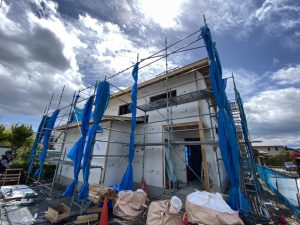

【2021年6月1日】外壁工事!

外壁工事!

【2021年6月1日】外壁工事!

外壁確認!

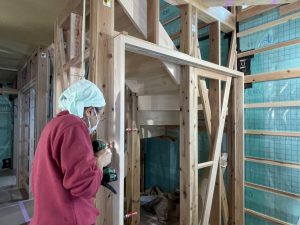

【2021年6月1日】木工事!

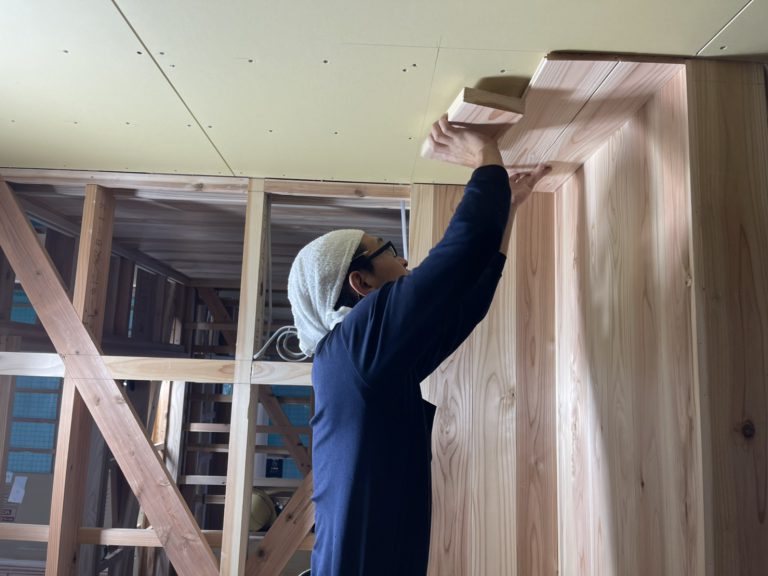

入り口枠入れ!

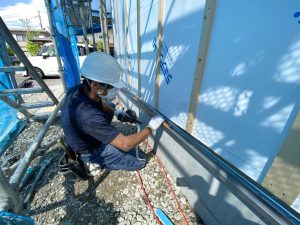

【2021年5月29日】外壁工事!

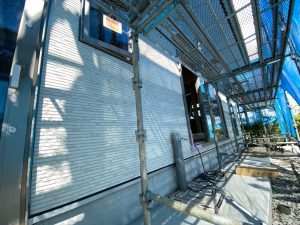

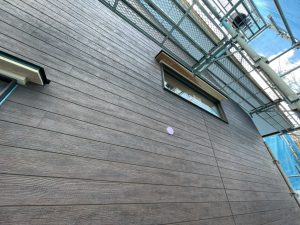

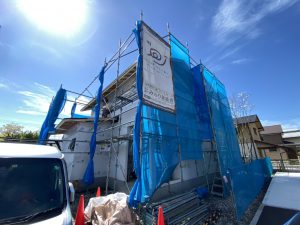

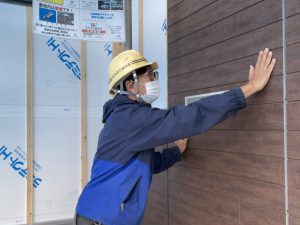

外壁張り状況!

【2021年5月29日】外壁工事!

外壁工事中!

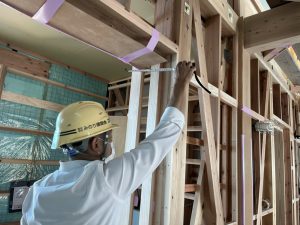

【2021年5月29日】木工事!

外収納建具枠取り付け!

【2021年5月28日】木工事!

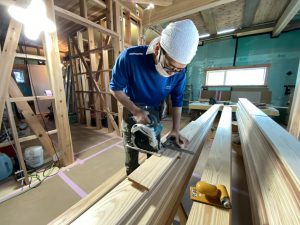

鯉沼棟梁、スギの床板加工!

【2021年5月28日】ユニットバス!

ユニットバス設置!

【2021年5月28日】木工事!

鯉沼棟梁と打ち合わせ!

【2021年5月28日】木工事!

2階天井!

【2021年5月28日】木工事!

階段!

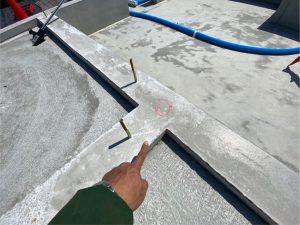

【2021年5月28日】防水検査!

青空!

【2021年5月28日】防水検査!

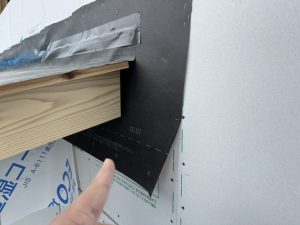

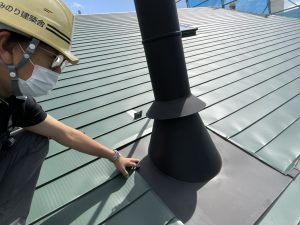

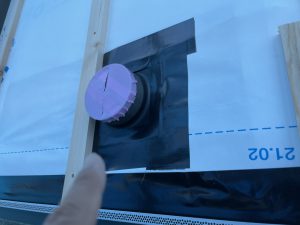

煙突まわり板金確認!

【2021年5月28日】防水検査!

通気胴縁!

【2021年5月28日】防水検査!

先貼りシート確認!

【2021年5月28日】防水検査!

通気胴縁確認!

【2021年5月28日】防水検査!

防虫部材確認!

【2021年5月28日】防水検査!

配管まわり確認!

【2021年5月28日】防水検査!

先貼りシート!

【2021年5月28日】防水検査!

防水検査中!

【2021年5月28日】外観!

外観!

【2021年5月25日】木工事!

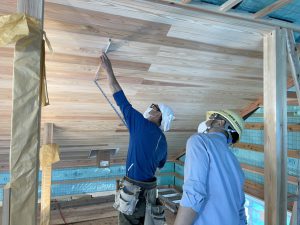

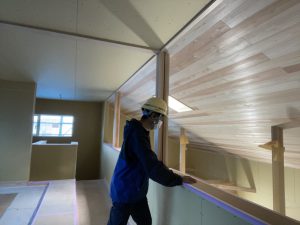

2階勾配天井板貼り!

【2021年5月25日】木工事!

鯉沼棟梁!

【2021年5月25日】木工事!

クローゼット天井板貼り確認!

【2021年5月25日】板金工事!

小庇板金!

【2021年5月25日】外観!

外観!

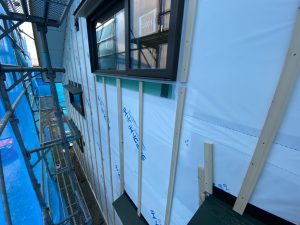

【2021年5月25日】外壁工事!

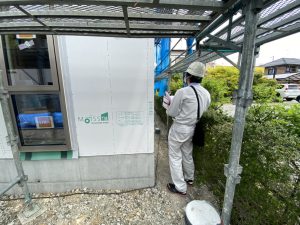

外壁下地!

【2021年5月24日】外壁工事!

外壁下地状況!

【2021年5月24日】外壁工事!

外壁下地工事!

【2021年5月21日】外壁工事!

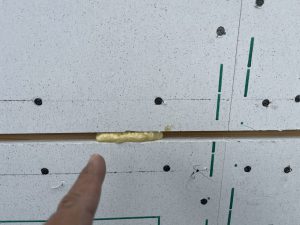

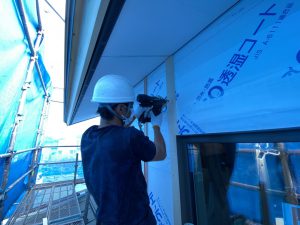

配線貫通部の防水処理確認!

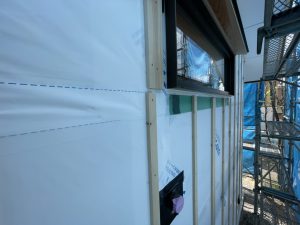

【2021年5月21日】外壁工事!

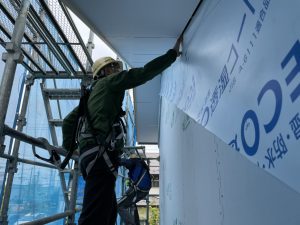

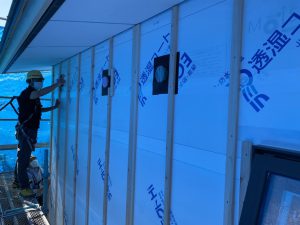

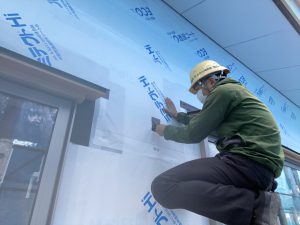

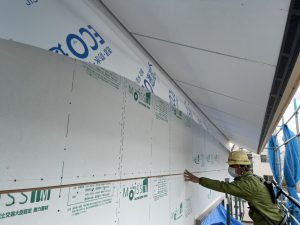

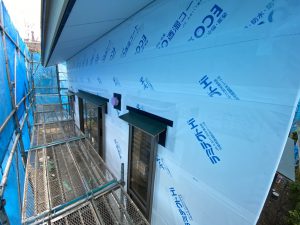

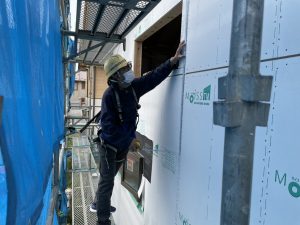

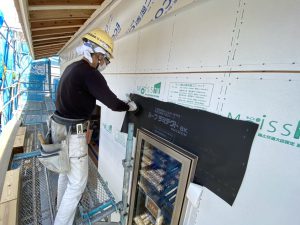

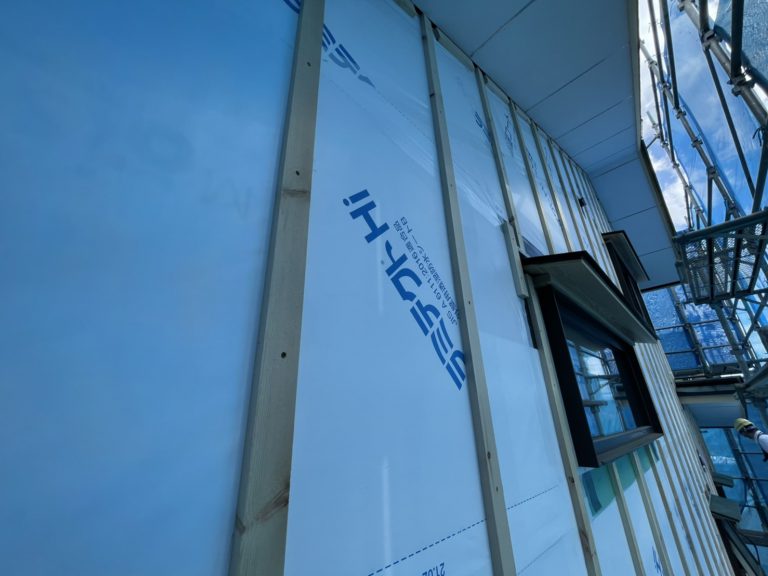

外壁下地の透湿防水シート張り完了!

【2021年5月21日】木工事!

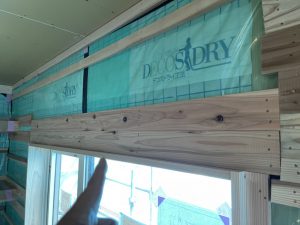

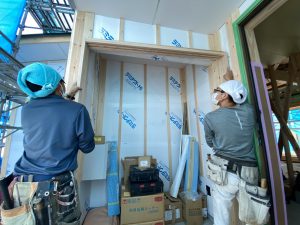

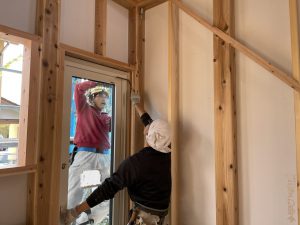

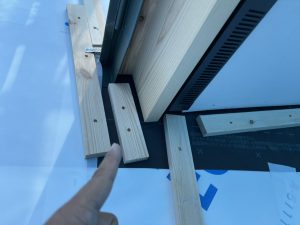

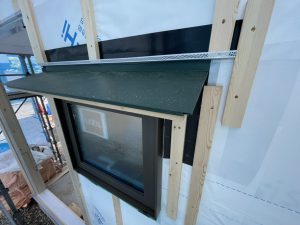

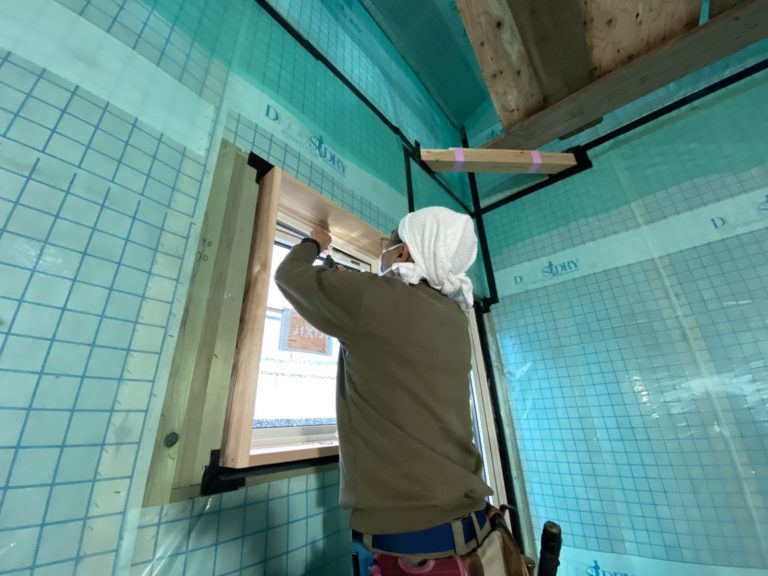

窓枠取付け!

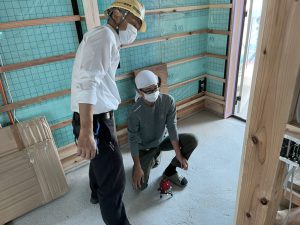

【2021年5月21日】気密工事!

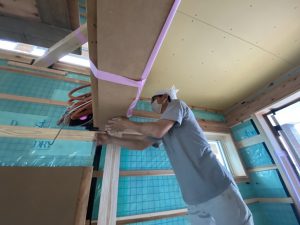

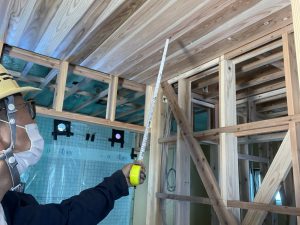

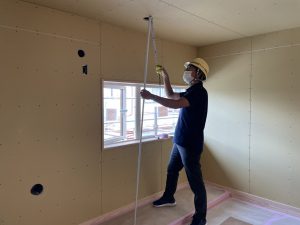

鯉沼棟梁、天井断熱気密シート張り!

【2021年5月17日】木工事!

上り框のケヤキ材!

【2021年5月17日】木工事!

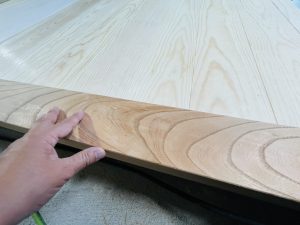

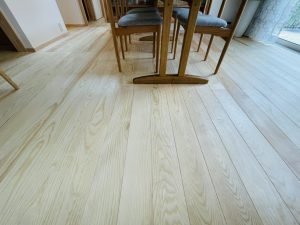

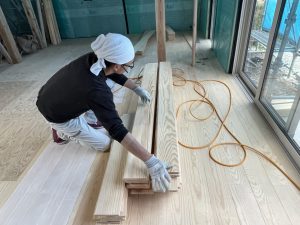

アカマツ床材!

【2021年5月17日】木工事!

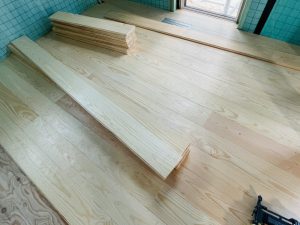

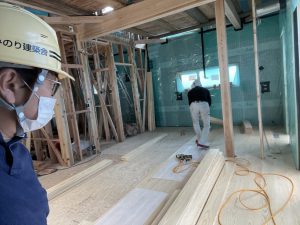

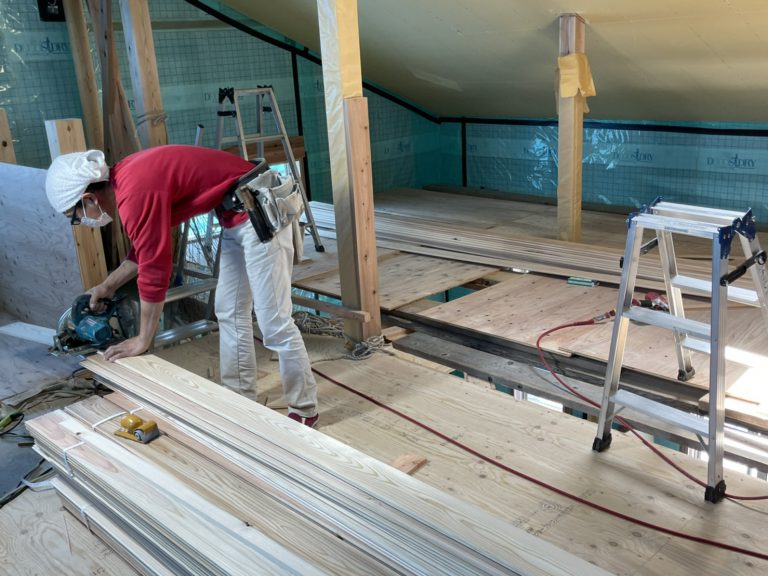

アカマツ床貼り!

【2021年5月17日】木工事!

鯉沼棟梁!

【2021年5月14日】屋根工事!

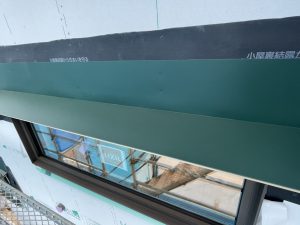

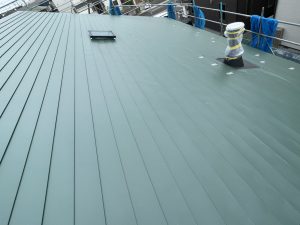

屋根グリーン!

【2021年5月14日】屋根工事!

屋根グリーン!

【2021年5月14日】板金工事!

小庇板金!

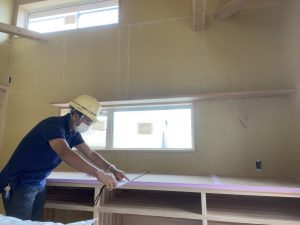

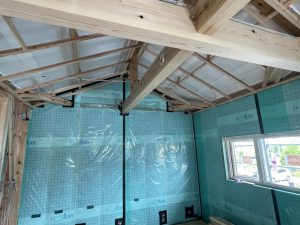

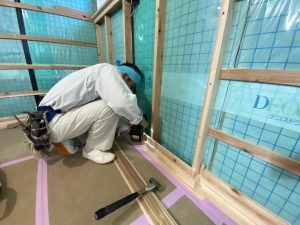

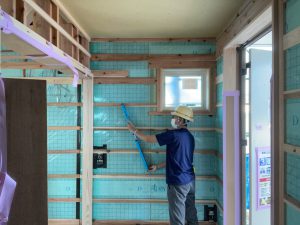

【2021年5月14日】断熱工事!

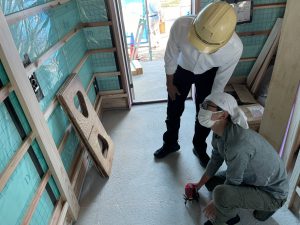

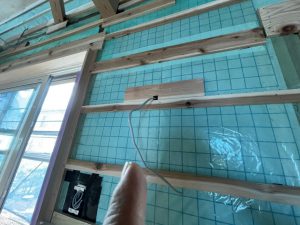

断熱工事!

【2021年5月14日】断熱工事!

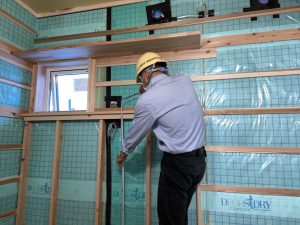

断熱工事確認!

【2021年5月11日】屋根工事!

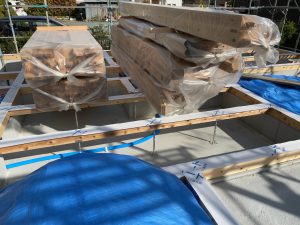

屋根材荷揚げ!

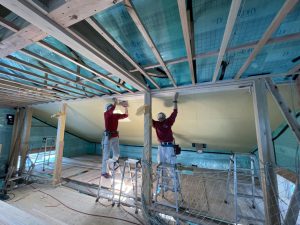

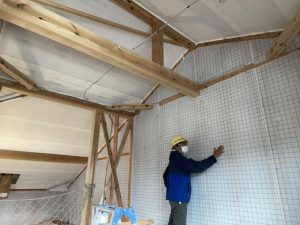

【2021年5月11日】断熱工事!

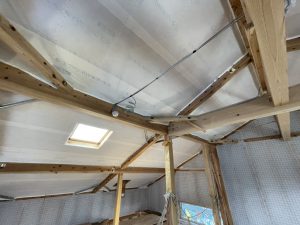

不織布貼り!

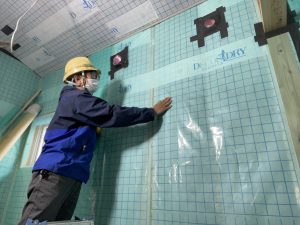

【2021年5月11日】断熱工事!

断熱下地!

【2021年5月11日】断熱工事!

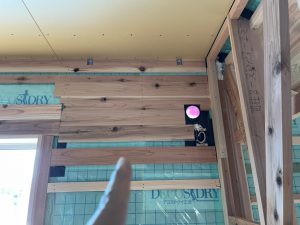

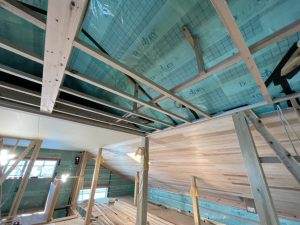

壁断熱
セルローズファイバー用
不織布貼り確認!

【2021年5月7日】中間検査!

無事合格!

【2021年5月7日】中間検査!

図面と現場を照合確認!

【2021年5月7日】中間検査!

各部金物を確認!

【2021年5月7日】中間検査!

外部検査機関による中間検査!

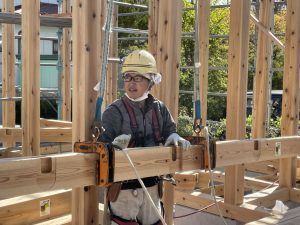

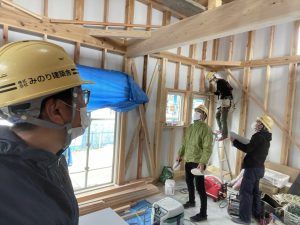

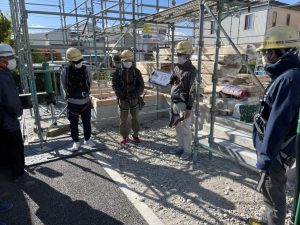

【2021年5月7日】建て方検査!

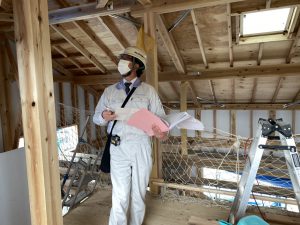

2階検査中!

【2021年5月7日】建て方検査!

優良みやぎ材!

【2021年5月7日】建て方検査!

検査中!

【2021年5月7日】建て方検査!

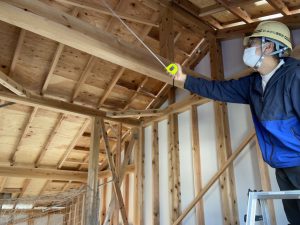

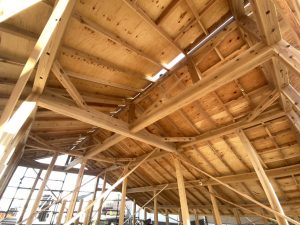

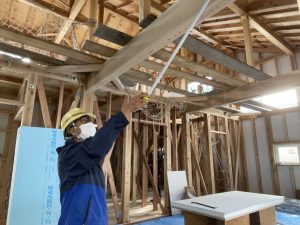

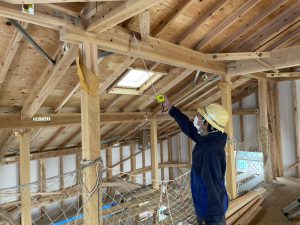

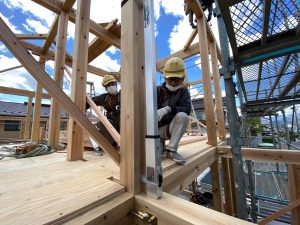

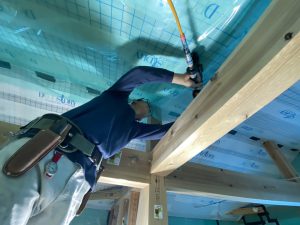

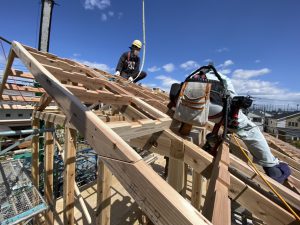

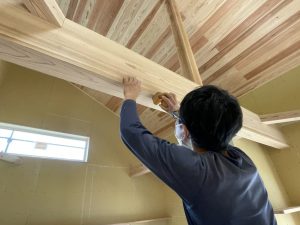

梁組み確認!

【2021年5月7日】建て方検査!

筋交確認!

【2021年5月7日】建て方検査!

検査風景!

【2021年5月7日】建て方検査!

金物確認!

【2021年5月7日】建て方検査!

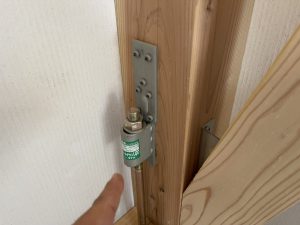

ホールダウン金物!

【2021年5月7日】建て方検査!

室内、建て方検査!

【2021年5月7日】建て方検査!

先貼りシート!

【2021年5月7日】建て方検査!

釘ピッチの確認!

【2021年5月7日】建て方検査!

通気の確認!

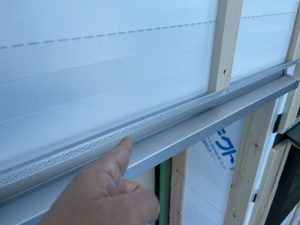

【2021年5月7日】建て方検査!

熱きょう処理!

【2021年5月7日】建て方検査!

軒先通気!

【2021年5月7日】建て方検査!

敷地のトネリコ!

【2021年5月7日】建て方検査!

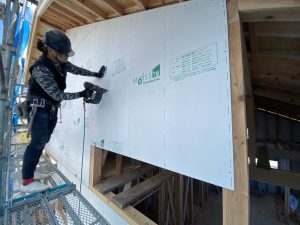

耐力面材モイス!

【2021年5月7日】外観!

外観!

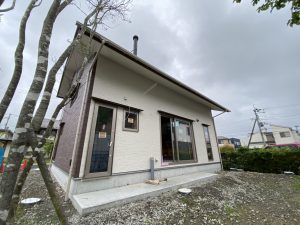

【2021年5月6日】外観!

外観!

【2021年5月6日】木工事!

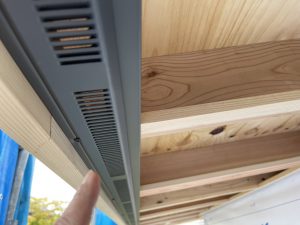

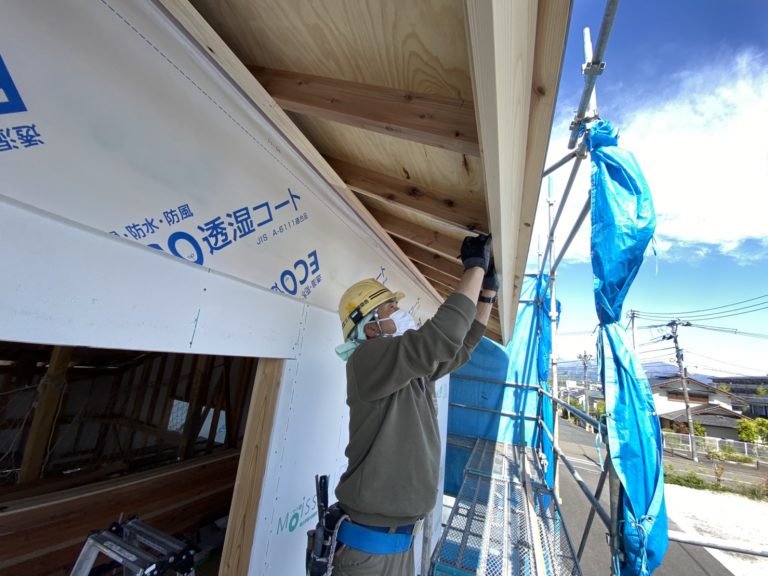

軒天下地!

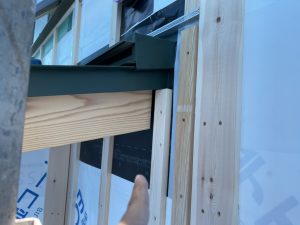

【2021年5月6日】木工事!

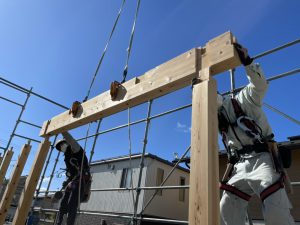

GW明けの作業が始まりました。
鯉沼棟梁、庇下地防水処理!

【2021年4月30日】外観!

外観!

【2021年4月30日】木工事!

梁組み、金物確認!

【2021年4月30日】木工事!

土間のドア取り付け!

【2021年4月30日】外観!

外観!

【2021年4月30日】屋根工事!

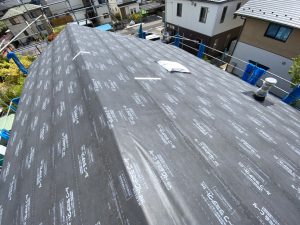

屋根ルーフィング!

【2021年4月30日】トップライト!

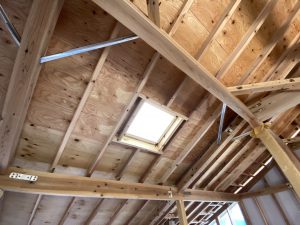

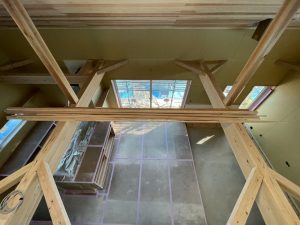

トップライトが付きました!

【2021年4月30日】木工事!

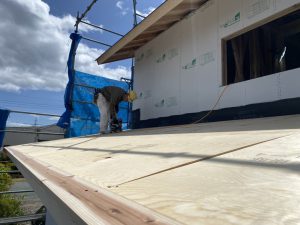

下屋の野地板張り!

【2021年4月30日】外壁工事!

耐力面材張り!

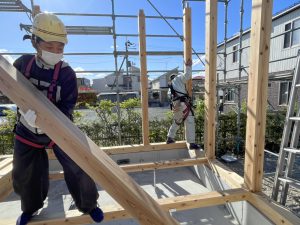

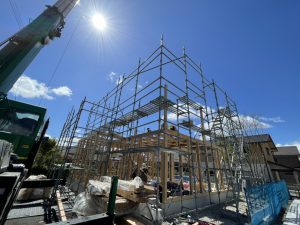

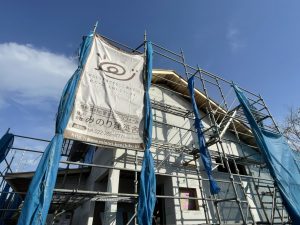

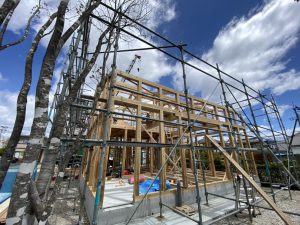

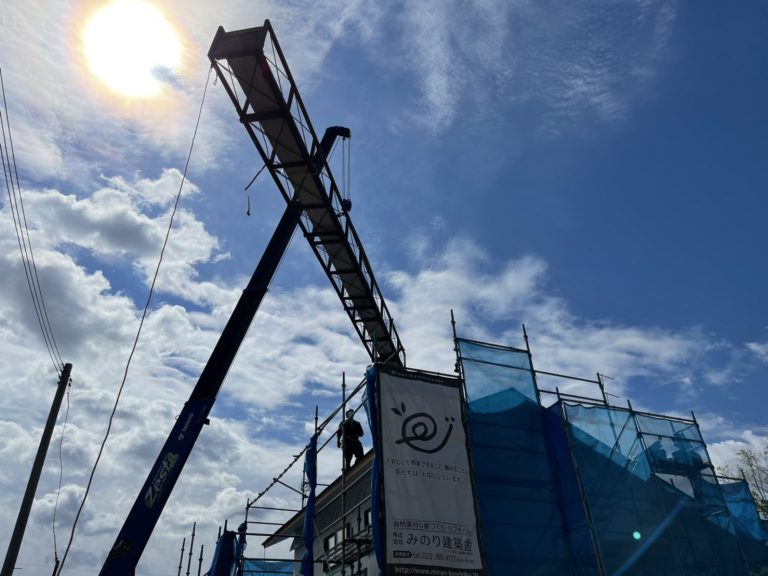

【2021年4月26日】建て方工事!

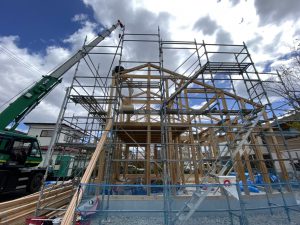

本日の全ての作業完了です!

※本来は、建物をシートで養生するのですが、風が強く飛ばされる恐れがある為、今日はシート養生行いませんでした。

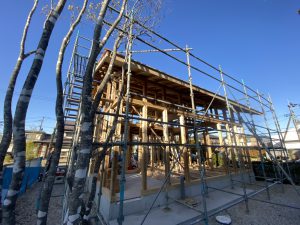

【2021年4月26日】建て方工事!

資材の養生完了!

【2021年4月26日】建て方工事!

屋根の形状が出来ました!

【2021年4月26日】建て方工事!

本日の作業はここまでで終了です!

【2021年4月26日】建て方工事!

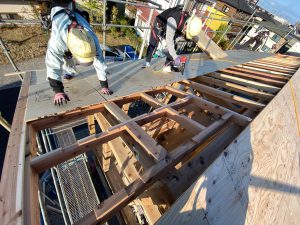

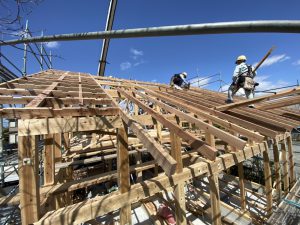

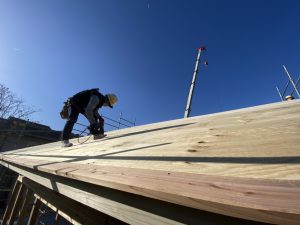

野地板張り完了!

【2021年4月26日】建て方工事!

野地板張り!

【2021年4月26日】建て方工事!

野地板張り!

【2021年4月26日】建て方工事!

化粧破風板取付け!

【2021年4月26日】建て方工事!

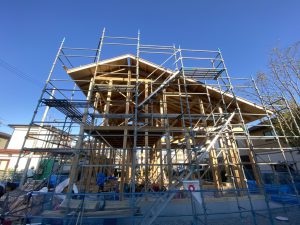

タルキ掛け完了!

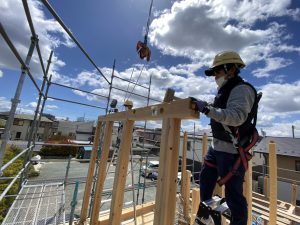

【2021年4月26日】建て方工事!

タルキ掛け!

【2021年4月26日】建て方工事!

小屋組まで完成!

【2021年4月26日】建て方工事!

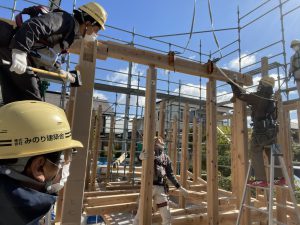

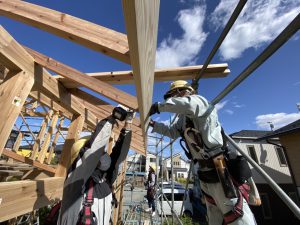

上棟おめでとうございます!

【2021年4月26日】建て方工事!

棟木が上がりました!

【2021年4月26日】建て方工事!

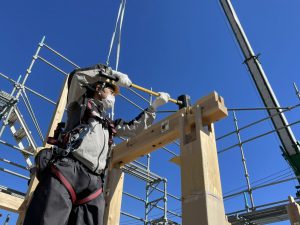

柱の垂直確認!

【2021年4月26日】建て方工事!

金物取付け!

【2021年4月26日】建て方工事!

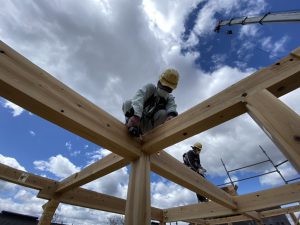

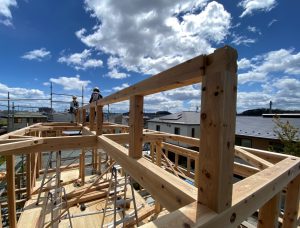

二階梁組み!

【2021年4月26日】建て方工事!

二階梁組み!

【2021年4月26日】建て方工事!

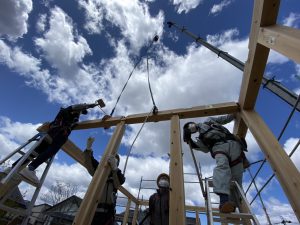

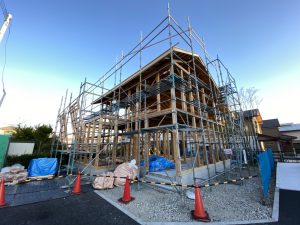

建て方状況!

【2021年4月26日】建て方工事!

建て方確認!

【2021年4月26日】建て方工事!

大黒柱と梁桁!

【2021年4月26日】建て方工事!

鯉沼棟梁!

【2021年4月26日】建て方工事!

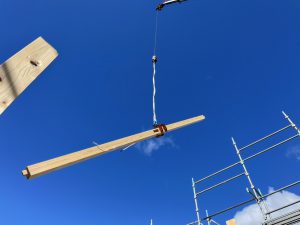

梁材!

【2021年4月26日】建て方工事!

通柱!

【2021年4月26日】建て方工事!

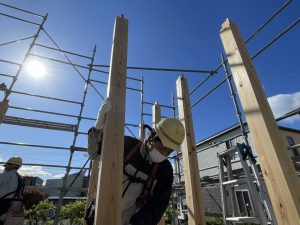

柱建て!

【2021年4月26日】建て方工事!

柱たてから、建て方スタート!

【2021年4月26日】建て方工事!

建て方朝礼!

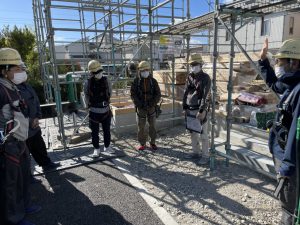

【2021年4月26日】建て方工事!

建て方朝礼!

KY危険予知活動!

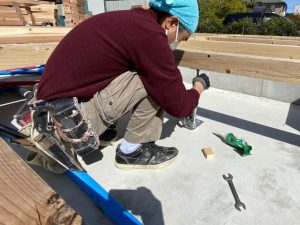

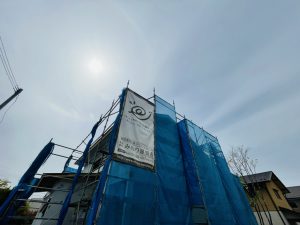

【2021年4月25日】足場設置!

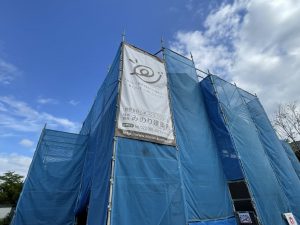

足場設置完了!

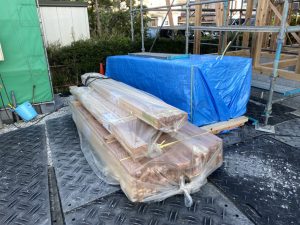

【2021年4月25日】材料搬入!

材料搬入完了!

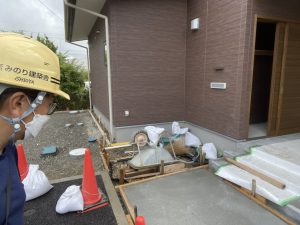

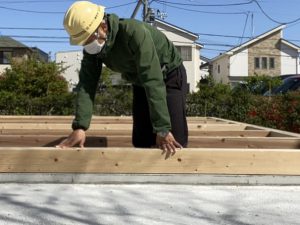

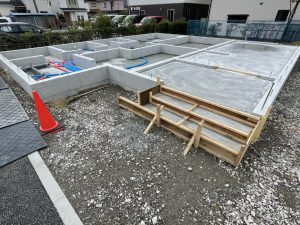

【2021年4月23日】土台敷き!

大引高さ調整!

【2021年4月23日】土台敷き!

土台確認!

【2021年4月23日】土台敷き!

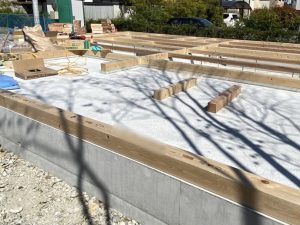

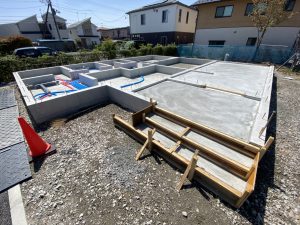

土台敷き!

【2021年4月20日】社内基礎検査!

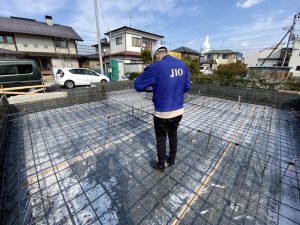

基礎全景!

【2021年4月20日】社内基礎検査!

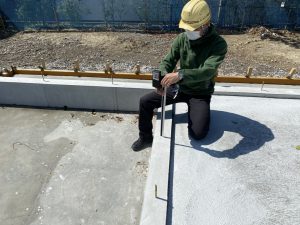

測定結果の記録!

【2021年4月20日】社内基礎検査!

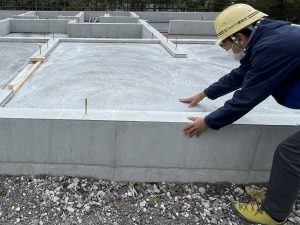

基礎天端レベル測定!

【2021年4月20日】社内基礎検査!

社内基礎検査!

【2021年4月19日】基礎工事!

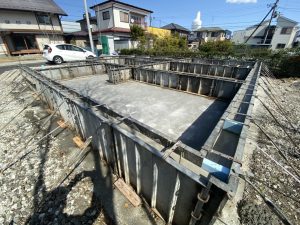

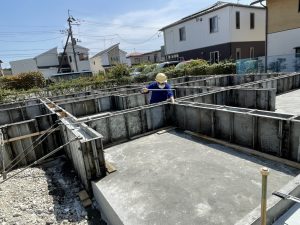

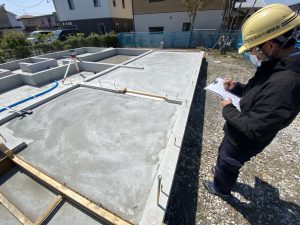

基礎全景!

【2021年4月19日】基礎工事!

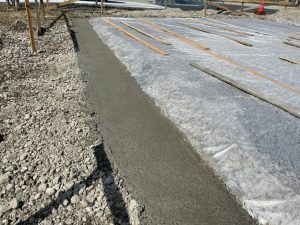

土間部分コンクリート確認!

【2021年4月17日】サッシ打ち合わせ!

サッシの納まり再確認!

【2021年4月17日】サッシ打ち合わせ!

サッシ打ち合わせ!

【2021年4月16日】基礎工事!

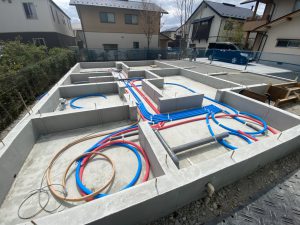

先行設備配管も完了!

【2021年4月16日】基礎工事!

犬走りコテ仕上げ!

【2021年4月16日】基礎工事!

内部土間コンクリート打設完了!

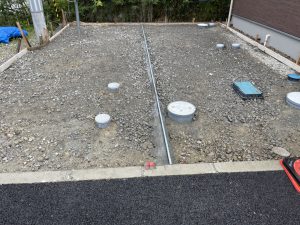

【2021年4月13日】配管工事!

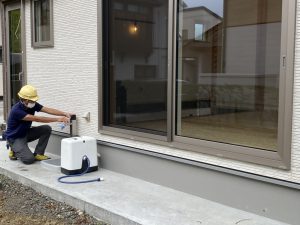

外部配管工事!

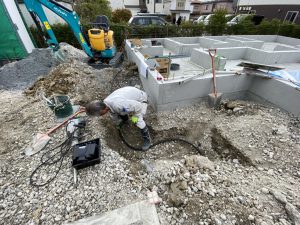

【2021年4月13日】配管工事!

外部マス確認!

【2021年4月13日】配管工事!

外部配管!

【2021年4月13日】配管工事!

外部配管!

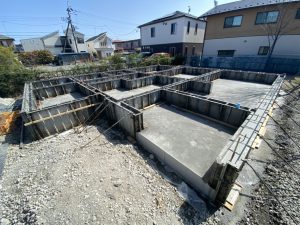

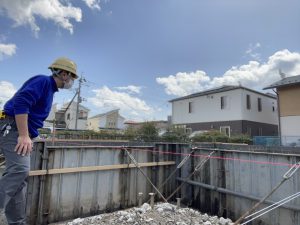

【2021年4月5日】基礎工事!

基礎枠解体!

【2021年4月5日】基礎工事!

基礎枠解体確認!

【2021年4月2日】桜!

一輪だけ咲いてます!

【2021年4月2日】桜!

敷地、桜の木!

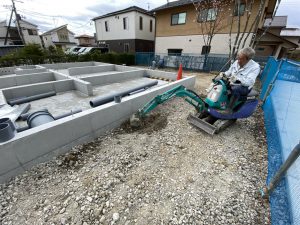

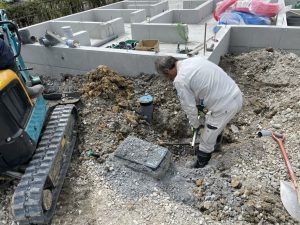

【2021年4月2日】基礎工事!

基礎確認!

【2021年4月2日】基礎工事!

基礎確認!

【2021年4月1日】基礎工事!

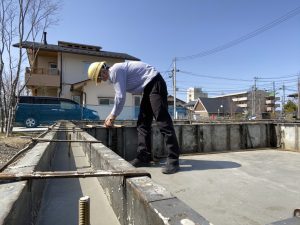

基礎寸法の確認!

【2021年4月1日】基礎工事!

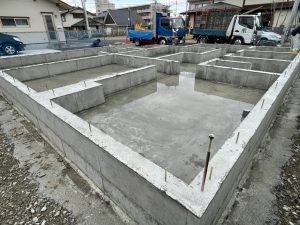

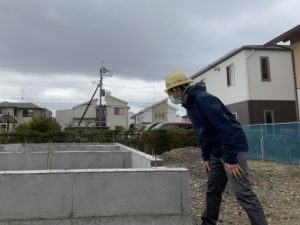

基礎全景!

【2021年4月1日】基礎工事!

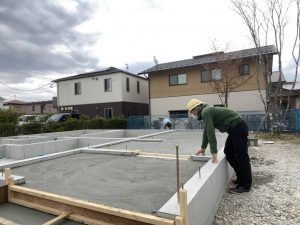

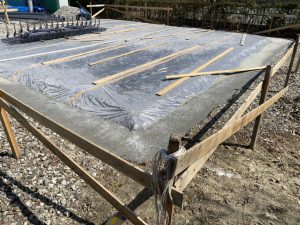

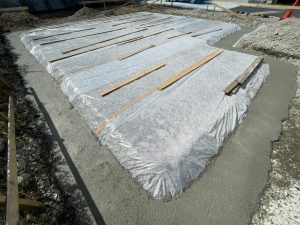

立ち上がりコンクリート打設完了!

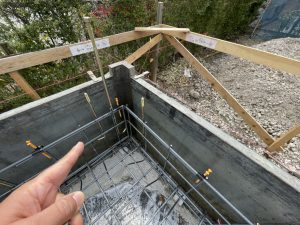

【2021年3月29日】基礎工事!

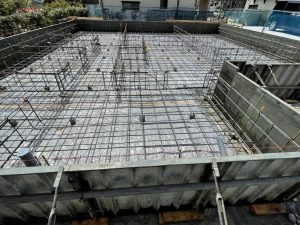

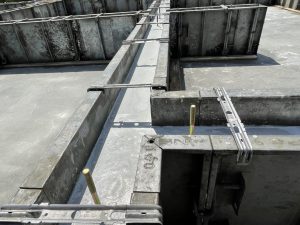

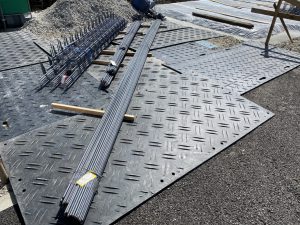

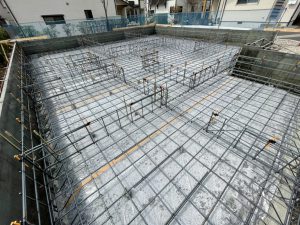

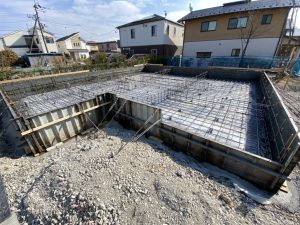

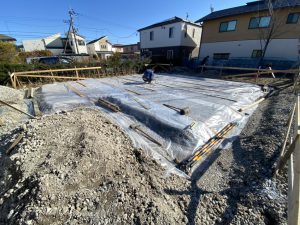

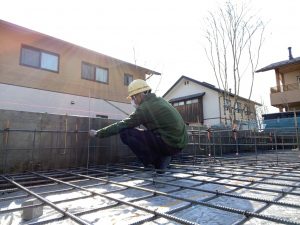

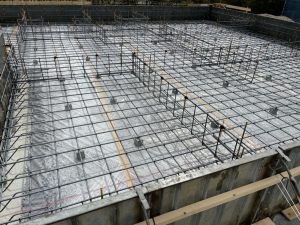

配筋!

【2021年3月29日】基礎工事!

配筋!

【2021年3月29日】基礎工事!

状況確認!

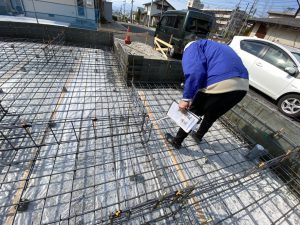

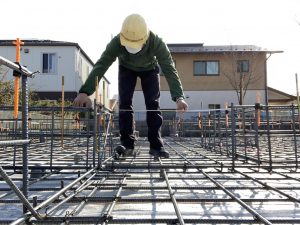

【2021年3月26日】配筋検査!

無事合格!

【2021年3月26日】配筋検査!

各部細かくチェック!

【2021年3月26日】配筋検査!

外部検査機関による配筋検査!

【2021年3月26日】配筋検査!

配筋状況!

【2021年3月26日】配筋検査!

図面と照合し各部配筋確認!

【2021年3月26日】配筋検査!

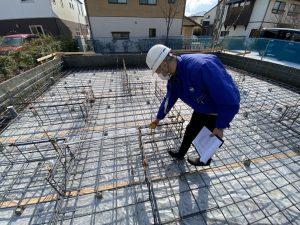

配筋検査!

【2021年3月25日】基礎工事!

ホールダウン金物確認!

【2021年3月25日】基礎工事!

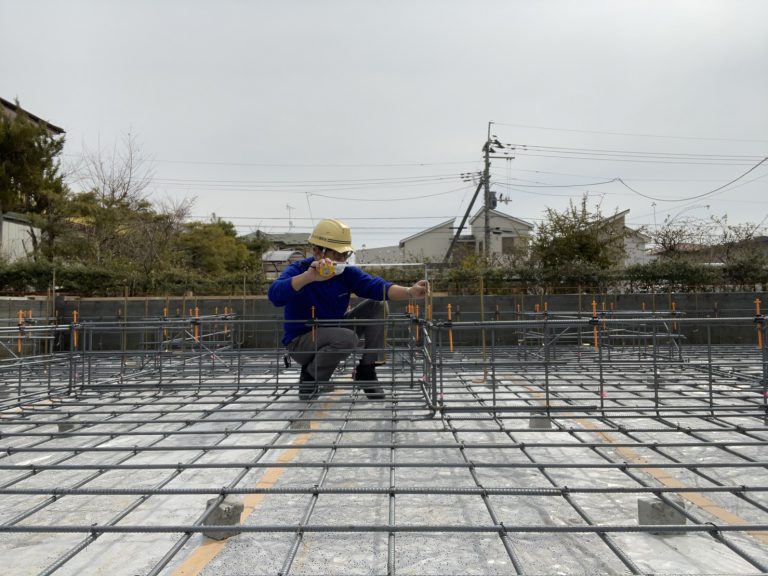

基礎配筋!

【2021年3月25日】基礎工事!

金物確認!

【2021年3月25日】基礎工事!

基礎配筋!

【2021年3月19日】基礎工事!

基礎全景!

【2021年3月19日】基礎工事!

配筋準備中!

【2021年3月16日】基礎工事!

基礎工事!

【2021年3月16日】基礎工事!

基礎確認!

【2021年3月16日】基礎工事!

捨てコン!

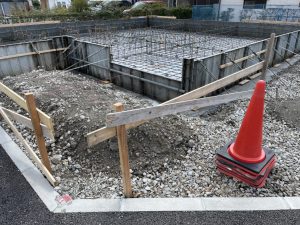

【2021年3月15日】基礎工事!

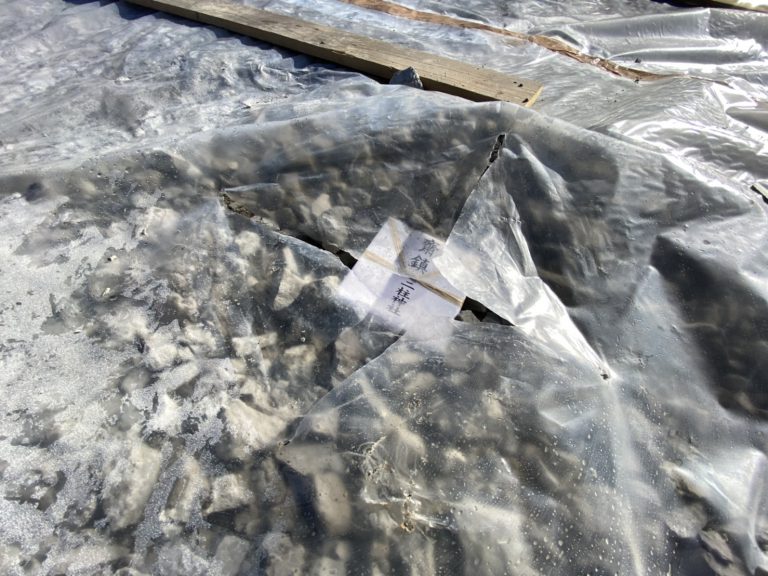

鎮め物!

【2021年3月15日】基礎工事!

防湿シート張り!

【2021年3月15日】基礎工事!

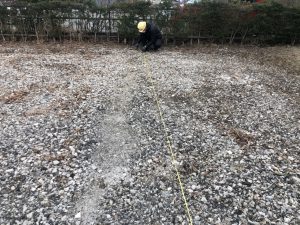

丁張り高さ確認!

【2021年3月15日】基礎工事!

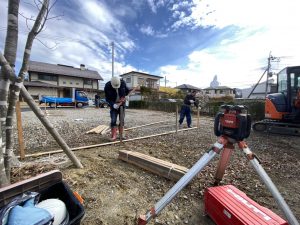

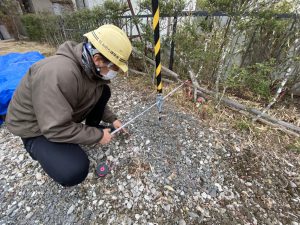

配置基準の位置出し!

【2021年3月15日】基礎工事!

丁張り設置完了!

【2021年3月15日】基礎工事!

丁張り掛けが始まりました!

【2021年3月6日】地鎮祭!

祝詞奏上!

【2021年3月6日】地鎮祭!

鎮め物!

【2021年3月6日】地鎮祭!

地鎮祭!

【2021年3月6日】地鎮祭!

地鎮祭!

【2021年3月6日】地鎮祭!

青空!

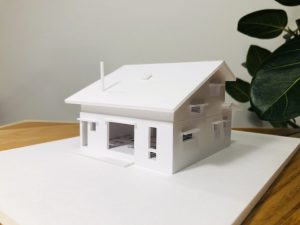

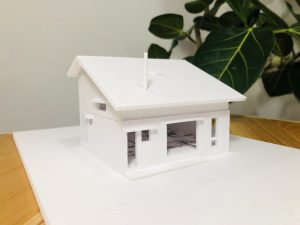

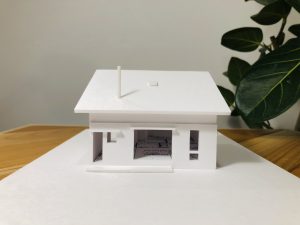

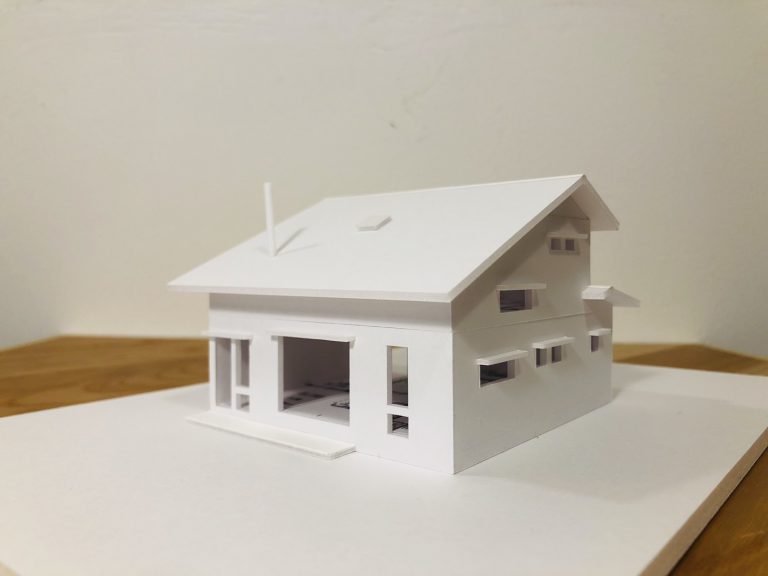

【2021年3月5日】1/100完成模型!

南東側!

【2021年3月5日】1/100完成模型!

南側!

【2021年3月5日】1/100完成模型!

南西側!

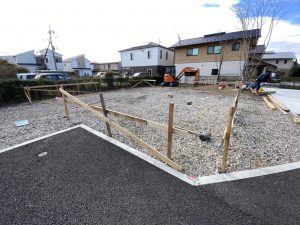

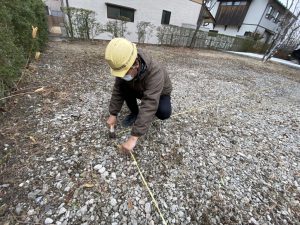

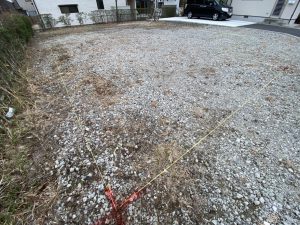

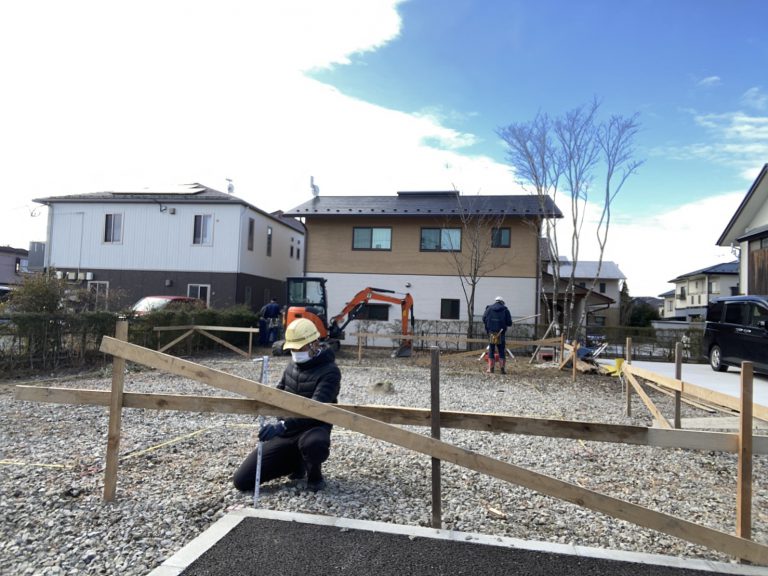

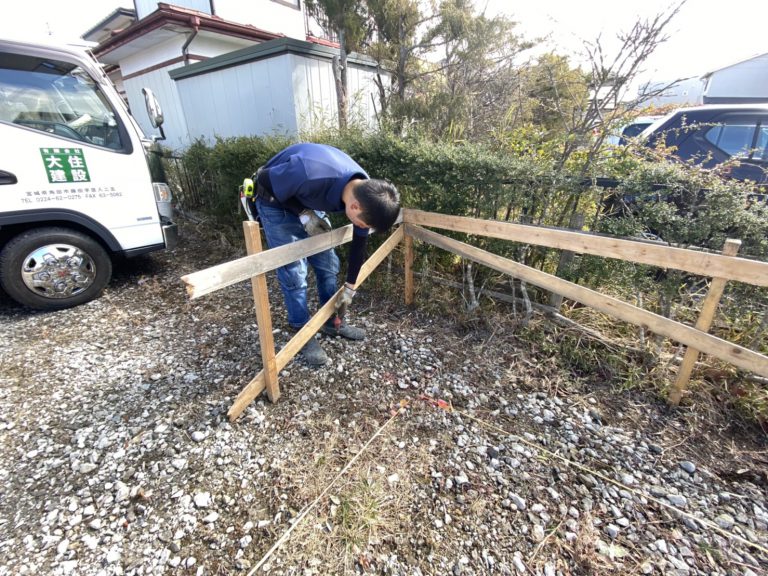

【2021年3月5日】地縄張り!

地縄張り完了しました!

【2021年3月5日】地縄張り!

地縄張り!

【2021年3月5日】地縄張り!

地縄張り!

【2021年3月5日】地縄張り!

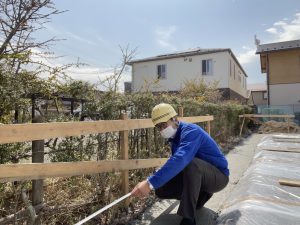

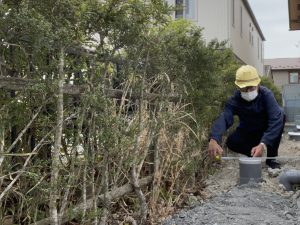

境界離れ寸法確認!

【2021年2月15日】1/100模型!

 仙台市内で『薪ストーブのある土間リビングの家!』

新築工事が始まります!

2階建て・延床面積28.5坪

リビングが土間で、薪ストーブがあります!

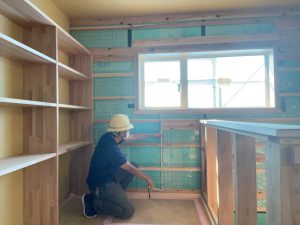

1階には、5畳もある大きなファミリークロゼットを計画!

洗濯収納を時短します!(^-^)

2階は、ほぼワンルーム!といってもいいくらいの

オープンスペース!

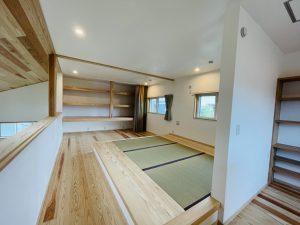

板の間あり、小上がり畳の間あり、フリースペースあり。

オンリーワンの特徴あるプランになっています!(^-^)

どうぞ よろしくお願い致します!<(_ _)>(^-^)

【2021年2月15日】1/100模型!

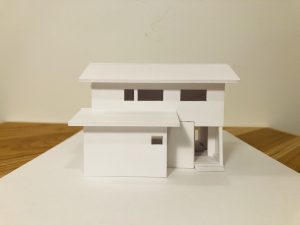

本設計途中の1/100模型!

※只今、最終模型を製作中

【2021年2月15日】35年間・ライフサイクルコスト!

35年間・ライフサイクルコスト!

約621万円もお得!

やっぱり、省エネ住宅ですね!

もちろん、省エネ基準は適合しています!

【2021年2月15日】住んでからの水道光熱費シュミレーション!

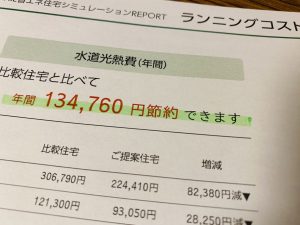

住んでからの水道光熱費シュミレーション!

年間・約13万円もお得!

【2021年2月15日】断熱性能UA値!

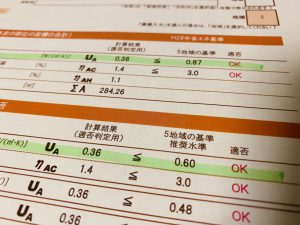

断熱性能UA値0.36!

北海道基準をクリア!

施工レポートの一覧にもどる
