リアルタイム施工レポート

完成!(仮称)調剤薬局新築工事! 仙台市・延床面積31.5坪
[ 仙台市/ 新築(調剤薬局) ]

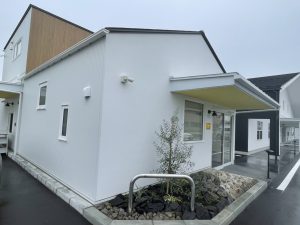

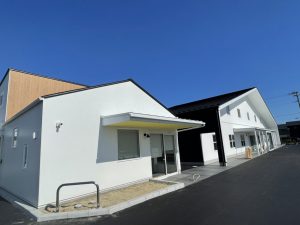

【2021年9月1日】完成!

仙台市(仮称)調剤薬局新築

完成オープンしました!

本格的には、

9.3金のクリニックのオープン後に
稼働すると思います!

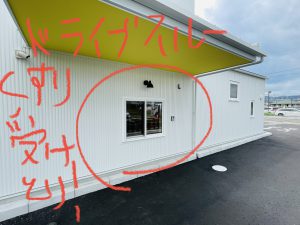

 今回、調剤薬局にはドライブスルーが
採用されています!(^^)

 これは、調剤薬局内での感染リスクを減らすことや、

具合が悪い方が薬をもらうまでの間、
車内で休んで待てるようにとの配慮からです!

 今回、設計・施工した隣りのクリニックでは、

熱あり、熱なし患者さんの動線分離して

感染対策をしています!

 クリニックも調剤薬局も、
コロナ禍・アフターコロナでは
今回のような感染対策が

当たり前になっていくんだと思います!(^^)

【2021年9月1日】完成!

完成!

【2021年9月1日】完成!

完成!

【2021年9月1日】完成!

完成!

【2021年9月1日】完成!

完成!

【2021年9月1日】完成!

完成!

【2021年8月26日】ライフライン検査!

床コンセント通電確認!

【2021年8月26日】ライフライン検査!

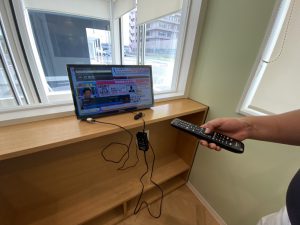

テレビ受信レベル確認!

【2021年8月26日】ライフライン検査!

トイレ照明確認!

【2021年8月26日】ライフライン検査!

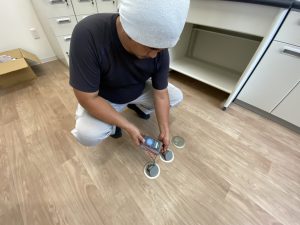

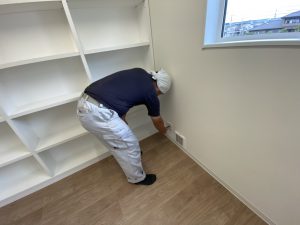

コンセント通電確認!

【2021年8月26日】ライフライン検査!

コンセント通電確認!

【2021年8月26日】ライフライン検査!

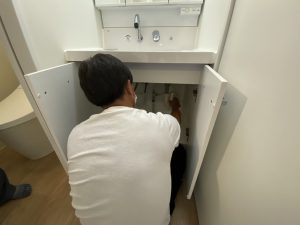

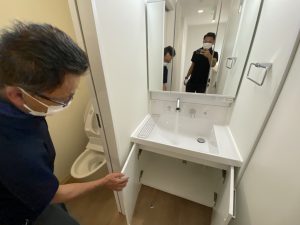

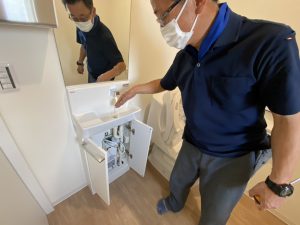

2階洗面台!

【2021年8月26日】ライフライン検査!

2階洗面台!

【2021年8月26日】ライフライン検査!

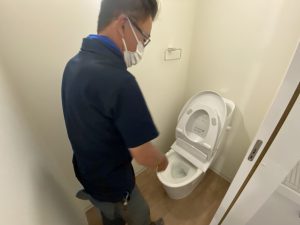

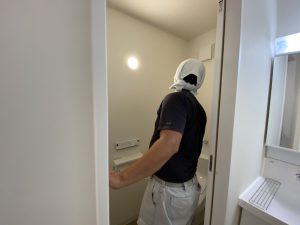

2階トイレ!

【2021年8月26日】ライフライン検査!

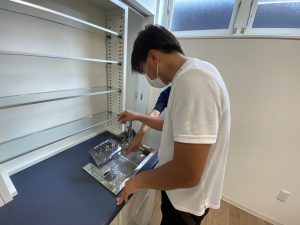

調剤室流し!

【2021年8月26日】ライフライン検査!

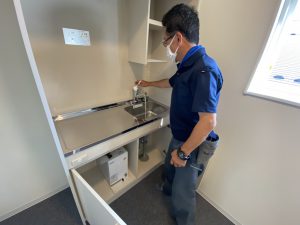

ミニキッチン!

【2021年8月26日】ライフライン検査!

1階トイレ手洗い!

【2021年8月26日】ライフライン検査!

1階トイレ!

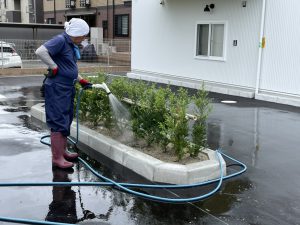

【2021年8月24日】植栽工事!

植栽工事!

【2021年8月19日】サイン工事!

サイン工事!

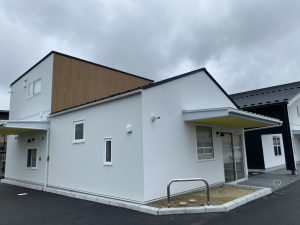

【2021年8月19日】外観!

外観!

【2021年8月19日】現場確認!

調剤室!

【2021年8月19日】電気工事!

電気工事!

【2021年8月19日】電気工事!

電気工事!

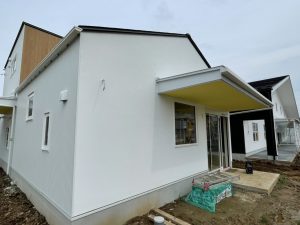

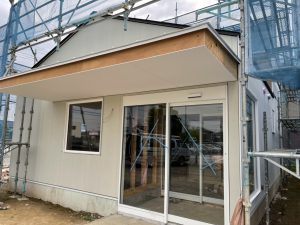

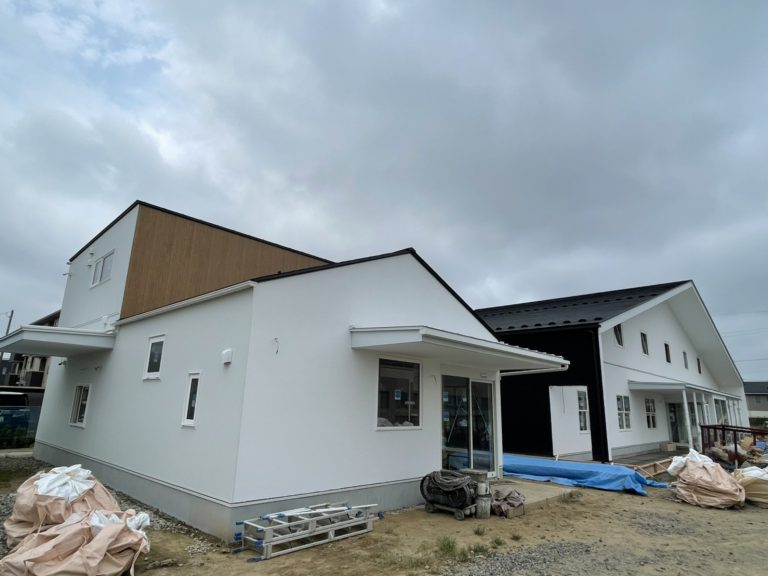

【2021年8月12日】外観!

外観!

【2021年8月10日】外観!

外観!

【2021年8月10日】駐車場サイン工事!

駐車場サイン工事!

【2021年8月7日】外観!

外観!

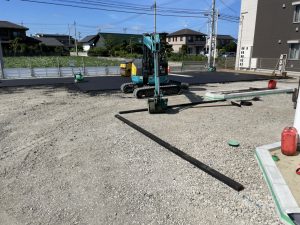

【2021年8月3日】外構工事!

アスファルト舗装中です!

【2021年8月3日】自動ドア工事!

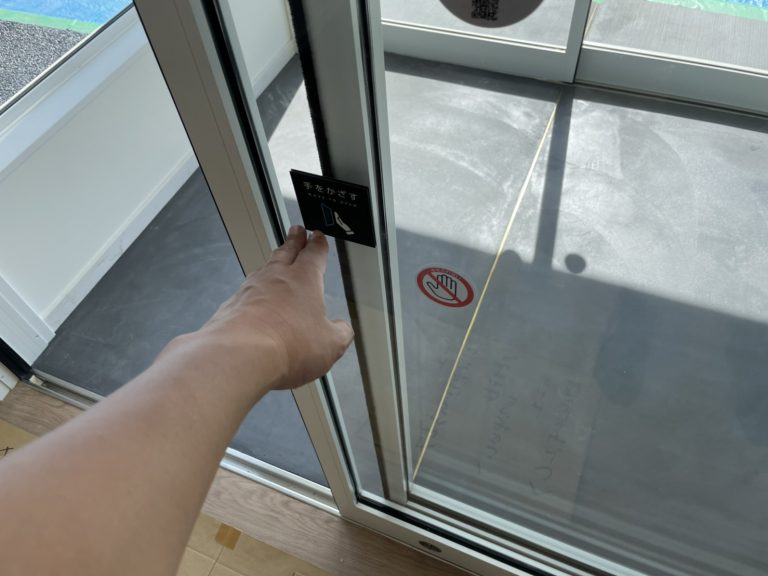

自動ドア可動確認!

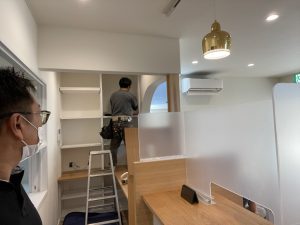

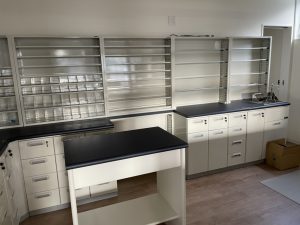

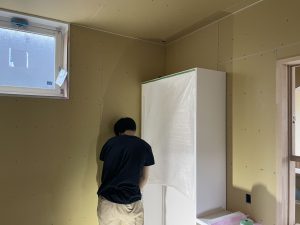

【2021年7月30日】什器の設置!

什器の設置!

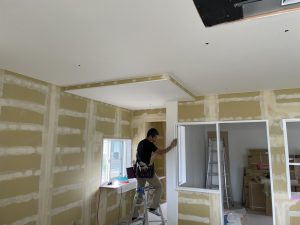

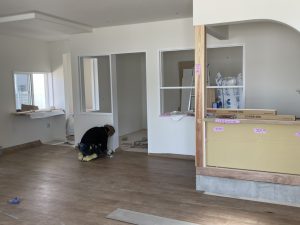

【2021年7月20日】内装工事!

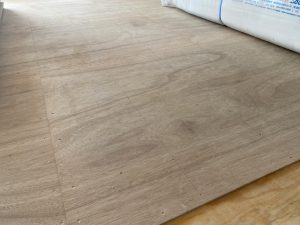

床貼り!

【2021年7月20日】外構工事!

外構工事!

【2021年7月15日】内装工事!

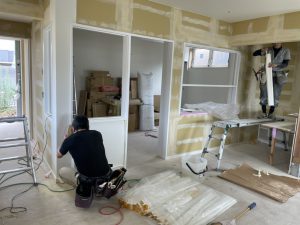

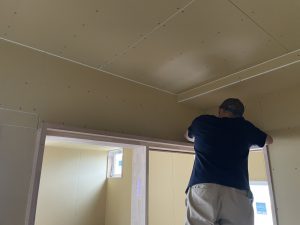

クロス貼り工事が進行中!

【2021年7月15日】内装工事!

クロス貼り工事が進行中!

【2021年7月13日】左官工事!

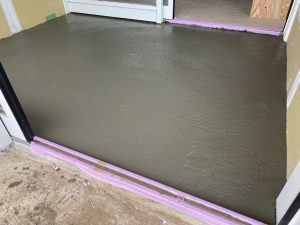

風除室打設!

【2021年7月12日】外観!

外観!

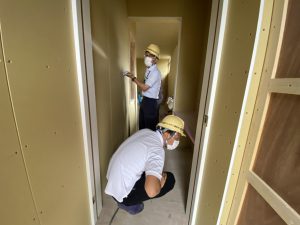

【2021年7月12日】室内確認!

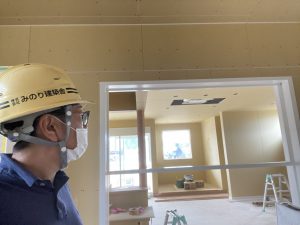

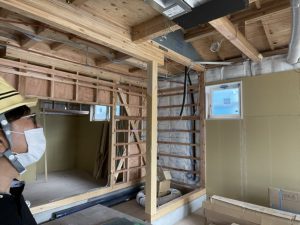

室内!

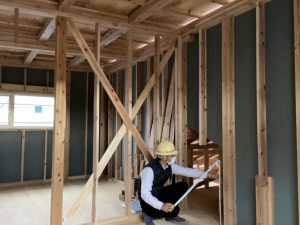

【2021年7月12日】室内確認!

室内確認!

【2021年7月10日】家具設置!

家具の採寸!

【2021年7月10日】家具設置!

家具取り付け!

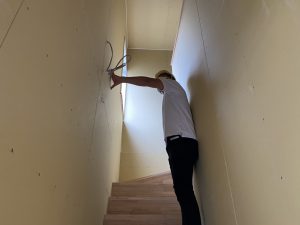

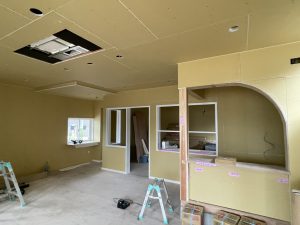

【2021年7月2日】木工事完了検査!

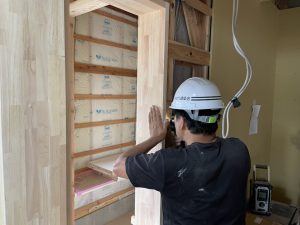

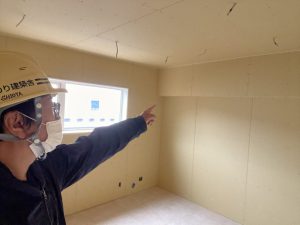

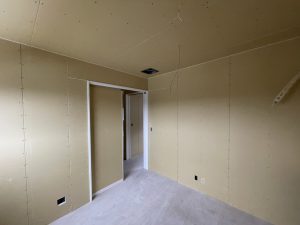

ボード不陸の確認!

【2021年7月2日】木工事完了検査!

下り壁高さ確認!

【2021年7月2日】木工事完了検査!

階段まわり確認!

【2021年7月2日】木工事完了検査!

ボード確認!

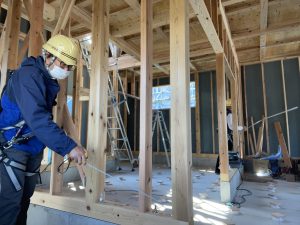

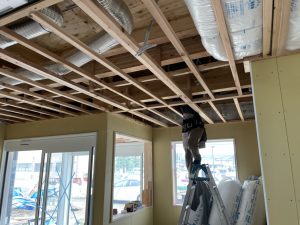

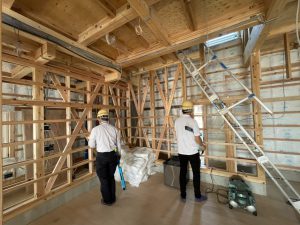

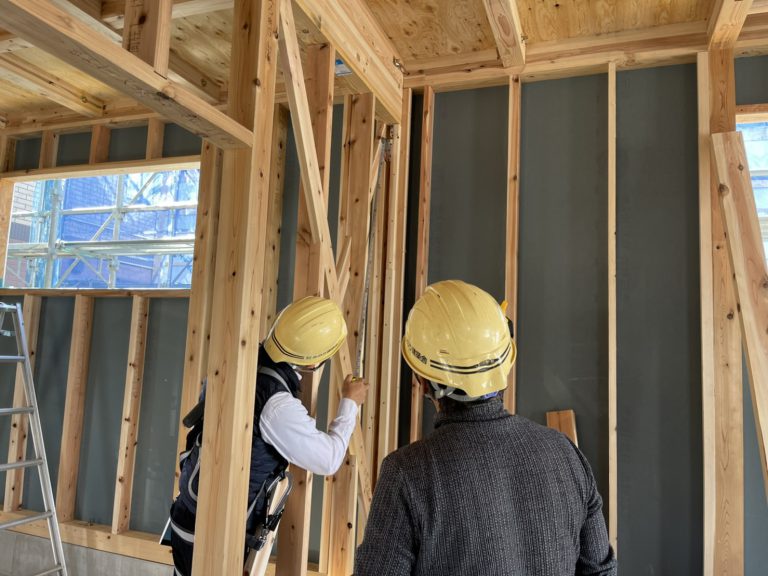

【2021年7月1日】木工事!

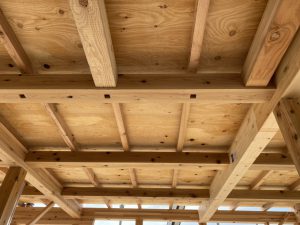

天井下地工事!

【2021年7月1日】木工事!

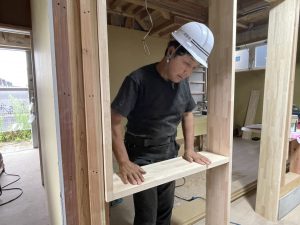

高橋棟梁、枠の取り付け!

【2021年7月1日】木工事!

2階!

【2021年6月29日】木工事!

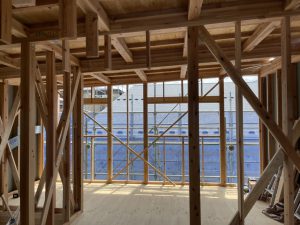

木工事中!

【2021年6月29日】木工事!

1階工事中!

【2021年6月29日】木工事!

2階確認!

【2021年6月29日】木工事!

2階!

【2021年6月22日】外観!

外観!

【2021年6月22日】外観!

外観!

【2021年6月14日】外観!

外観!

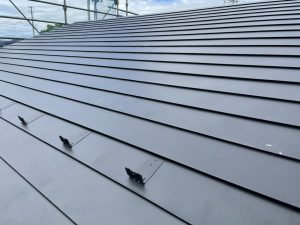

【2021年6月14日】屋根工事!

破風板金仕上げ!

【2021年6月8日】木工事!

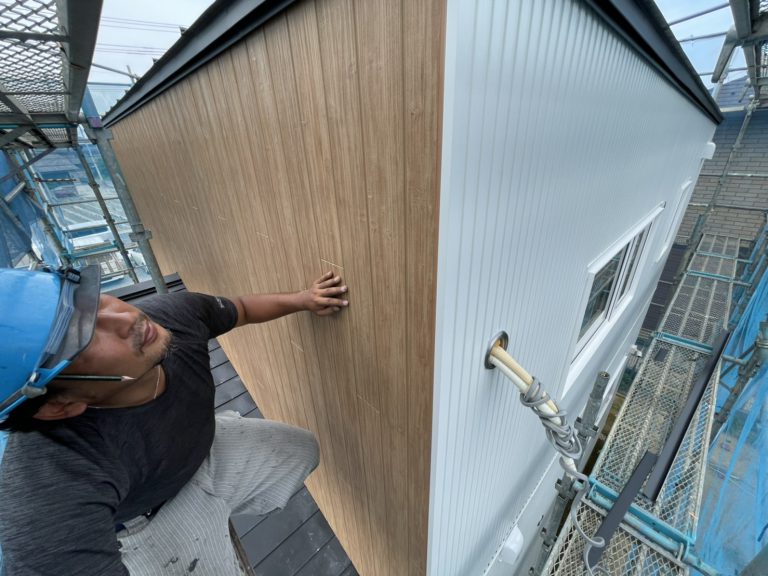

外観!

【2021年6月8日】木工事!

室内!

【2021年6月8日】木工事!

室内!

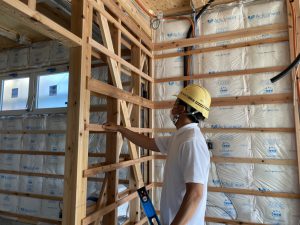

【2021年5月31日】木工事!

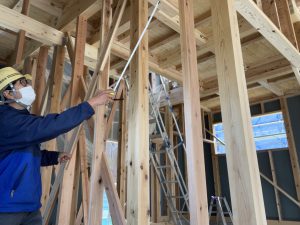

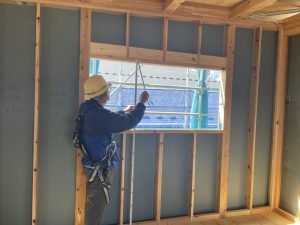

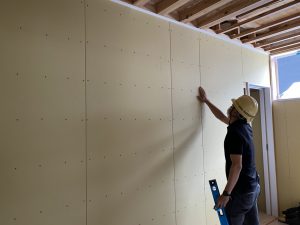

壁下地位置確認!

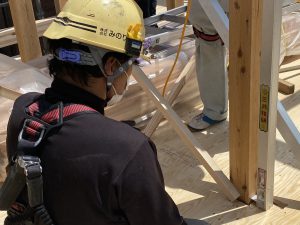

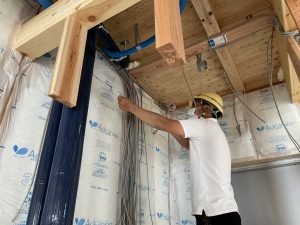

【2021年5月31日】電気工事!

コンセント高さ確認!

【2021年5月28日】防水検査!

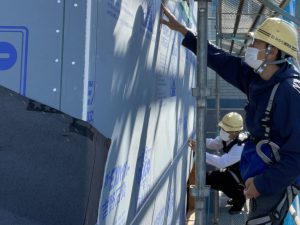

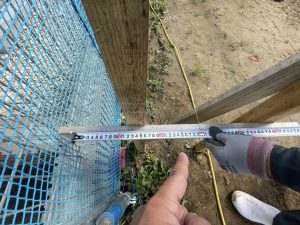

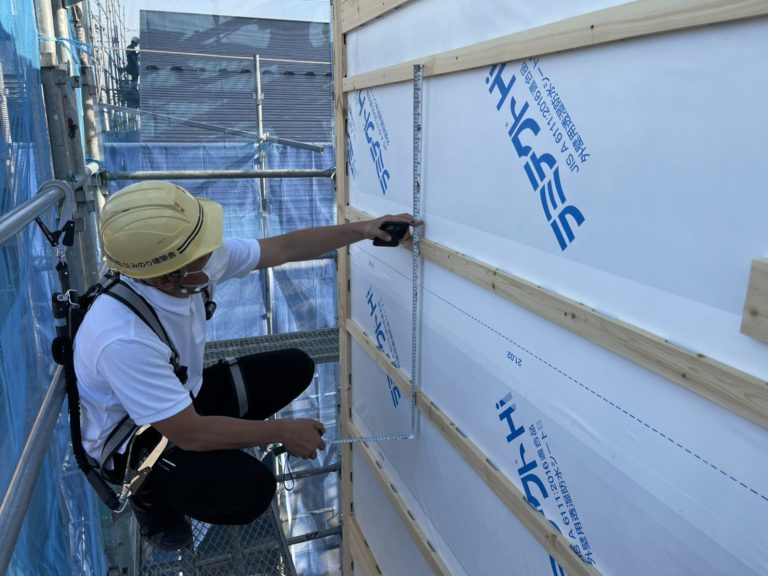

胴縁間隔の確認!

【2021年5月28日】防水検査!

通気胴縁確認!

【2021年5月28日】防水検査!

通気胴縁!

【2021年5月28日】防水検査!

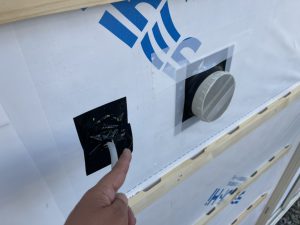

配線、ダクトまわり防水確認!

【2021年5月28日】防水検査!

防水検査!

【2021年5月28日】木下地検査!

下地の確認!

【2021年5月28日】木下地検査!

壁下地凹凸確認!

【2021年5月28日】木下地検査!

小屋裏確認!

【2021年5月28日】木下地検査!

壁下地!

【2021年5月28日】木下地検査!

木下地検査!

【2021年5月28日】木下地検査!

下地の不陸確認!

【2021年5月28日】木下地検査!

下地のスパン確認!

【2021年5月28日】木下地検査!

木下地検査!

【2021年5月24日】外観!

外観!

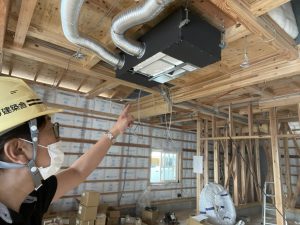

【2021年5月24日】空調工事!

空調確認!

【2021年5月22日】木工事!

壁下地!

【2021年5月22日】木工事!

壁下地入れ!

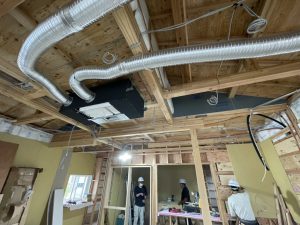

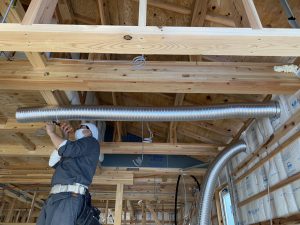

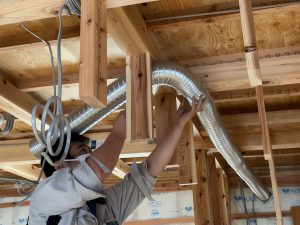

【2021年5月22日】ダクト工事!

ダクト工事!

【2021年5月22日】ダクト工事!

ダクト工事!

【2021年5月20日】外観!

外観!

【2021年5月20日】配管工事!

二階からの配管を確認!

【2021年5月20日】電気工事!

電気配線の確認!

【2021年5月20日】断熱工事!

断熱工事!

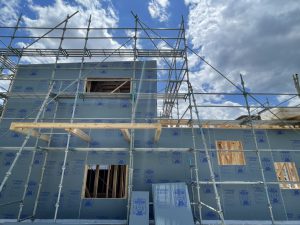

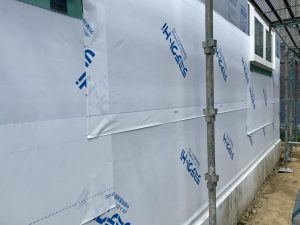

【2021年5月18日】外壁工事!

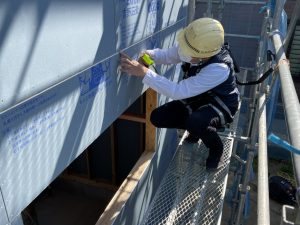

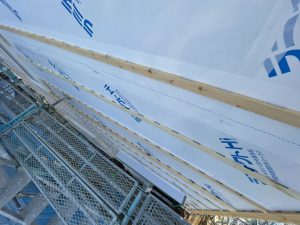

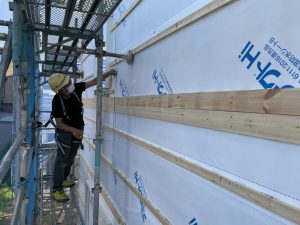

外壁の防水シート張りが進行中!

【2021年5月18日】屋根工事!

屋根板金工事!

【2021年5月18日】空調工事!

空調設備の打ち合わせ!

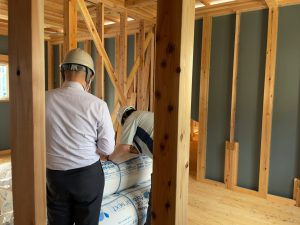

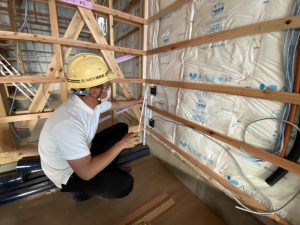

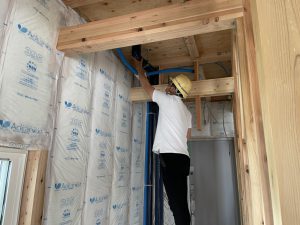

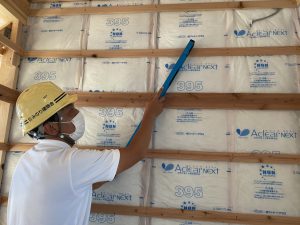

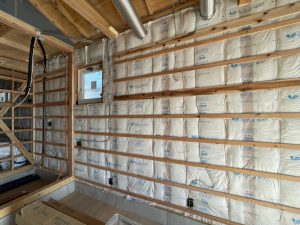

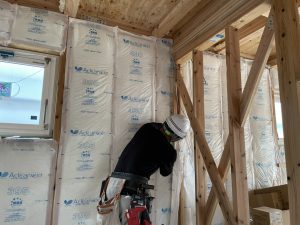

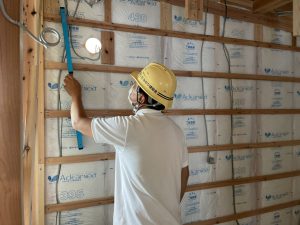

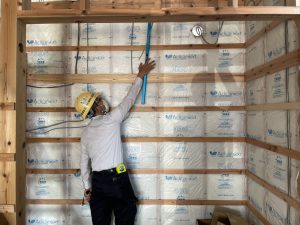

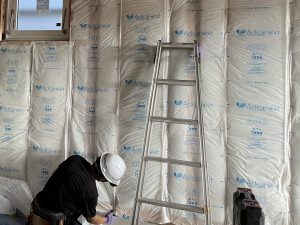

【2021年5月17日】断熱工事!

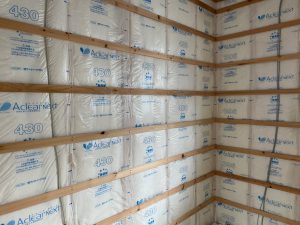

断熱材の充填!

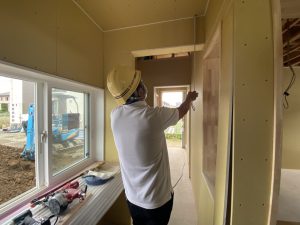

【2021年5月17日】木工事!

小屋裏高さの確認!

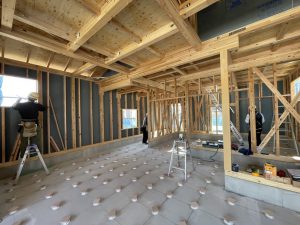

【2021年5月15日】木工事!

床下地張り!

【2021年5月13日】建て方検査!

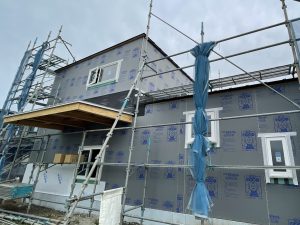

外観!

【2021年5月13日】建て方検査!

外観!

【2021年5月13日】建て方検査!

熱きょう処理確認!

【2021年5月13日】建て方検査!

外部検査!

【2021年5月13日】建て方検査!

先貼りシート!

【2021年5月13日】建て方検査!

一階の状況!

【2021年5月13日】建て方検査!

サッシ高さ確認!

【2021年5月13日】建て方検査!

高橋棟梁と納まり確認!

【2021年5月13日】建て方検査!

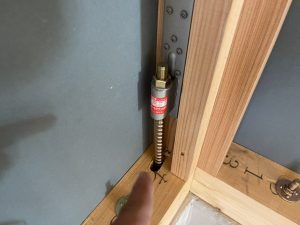

金物確認!

【2021年5月13日】建て方検査!

ホールダウン金物!

【2021年5月13日】建て方検査!

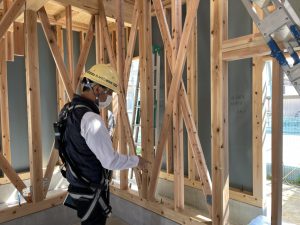

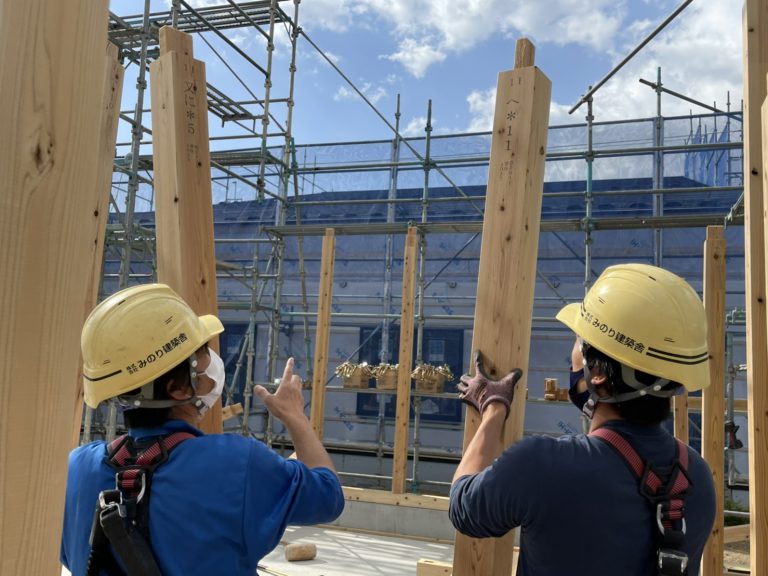

社内建て方検査!

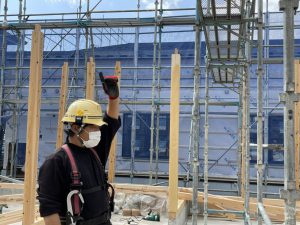

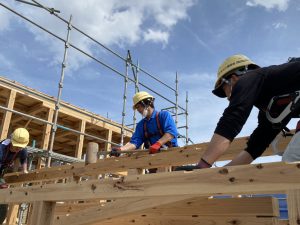

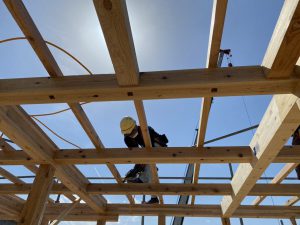

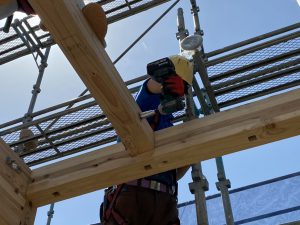

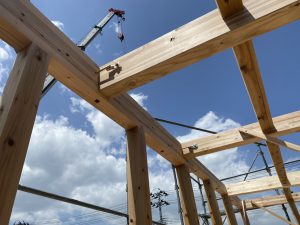

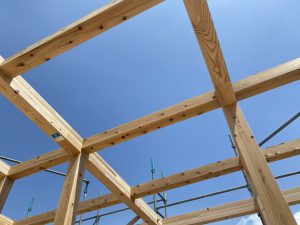

【2021年5月11日】木工事!

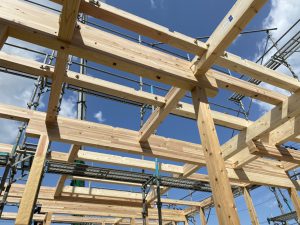

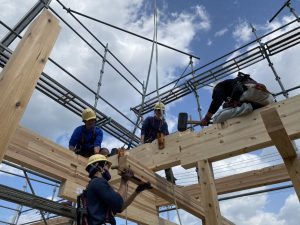

梁組み、金物確認!

【2021年5月11日】木工事!

2階!

【2021年5月11日】外壁工事!

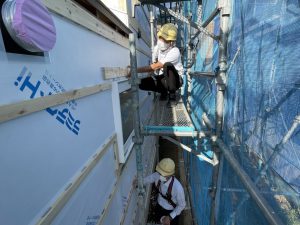

外部状況!

【2021年5月11日】外壁工事!

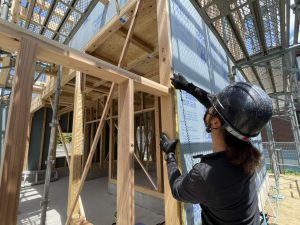

耐力面材工事!

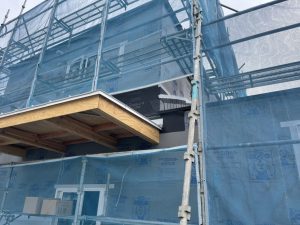

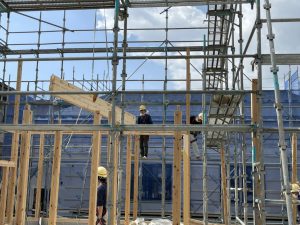

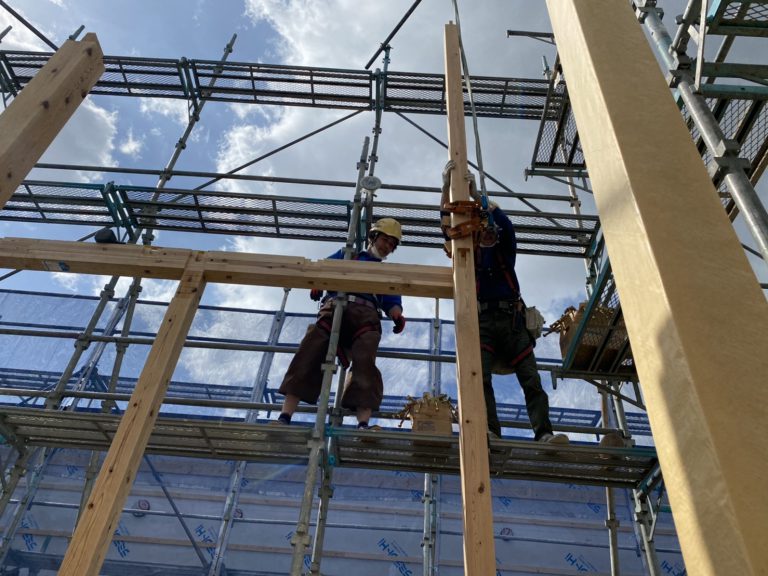

【2021年5月8日】建て方工事!

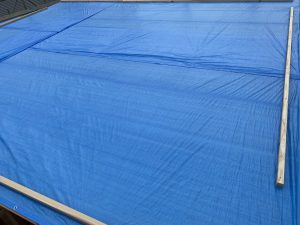

養生をして本日の作業は完了です!

引き続き安全第一で作業を進めてまいります!

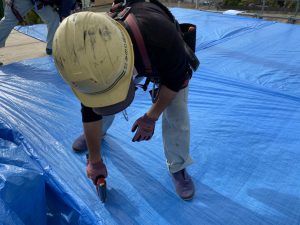

【2021年5月8日】建て方工事!

ブルーシートで養生!

【2021年5月8日】建て方工事!

下屋の母屋掛け!

【2021年5月8日】建て方工事!

野地板張り!

【2021年5月8日】建て方工事!

垂木掛け!

【2021年5月8日】建て方工事!

棟木が上がりました!

【2021年5月8日】建て方工事!

柱の垂直を確認!

【2021年5月8日】建て方工事!

二階の梁組み!

【2021年5月8日】建て方工事!

金物でしっかり固定!

【2021年5月8日】建て方工事!

梁組み状況!

【2021年5月8日】建て方工事!

梁組み!

【2021年5月8日】建て方工事!

通し柱!

【2021年5月8日】建て方工事!

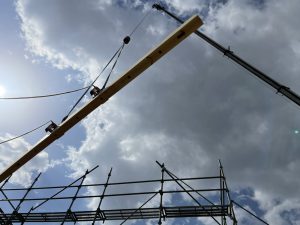

レッカー!

【2021年5月8日】建て方工事!

梁組み!

【2021年5月8日】建て方工事!

柱確認!

【2021年5月8日】建て方工事!

柱立てから作業スタート!

【2021年5月8日】建て方工事!

高橋棟梁!

【2021年5月8日】建て方工事!

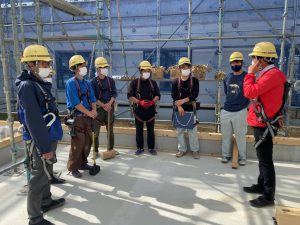

KY(危険予知)活動で

安全に対する意識を全員で共有!

【2021年5月8日】建て方工事!

本日は建て方工事です!

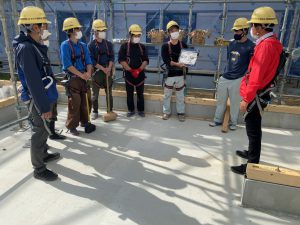

朝礼で安全対策、体調を確認!

【2021年5月6日】土台敷き!

土台の確認!

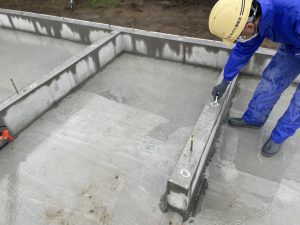

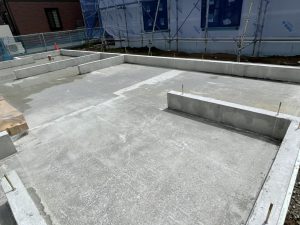

【2021年4月30日】基礎工事!

基礎状況!

【2021年4月30日】配管工事!

先行配管確認!

【2021年4月29日】基礎検査!

測定結果を記入!

【2021年4月29日】基礎検査!

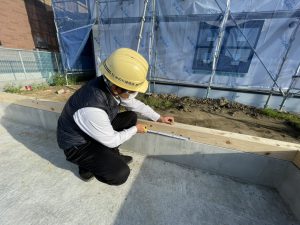

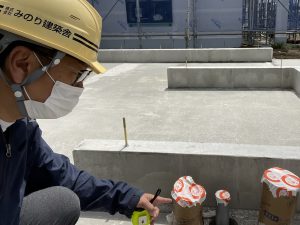

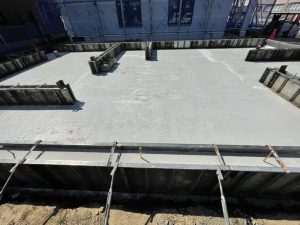

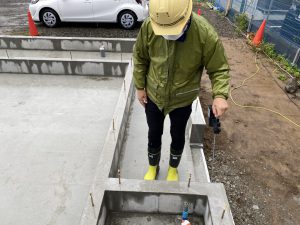

基礎天端レベル測定!

【2021年4月29日】基礎検査!

基礎検査!

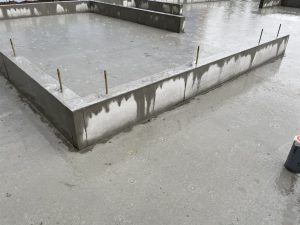

【2021年4月22日】基礎工事!

立ち上がりコンクリート養生!

【2021年4月22日】基礎工事!

ホールダウン金物確認!

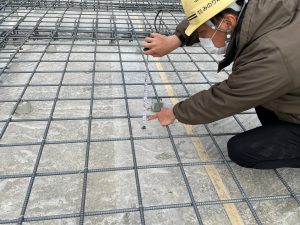

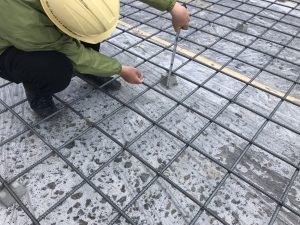

【2021年4月19日】基礎配筋検査!

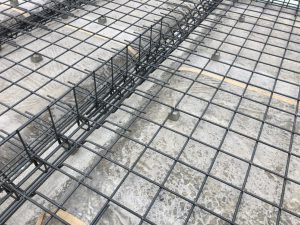

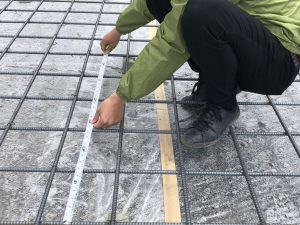

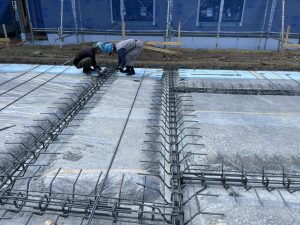

ピッチの確認!

【2021年4月19日】基礎配筋検査!

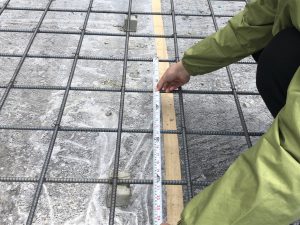

かぶり厚さを確認!

【2021年4月19日】基礎配筋検査!

基礎配筋検査!

【2021年4月16日】基礎工事!

基礎配筋工事中!

【2021年4月16日】基礎工事!

基礎配筋の確認!

【2021年4月15日】基礎工事!

配筋工事!

【2021年4月12日】配管工事!

配管位置確認!

【2021年4月12日】配管工事!

基礎先行配管!

【2021年4月12日】配管工事!

基礎先行配管!

【2021年4月9日】基礎工事!

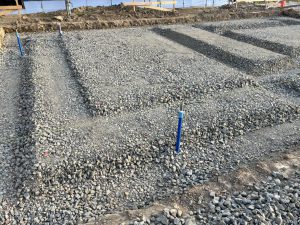

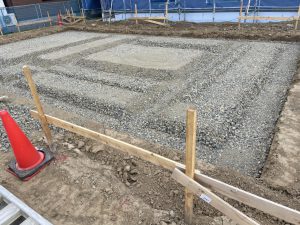

根切り確認!

【2021年4月9日】基礎工事!

根切り確認!

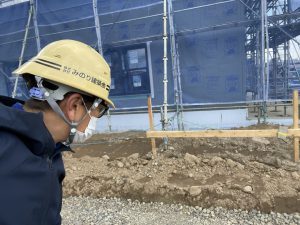

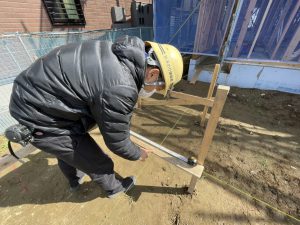

【2021年4月5日】基礎工事!

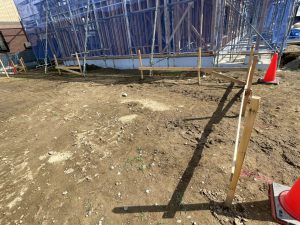

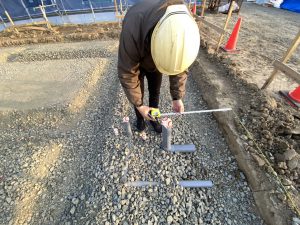

丁張!

【2021年4月5日】基礎工事!

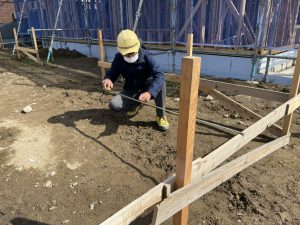

丁張確認!

【2021年4月5日】基礎工事!

丁張確認!

【2021年4月5日】基礎工事!

丁張確認!

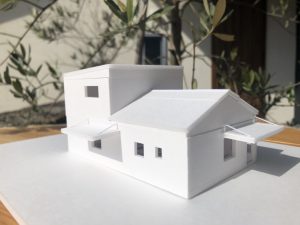

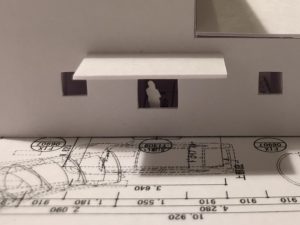

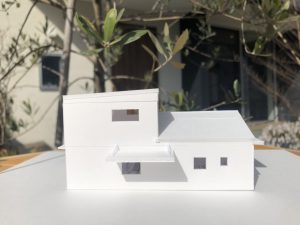

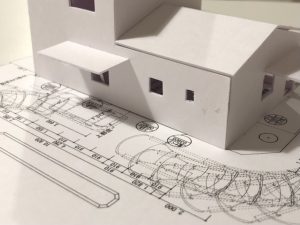

【2021年3月29日】1/100完成模型!

北西側!

【2021年3月29日】1/100完成模型!

北側!

【2021年3月29日】1/100完成模型!

西側!

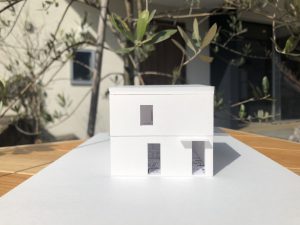

【2021年3月8日】1/100模型!

 仙台市内で、

(仮称)調剤薬局 新築工事が始まります!

 2階建て・延床面積31.5坪

来月4月から工事が始まります!

完成は8月末を予定しています。

今回、設計・施工をみのり建築舎で行い

デザイン監修を、Chickadee&HOMEさんが担当します!

どうぞ、よろしくお願い致します。<(_ _)>(^-^)

【2021年3月8日】1/100模型!

設計途中の1/100!

施工レポートの一覧にもどる
