リアルタイム施工レポート

完成!家族を見守ってくれる平屋の家!柴田町・延床面積23.50坪
[ 柴田町/ 新築戸建(注文住宅) ]

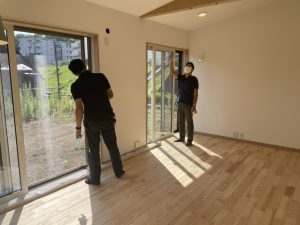

【2021年10月9日】お引き渡し!

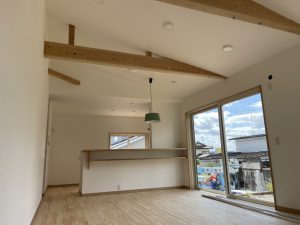

LDK!

【2021年10月9日】お引き渡し!

アカマツの床!

【2021年10月9日】お引き渡し!

脱衣室には

ガスの衣類乾燥機!

【2021年10月9日】お引き渡し!

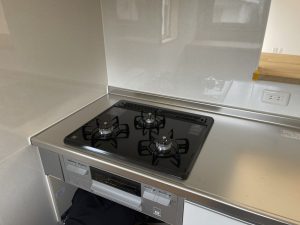

キッチン!

【2021年10月9日】お引き渡し!

個室3!

【2021年10月9日】お引き渡し!

個室2!

【2021年10月9日】お引き渡し!

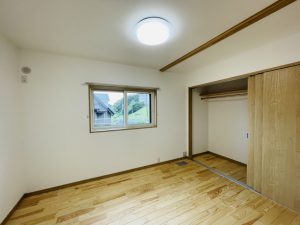

個室1!

【2021年10月9日】お引き渡し!

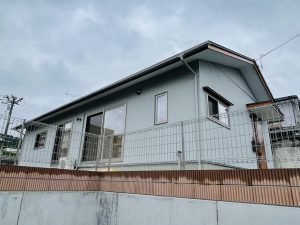

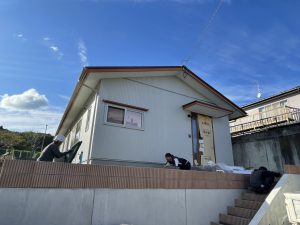

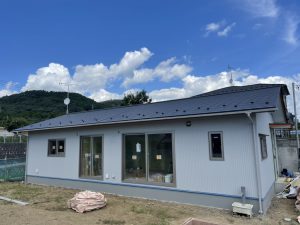

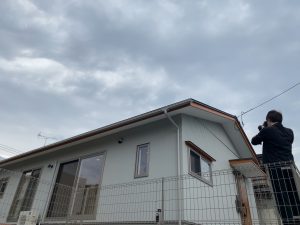

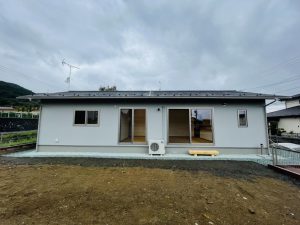

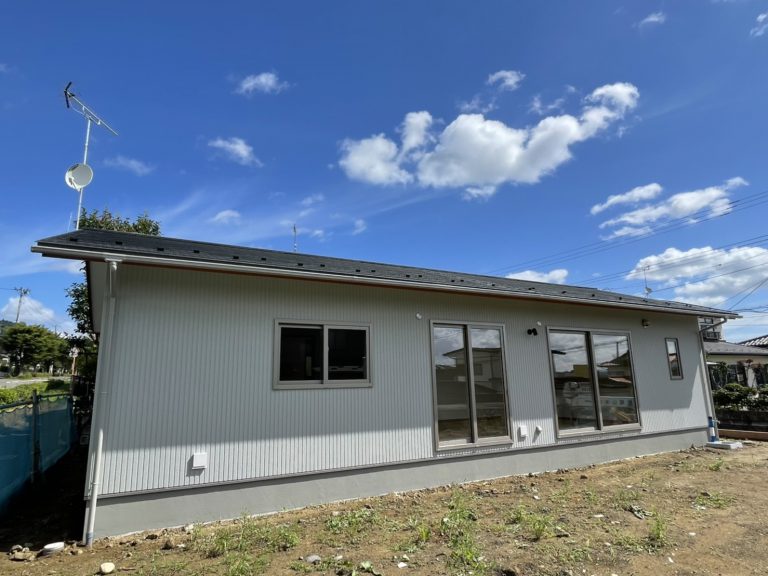

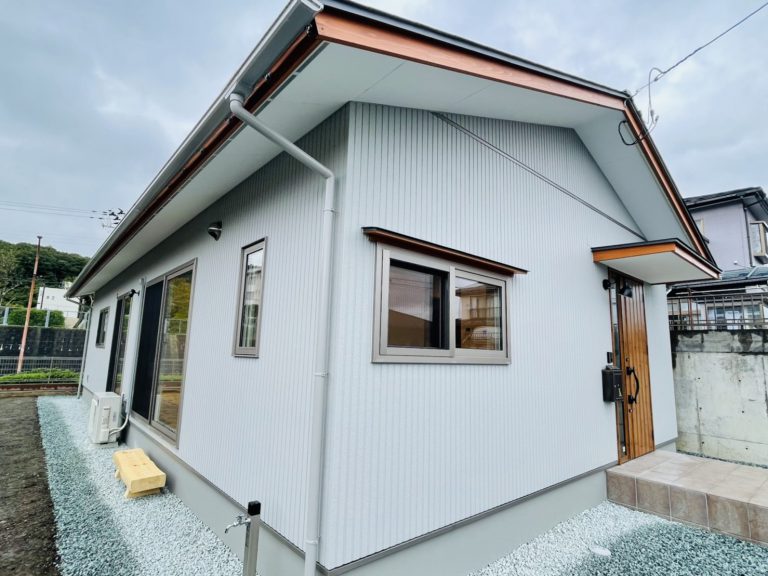

外観!

【2021年10月9日】お引き渡し!

外観!

【2021年10月9日】お引き渡し!

外観!

【2021年10月8日】完成写真撮影!

外観の撮影!

【2021年10月8日】完成写真撮影!

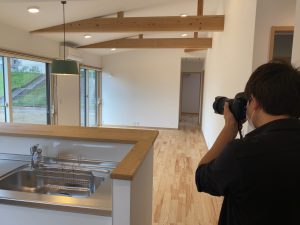

内観撮影!

【2021年10月8日】完成写真撮影!

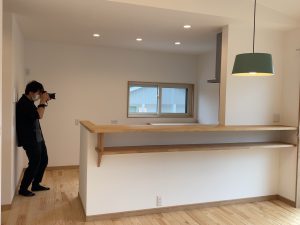

完成写真撮影!

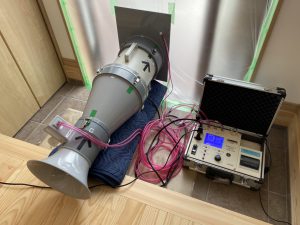

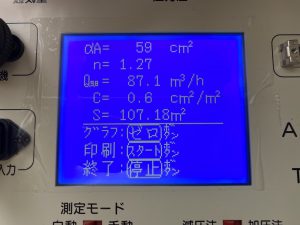

【2021年10月5日】気密測定!

結果はC値0.6㎠/㎡!

今回も狙い通りの数値が出ました!

【2021年10月5日】気密測定!

気密測定!

【2021年10月5日】ライフライン検査!

水質検査!

【2021年10月5日】ライフライン検査!

テレビの受信レベル確認!

【2021年10月5日】ライフライン検査!

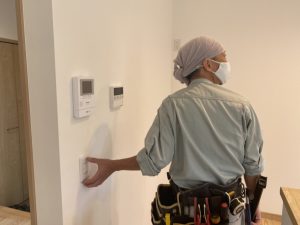

照明スイッチ確認!

【2021年10月5日】ライフライン検査!

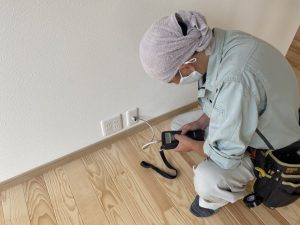

通電確認!

【2021年10月5日】ライフライン検査!

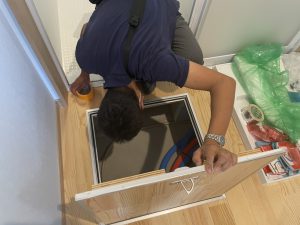

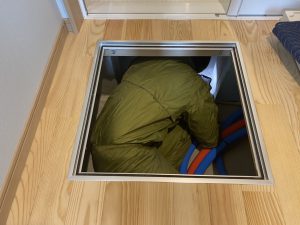

床下に潜って、漏水がないか確認!

【2021年10月5日】ライフライン検査!

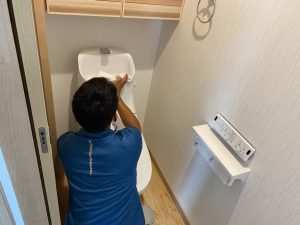

トイレ確認!

【2021年10月5日】ライフライン検査!

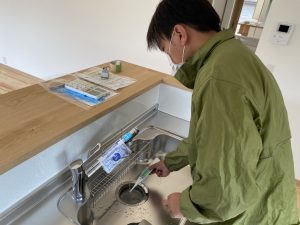

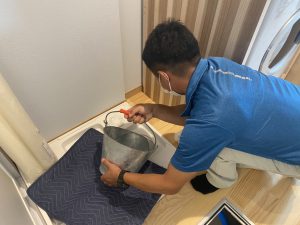

キッチン通水確認!

【2021年10月5日】ライフライン検査!

洗面確認!

【2021年10月5日】ライフライン検査!

洗濯パン排水確認!

【2021年10月5日】ライフライン検査!

システムバス確認!

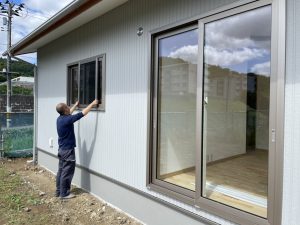

【2021年10月2日】外観!

外観!

【2021年10月2日】外観!

外観!

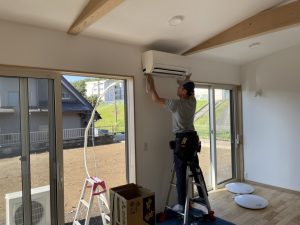

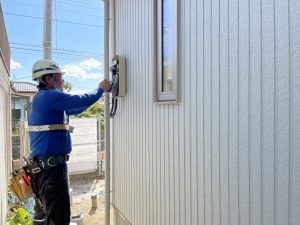

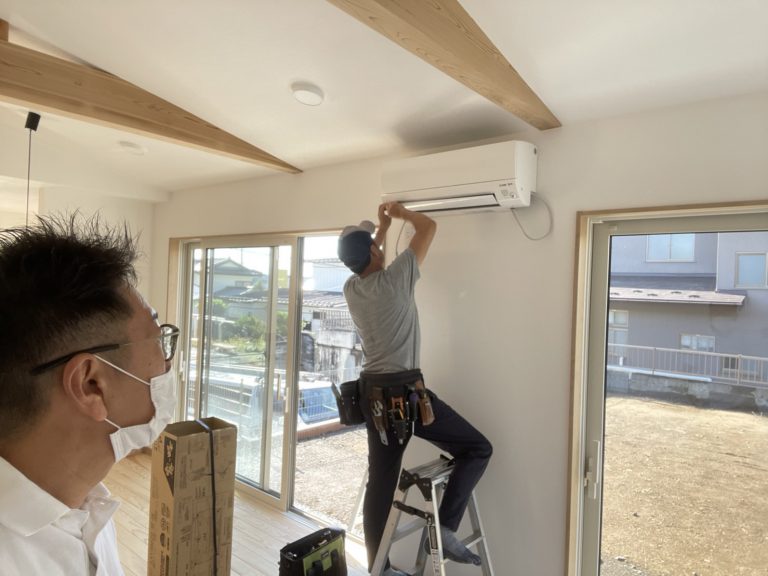

【2021年10月2日】エアコン工事!

エアコン工事!

【2021年10月2日】エアコン工事!

エアコン工事確認!

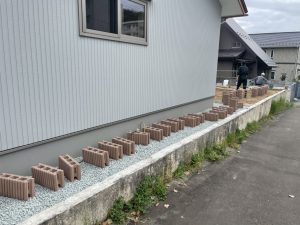

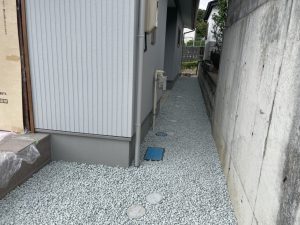

【2021年9月28日】外構工事!

敷地周りの砕石敷きも完了!

【2021年9月28日】外構工事!

ブロック工事中!

【2021年9月28日】外構工事!

外構工事!

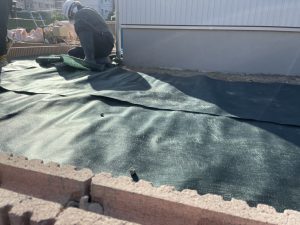

【2021年9月24日】外構工事!

防草シート敷き!

【2021年9月24日】外構工事!

外構工事!

【2021年9月24日】外構工事!

外構工事確認!

【2021年9月24日】外構工事!

外構工事!

【2021年9月21日】外構工事!

ブロック積みの確認!

【2021年9月21日】外構工事!

外構工事が開始!

【2021年9月17日】完了検査!

完了検査!
無事合格です!

【2021年9月14日】ガス工事!

ガスつなぎ込み確認!

【2021年9月14日】ガス工事!

ガス工事!

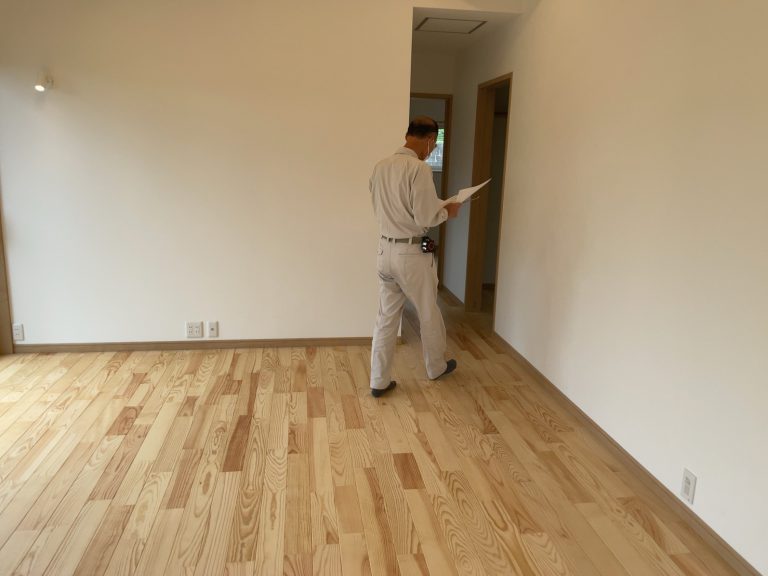

【2021年9月9日】完成検査!

室内検査!

【2021年9月9日】完成検査!

室内検査!

【2021年9月9日】完成検査!

指摘事項、床凹み!

【2021年9月9日】完成検査!

ユニットバスの確認!

【2021年9月9日】完成検査!

床下確認!

【2021年9月9日】完成検査!

室内検査中!

【2021年9月9日】完成検査!

内部造作おさまり確認!

【2021年9月9日】完成検査!

外部検査!

【2021年9月9日】完成検査!

秋、トンボ!

【2021年9月9日】完成検査!

外部検査!

【2021年9月9日】完成検査!

外部検査中!

【2021年9月9日】完成検査!

外部、サッシおさまり確認!

【2021年9月7日】サッシ工事!

網戸取り付け!

【2021年9月7日】設備工事!

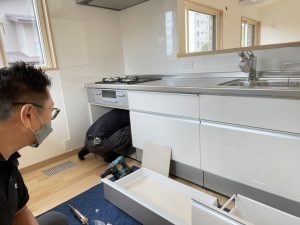

キッチン確認!

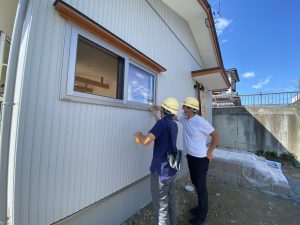

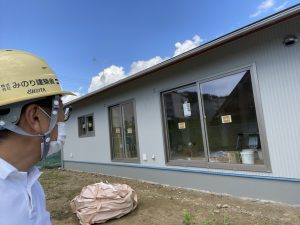

【2021年9月7日】外観!

外観!

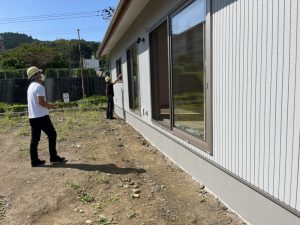

【2021年9月7日】現場確認!

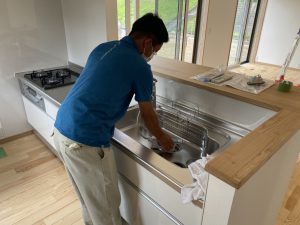

キッチン!

【2021年9月7日】現場確認!

室内!

【2021年9月7日】現場確認!

室内!

【2021年9月7日】現場確認!

照明確認!

【2021年9月7日】電気工事!

電力引き込み!

【2021年9月3日】建具工事!

建具の吊り込みも完了しました!

【2021年9月3日】電気工事!

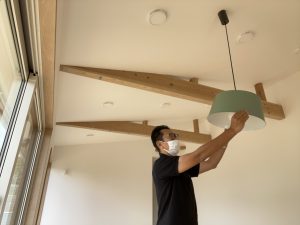

照明取り付け!

【2021年9月3日】仕上確認!

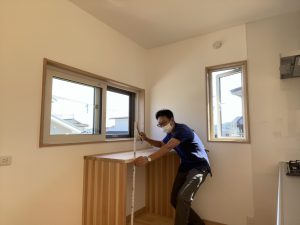

洗面室!

【2021年9月3日】設備工事!

住宅設備機器の設置!

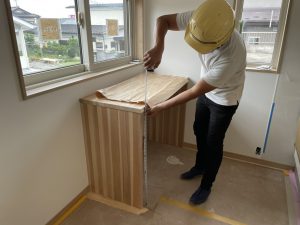

【2021年9月3日】造作収納工事!

食器棚高さの確認!

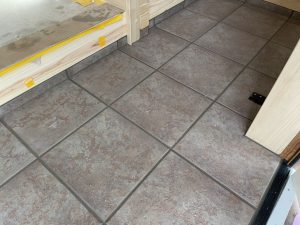

【2021年9月3日】タイル工事!

タイル仕上げ!

【2021年9月2日】内装工事!

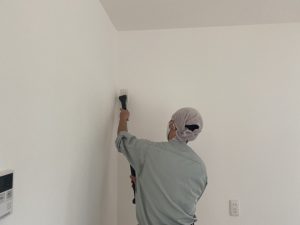

クロス貼り!

【2021年9月2日】内装工事!

クロス貼り確認!

【2021年9月2日】内装工事!

クロス貼り!

【2021年9月2日】内装工事!

クロス貼り!

【2021年9月2日】内装工事!

クロス貼り!

【2021年8月27日】外観!

外観!

【2021年8月27日】外観!

外観!

【2021年8月27日】左官工事!

基礎立ち上がり仕上げ!

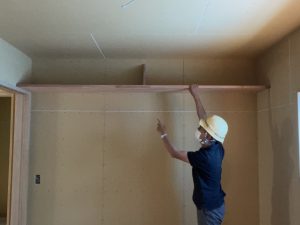

【2021年8月27日】内装工事!

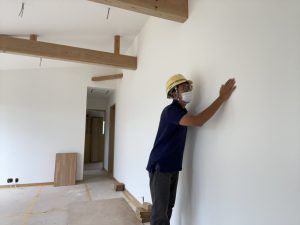

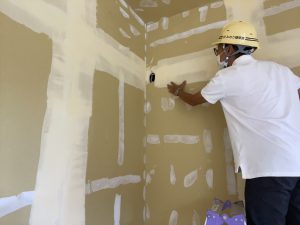

壁下地処理確認!

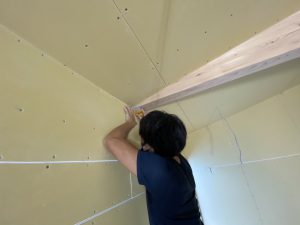

【2021年8月27日】内装工事!

壁下地処理!

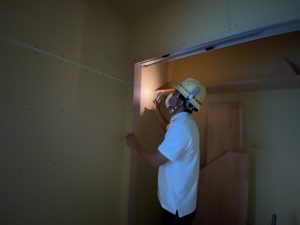

【2021年8月23日】木工事完了検査!

高橋棟梁、ボードの不陸手直し!

【2021年8月23日】木工事完了検査!

すぐ手直し!

【2021年8月23日】木工事完了検査!

出入口枠納まり確認!

【2021年8月23日】木工事完了検査!

収納内部のボード確認!

【2021年8月23日】木工事完了検査!

サッシ枠確認!

【2021年8月23日】木工事完了検査!

仕上がり確認!

【2021年8月23日】木工事完了検査!

ボードの不陸がないか確認!

【2021年8月23日】木工事完了検査!

検査中!

【2021年8月19日】外観!

外観!

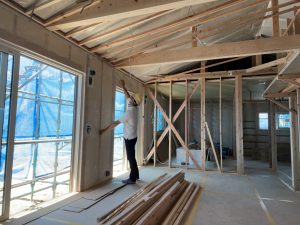

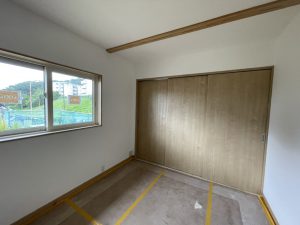

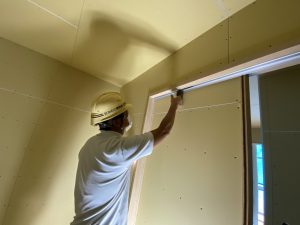

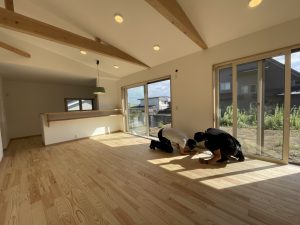

【2021年8月19日】木工事!

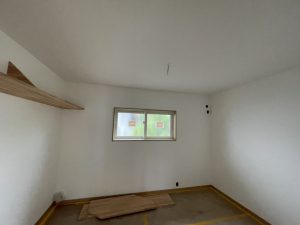

リビングダイニング!

【2021年8月19日】木工事!

棚確認!

【2021年8月19日】外観!

外観!

【2021年8月12日】外観!

外観!

【2021年8月12日】現場確認!

現場確認!

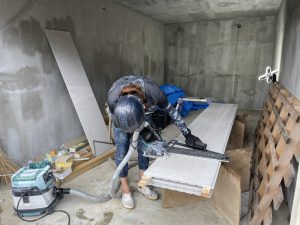

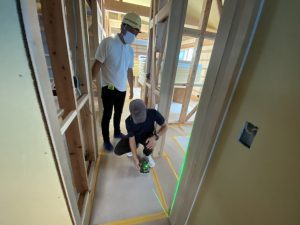

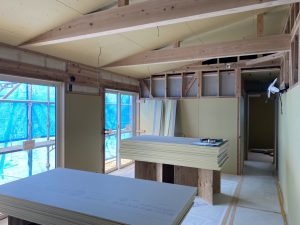

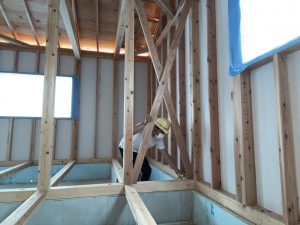

【2021年8月10日】木工事!

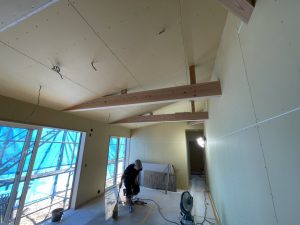

壁ボード貼り!

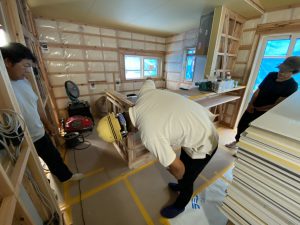

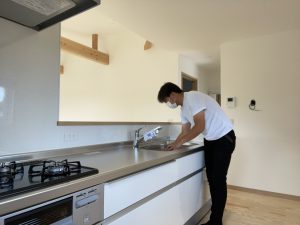

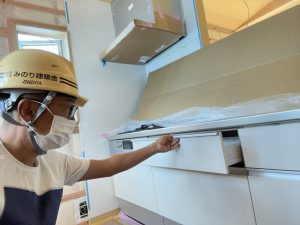

【2021年8月10日】キッチン!

キッチン確認!

【2021年8月10日】キッチン!

キッチン!

【2021年8月10日】塗装工事!

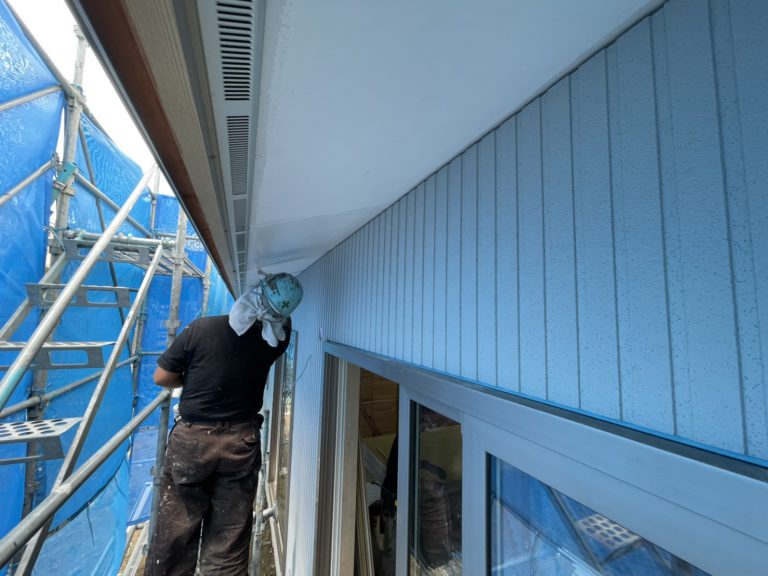

軒天塗装!

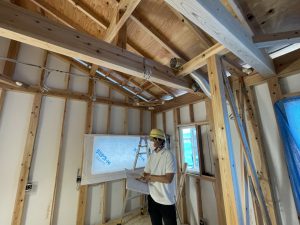

【2021年8月9日】木下地検査!

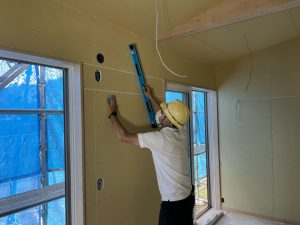

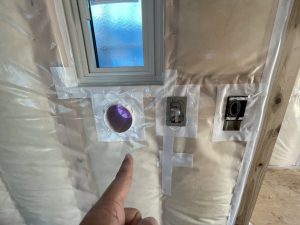

エアコン下地寸法確認!

【2021年8月9日】木下地検査!

建具枠の垂直確認!

【2021年8月9日】木下地検査!

キッチンカウンター確認!

【2021年8月9日】木下地検査!

エアコンの下地!

【2021年8月9日】木下地検査!

不陸がないか確認!

【2021年8月9日】木下地検査!

壁下地確認!

【2021年8月9日】木下地検査!

壁の下地確認!

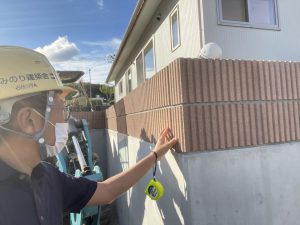

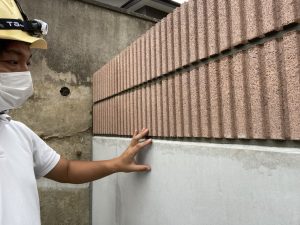

【2021年7月31日】外壁工事!

外壁張り!

【2021年7月31日】外壁工事!

外壁張り!

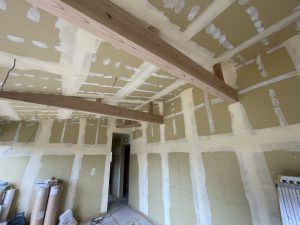

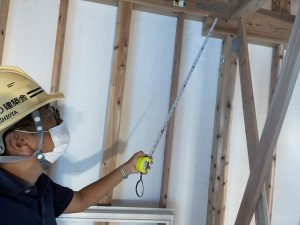

【2021年7月31日】木工事!

天井高さの確認!

【2021年7月30日】外観!

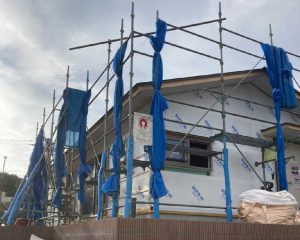

外観!

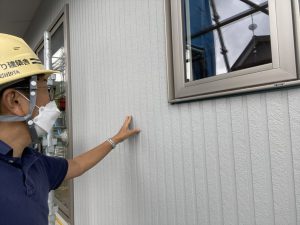

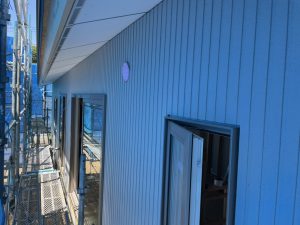

【2021年7月30日】外壁工事!

外壁工事!

【2021年7月30日】外壁工事!

外壁工事確認!

【2021年7月30日】外壁工事!

外壁工事!

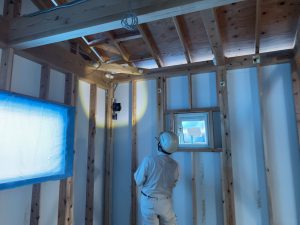

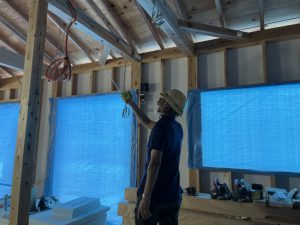

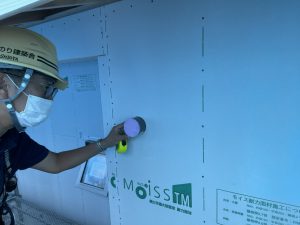

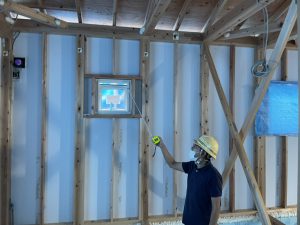

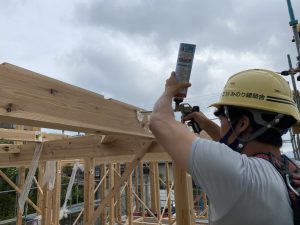

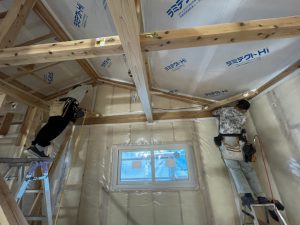

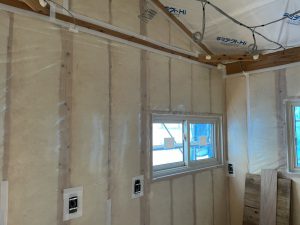

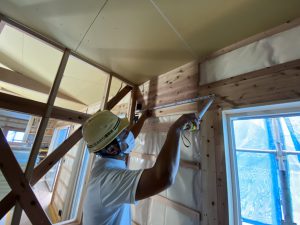

【2021年7月27日】断熱工事!

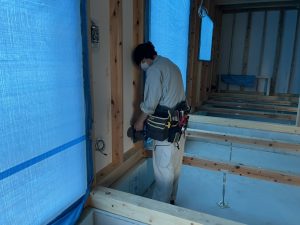

壁断熱材の確認!

【2021年7月27日】断熱工事!

天井断熱の充填確認!

【2021年7月27日】断熱工事!

天井断熱材確認!

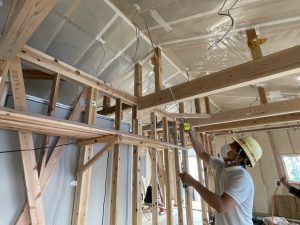

【2021年7月27日】木工事!

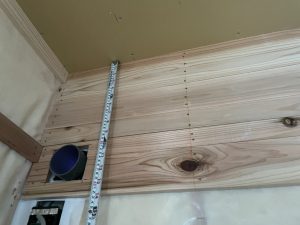

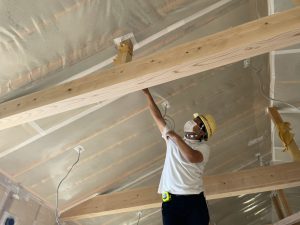

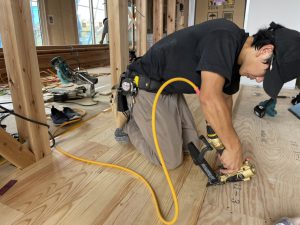

アカマツ床貼り!

【2021年7月27日】防水検査!

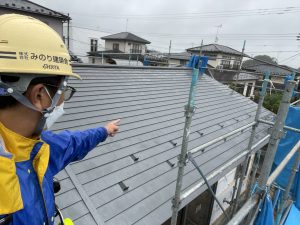

屋根確認!

【2021年7月27日】防水検査!

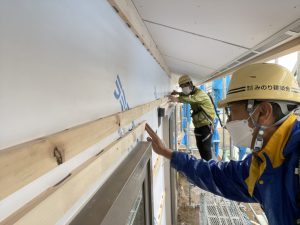

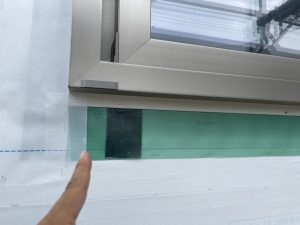

サッシ下、ヴェザータイト!

【2021年7月27日】防水検査!

通気胴縁!

【2021年7月27日】防水検査!

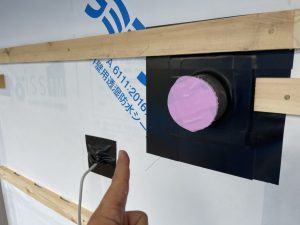

CD管まわり確認!

【2021年7月27日】防水検査!

ダクト、配線まわり確認!

【2021年7月27日】防水検査!

防水検査中!

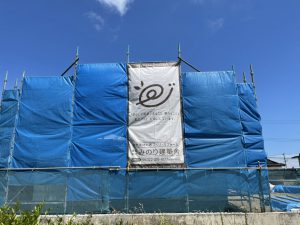

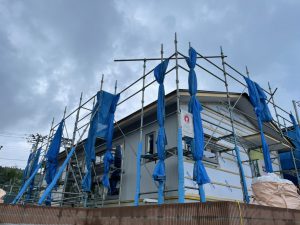

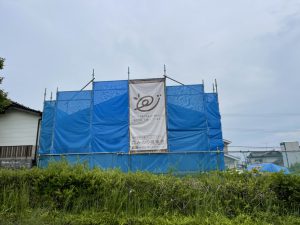

【2021年7月26日】台風対策!

台風対応でネットたたみました!

【2021年7月23日】現場確認!

現場確認!

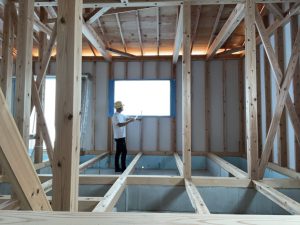

【2021年7月23日】木工事!

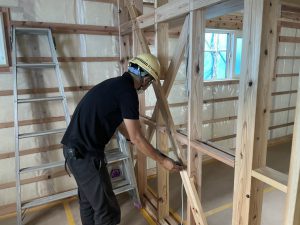

室内!

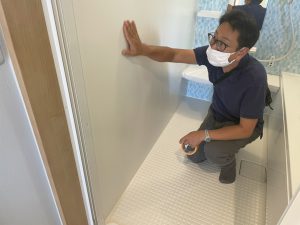

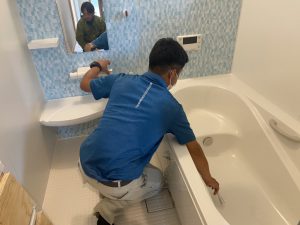

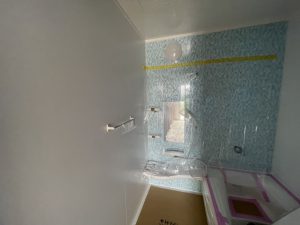

【2021年7月23日】システムバス!

システムバス!

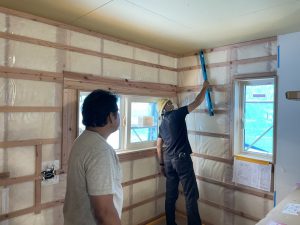

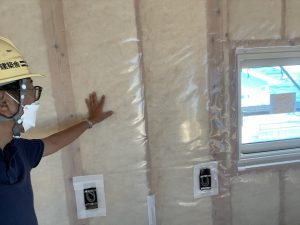

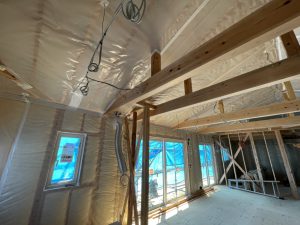

【2021年7月19日】断熱工事!

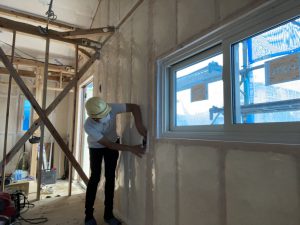

断熱工事完了!

【2021年7月19日】断熱工事!

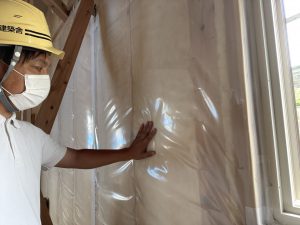

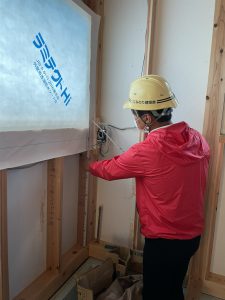

断熱、気密工事確認!

【2021年7月19日】断熱工事!

断熱材確認!

【2021年7月12日】外壁工事!

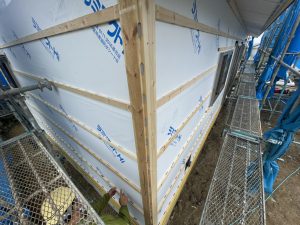

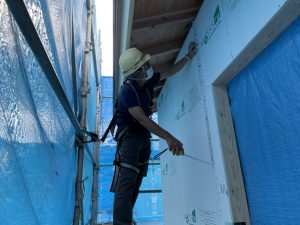

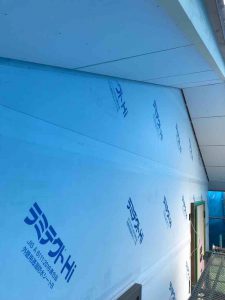

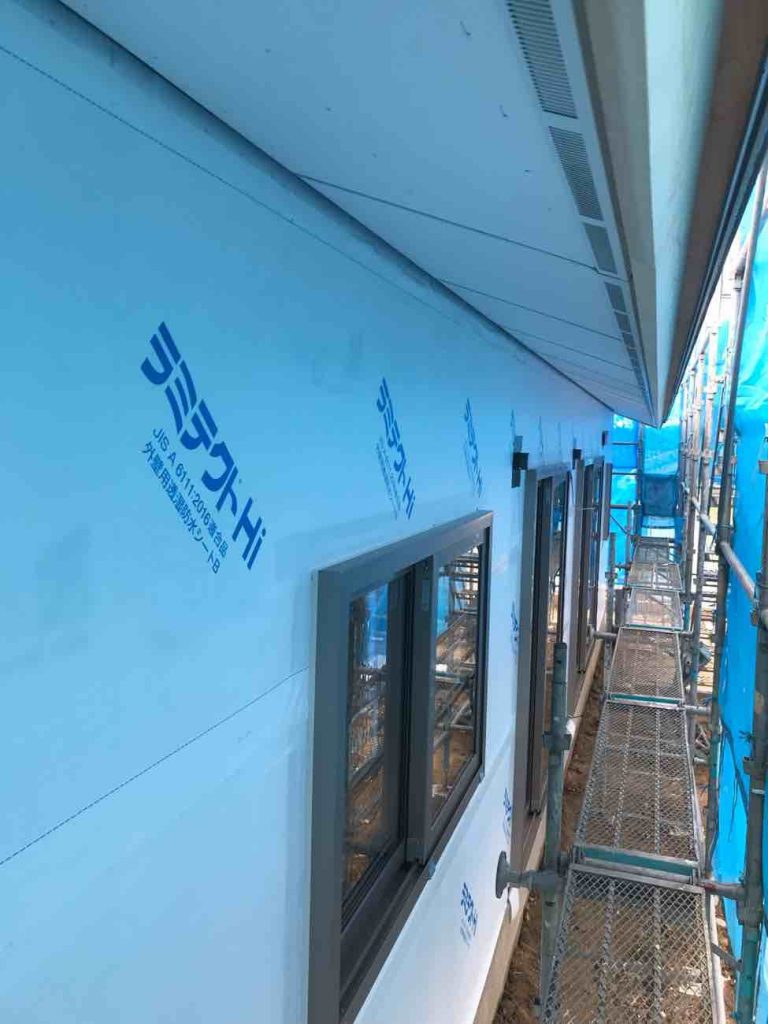

外壁透湿防水シート貼り!

【2021年7月12日】外壁工事!

外壁透湿防水シート貼り!

【2021年7月12日】木工事!

現場状況!

【2021年7月12日】木工事!

現場状況!

【2021年7月12日】木工事!

現場様子確認!

【2021年7月9日】木工事!

天井下地工事!

【2021年7月9日】断熱工事!

壁断熱材の確認!

【2021年7月9日】断熱工事!

断熱工事!

【2021年7月9日】外壁工事!

外壁の防水シート張り進行中!

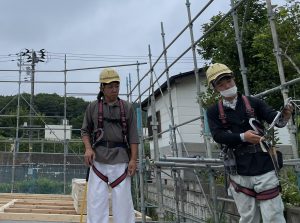

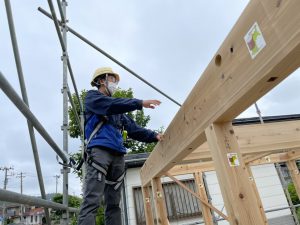

【2021年7月6日】中間検査!

無事合格!

【2021年7月6日】中間検査!

外部検査機関による中間検査!

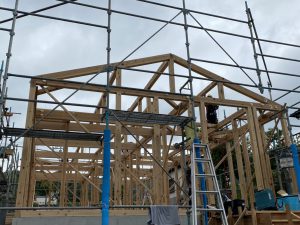

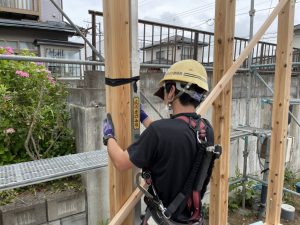

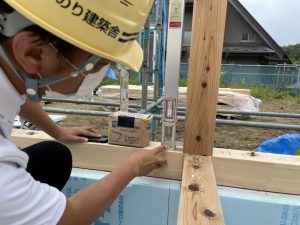

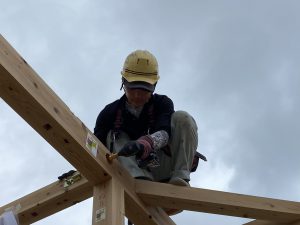

【2021年7月5日】建て方検査!

金物確認!

【2021年7月5日】建て方検査!

金物確認!

【2021年7月5日】建て方検査!

耐力壁の釘ピッチ確認!

【2021年7月5日】建て方検査!

屋根確認!

【2021年7月5日】建て方検査!

パイプ確認!

【2021年7月5日】建て方検査!

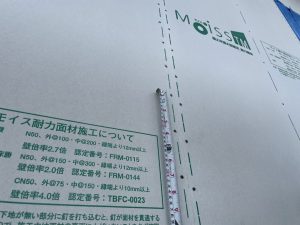

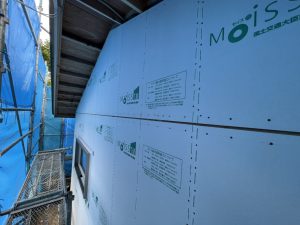

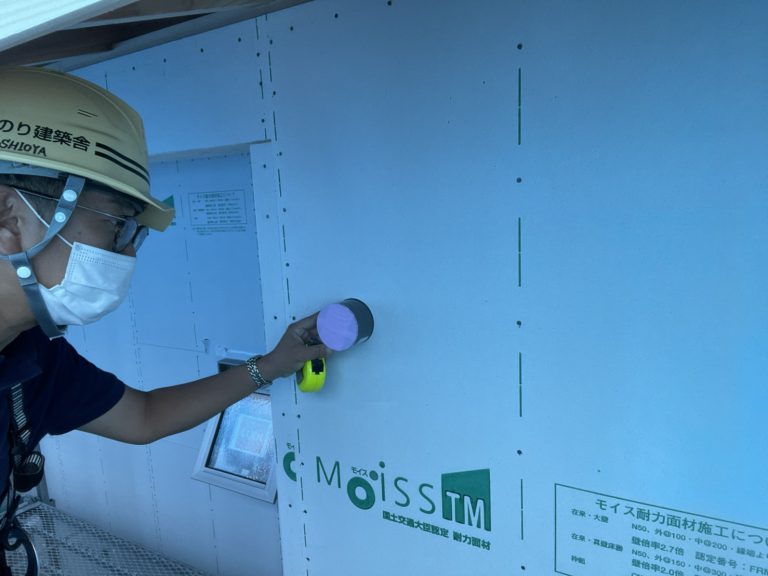

耐力面材モイス!

【2021年7月5日】建て方検査!

熱きょう処理!

【2021年7月5日】建て方検査!

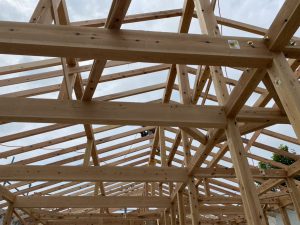

筋交、梁組み確認!

【2021年7月5日】建て方検査!

金物確認!

【2021年7月5日】建て方検査!

ホールダウン金物!

【2021年7月5日】建て方検査!

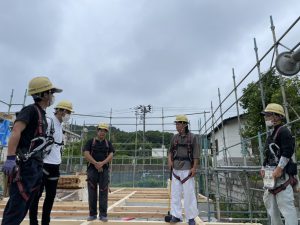

建て方検査!

【2021年7月3日】外観!

外観!

【2021年7月3日】配線工事!

電気工事!

【2021年7月3日】配線工事!

コンセント設置!

【2021年7月3日】配線工事!

コンセント位置の確認!

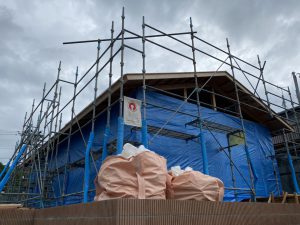

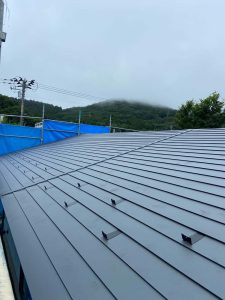

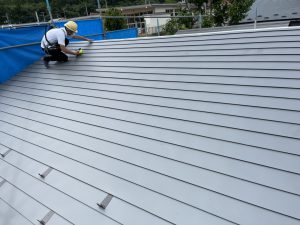

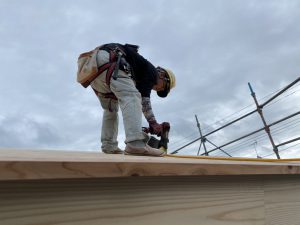

【2021年7月2日】屋根工事!

屋根工事!

【2021年6月28日】外観!

外観!

【2021年6月28日】外観!

外観!

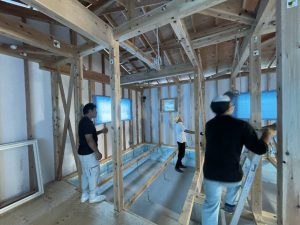

【2021年6月28日】木工事!

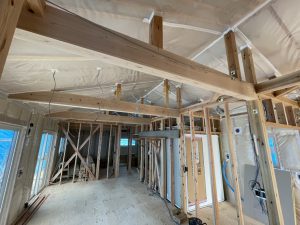

室内!

【2021年6月28日】配管工事!

設備配管確認!

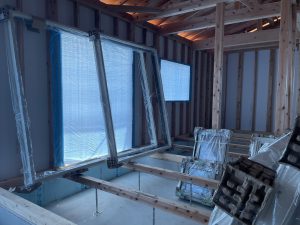

【2021年6月25日】サッシ工事!

サッシが搬入されました!

【2021年6月25日】木工事!

サッシの高さの確認!

【2021年6月25日】木工事!

筋交位置の確認!

【2021年6月25日】屋根工事!

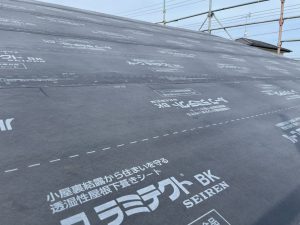

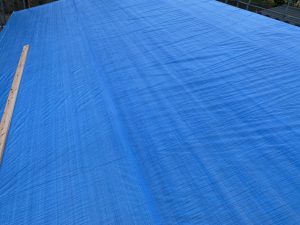

屋根のルーフィング張り確認!

【2021年6月25日】外壁工事!

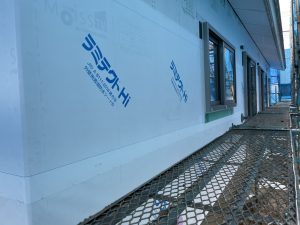

耐力壁の確認!

【2021年6月24日】屋根工事!

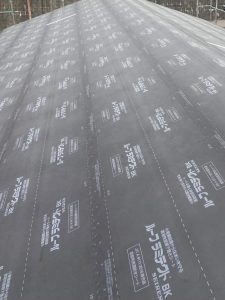

屋根、透湿防水シート工事完了!
雨が降ってもこれで大丈夫!

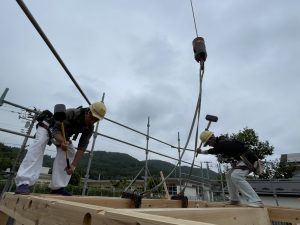

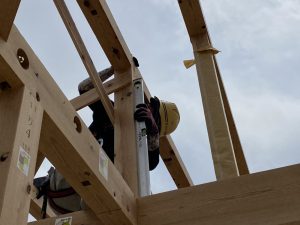

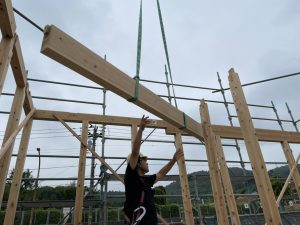

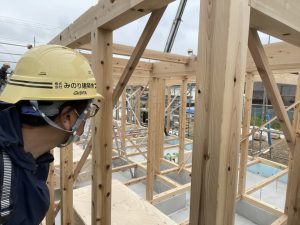

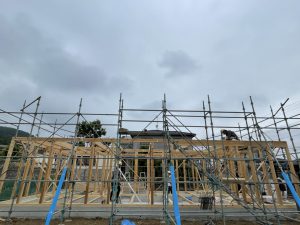

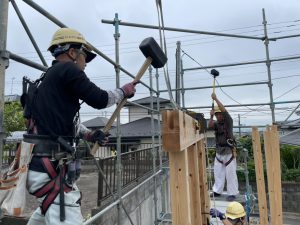

【2021年6月22日】建て方工事!

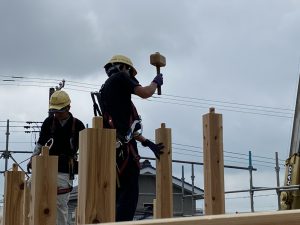

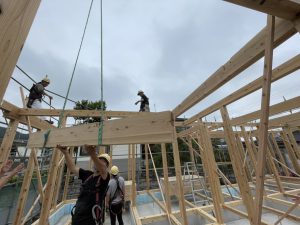

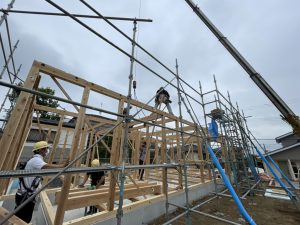

無事に上棟しました!

明日以降も安全第一で進めてまいります!

【2021年6月22日】建て方工事!

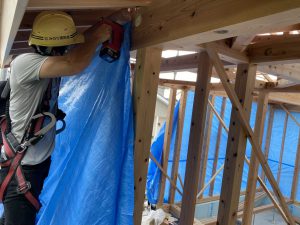

屋根の養生!

【2021年6月22日】建て方工事!

ブルーシートで養生!

【2021年6月22日】建て方工事!

野地板張り!

【2021年6月22日】建て方工事!

垂木掛け!

【2021年6月22日】建て方工事!

垂木!

【2021年6月22日】建て方工事!

垂木掛け!

【2021年6月22日】建て方工事!

小屋組みの垂直確認!

【2021年6月22日】建て方工事!

外部熱橋処理!

【2021年6月22日】建て方工事!

上棟しました!

【2021年6月22日】建て方工事!

母屋掛け!

【2021年6月22日】建て方工事!

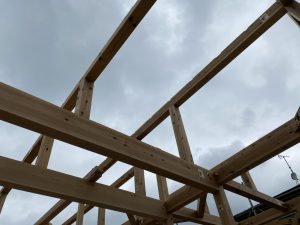

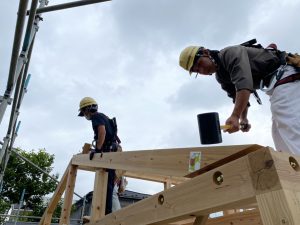

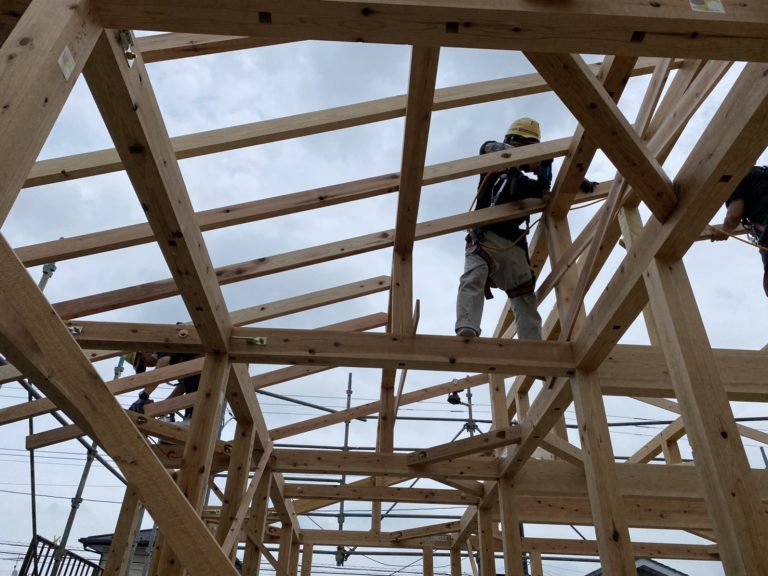

登り梁!

【2021年6月22日】建て方工事!

棟木が上がりました!

【2021年6月22日】建て方工事!

小屋束立て!

【2021年6月22日】建て方工事!

金物でしっかり固定!

【2021年6月22日】建て方工事!

垂直を確認!

【2021年6月22日】建て方工事!

梁掛け!

【2021年6月22日】建て方工事!

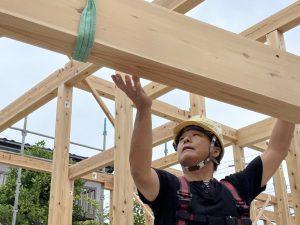

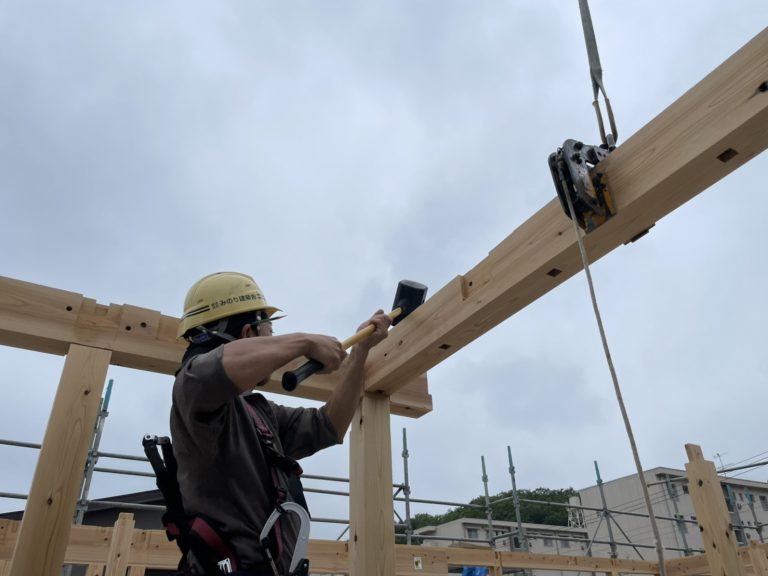

高橋棟梁、梁を配ります!

【2021年6月22日】建て方工事!

建て方作業!

【2021年6月22日】建て方工事!

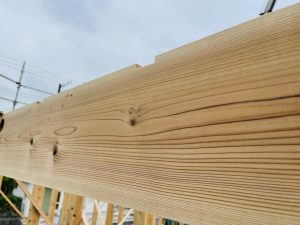

優良みやぎ材!

【2021年6月22日】建て方工事!

木肌がきれいな南三陸杉!

【2021年6月22日】建て方工事!

建て方確認!

【2021年6月22日】建て方工事!

建て方!

【2021年6月22日】建て方工事!

柱、水平垂直確認!

【2021年6月22日】建て方工事!

柱、水平垂直確認!

【2021年6月22日】建て方工事!

建て方確認!

【2021年6月22日】建て方工事!

高橋棟梁!

【2021年6月22日】建て方工事!

建て方!

【2021年6月22日】建て方工事!

建て方!

【2021年6月22日】建て方工事!

梁を掛けていきます!

【2021年6月22日】建て方工事!

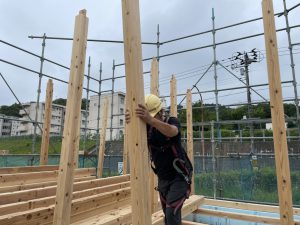

高橋棟梁、柱立て作業!

【2021年6月22日】建て方工事!

柱立てから開始!

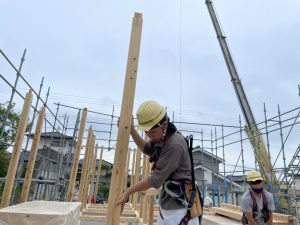

【2021年6月22日】建て方工事!

KY活動にて安全作業を確認!

【2021年6月22日】建て方工事!

建て方工事!朝礼!

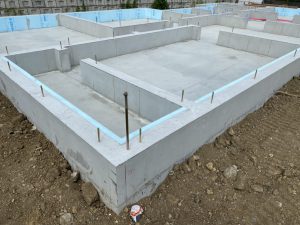

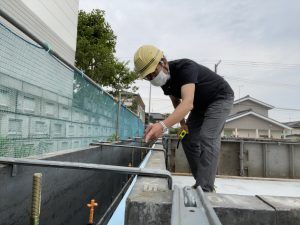

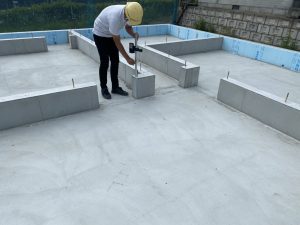

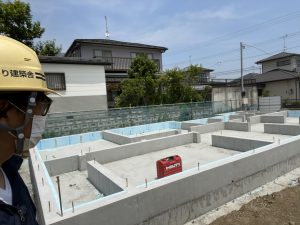

【2021年6月18日】基礎検査!

基礎が完成!

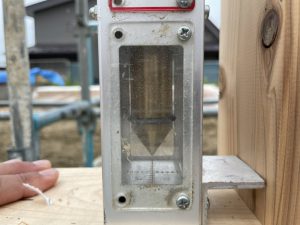

【2021年6月18日】基礎検査!

レベルの記録!

【2021年6月18日】基礎検査!

レベル測定!

【2021年6月18日】基礎検査!

基礎の仕上りを確認!

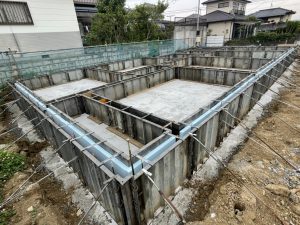

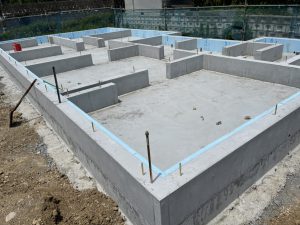

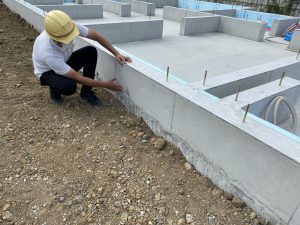

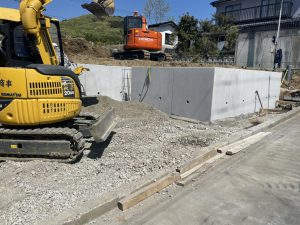

【2021年6月11日】基礎工事!

基礎全景!

【2021年6月11日】基礎工事!

基礎確認!

【2021年6月8日】基礎工事!

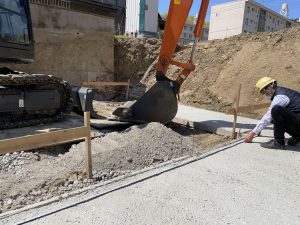

立ち上がりコンクリート
午後打設予定!

【2021年6月8日】基礎工事!

コンクリート打設前確認!

【2021年6月8日】基礎工事!

コンクリート打設前確認!

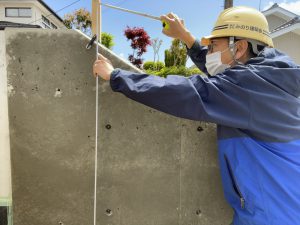

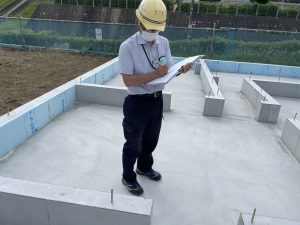

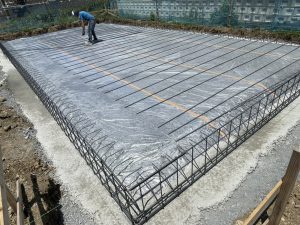

【2021年6月4日】基礎配筋検査!

第三者機関による検査も合格!

【2021年6月4日】基礎配筋検査!

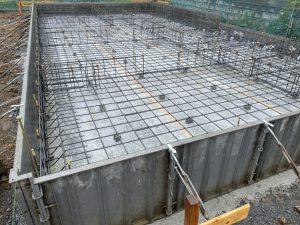

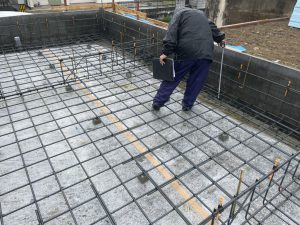

基礎の配筋工事が完了!

【2021年6月4日】基礎配筋検査!

配筋検査!無事合格!

【2021年6月1日】基礎工事!

配筋工事!

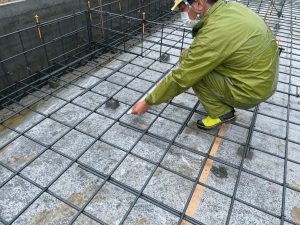

【2021年6月1日】基礎工事!

配筋確認!

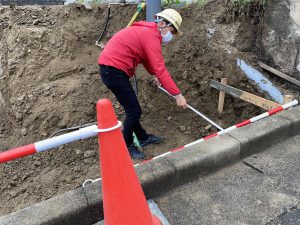

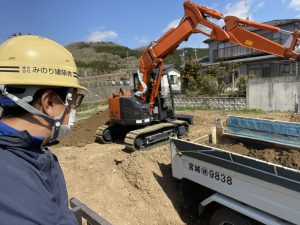

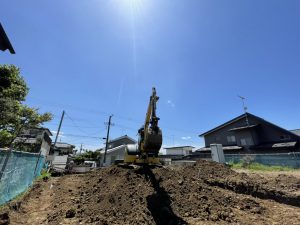

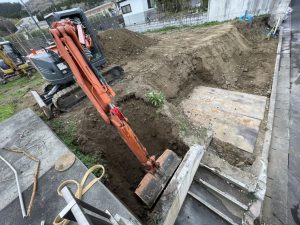

【2021年5月28日】基礎工事!

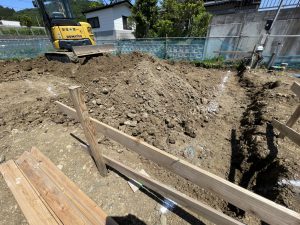

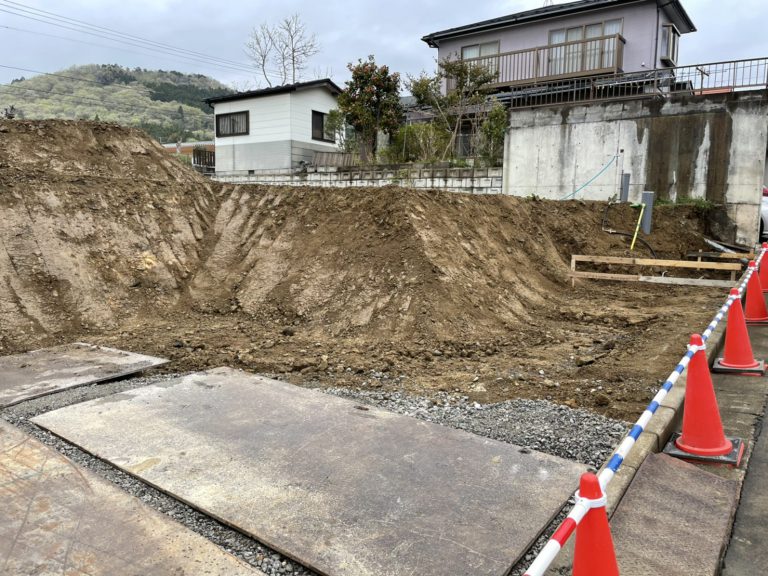

掘削中!

【2021年5月28日】基礎工事!

掘削確認!

【2021年5月28日】基礎工事!

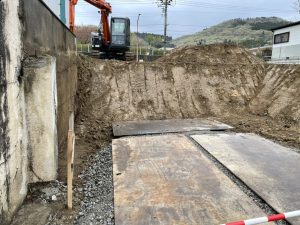

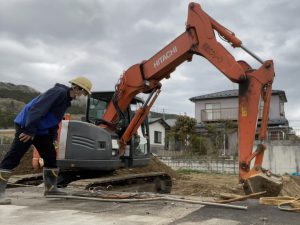

掘削!

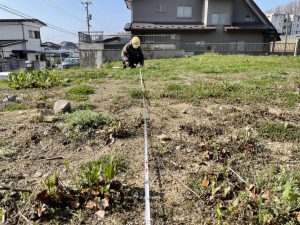

【2021年5月25日】基礎工事!

配置の確認!

【2021年5月25日】基礎工事!

配置を再度確認します!

【2021年5月25日】基礎工事!

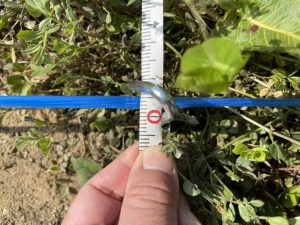

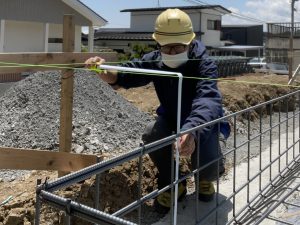

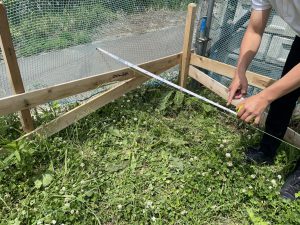

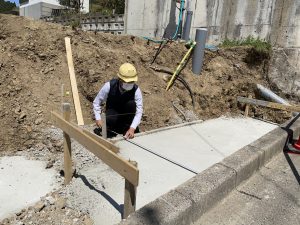

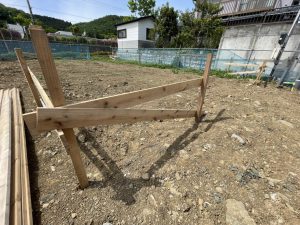

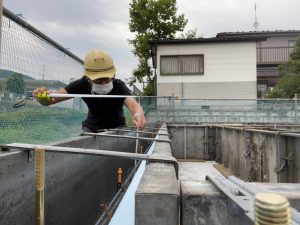

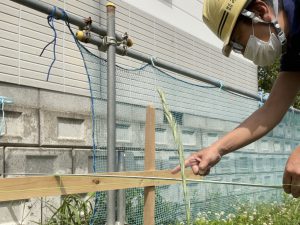

丁張りの高さ確認!

【2021年5月24日】基礎工事!

現場確認!

【2021年5月24日】基礎工事!

(5/20の状況)

丁張り!

【2021年5月24日】基礎工事!

(5/20の状況)

丁張り!

【2021年5月24日】基礎工事!

(5/20の状況)

丁張確認!

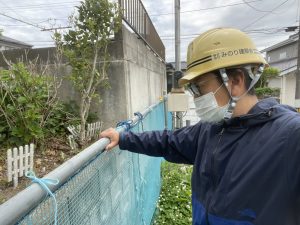

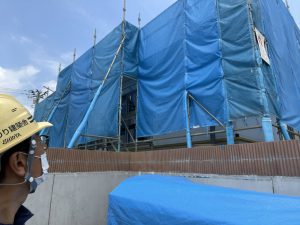

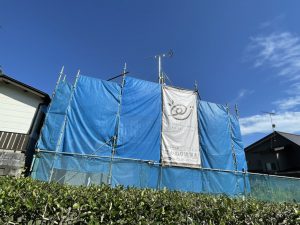

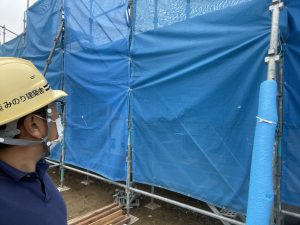

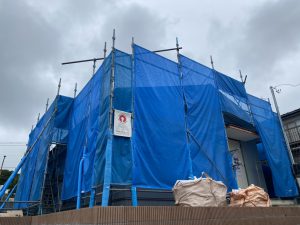

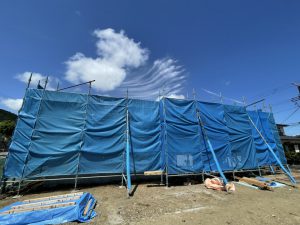

【2021年5月18日】仮設工事!

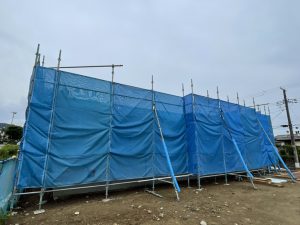

仮囲い!

【2021年5月18日】仮設工事!

仮囲い確認!

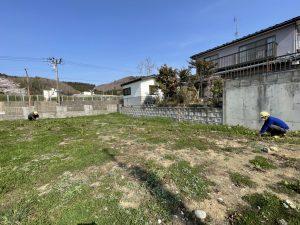

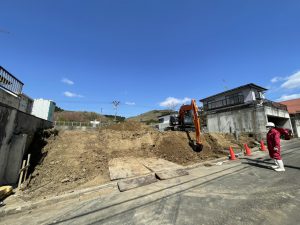

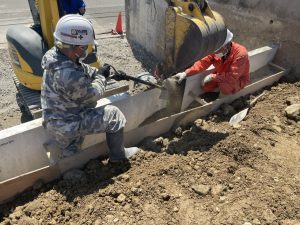

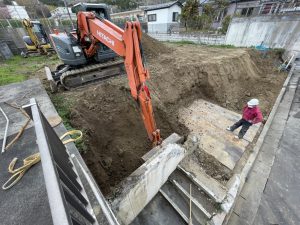

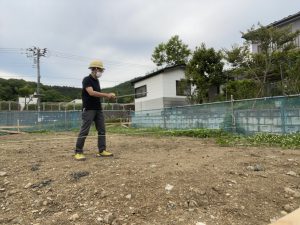

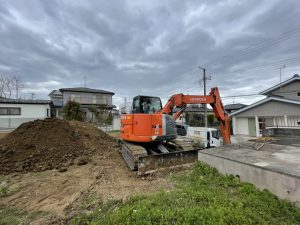

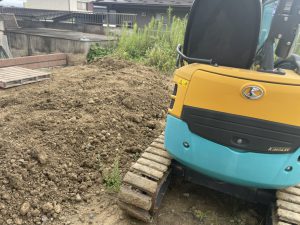

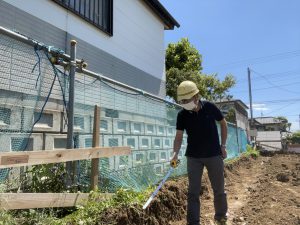

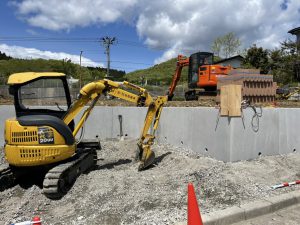

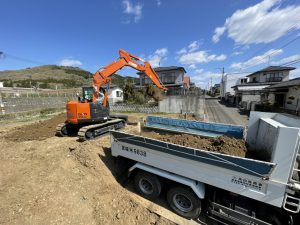

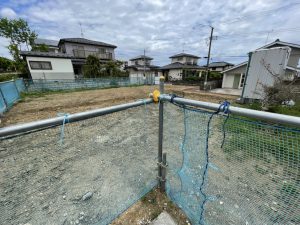

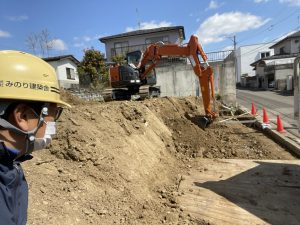

【2021年5月6日】造成工事!

造成工事!

【2021年5月6日】造成工事!

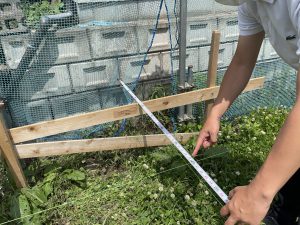

土留め高さ確認!

【2021年5月6日】造成工事!

造成工事!

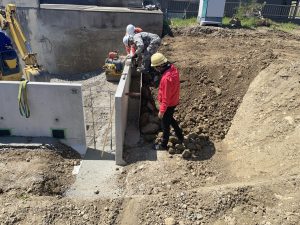

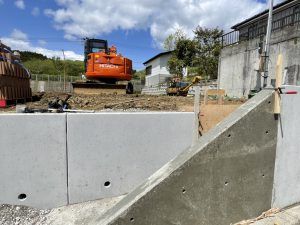

【2021年4月30日】擁壁工事!

擁壁工事!

【2021年4月30日】擁壁工事!

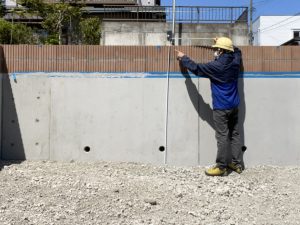

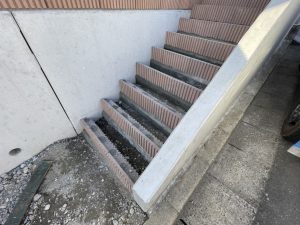

階段アプローチ高さ確認!

【2021年4月30日】擁壁工事!

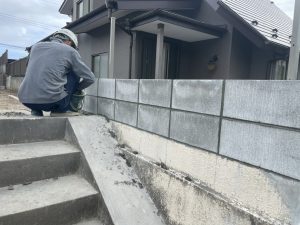

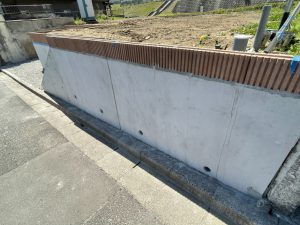

擁壁!

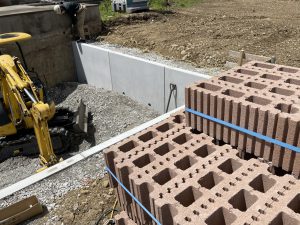

【2021年4月30日】擁壁工事!

擁壁ブロック工事!

【2021年4月27日】擁壁工事!

擁壁の埋め戻し工事!

【2021年4月27日】擁壁工事!

埋め戻し中!

【2021年4月27日】擁壁工事!

埋め戻し砕石確認!

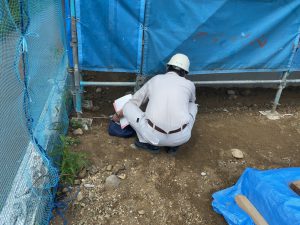

【2021年4月23日】擁壁工事!

擁壁位置の確認!

【2021年4月23日】擁壁工事!

擁壁位置の確認!

【2021年4月20日】擁壁工事!

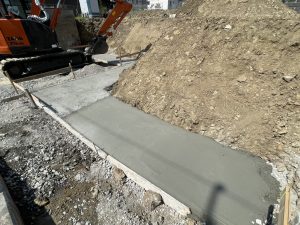

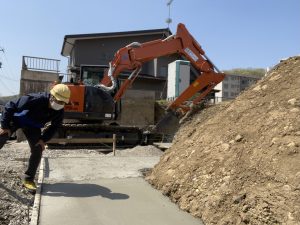

捨てコンクリート打設確認!

【2021年4月20日】擁壁工事!

擁壁捨てコンクリート打設!

【2021年4月17日】造成工事!

土のすきとりが完了!

【2021年4月17日】造成工事!

土のすきとりが完了!

【2021年4月17日】造成工事!

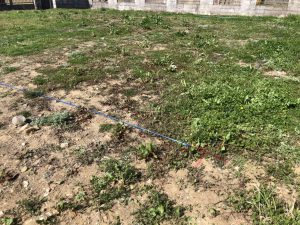

設備配管の位置確認!

【2021年4月15日】造成工事!

造成工事!

【2021年4月15日】造成工事!

造成工事確認!

【2021年4月15日】造成工事!

造成工事!

【2021年4月15日】造成工事!

造成工事確認!

【2021年4月15日】造成工事!

造成工事!

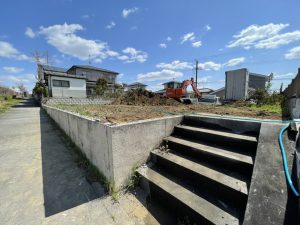

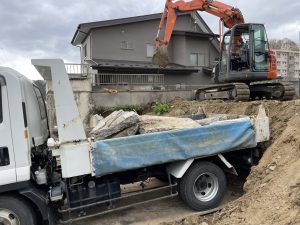

【2021年4月13日】解体造成工事!

既存擁壁解体!

【2021年4月13日】解体造成工事!

既存擁壁解体確認!

【2021年4月13日】解体造成工事!

造成工事!

【2021年4月13日】解体造成工事!

造成工事!

【2021年4月13日】解体造成工事!

既存擁壁解体!

【2021年4月3日】地鎮祭!

地鎮祭!

【2021年4月3日】地鎮祭!

鎮め物!

【2021年4月3日】地鎮祭!

祝詞奏上!

【2021年4月3日】地鎮祭!

地鎮祭!

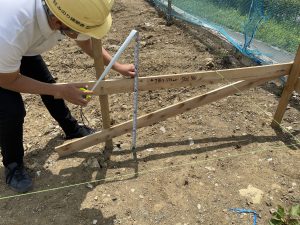

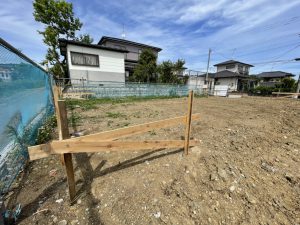

【2021年4月2日】地縄張り!

地縄張り完了!

【2021年4月2日】地縄張り!

地縄張り!

【2021年4月2日】地縄張り!

地縄張り!

【2021年4月2日】地縄張り!

地縄張り!

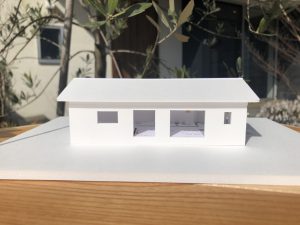

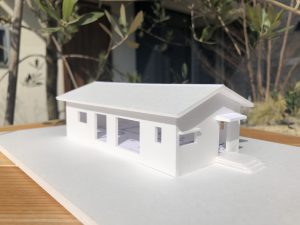

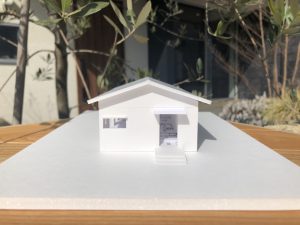

【2021年3月30日】1/100完成模型!

南東側!

【2021年3月30日】1/100完成模型!

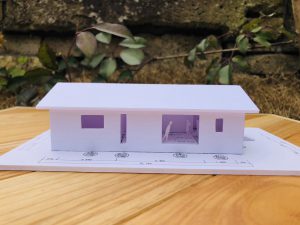

南側!

【2021年3月30日】1/100完成模型!

東側!

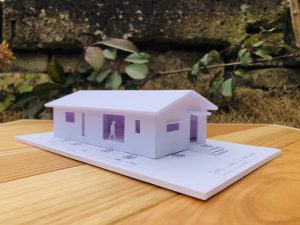

【2021年3月9日】1/100模型!

柴田町で、

『家族を見守ってくれる平屋の家!』

新築工事が始まります!

平屋建て・延床面積23.5坪

広い敷地に平屋建て。

道路と敷地に高低差があるので

造成工事から始まります!

どうぞ、よろしくお願い致します。<(_ _)>(^-^)

【2021年3月9日】1/100模型!

設計途中の1/100模型!

只今、完成模型を製作中。

【2021年3月9日】35年・ライフサイクルコスト!

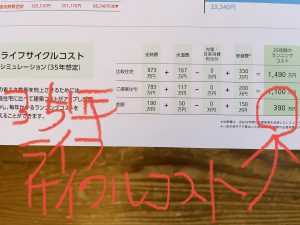

35年・ライフサイクルコスト

約390万円もお得!

【2021年3月9日】住んでからの水道光熱費シュミレーション!

住んでからの水道光熱費シュミレーション

年間約6.8万円もお得!

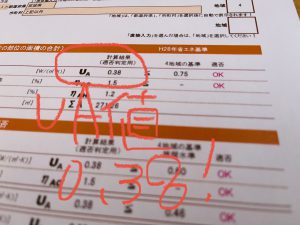

【2021年3月9日】断熱性能UA値!

断熱性能UA値0.38!

北海道基準をクリア!

施工レポートの一覧にもどる
