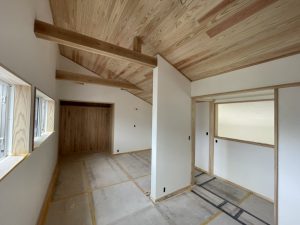

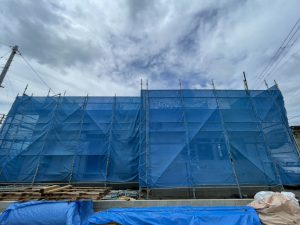

リアルタイム施工レポート

暮らしも仕事も楽しむ、事務所併用住宅!仙台市・延床面積45.21坪
[ 仙台市/ 新築戸建(注文住宅) ]

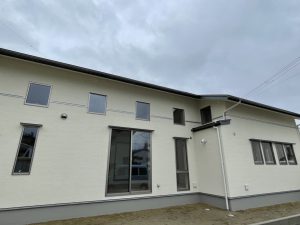

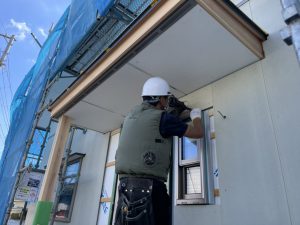

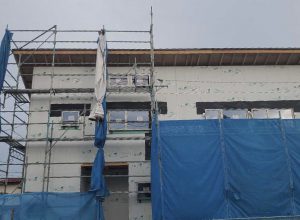

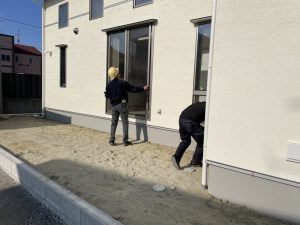

【2021年9月23日】外壁工事!

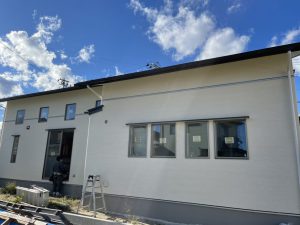

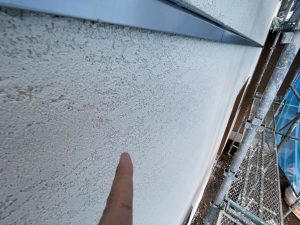

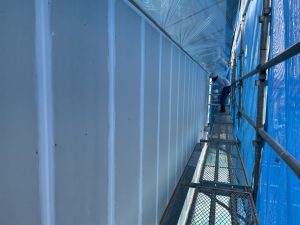

外壁の工事が進行中です!

【2021年9月23日】木工事!

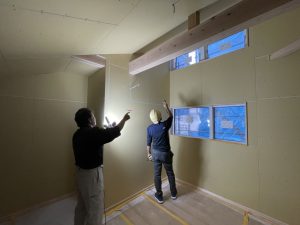

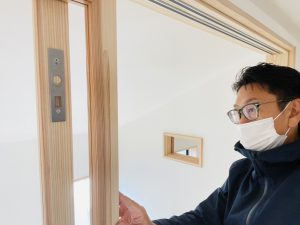

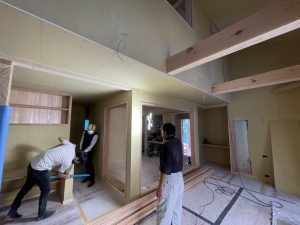

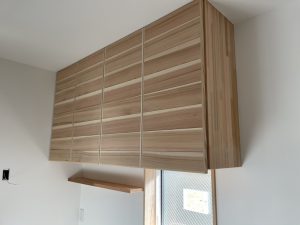

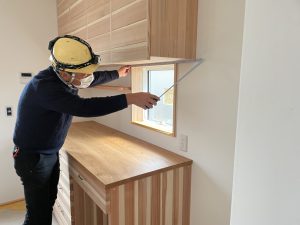

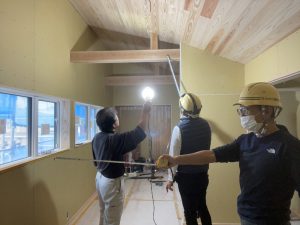

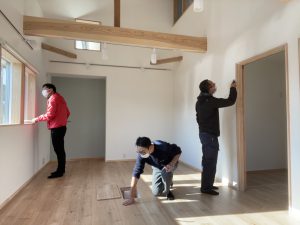

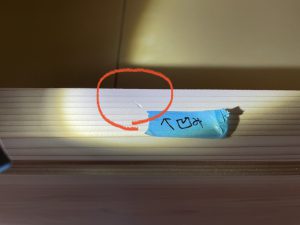

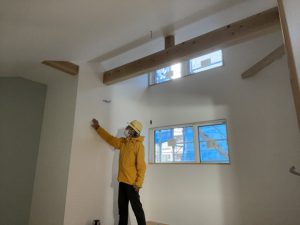

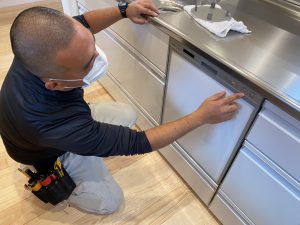

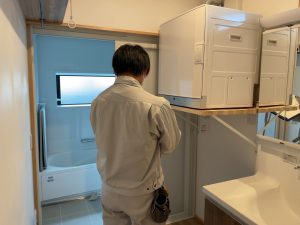

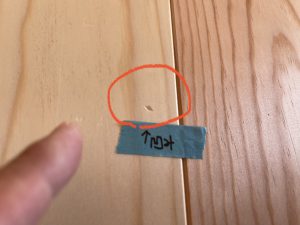

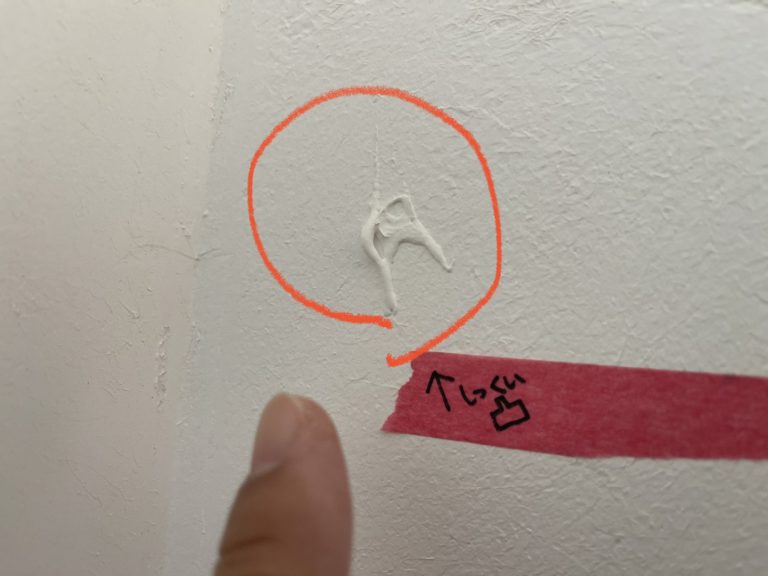

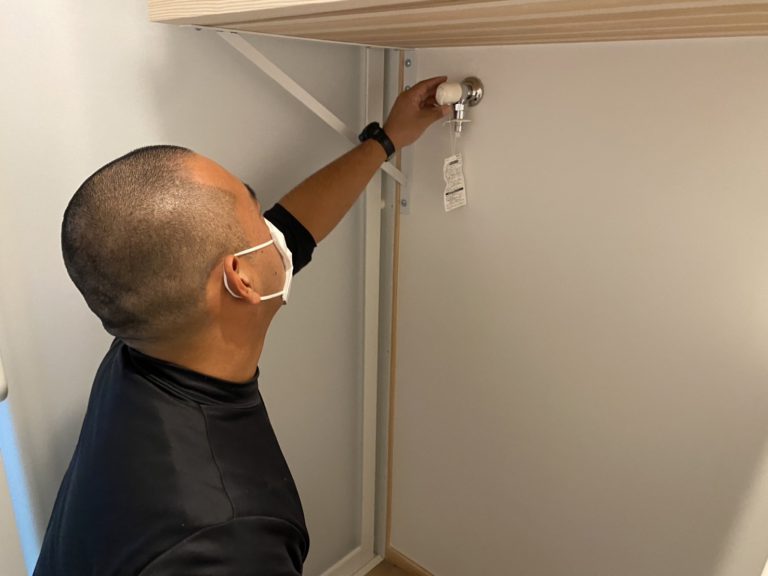

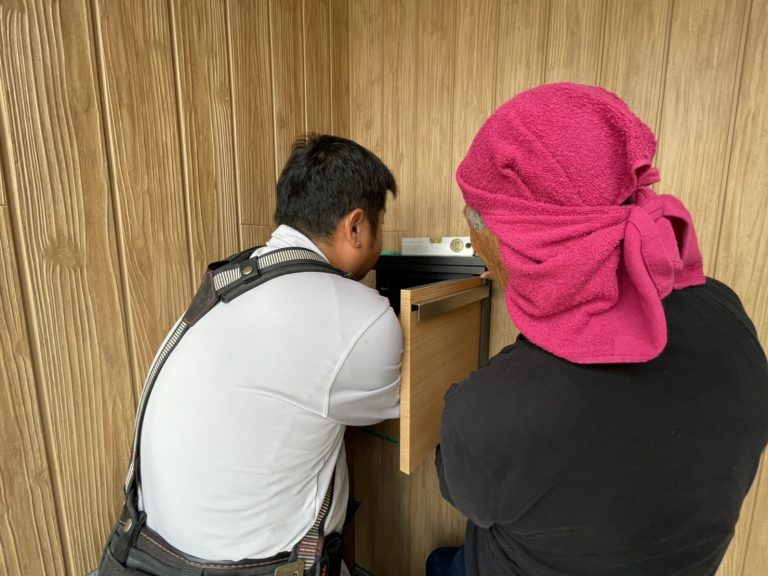

キッチンのニッチ高さ確認!

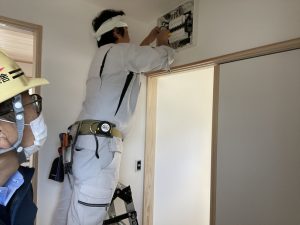

【2021年9月21日】木工事!

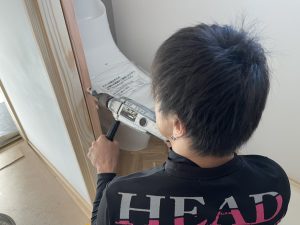

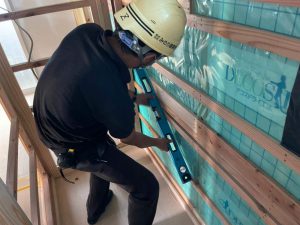

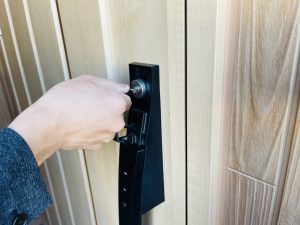

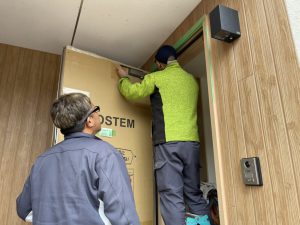

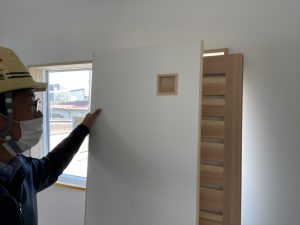

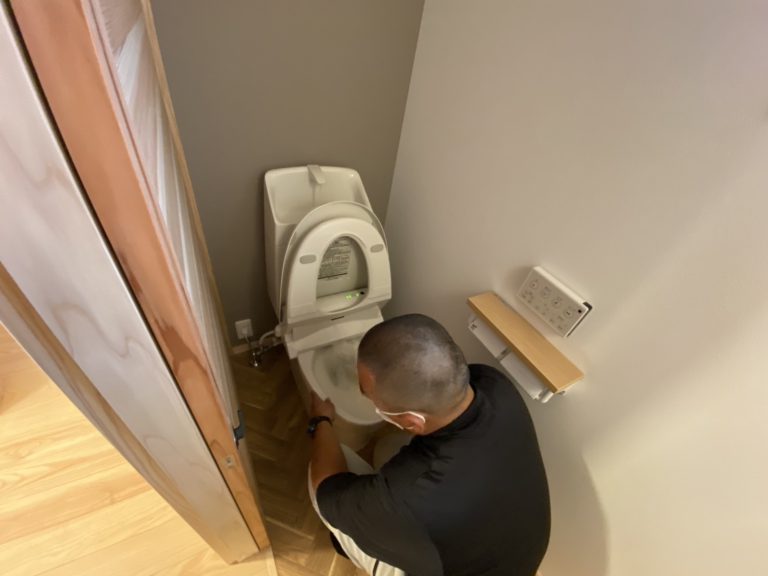

入り口枠入れ!

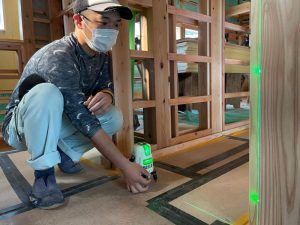

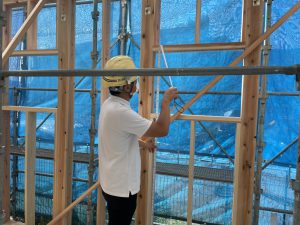

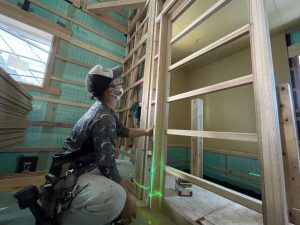

レーザーで水平垂直を確認!

【2021年9月21日】木工事!

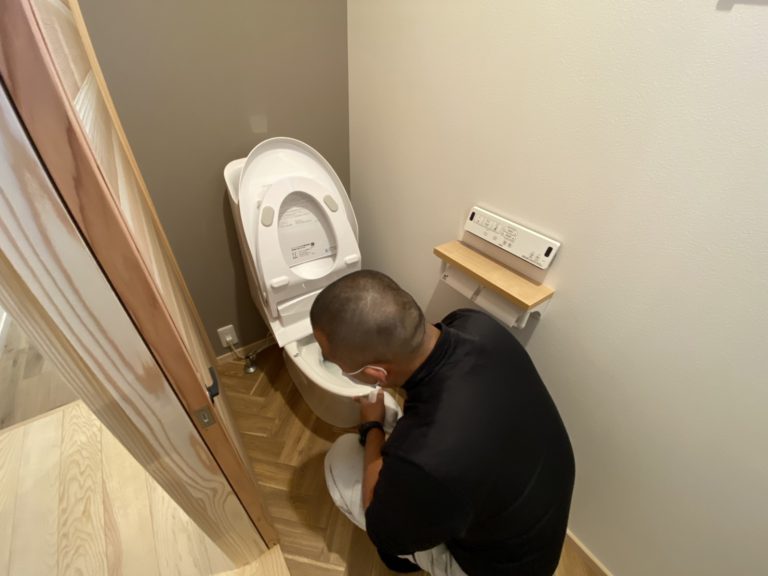

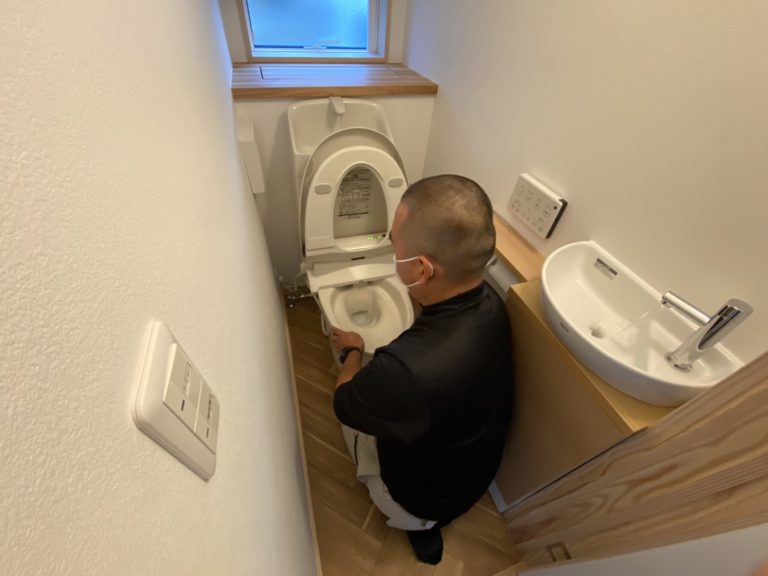

2階トイレ入り口枠入れ確認!

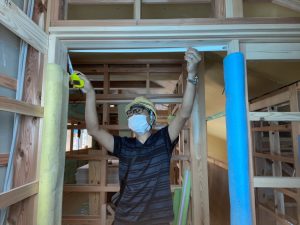

【2021年9月21日】木工事!

枠入れ!

【2021年9月21日】木工事!

事務所2階入り口枠入れ!

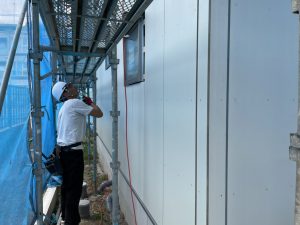

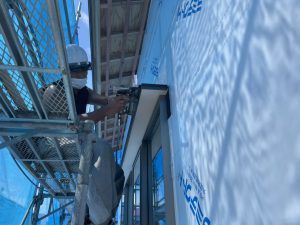

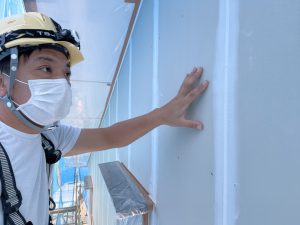

【2021年9月21日】外壁工事!

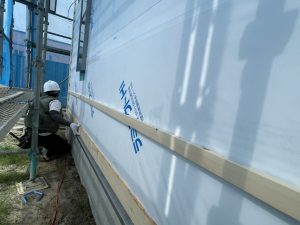

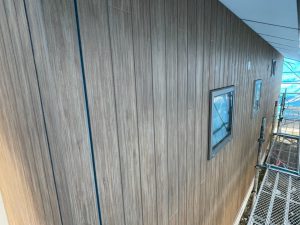

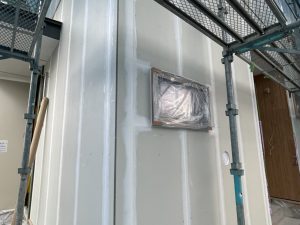

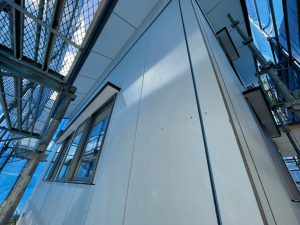

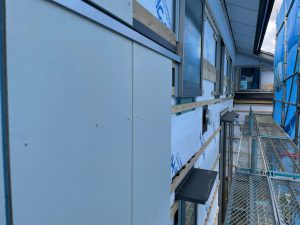

住居外壁!

【2021年9月21日】外壁工事!

事務所外壁!

【2021年9月21日】外壁工事!

事務所外壁工事!
この上に吹き付け塗装仕上げ!

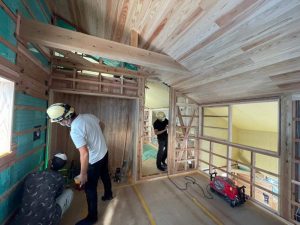

【2021年9月17日】木工事!

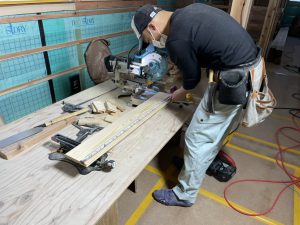

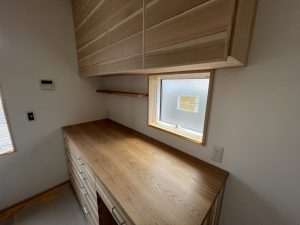

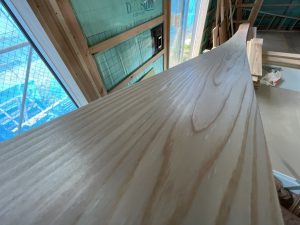

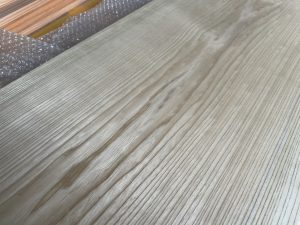

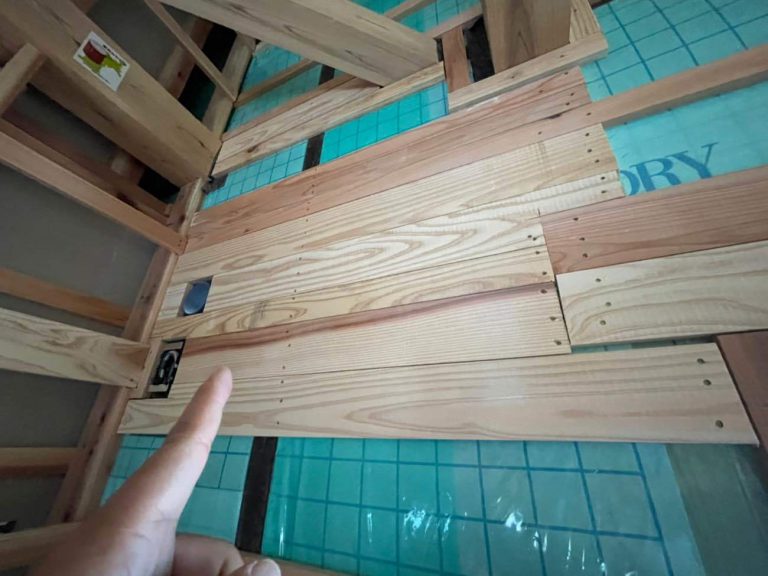

キッチンの天板用のセンの一枚板!

【2021年9月17日】木工事!

収納の奥行き確認!

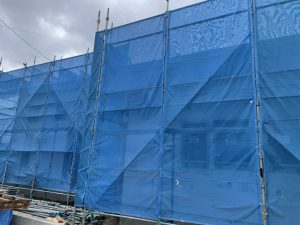

【2021年9月17日】外壁工事!

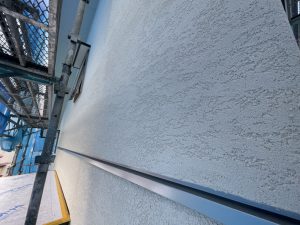

外壁工事進行中!

【2021年9月16日】外壁工事!

外壁工事進行中!

【2021年9月16日】外壁工事!

外壁張り!

【2021年9月16日】木工事!

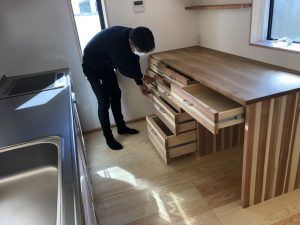

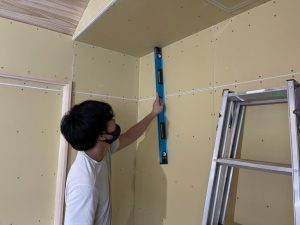

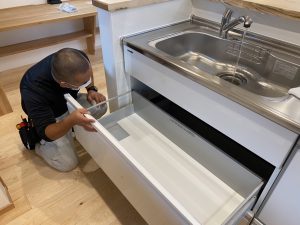

キッチンカウンター高さの確認!

【2021年9月14日】木工事!

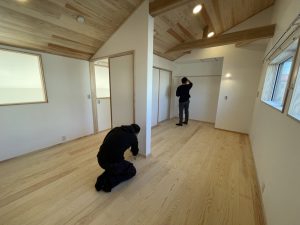

子供室の天井高さ確認!

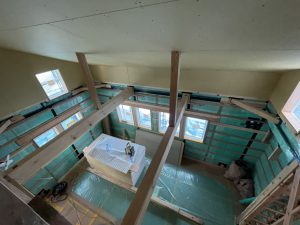

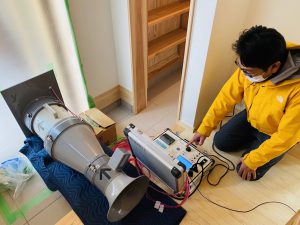

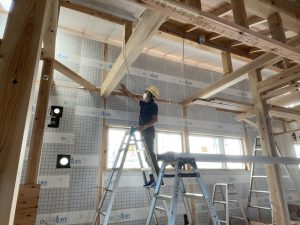

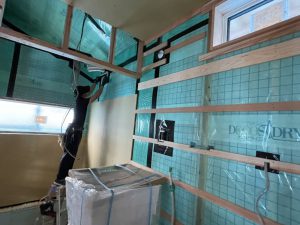

【2021年9月14日】断熱気密工事!

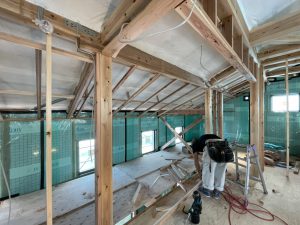

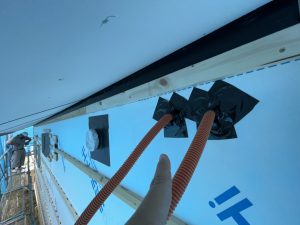

内部の断熱、気密工事確認!

【2021年9月14日】木工事!

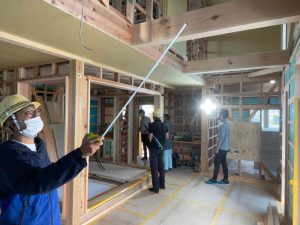

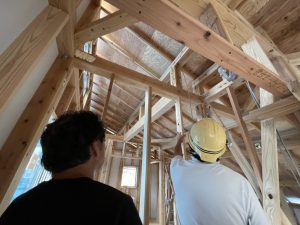

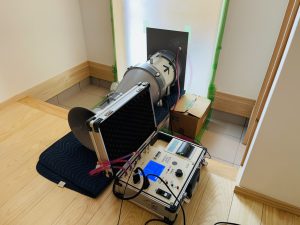

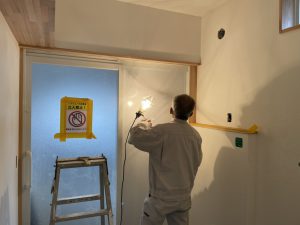

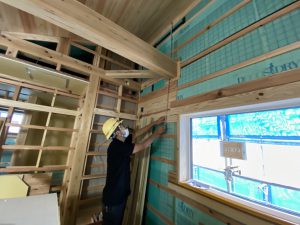

室内!

【2021年9月14日】防水検査!

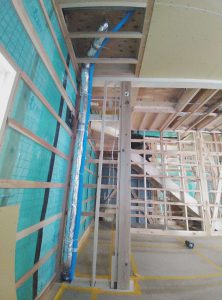

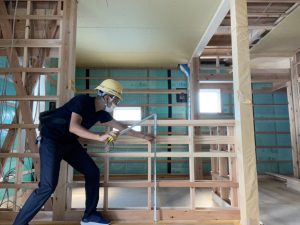

通気胴縁確認!

【2021年9月14日】防水検査!

準防火地域のため、破風板金巻き!

【2021年9月14日】防水検査!

通気胴縁確認!

【2021年9月14日】防水検査!

配線まわり確認!

【2021年9月14日】防水検査!

配管、ダクトまわり防水確認!

【2021年9月14日】防水検査!

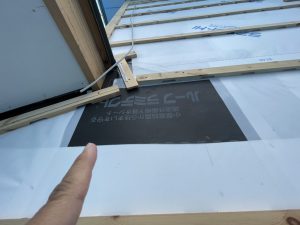

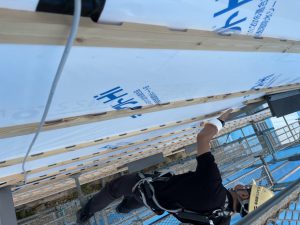

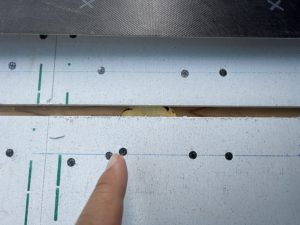

先貼りシート!

【2021年9月14日】防水検査!

防水検査!

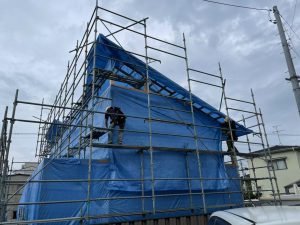

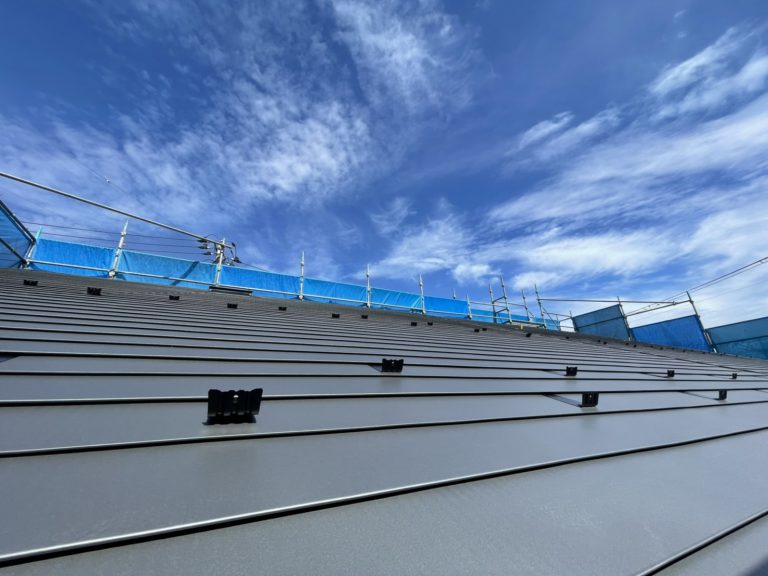

【2021年9月14日】屋根工事!

屋根!

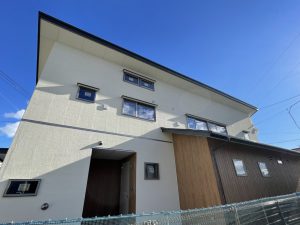

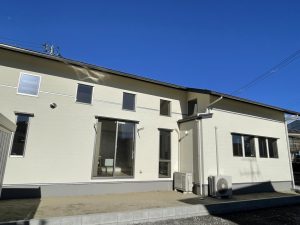

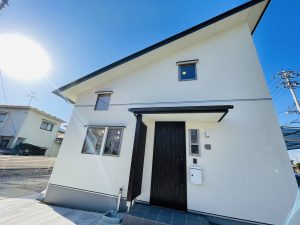

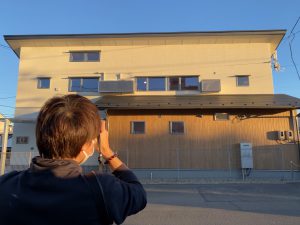

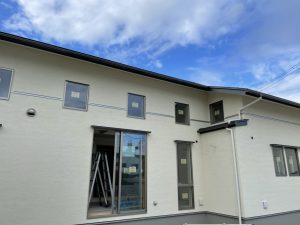

【2021年9月14日】外観!

外観!

【2021年9月10日】木工事!

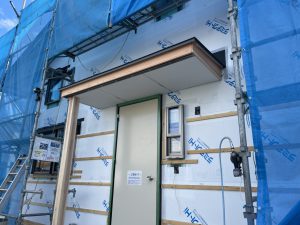

事務所玄関!

【2021年9月10日】木工事!

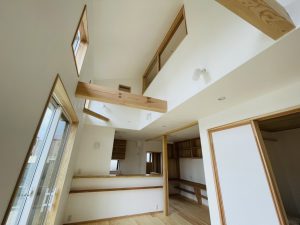

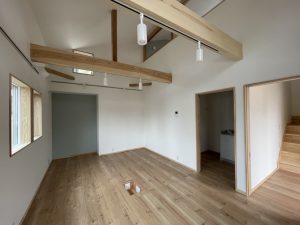

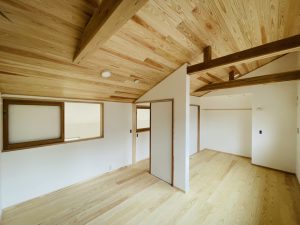

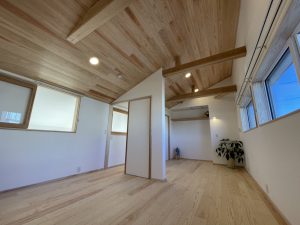

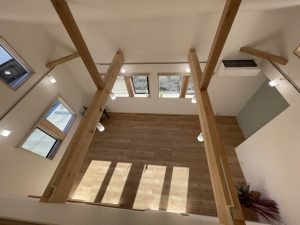

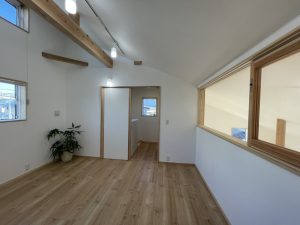

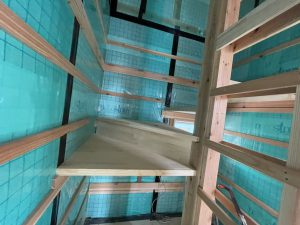

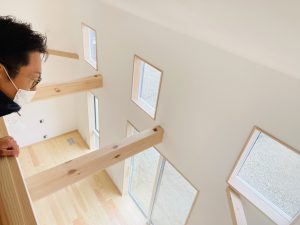

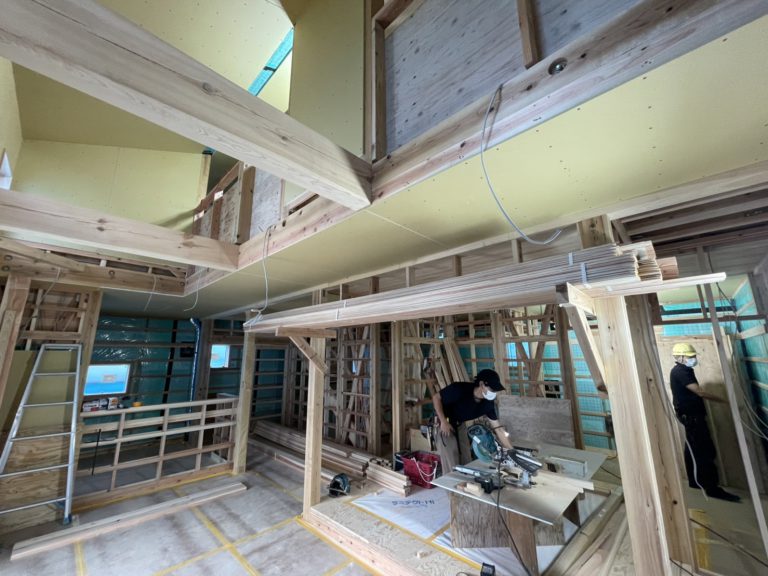

住宅吹き抜け!

【2021年9月10日】木工事!

事務所吹き抜け!

【2021年9月10日】木工事!

収納!

【2021年9月10日】木工事!

キッチンカウンター高さ確認!

【2021年9月2日】木工事!

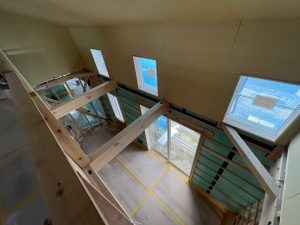

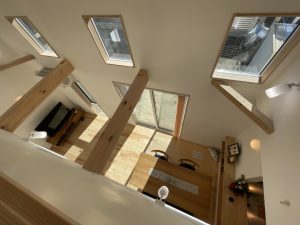

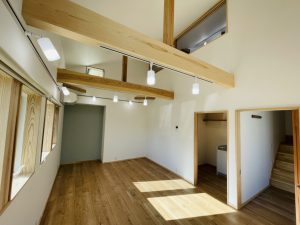

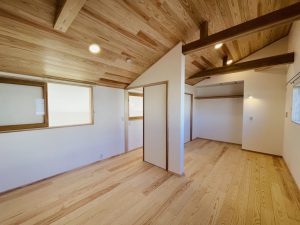

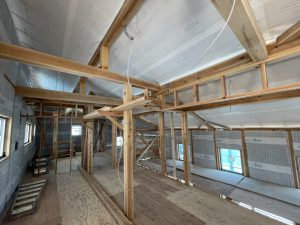

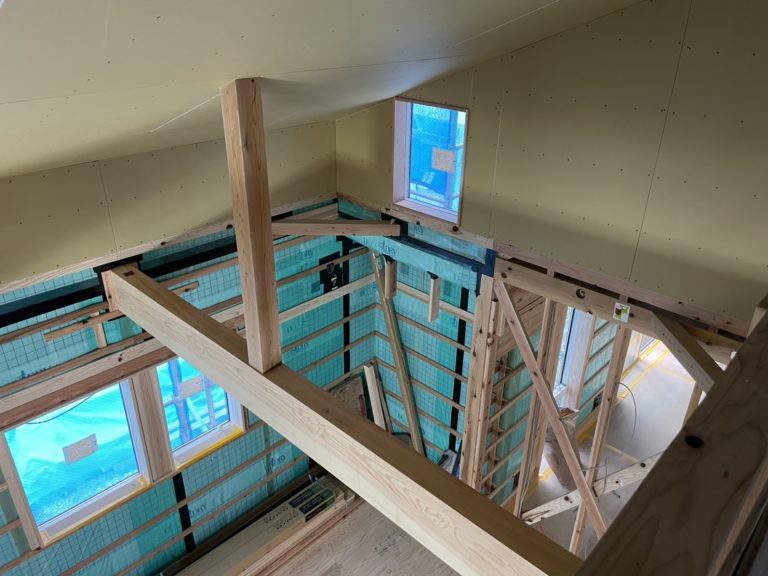

吹き抜け!

【2021年9月2日】木工事!

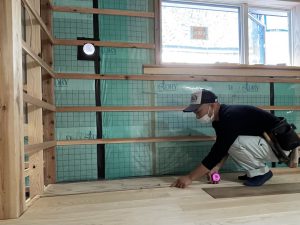

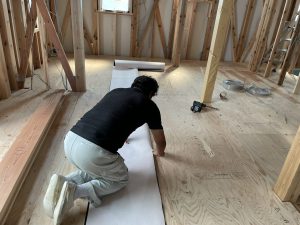

床板張り!

【2021年9月2日】配管工事!

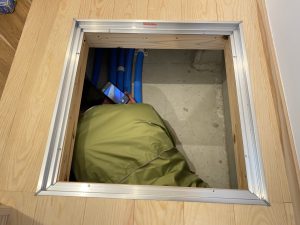

給排水管の確認!

【2021年9月2日】木工事!

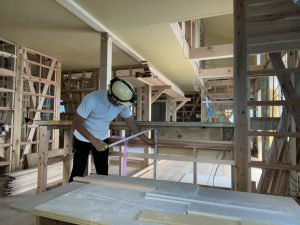

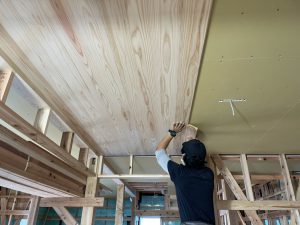

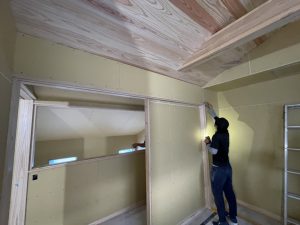

天井杉板!

【2021年9月2日】木工事!

天井杉板!

【2021年9月2日】木工事!

事務所階段!

【2021年9月2日】木工事!

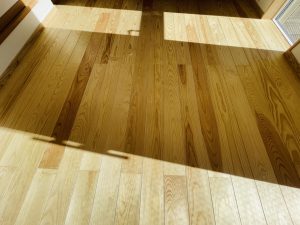

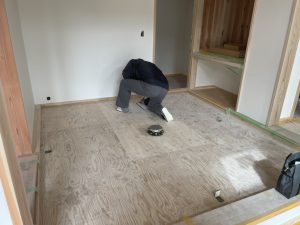

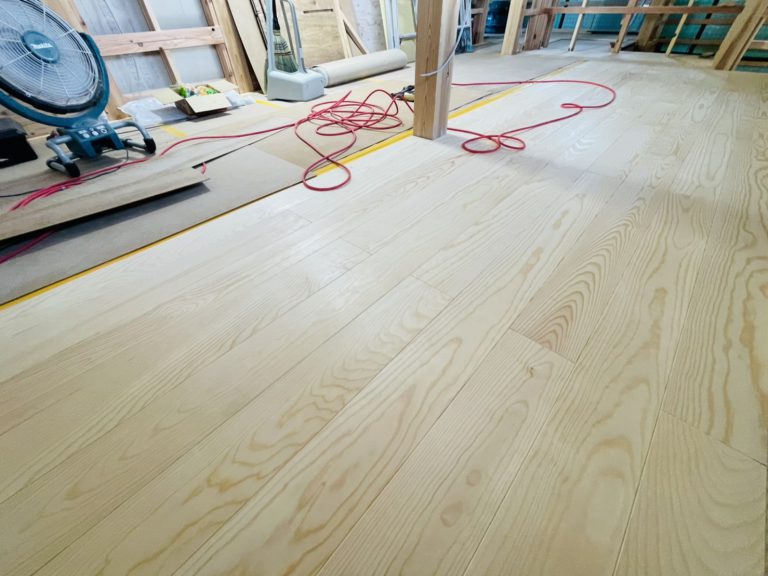

アカマツ床確認!

【2021年9月2日】木工事!

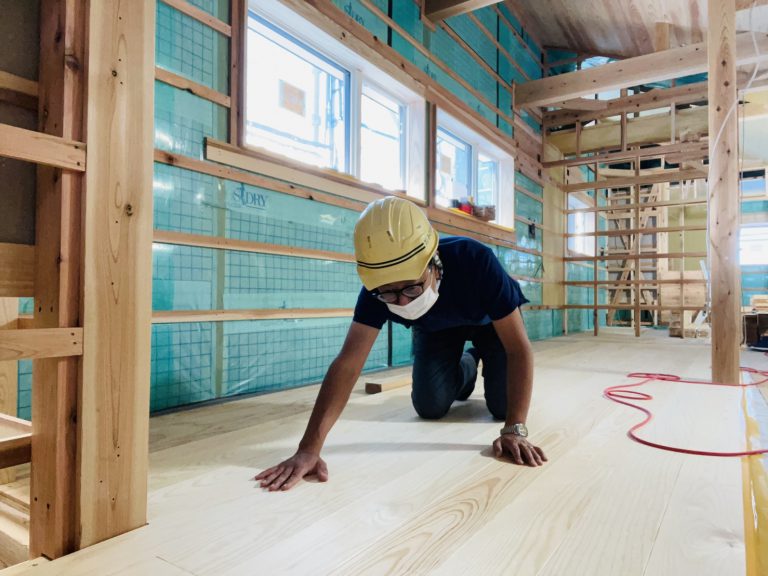

アカマツ床!
きれいな木肌!

【2021年9月2日】木工事!

2階アカマツ床貼り!

【2021年9月2日】外観!

外観!

【2021年8月30日】木工事!

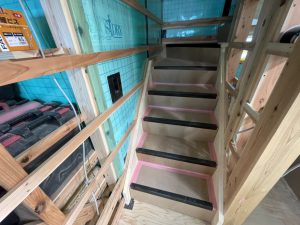

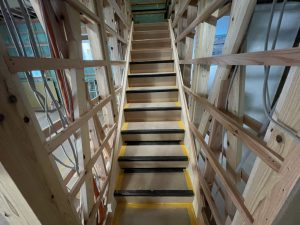

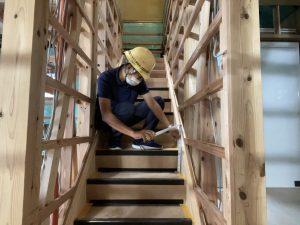

住居階段確認!

【2021年8月30日】木工事!

住居階段!

【2021年8月30日】木工事!

吹き抜け!

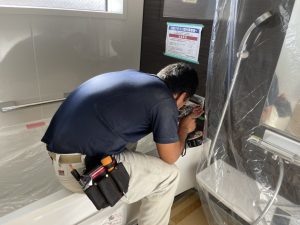

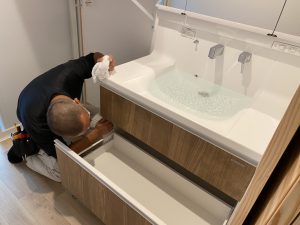

【2021年8月30日】システムバス!

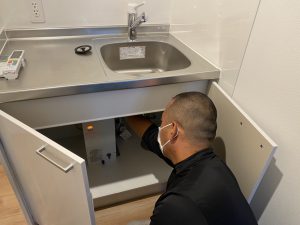

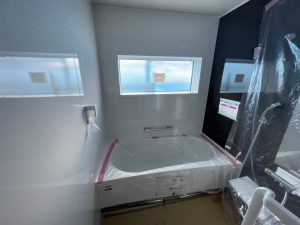

システムバス!

【2021年8月30日】木工事!

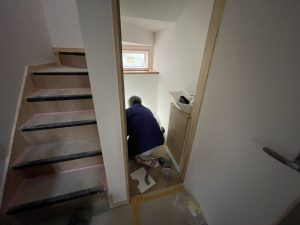

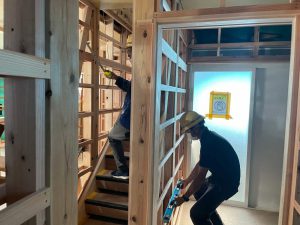

事務階段途中!

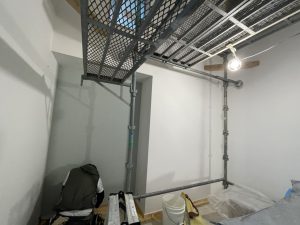

【2021年8月28日】配管工事!

2階配管!

【2021年8月24日】木工事!

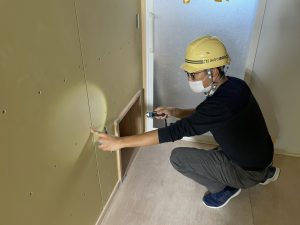

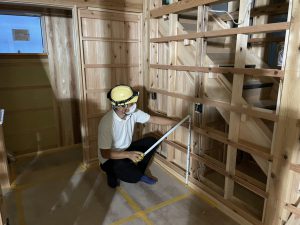

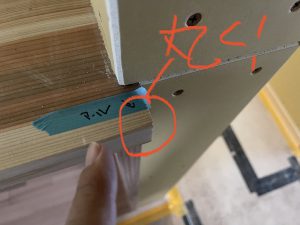

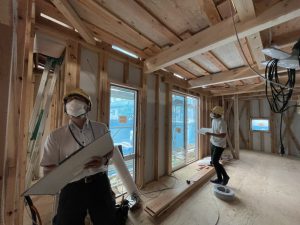

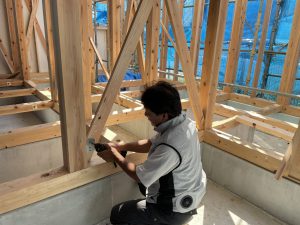

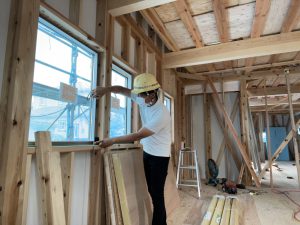

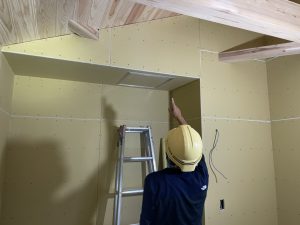

壁下地ピッチ確認!

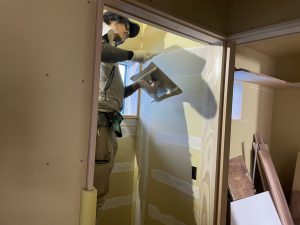

【2021年8月24日】木工事!

浴室まわり工事!

【2021年8月24日】外壁工事!

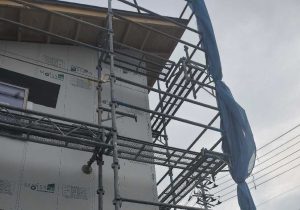

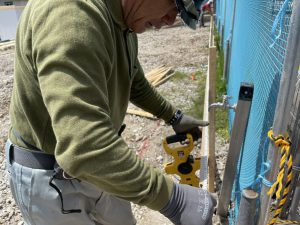

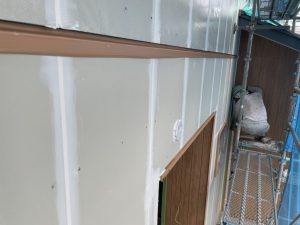

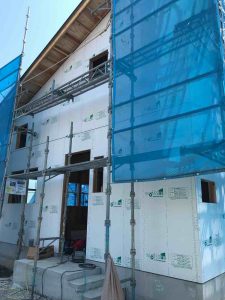

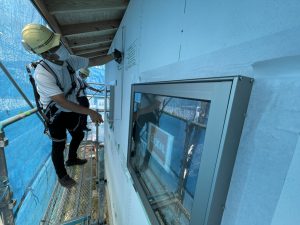

外部通気工事!

【2021年8月19日】外観!

外観!

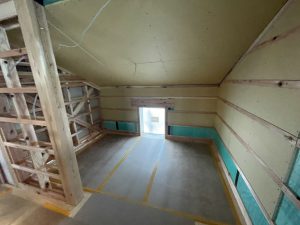

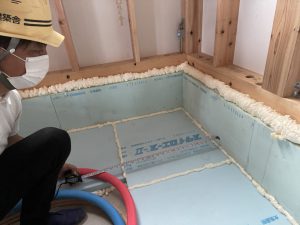

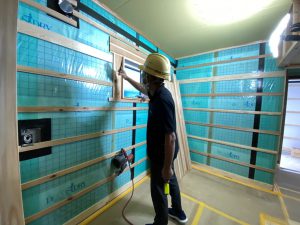

【2021年8月19日】断熱工事!

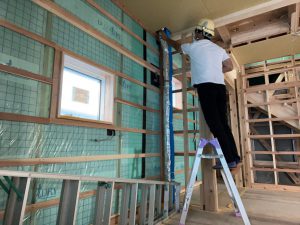

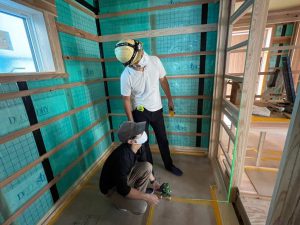

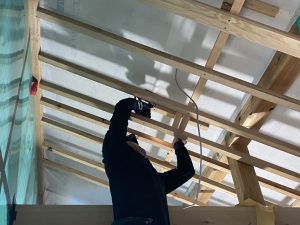

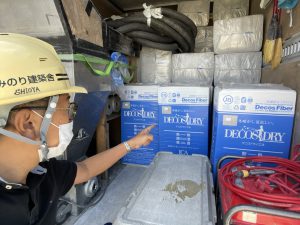

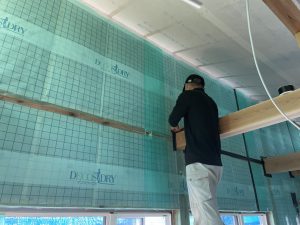

断熱材セルロースファイバー!

【2021年8月19日】屋根工事!

屋根!

【2021年8月19日】断熱工事!

断熱材不織布貼り!

【2021年8月19日】断熱工事!

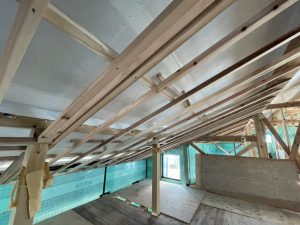

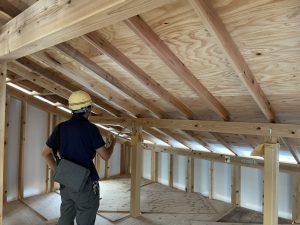

天井断熱材用、不織布貼り!

【2021年8月19日】板金工事!

小庇板金!

【2021年8月12日】外観!

外観!

【2021年8月12日】木工事!

間仕切り壁下地!

【2021年8月12日】木工事!

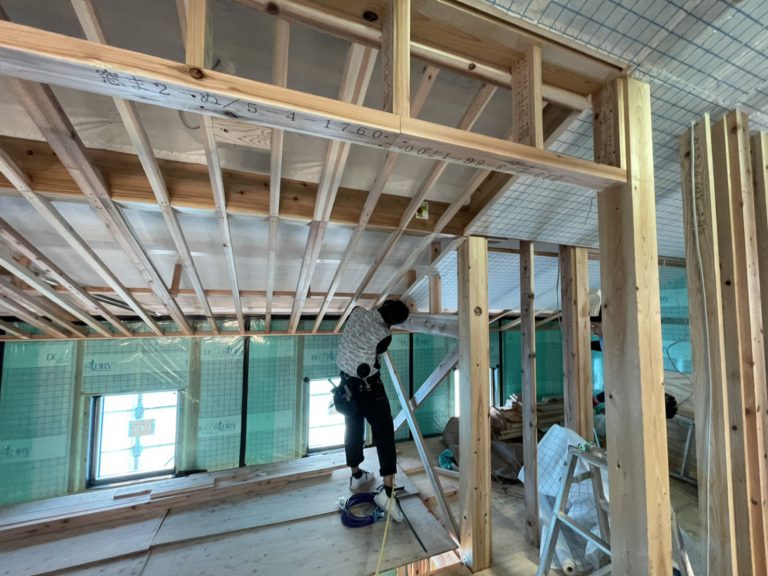

天井下地工事!

【2021年8月12日】木工事!

天井下地工事!

【2021年8月10日】外観!

外観!

【2021年8月10日】木工事!

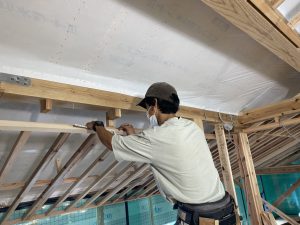

天井下地工事!

【2021年8月10日】木工事!

天井下地!

【2021年8月10日】木工事!

天井下地確認!

【2021年8月6日】気密工事!

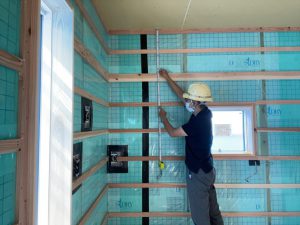

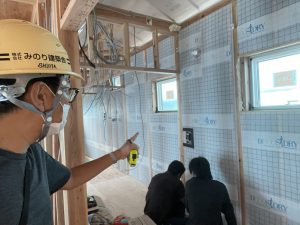

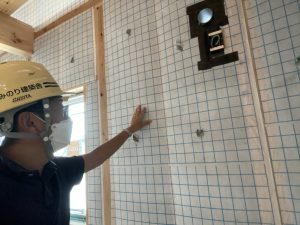

断熱の気密処理!

【2021年8月6日】気密工事!

気密シート張りの確認!

【2021年8月6日】外観!

外観!

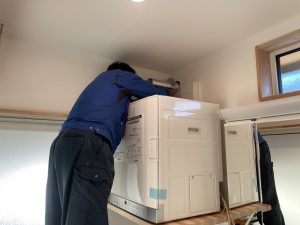

【2021年8月2日】ガス工事!

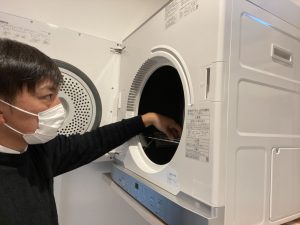

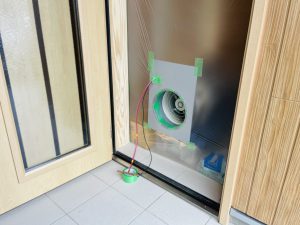

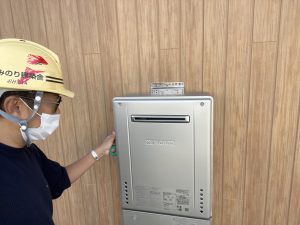

ガス衣類乾燥機用、ガス工事!

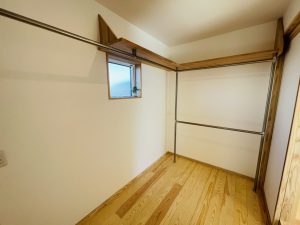

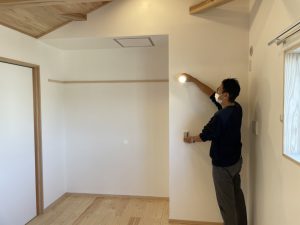

ファミリークローゼット!

【2021年8月2日】配管工事!

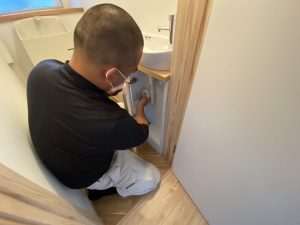

設備配管!

【2021年8月2日】外観!

外観!

【2021年8月2日】木工事!

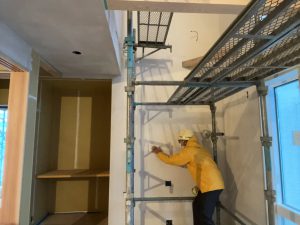

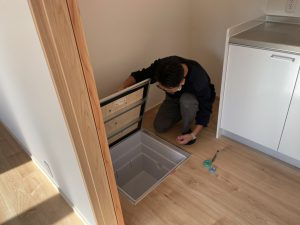

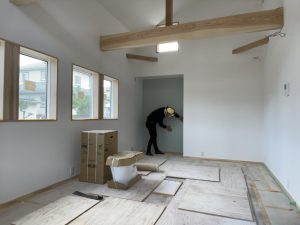

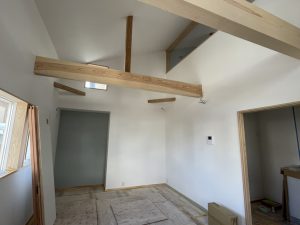

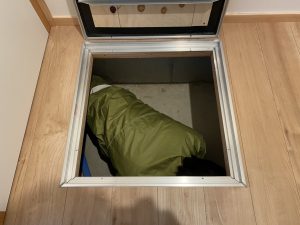

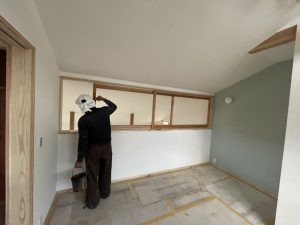

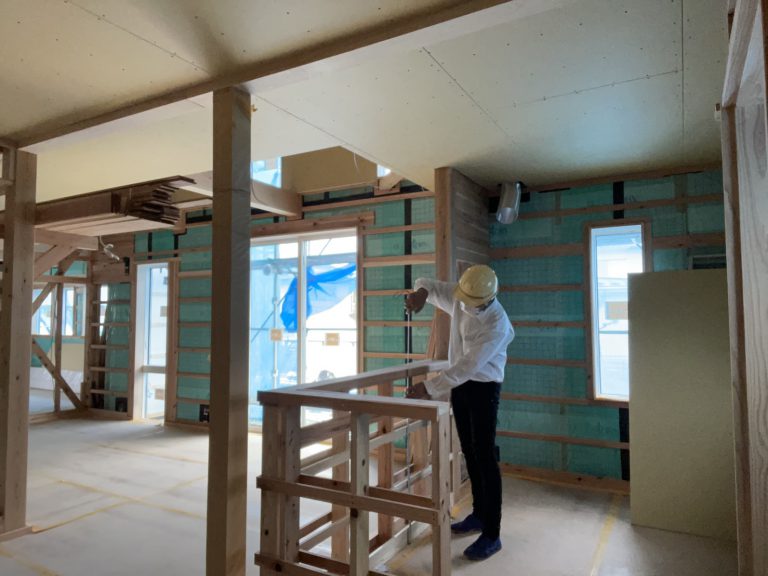

2階!

【2021年7月30日】断熱工事!

断熱材確認!

【2021年7月30日】断熱工事!

断熱材、セルロースファイバー!

【2021年7月30日】断熱工事!

断熱工事確認!

【2021年7月30日】断熱工事!

断熱工事!

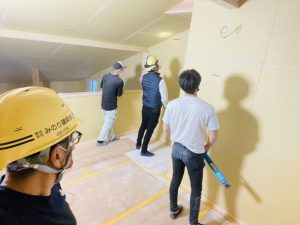

【2021年7月27日】中間検査!

中間検査合格!

【2021年7月27日】中間検査!

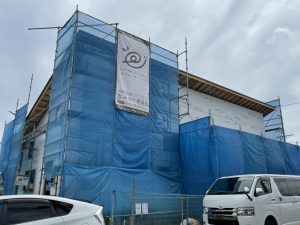

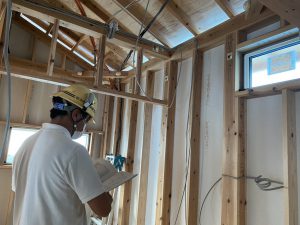

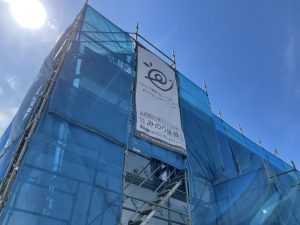

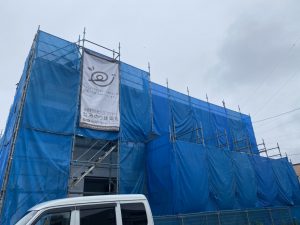

外部検査機関による中間検査!外部の確認!

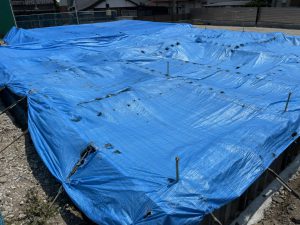

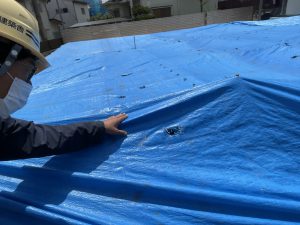

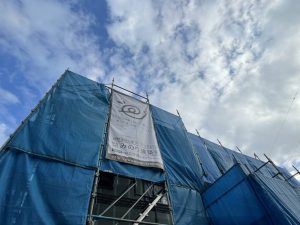

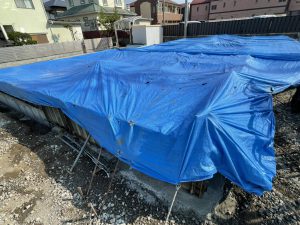

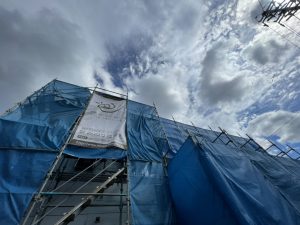

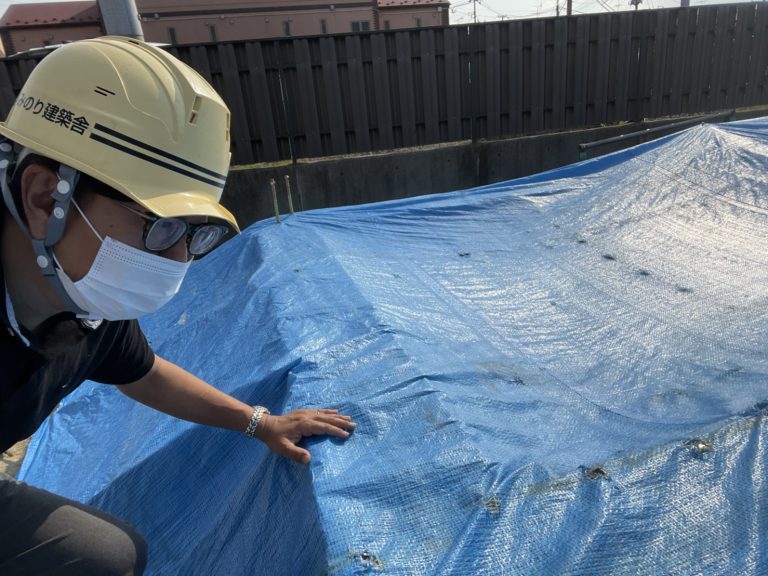

【2021年7月26日】台風対策!

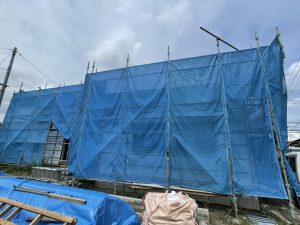

台風対応でネットたたみました!

【2021年7月26日】台風対策!

台風対応でネットたたみました!

【2021年7月26日】木工事!

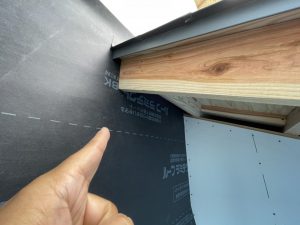

庇のルーフィング加工!

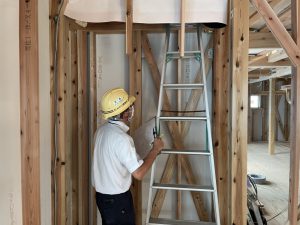

【2021年7月26日】電気工事!

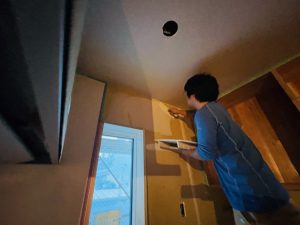

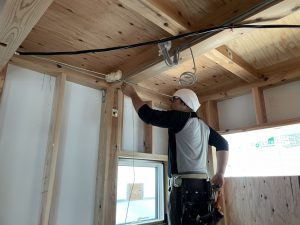

電気配線工事!

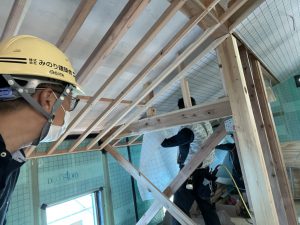

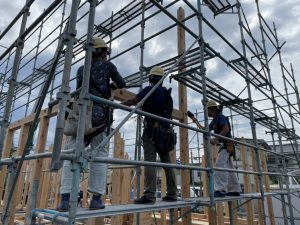

【2021年7月26日】建て方検査!

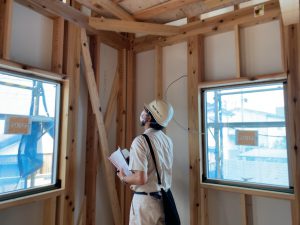

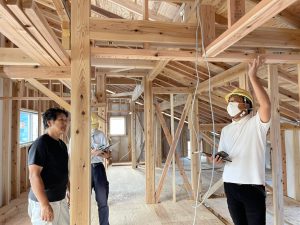

2階も確認!

【2021年7月26日】建て方検査!

金物確認!

【2021年7月26日】建て方検査!

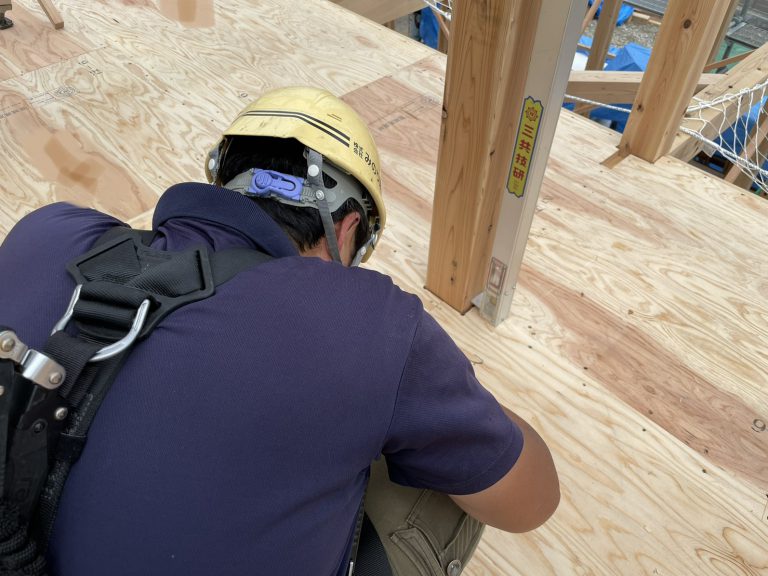

筋交位置の確認!

【2021年7月26日】建て方検査!

2階検査中!

【2021年7月26日】建て方検査!

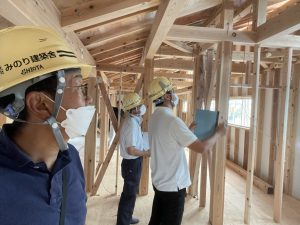

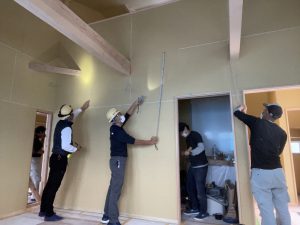

図面と照らし合わせながら確認します!

【2021年7月26日】建て方検査!

高橋棟梁も検査に立ち会います!

【2021年7月26日】建て方検査!

2階検査中!

【2021年7月26日】建て方検査!

ホールダウン金物!

【2021年7月26日】建て方検査!

室内検査中!

【2021年7月26日】建て方検査!

耐力面材モイス!

【2021年7月26日】建て方検査!

外部検査中!

【2021年7月26日】建て方検査!

熱きょう処理確認!

【2021年7月26日】建て方検査!

先貼りシート確認!

【2021年7月26日】建て方検査!

シートの重ね確認!

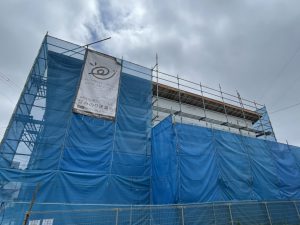

【2021年7月26日】外観!

外観!

【2021年7月26日】外観!

外観!

【2021年7月23日】外観!

外観!

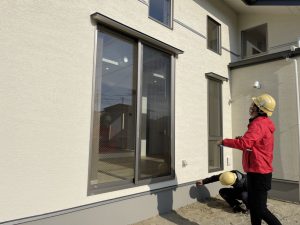

【2021年7月23日】サッシ工事!

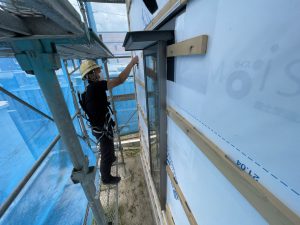

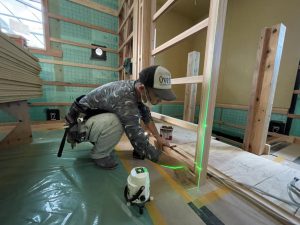

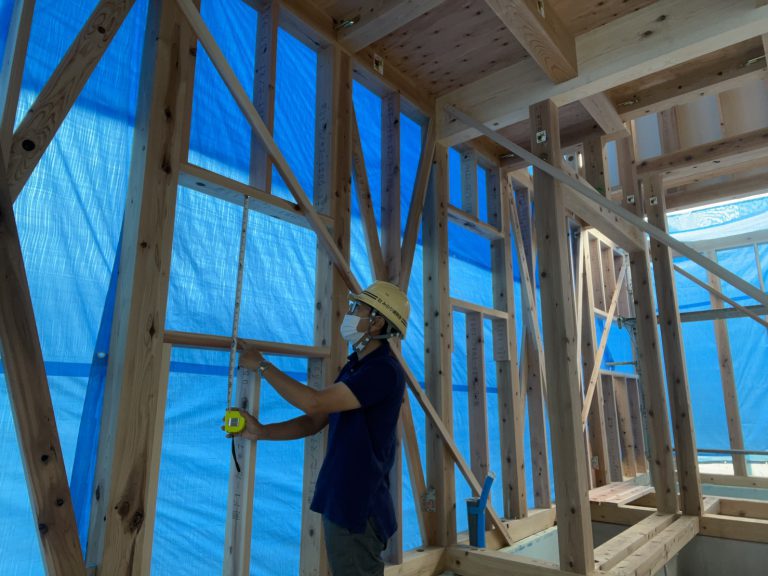

サッシ取り付け高さ確認!

【2021年7月23日】木工事!

2階!

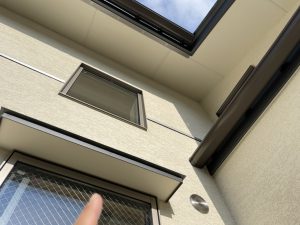

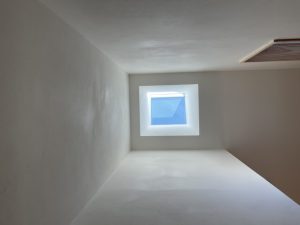

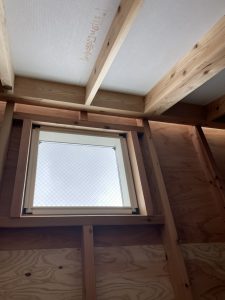

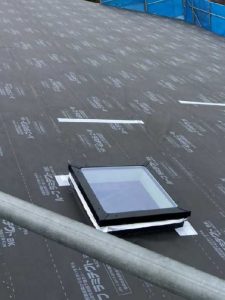

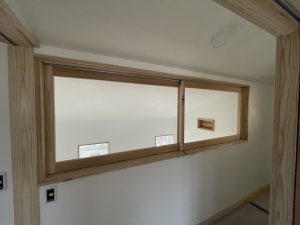

【2021年7月23日】トップライト!

トップライト!

【2021年7月23日】断熱工事!

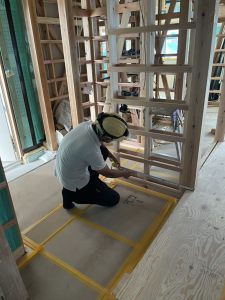

基礎断熱確認!

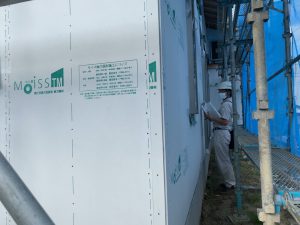

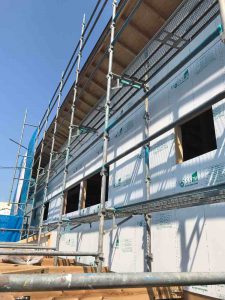

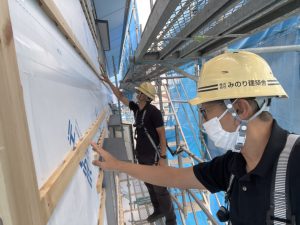

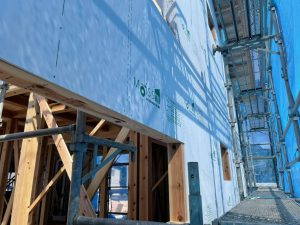

【2021年7月19日】外壁工事!

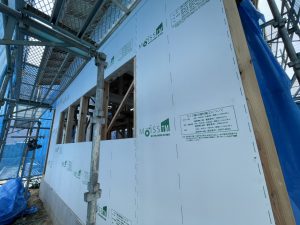

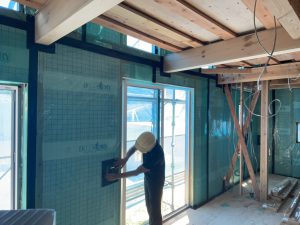

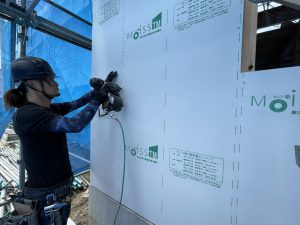

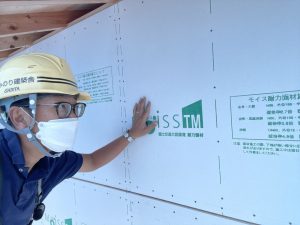

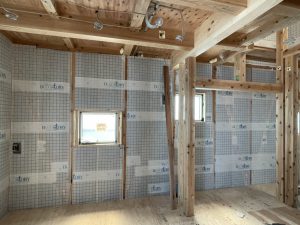

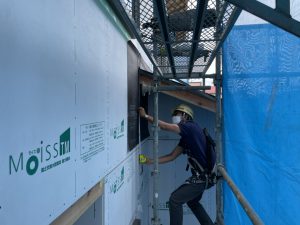

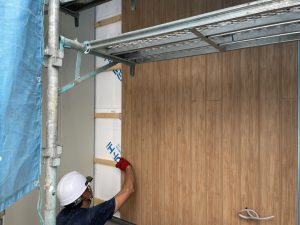

耐力面材モイス貼り!

【2021年7月19日】外壁工事!

耐力面材モイス貼り!

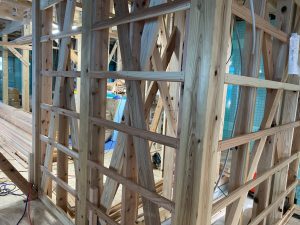

【2021年7月16日】木工事!

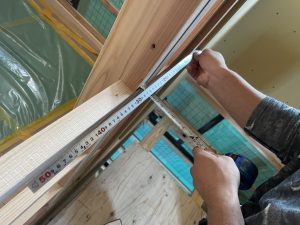

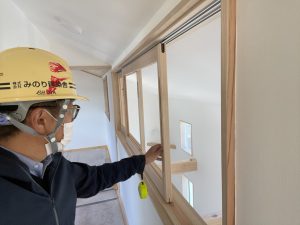

サッシ高さ確認!

【2021年7月16日】外壁工事!

耐力壁工事!

【2021年7月16日】木工事!

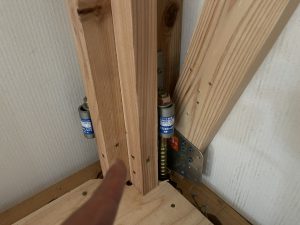

筋交金物取り付け!

【2021年7月15日】外観!

外観!

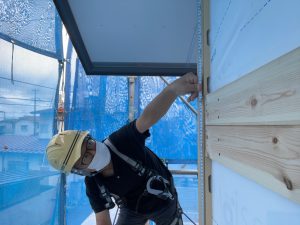

【2021年7月15日】外壁工事!

耐力面材モイス!

【2021年7月15日】木工事!

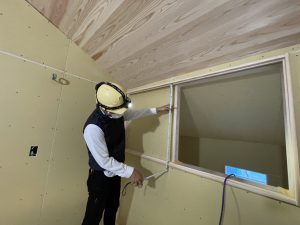

窓枠高さ確認!

【2021年7月15日】外壁工事!

耐力面材モイス工事!

【2021年7月13日】屋根工事!

屋根ルーフィング!

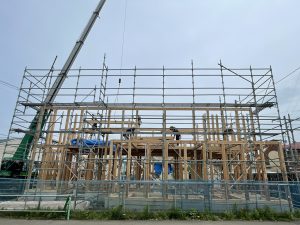

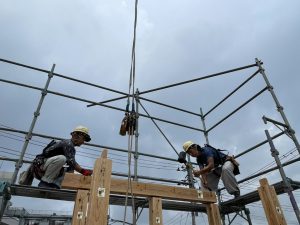

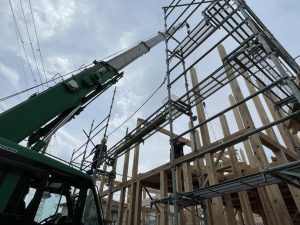

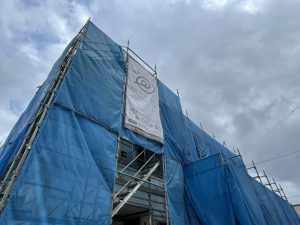

【2021年7月12日】建て方工事!

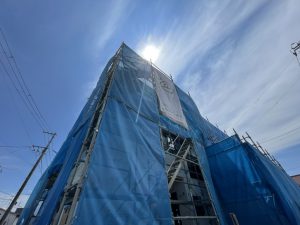

養生中!

【2021年7月12日】建て方工事!

シートで養生開始!

【2021年7月12日】建て方工事!

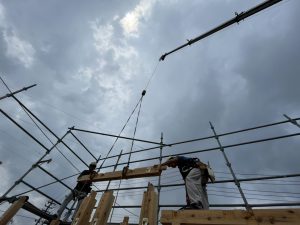

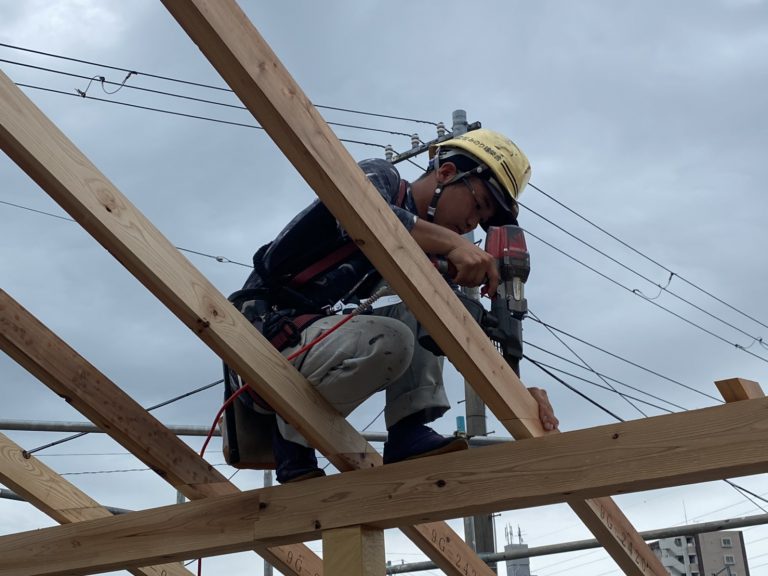

垂木掛け!

【2021年7月12日】建て方工事!

全景!

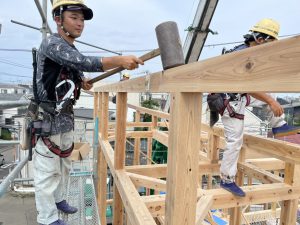

【2021年7月12日】建て方工事!

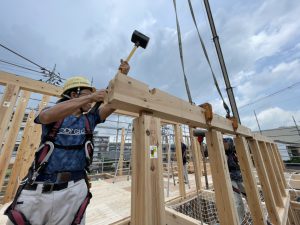

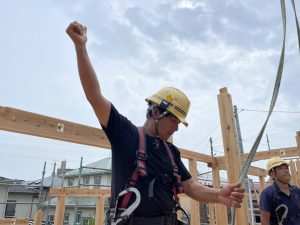

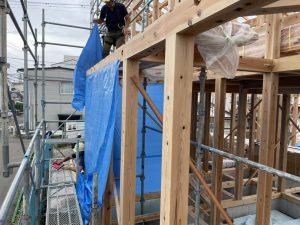

無事上棟です!

【2021年7月12日】建て方工事!

間直し確認!

【2021年7月12日】建て方工事!

間直し!

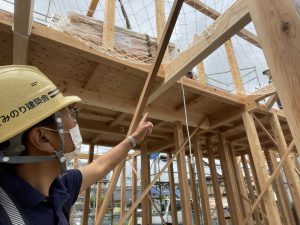

【2021年7月12日】建て方工事!

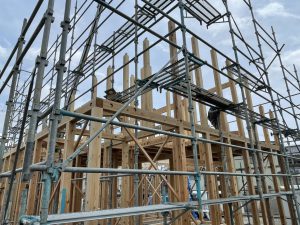

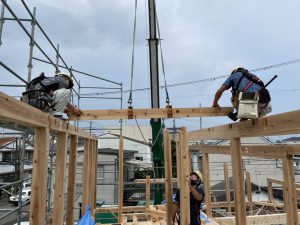

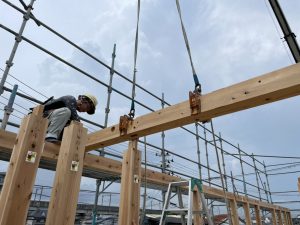

2階の梁掛け!

【2021年7月12日】建て方工事!

2階の梁掛け!

【2021年7月12日】建て方工事!

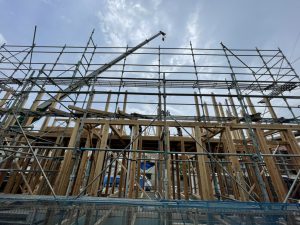

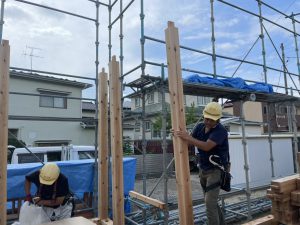

建て方工事!

【2021年7月12日】建て方工事!

建て方確認!

【2021年7月12日】建て方工事!

2階梁掛け!

【2021年7月12日】建て方工事!

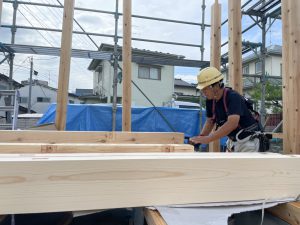

優良みやぎ材!

【2021年7月12日】建て方工事!

2階梁掛け!

【2021年7月12日】建て方工事!

建て方確認!

【2021年7月12日】建て方工事!

高橋棟梁!

【2021年7月12日】建て方工事!

2階梁掛け!

【2021年7月12日】建て方工事!

建て方!

【2021年7月12日】建て方工事!

建て方!

【2021年7月12日】建て方工事!

建て方!

【2021年7月12日】建て方工事!

梁掛けの作業!

【2021年7月12日】建て方工事!

高橋棟梁、材料を配ります!

【2021年7月12日】建て方工事!

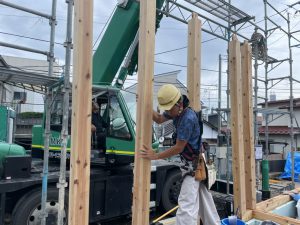

柱立て!

【2021年7月12日】建て方工事!

柱立ての作業からスタート!

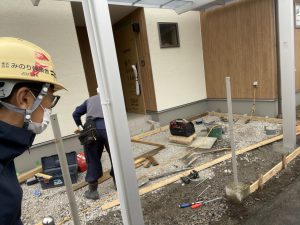

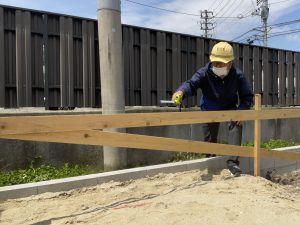

【2021年7月10日】土台敷き!

土台敷きも完了!

【2021年7月8日】ガス工事!

ガス配管確認!

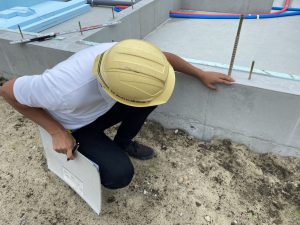

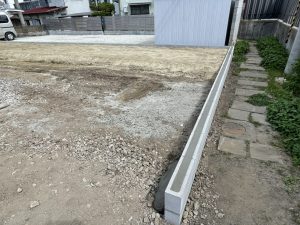

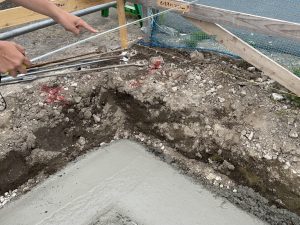

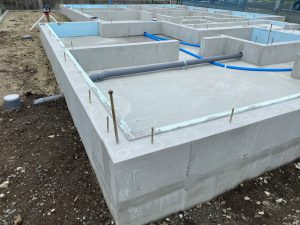

【2021年7月6日】基礎確認!

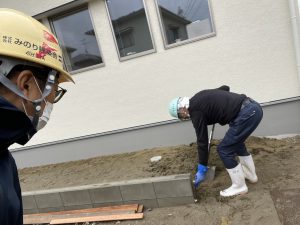

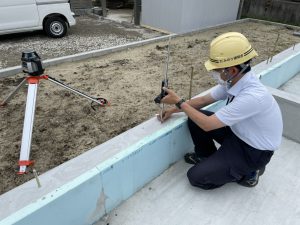

現場確認!

【2021年7月6日】基礎確認!

現場確認!

【2021年7月2日】基礎検査!

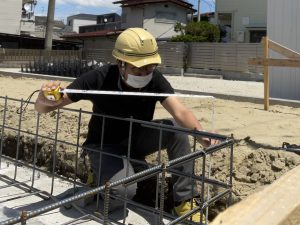

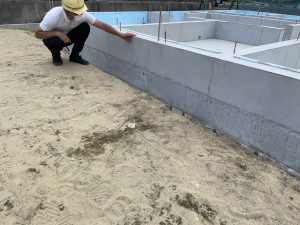

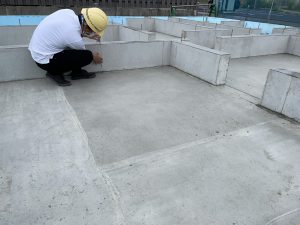

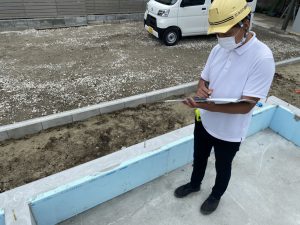

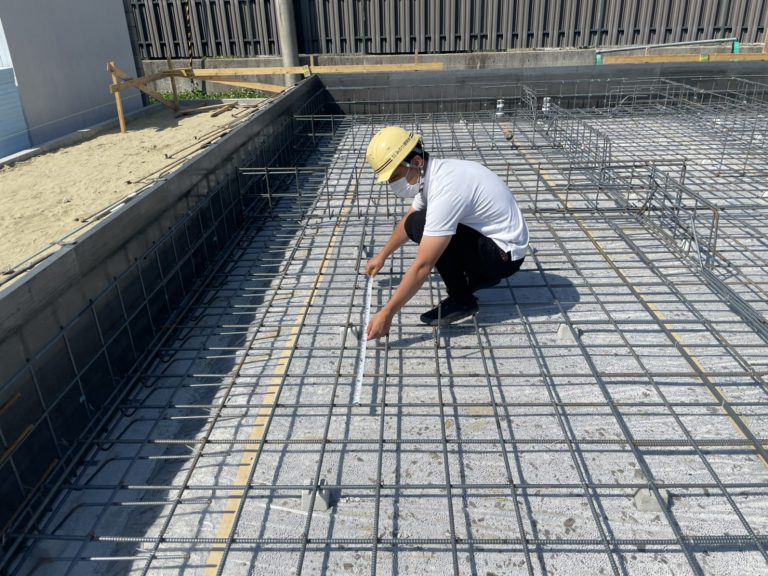

仕上がりの確認!

【2021年7月2日】基礎検査!

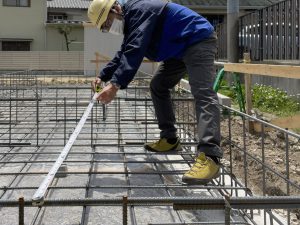

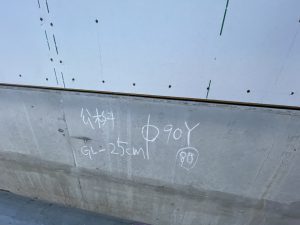

レベルの記録!

【2021年7月2日】基礎検査!

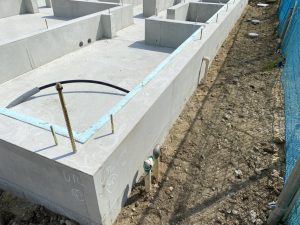

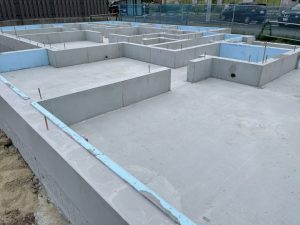

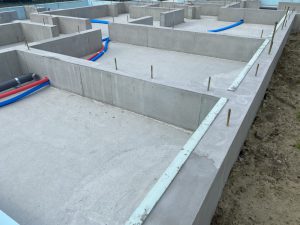

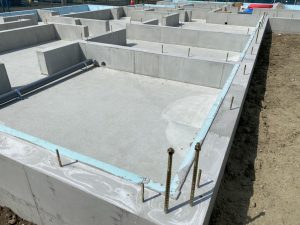

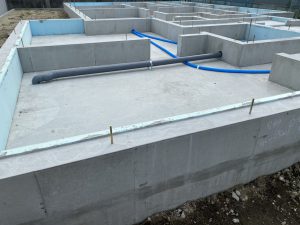

基礎工事が完了!

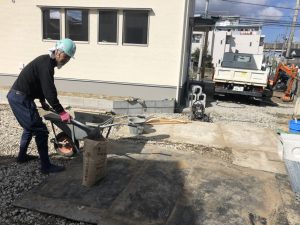

【2021年7月2日】基礎工事!

基礎工事が完了!

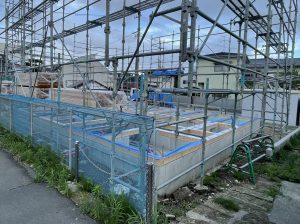

【2021年6月21日】基礎工事!

基礎全景!

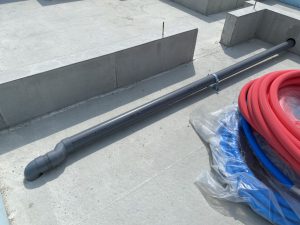

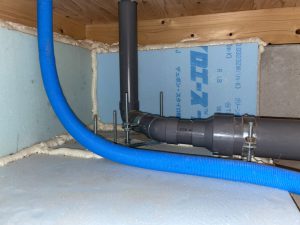

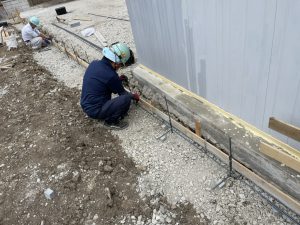

【2021年6月21日】配管工事!

先行配管工事!

【2021年6月21日】配管工事!

外部配管工事!

【2021年6月21日】配管工事!

外部配管工事!

【2021年6月19日】基礎工事!

基礎の仕上がり確認!

【2021年6月14日】基礎工事!

基礎の型枠が外れました!

【2021年6月14日】基礎工事!

基礎仕上がりの確認!

【2021年6月11日】基礎工事!

養生確認!

【2021年6月11日】基礎工事!

基礎養生中!

【2021年6月8日】基礎工事!

基礎養生中!

【2021年6月8日】基礎工事!

基礎養生確認!

【2021年6月3日】基礎工事!

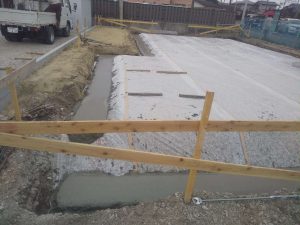

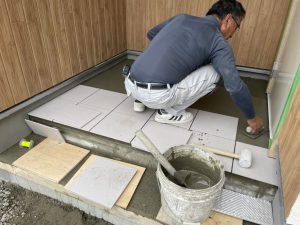

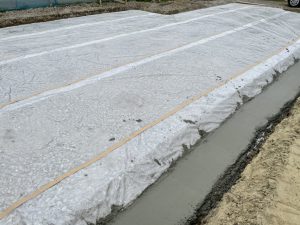

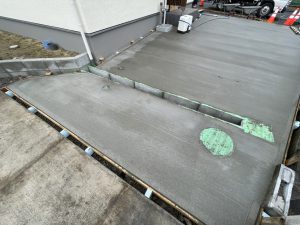

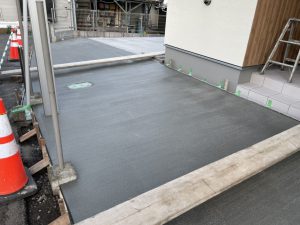

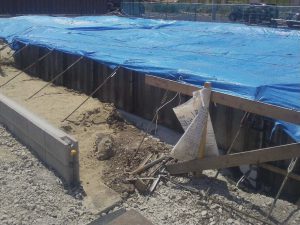

土間コンクリート打設完了!
養生!

【2021年6月3日】基礎工事!

コンクリート打設!

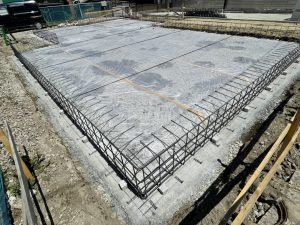

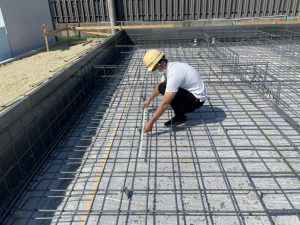

【2021年6月3日】基礎配筋検査!

第三者機関による検査も無事合格!

【2021年6月3日】基礎配筋検査!

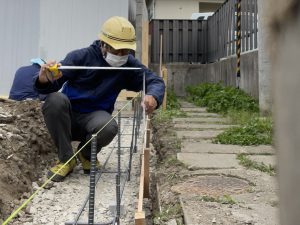

配筋検査!無事合格!

【2021年6月3日】基礎工事!

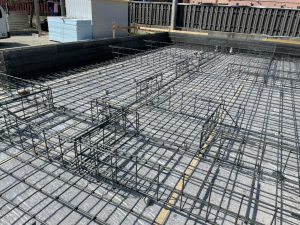

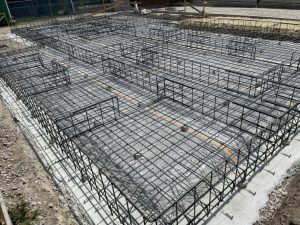

基礎の配筋工事が完了!

【2021年6月1日】基礎工事!

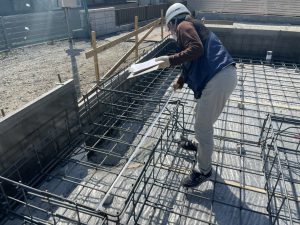

配筋工事!

【2021年6月1日】基礎工事!

配筋確認!

【2021年5月28日】基礎工事!

配筋工事!

【2021年5月28日】基礎工事!

配筋確認!

【2021年5月27日】基礎工事!

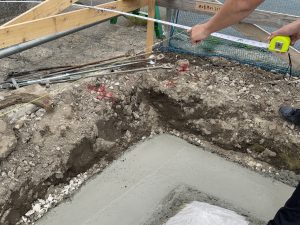

捨てコンクリート!

【2021年5月27日】基礎工事!

捨てコンクリート打設!

【2021年5月27日】基礎工事!

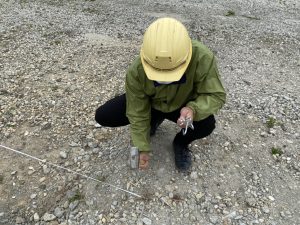

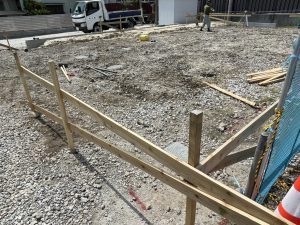

配置の確認!

【2021年5月27日】基礎工事!

配置を再度確認いたします!

【2021年5月27日】基礎工事!

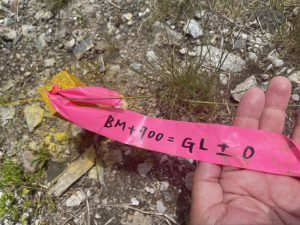

丁張り高さの確認!

【2021年5月25日】基礎工事!

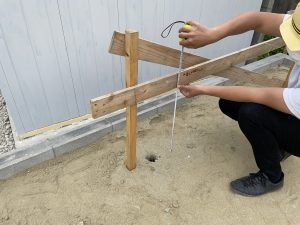

丁張り!

【2021年5月25日】基礎工事!

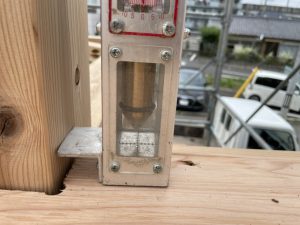

建物高さ基準!

【2021年5月25日】基礎工事!

丁張り確認!

【2021年5月25日】基礎工事!

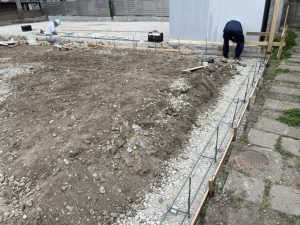

基礎着工!

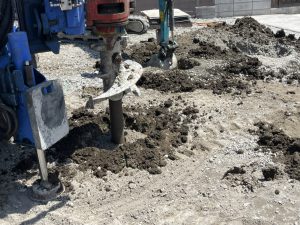

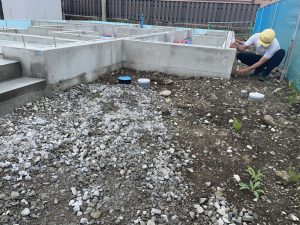

【2021年5月20日】地盤改良工事!

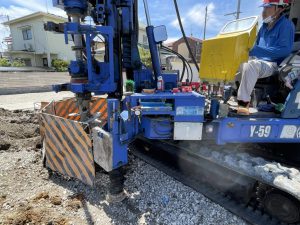

地盤改良工事!

【2021年5月20日】地盤改良工事!

地盤改良工事!

【2021年5月20日】地盤改良工事!

地盤改良工事確認!

【2021年5月20日】地盤改良工事!

地盤改良工事!

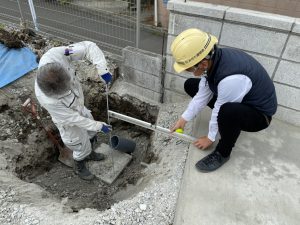

【2021年5月17日】下水枡工事!

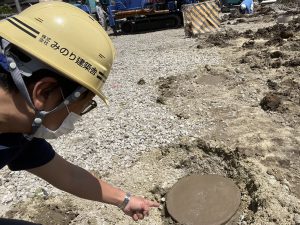

下水枡工事!

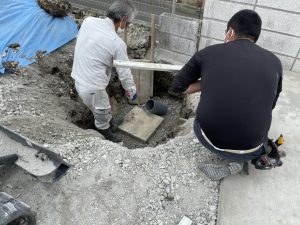

【2021年5月17日】下水枡工事!

下水枡高さ確認!

【2021年5月15日】出入口サイン掲示!

敷地出入り注意案内!

【2021年5月14日】造成工事!

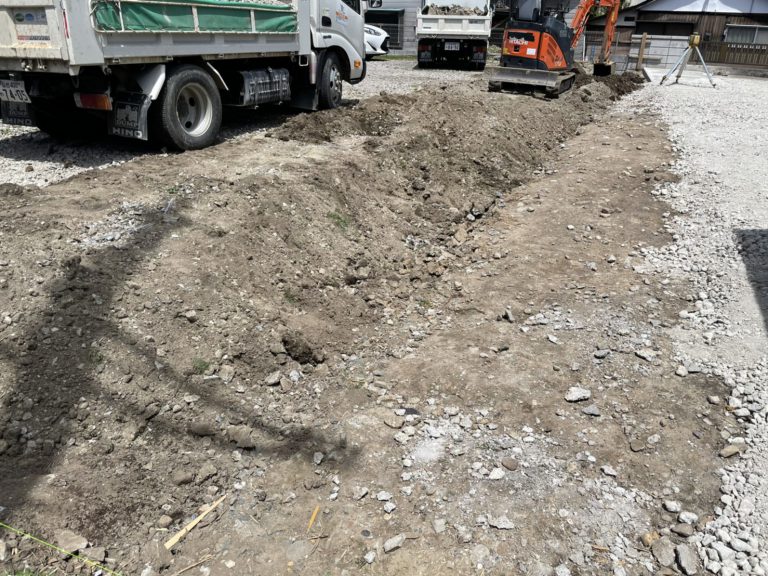

造成工事!

【2021年5月14日】造成工事!

造成工事確認!

【2021年5月14日】造成工事!

造成工事!

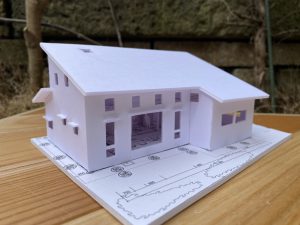

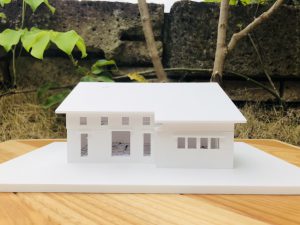

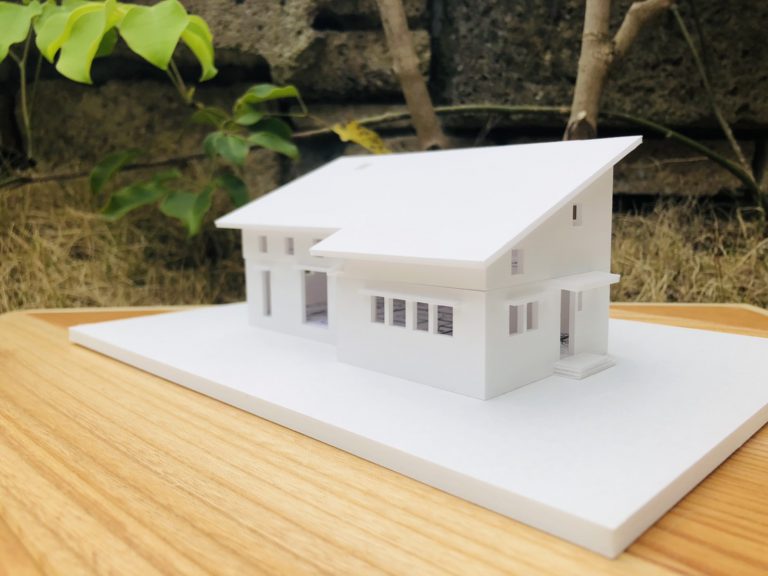

【2021年5月13日】1/100完成模型!

東側!

【2021年5月13日】1/100完成模型!

南東側!

【2021年5月13日】1/100完成模型!

南側!

【2021年5月11日】造成工事!

土留め高さ確認!

【2021年5月11日】造成工事!

土留め高さ確認!

【2021年5月11日】造成工事!

造成工事!

【2021年5月10日】造成工事!

丁張り高さ確認!

【2021年5月10日】造成工事!

土留の丁張り!

【2021年5月10日】造成工事!

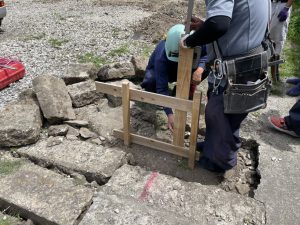

既存擁壁の解体工事から開始!

【2021年5月8日】地鎮祭!

祝詞奏上!

【2021年5月8日】地鎮祭!

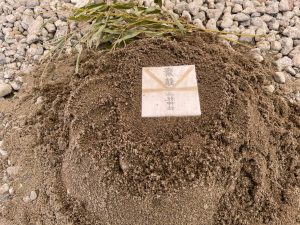

鎮め物!

【2021年5月8日】地鎮祭!

地鎮祭!

【2021年5月8日】地鎮祭!

青空!

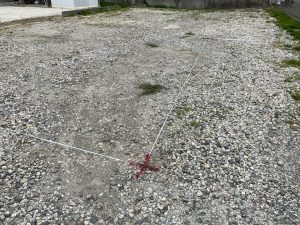

【2021年5月7日】地縄張り!

地縄張りが完了!

【2021年5月7日】地縄張り!

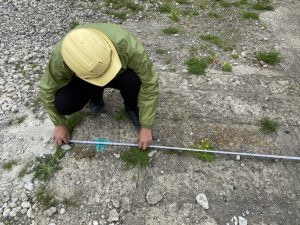

境界からの離れを確認!

【2021年5月7日】地縄張り!

地縄張り!

【2021年5月7日】地縄張り!

地縄張り!

【2021年4月18日】1/100模型!

 仙台市内で『暮らしも仕事も楽しむ、事務所併用住宅!』

新築工事が始まります!

延床面積45.21坪・2階建て

一つ屋根の下で、

家族と暮らすこと!働くこと!を実現します!

生き方、働き方が多様性になった今、

事務所併用住宅も一つの答え。(^-^)

それぞれの距離感を大事にしつつ、

プライバシーも確保。

大きな吹き抜けが、住居・事務所それぞれあります!

どちらも開放的な空間。

もちろん、家事ラク・時短の工夫もたくさん!(^-^)

 来月5月から工事が始まります!

どうぞ よろしくお願い致します。<(_ _)>(^-^)

※1/100模型は、設計途中のモノ。

 只今、完成模型を製作中。

【2021年4月18日】1/100模型!

本設計途中の1/100模型!

【2021年4月18日】35年ライフサイクルコスト!

35年ライフサイクルコストでは、

約575万円もお得!

【2021年4月18日】住んでからの水道光熱費シュミレーション!

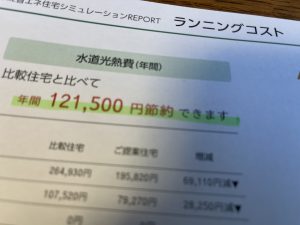

住んでからの水道光熱費シュミレーション!

年間約12万円もお得!

それって、約月1万お得!!

【2021年4月18日】断熱性能UA値!

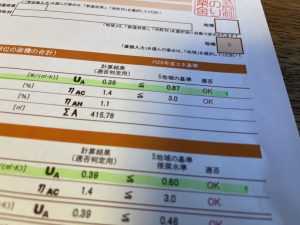

断熱性能UA値0.39!

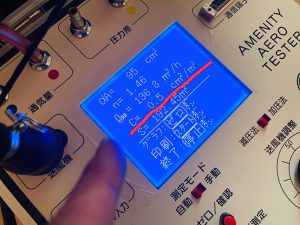

北海道基準をクリア。

施工レポートの一覧にもどる
